2022年二级建造师考试《水利水电工程实务》模拟试卷 - A
单项选择题(共20题,每题1分,每题的备选项中,只有一个最符合题意)
1.某土石坝工程施工高程超过上游围堰顶高程,其相应的拦洪库容为0.16亿m³,该坝施工期临时度汛的洪水标准应为( )年一遇。
A.20~50 B.50~100C.100~200 D.200~300
【答案】B
【解析】
细度模数为3.2的砂为( )
粗砂 B.中砂 C.细砂 D.特细砂
【答案】A
【解析】砂的细度模数划分
0.7-1.5 | 1.6-2.2 | 2.3-3.0 | 3.1-3.7 |
特细砂 | 细砂 | 中砂 | 粗砂 |
3.水闸构造中要求透水性好,利于渗流顺利排出的构造为( )
A.海鳗 B.防冲槽 C.护底 D.铺盖
【答案】A
【解析】水闸构造中,铺盖作用是延长渗径达到防渗目的,海鳗作用是消除水流余能,要求表面粗糙,消力池作用是是承受水流冲刷和底部扬压力作用。
4.钢筋应力应变曲线图如下图,其中x表示( )
比例极限 B.屈服强度 C.极限强度 D.抗拉强度
【答案】C
【解析】根据钢筋应力应变曲线,上图中x表示极限强度,表示钢筋塑性性能参数有伸长率和冷弯性能,有物理屈服点钢筋进行检查参数包括屈服强度、极限强度、伸长率和冷弯性能。
无物理屈服点钢筋进行检查参数包括极限强度、伸长率和冷弯性能。
防渗墙墙体质量检查应在成墙( )后进行。
A.7d B.14d C.21d D.28d
【答案】D
6.当喷浆修补混凝土表层时,喷浆层较厚时,应分层喷射,每次喷射厚度应根据喷射条件而定,
仰喷为( )mm。
A.20~30 B.30~40 C.40~50 D.50~60
【答案】A
【解析】喷浆修补法,有干料法和湿料法两种。仰喷为 20~ 30mm ,侧喷为 30~40mm ,俯喷为 50~60mm。
7.为避免临近建筑物免受爆破破坏而进行的爆破类型属于( )
A.浅孔爆破 B.深孔爆破 C.硐室爆破 D.预裂爆破
【答案】D
【解析】浅孔爆破是指孔径小于75mm,深度小于5m的钻孔爆破;深孔爆破是指孔径大于75mm,孔深大于5m的深孔爆破;硐室爆破是指在硐室内装药爆破的方法;预裂爆破是指沿开挖轮廓钻一排预裂炮孔先进行爆破从而获得一条裂缝,在开挖区爆破时使爆破沿着爆破裂缝进行开裂,可以达到保护岩体的作用或邻近建筑物的作用
8.坝体填筑时,要求层与层之间分段接头应错开一定距离,同时分段条带应与坝轴线平行布置,各分段之间不应形成过大的高差。接坡坡比一般缓于( )
A.1:3 B.1:4 C.1:5 D.1:6
【答案】A
【解析】根据《碾压式土石坝施工规范》(DL/T5129-2013)10.2.17条规定,黏性土、砾质土、风化料、掺合料纵横向接缝的设置应符合下列要求:1防渗体及均质坝的横向接坡不宜陡于1: 3.0, 需采用更陡接坡时,应提出论证,经监理工程师批准后方可实施。2随坝体填筑上升,接缝必须陆续削坡,直至合格面方可回填。防渗体及均质坝的接缝削坡取样检查合格后,必须边洒水、边刨毛、边铺料压实,并宜控制其含水率为施工含水率的上限。
9.下列关于钢筋连接及接头说法正确的是( )
A.焊接连接接头受拉区不宜超过百分之25%
B.直钢筋下料长度=构件长度+保护层厚度-弯钩增加长度
C.焊接与绑扎接头距离钢筋弯起接头起点不得小于8d
D.钢筋按最小配筋率配筋时,可按面积相等原则进行代换
【答案】D
【解析】钢筋代换原则:(1)等强度代换,构件设计按照强度控制时,按强度相等原则代换。构件按最小配筋率时,按面积相等原则进行代换。(2)钢筋焊接连接接头和机械连接接头受拉区不宜超过50%,受压区无要求。钢筋绑扎接头受拉区不宜超过25%,受压区不宜超过50%。(3)焊接与绑扎接头距离钢筋弯起接头起点不得小于10d(4)直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度
10.下列关于模板拆除的说法中,正确的有( )。
A.拆模时间应根据设计要求、气温和混凝土强度增长情况而定
B.非承重侧面模板,混凝土强度达到 3.0MPa,且其表面和棱角不因拆模而损坏时方可拆除
C.跨度 5m 的悬臂梁,达到混凝土设计强度等级的 75%以上时拆模
D.同一浇筑仓的模板,按“先装的先拆,后装的后拆”的原则,按次序、有步骤地进行。
【答案】A
【解析】(1)非承重侧面模板,混凝土强度达到 2.5MPa,且其表面和棱角不因拆模而损坏时方可拆除 (2)跨度 5m 的悬臂梁,达到混凝土设计强度等级的 100%以上时拆模(3)同一浇筑仓的模板,按“先装的后拆,后装的先拆”的原则,按次序、有步骤地进行。
11.根据《水利工程建设项目管理规定(试行) 》,下列属于三项制度的是( )。
A. 项目法人责任制、招标投标制和建设监理制
B. 项目法人责任制、招标投标制和施工监理制
C. 政府责任制、招标投标制和施工监理制
D.政府责任制、公开招标制和建设监理制
【答案】A
【解析】水利工程建设监理总投资200万元以上工程设计公共安全或利益,使用国有资金投资或国家融资,使用外国政府或国际贷款资金的需要进行监理。水利工程建设监理包括水利工程施工监理、水土保持监理、机电及金属结构制造监理、水利工程建设环境监理。
12.施工图设计过程中,如涉及重大设计变更问题应采取的做法是( )。
A.报主管部门决定 B.由设计单位决定
C.由项目法人决定 D.报原初步设计审批部门审批
【答案】 D
【解析】施工详图经监理单位审核后交施工单位施工。设计单位对不涉及重大设计原则问题的 合理意见应当采纳并修改设计。若有分歧意见,由项目法人决定。如涉及重大设计变更问 题,应当由原初步设计批准部门审定。
13.在分类分项工程量清单项目编码中,第五、六位表示的是( )工程顺序码。
A.分项 B.专业 C.分类 D.清单项目
【答案】C
【解析】一二位表示水利工程顺序码,三四位代表专业工程顺序码,五六位代表分类工程顺序码,七八九代表分项工程顺序码,十十一十二表示清单项目顺序码
14.某砂石料加工系统处理能力为1000t/h,该砂石料加工系统按毛料处理能力划分属于( )标准。
A.特大型 B.大型 C.中型 D.小型
【答案】B
【解析】
类型 | 砂石料加工系统处理能力(t/h) |
特大型 | ≥1500 |
大型 | <1500,≥500 |
中型 | <500,≥120 |
小型 | <120 |
某项目法人质量考核时,该企业考核排名得分为95分,且排名为第5名,该项目法人考核结果为( )
A级 B.B级 C.C级 D.D级
【答案】A
【解析】根据《水利建设质量工作考核办法》(水建管(2018)102号)第六条考核采用评分和排名向结合的综合评定法,满分100分,总体考核得分占考核总分的60%,项目考核得分占考核总分的40%。考核结果分为4个等级,分别为:A级(考核排名前10名,且得分90分及以上的),B级(A级以后,且得分80分及以上的),C级(B级以后,且得分60分及以上的),D级(得分60分以下或发生重、特大质量事故的)
16.水利工程单元工程评定表由( )填写
A.施工单位 B.监理单位 C.项目法人 C.监督单位
【答案】A
【解析】
质量缺陷表 | 监理单位 |
水利水电工程质量评定表 | 施工单位 |
见证取样资料 | 施工单位 |
保证安全生产的措施方案 | 项目法人 |
安全救援预案 | 施工单位 |
17.根据《小型水电站建设工程验收规程》(SL168-96),小水电工程机组启动验收时,试生产期限最短为( )个月
A.3个月 B.6个月 C.1年 D.2年
【答案】B
【解析】 根据《小型水电站建设工程验收规程》(SL168-96)4.0.2竣工验收应符合以下条件:(1)小水电工程已按批准的设计文件内容基本完建,质里符合要求,各项独立的单位工程均能正常使用。(2)水轮发电机组已全部投运(不属本期建设机组除外)。(3)机电设备试生产期已满6个月至1年,与洪水和冰冻有关的水工建筑物已经过一个洪水期和水冻期的考验。(4)阶段(中间)验收、机组启动验收和试生产期间发现的问题已基本处理完毕。
以下分包问题属于较重合同问题的是( )。
施工单位签订的劳务合同不规范
施工单位未按要求严格审核工程分包单位的资质和业绩
项目法人未及时审批施工单位上报的工程分包文件
D.项目法人未对施工分包、劳务分包等合同进行备案
【答案】A
【解析】分包问题分为一般合同问题 、较重合同问题 、严重合同问题。较重合同问题, (1)项目法人方面:未按要求严格审核分包人有关资质和业绩证明材料。 (2)施工单位方面: ①签订的劳务合同不规范;②未按分包合同约定计量规则和时限进行计量;③未按分包合同约 定及时、足额支付合同价款

19.根据《注册建造师执业工程规模标准》(水利水电工程),单项合同额为780万元的河道疏
浚工程,其注册建造师执业工程规模标准为( )型。
A.大(1) B.大(2)C.中 D.小
【答案】C
【解析】
明挖爆破后应在爆破后( )min进入工作面
A.3 B.5 C.10 D.15
【答案】B
【解析】《水利工程爆破施工技术规范》DL/T5135-2013,3.1.13条爆破后人员进入工作面检查等待时间按下列规定执行:(1)明挖爆破时,应在爆破后5min进入工作面,当不能确认有无盲炮时,应在爆破后15min进入工作面(2)地下洞室爆破应在爆破后15min,并经过检查确认洞内空气合格后,方可准许人员进入工作面(3)拆除爆破应当等待倒塌建筑物和保留建筑物稳定后,方可准许人员进入现场。
二、多项选择题(共10题,每题2分。每题的备选项中有2个或2个以上符合题意,至少一个错项。错选,本题不得分;少选,所选每个选项得0.5分)
1.下列放样方法中属于高程放样方法的有( )
A.水准测量法 B.单三角形法 C.极坐标法 D.光电测距三角高程法 E.三点测角前方交会法
【答案】AD
【解析】平面位置放样方法有:极坐标法、轴线交会法、两点角度前方交会法、测角侧方交会法、单三角形法、测角后方交会法、三点测角前方交会法、侧边交会法、边角交会法。高程放样方法有:水准测量法、光电距测三角高程法、GPS-RTK高程测量法
2.土石坝坝面质量检查内容包括( )
铺土厚度 B.土块大小 C.含水量 D.杂质含量 E.压实后干密度
【答案】ABCE
【解析】土料场应检查内容:土质情况、土块大小、杂质含量和含水量。坝面质量检查包括内容:铺土厚度、土块大小、含水量、压实后干密度
水泥基混合液其掺和料可选用( )等
A.砂 B.粘性土 C.粉煤灰 D.石灰 E.水玻璃
【考点】ABC
【解析】水泥基混合液掺合料包括砂、粘性土、粉煤灰,回填灌浆、固结灌浆帷幕灌浆使用水泥强度不低于32.5,接缝灌浆和接触灌浆使用水泥强度不低于42.5
下列关于施工安全技术说法正确的是( )
工作人员进入现场应佩戴安全帽、安全带等防护用具
高处临边应设置安全网,安全网距工作面最大高度不应超过3.0m,水平投影宽度不小于1.5m
进行三级、特级、夜间施工时应事先制定专项安全技术
高处作业使用应铺设脚手板,临空边缘应设立高度不低于1.2m的防护栏杆。
遇到六级以上大风,不宜从事高处作业。
【答案】AD
【解析】关于高空作业应符合下列要求(1)高处作业使用应铺设脚手板,临空边缘应设立高度不低于1.2m的防护栏杆。(2)高处临边应设置安全网,安全网距工作面最大高度不应超过3.0m,水平投影宽度不小于2m(3)三级、特级、悬空高处作业应事先制定专项放弃方案。遇到6级以上大风禁止从事高处作业。
5.水利工程发生( ),经处理后对工程使用寿命有影响。
A. 一般质量事故 B. 较大质量事故
C. 重大质量事故 D. 特大质量事故
E. 特别重大质量事故
【答案】BCD
【解析】
经济及工期 | 正常使用 | 不影响使用寿命 | |
一般事故 | 一定经济损失 | 不影响正常使用 | 不影响使用寿命的 |
较大事故 | 较大经济损失或延误较短工期 | 不影响正常使用 | 工程使用寿命有一定影响的事故。 |
重大质量事故 | 重大经济损失或较长时间延误工期 | 不影响正常使用 | 工程使用寿命有较大影响的 |
特大质量事故 | 工程造成特大经济损失长时间延误工期 | 经处理仍对正常使用有较大影响 | 对使用寿命有较大影响的 |
6.下列必须由具有甲级资质的检测单位承担的检测业务有( )
A.大型水利工程主要建筑物质量检测
B.中型水利工程主要建筑物质量检测
C.大型水利工程次要建筑物质量检测
D.水利工程质量与安全事故鉴定的质量检测
E.小型水利工程主要建筑物质量检测
【答案】AD
【解析】试验检测单位类别包括岩土工程、混凝土工程、金属结构、机械电气和量测,每个类别包括甲级、乙级两个等级。甲级单位可进行水利工程主要建筑物质量检测及水利工程质量与安全事故鉴定的质量检测
7.根据《水利水电工程标准施工招标文件》(2009年版),需要由施工单位来承担的是( )。
A.承包人协助监理人使用施工控制网所发生的费用
B.承包人车辆外出行驶发生的场外公共道路通行费用
C.承包人为混凝土重力坝做补充地质勘探所发生的费用
D.承包人修建临时设施需要临时占地所发生的费用
E.发包人提前交货发生的保管费用
【答案】AB
8.根据《水利水电工程验收程序》SL223-2008规定,水利水电建设工程法人验收包括( )
验收。
分部工程验收 B.单位工程验收 C.水电站中间机组启动验收 D.专项验收 E.竣工验收
【答案】ABC
【解析】根据《水利水电工程验收程序》SL223-2008规定,水利水电建设工程法人验收包括分部工程验收、单位工程验收、水电站中间机组启动验收、合同验收。水利水电建设工程政府验收包括专项、阶段验收、竣工验收。
9.下列水利水电工程注册建造师签章文件中,属于合同管理文件的有( )
A、变更申请表
B、复工申请表
C、施工月报
D、施工分包报审表
E、质量缺陷备案表
【答案】ACD
【解析】合同管理文件包括合同项目开工申请表、合同项目开工令、变更申请表、变更项目价格签认单、费用索赔签认单、报告单、回复单、施工月报、整改通知单、施工分包报审表、索赔意向通知单、索赔通知单
10.根据《水电建设工程质量管理暂行办法),单元工程验收时,施工单位应遵循的三检制度包括( )
A.施工自检 B.监理复核 C.班组初检 D.作业队复检 E.项目部终检
【答案】CDE
【解析】单元工程验收的三检制度为班组初检、作业队复检、项目部终检。工序质量评定三检为各班、组的初检记录、施工队复检记录、施工单位专职质检员
三、案例分析题(共4题,每题20分)
案例一
【背景】
某水利工程合同中有如下约定:施工机械台班单价为 1500 元/台班,施工机械闲置补偿按
施工机械台班单价的 60%计取,人员窝工补偿为 50 元/工日。

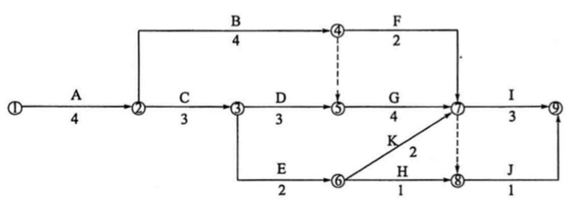

主体工程向监理提交并经确认的施工网络进度计划如图所示(单位:月)。
该工程施工中发生如下事件:
事件 1:A 工作为基坑开挖工作,在施工过程中遇到了持续 0.5 个月的季节性大雨;此后,大
雨引发了附近的山体滑坡和泥石流,使 A 工作继续停工 1 个月。灾后,施工单位提出工期延期 1.5 个月及部分费用索赔。
事件 2:A 工作在进行质量检验时,发现基坑底部部分土质与地质勘察报告不符。地勘复
查后,设计单位修改了基坑及地基处理部分工程设计,由此造成 A 工作持续时间延长 1 个月,
施工单位人员窝工 150 工日,机械闲置 20 个台班,A 工作施工增加费用 20 万元,对此,施工单位提出了工期及费用索赔。
事件 3:E 工作施工前,监理通知变更设计增加了一项 K 工作,K 工作持续时间为 2 个
月。根据施工工艺关系,K 工作为 E 工作的紧后工作,为 I、J 工作的紧前工作。因 K 工作
与原工程的工作内容和性质均不同,监理工程师编制了 K 工作的综合单价,经业主确认后,提
交给施工单位作为结算的依据。
问题:
1.计算网络图的工期,并指出关键线路。
2.计算事件二应给施工单位补偿的费用为多少万元? (保留两位小数)
3.判断事件三中综合单价的确定程序是否妥当,说明理由并指出正确做法。
4.综合三个事件,试绘制综合考虑经监理批准的工期索赔和 K 工作变更后的施工网络计划。
5.综合三个事件,计算工程实际工期。
【答案】
计算工期:15 个月(3分) 关键线路:A-C-D-G-I。 (3分)
2.1500×60%×20+50×150=2.55(万元)(2分)应补偿的费用:2.55+20=22.55(万元) (2分))
3.不妥当。(1分)正确做法:变更项目为既不适用也不类似项目的,应由施工单位按照成本加利润原则上报,由监理确定。(2分)
4.(4分)
5.17.5月(3分)
【案例二】
某调水枢纽工程主要由泵站和混凝土大坝组成,水电站总装机容量1100kw,灌溉面积1150000亩,混凝土大坝采用大体积混凝土浇筑,坝高100米。施工中发生如下事件
事件一:启闭机设备由项目法人供应,双方在专用合同中约定设备名称、规格、项目法人在专用合同中约定,发包人根据约定日期向承包人提交设备,后发包人要求提前交货,承包以应无场地存放为由拒绝接收。
事件二:混凝土大坝浇筑发生质量事故,造成经济损失120万,事故处理所需工期为2个月施工单位。事故发生后由项目法人编制处理方案后,直接实施。
事件三:工程施工合同价为3000万,工程预付款为合同价10%,工程预付款按公式R=[A(C-FIS)]/[(F2-F1)S]计算,F1为20%、F2为90%扣回,六月进度款210万,经监理确认变更价款30万,五月累计已完进度款2500万。
【问题】
1.判断工程等别、规模、混凝土大坝级别
2.补充甲供材料设备等还应在专用合同条款中标明哪些内容,承包人做法是否合理,由此增加费用应由谁承担。
3.判断质量事故级别,并指出事故处理的不妥之处,说明正确做法
4.计算工程预付款及进度款6月进度款
【答案】
工程等别二等别,规模大(2)型,建筑物级别2级别(每个1分,共3分)
专用合同条款内容还包括材料和工程设备名称、规格、数量、价格、交货方式、交货地点和计划交货日期(每一个一分,最高5分)。承包人做法不合理,发包人提前交货承包人不得拒绝,由此产生的费用发包人承担。(2分)
(1)质量事故类别为较大事故;(1分)(2)事故发生后项目法人编制方案后直接实施不妥,(2分)应有项目法人编制处理方案,报上级主管部门审定,再报省级水行政主管部门备案。(2分)
4.工程预付款:3000*10%=300万(1分)
预付款累计扣回:R=[A(C-FIS)]/[(F2-F1)S]= [300*(2500-0.2*3000)]/[(0.9-0.2)*3000]=271.43(2分)
6月应扣减预付款:300-271.42=28.57万(1分)
6月进度款:210+30-28.58=211.43万(1分)
案例三
【背景】
某坝体填筑工程工程拟进行招标,招标过程中发生如下事件
招标文件设置标底,要求投标报价超过标底上下浮动5%的否决其投标
投标人购买招标文件后,发现招标文件某一处描述不清,在距开标前10d对就招标文件对招标人提出质疑。
招标文件中要求投标人提供能证明投标人具有参加投标资格的文件。
承包单位与项目法人签订的施工合同中约定将闸门安装分包给专业分包单位甲。 并且在专用合同条款中明确分包单位名称,资质。
双方签订合同并就土方填筑工程计量计价签订合同,合同约定如下
坝体填筑按施工图纸所示尺寸计算的有效自然方体积以立方米为单位计量
承包人对料场进行复核复勘费用包含在措施费中,不另行支付
坝体填筑现场碾压费用,按照《工程量清单》相应项目有效工程量的每立方米单价中
坝体上下游面块石护坡按照施工图纸所示尺寸计算的有效体积以立方米为单位计量
承包人在进行报价时附具基础单价汇总,其中包括人工预算单价、材料预算单价。
【问题】
1.指出工程招标环节不妥之处,说明理由
2.为满足投标人最低资格审查要求,投标单位应准备的单位或人员证书有哪些?
3.补充分包单位应约定哪些内容?
4.指出双方签订合同条款哪几条不妥,分别说明理由
5.指出基础单价包括的内容?
【答案】
(1)投标报价超过标底上下浮动5%的否决其投标不妥(1分)
理由:招标人可设置标底,但不得以投标报价超过标底上下浮动范围作为否决投标的条件。(1分)
投标人购买招标文件后,发现招标文件某一处描述不清,在距离开标10d时对招标人提出质疑不妥。(1分)
理由:应在开标截止前17d提出澄清修改(1分)
(1)安全许可证 (2)营业执照(3)拟担任项目经理人员的水利水电注册建造师证书和安全生产考核合格证书(3分)
3.明确分包单位的业绩、分包项目内容、现场主要管理人员及设备资源等相 关内容。(每个1分,最高4分)
4.(1)不妥,坝体填筑按施工图纸所示尺寸计算的有效压实方体积以立方米为单位计量(2分)(2)不妥,承包人对料场进行复核复勘费用包含在措施费中包含在每立方米单价中不另行支付(2分)(3)坝体填筑现场碾压费用,按照《工程量清单》相应项目总价支付。(2分)
5.基础单价包括人工预算单价、材料预算单价,水、电、风预算价格,施工机械使用费,混凝土材料单价(每个1分,最高3分)
案例四
【背景】
某水利枢纽工程包括溢洪道单位工程及水闸单位工程,施工中发生如下事件。
事件一、溢洪道单位工程经过质量鉴定,质量鉴定结论为施工质量为优良。
事件二、水闸单位工程验收,由项目法人主持、监理单位、施工单位参加的验收会。
事件三、经过安全检查发现
(1)从事电气作业人员无有效特种作业证书
(2)现场作业环境潮湿环境,作业所用电源照明电压为36v
(3)现场高处作业类别为2级夜间高处作业,作业人员佩戴安全绳长度为3.5米。
时间四:安全带检查时发现绳索有脆裂、断脱现象
事件五、工程经过检查发现该工程存在重大安全隐患,施工单位要求采取落实进行隐患五落实
【问题】
1.根据事件一中单位工程质量评定结果,指出验收鉴定书中验收结论的主要内容。
2.补充水利单位工程验收的参加单位?验收会议还应有哪个单位列席?每个单位应至少派几名代表?
3.指出事件三中安全检查存在的问题,说明理由
4.补充事件四中安全带检查内容
5.指出事件五中五落实内容
【答案】
1.单位工程质量评定为优良,单位工程验收主要内容包括(1)所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,施工中未发生过较大质量事故。(2)质量事故已经按要求进行处理(3)外观质量得分率达到85%以上(4)单位工程施工质量检验与评定资料齐全(5)工程施工期间及运行期,单位工程观察资料分析结果符合国家和行业技术标准。(每个1分,最高4分)
2.(1)水利单位工程验收应参加的单位包括设计单位、勘测单位、主要设备供应单位、运行管理单位(3分)(2)质量与安全监督管理机构列席验收会议(1分)(3)每个单位派代表3名以上(1分)(共5分)
3.(1)从事电气作业人员无有效特种作业证书不妥,理由:从事电气作业人员必须持证上岗(2分)(2)现场作业环境潮湿环境,作业所用电源照明电压为36v,理由:现场作业潮湿环境,作业所用电源照明电压应不超过24v(2分)(3)作业人员佩戴安全绳长度为3.5米不妥。理由:栓安全带用安全绳不得超过3米(2分)
4.安全带检查包括皮带检查、销口检查(2分)
5.整改责任、资金、措施、时限和应急预案(每个1分,最高3分)
