2022年二级建造师考试《水利水电工程实务》模拟试卷 - B
一、单项选择题(共20小题,每题1分,每题的备选项中只有1个最符合题意)
1.岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙,称为( )。
A.蠕动变形 B.松弛张裂
C.崩塌 D.滑坡
【答案】B
【解析】松弛张裂是指由于临谷部位的岩体被冲刷侵蚀或人工开挖,使边坡岩体失去约束,应力重新调整分布,从而使岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙,一般称为边坡卸荷裂隙。

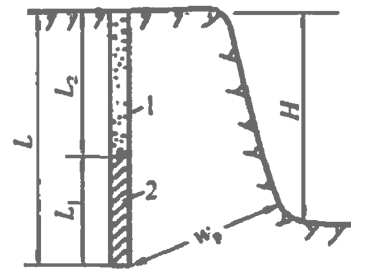

2. 图中L1所代表的意义是( )。
A.装药深度 B.堵塞深度
C.炮孔深度 D.炮孔间距
2.【答案】A
【解析】L1所代表的意义是装药深度。
3. 堆石坝的堆石压实质量指标通常用( )表示。
A.干密度 B.比重
C.孔隙率 D.级配
【答案】C
【解析】通常堆石压实的质量指标,用压实重度换算的孔隙率n来表示。
黏性土采用干密度、施工含水量,非黏性土采用相对密度,堆石料采用孔隙率
4. 基坑边坡不稳,易产生流土、流砂、管涌等现象的地层,基坑降排水适用的方法为( )。
A.明排法 B.井点法
C.管井法 D.抽水法
【答案】B
【解析】井点法按降水深度分为轻型井点(浅井点)和深井点,井点法降水的适用条件: ① 黏土、粉质黏土、粉土的地层。 ② 基坑边坡不稳,易产生流土、流砂、管涌等现象。
5. 碾压土石坝的施工工作中,质检属于( )。
A.准备作业 B.基本作业
C.辅助作业 D.附加作业
【答案】B
【解析】基本作业包括:料场土石料开采,挖、装、运、卸以及坝面铺平、压实、质检等项作业。
以下方法不属于料场土料含水量偏高时的处理方法的是( )。
A.防雨 B.翻晒
C.轮换掌子面 D.堆筑“土牛”
【答案】B
【解析】基本作业包括:料场土石料开采,挖、装、运、卸以及坝面铺平、压实、质检等项作业。
7.某土石围堰级别为3级,该不过水围堰堰顶安全加高至少为( )m
A.0.3
B.0.4
C.0.5
D.0.7
【答案】D
8.碾压混凝土施工质量评定时,钻孔取样芯样获得率主要是评价碾压混凝土的( )。
A.均质性 B.抗渗性
C.密实性 D.力学性能
【答案】A
【解析】芯样获得率评价碾压混凝土的均质性。(1)芯样获得率:评价碾压混凝土的均质性(2 )压水试验:评定碾压混凝土抗渗性(3 )芯样的物理力学性能试验:评定碾压混凝土的均质性和力学性能。(4)芯样断口位置及形态描述:评价层间结合是否符合设计要求。 (5 )芯样外观描述:评定碾压混凝土的均质性和密实性。
9. 下列关于植筋锚固施工的说法中,正确的是( )。
A. 施工中钻出的废孔,可采用与结构混凝土同强度等级的水泥砂浆
B. 植筋可以使用光圆钢筋
C. 植入孔内部门钢筋上的锈迹、油污应打磨清除干净
D. 化学锚栓如需焊接,应在固化后方可进行
【答案】C
【解析】施工中钻出的废孔,应采用高于结构混凝土一个强度等级的水泥砂浆、树脂水泥砂浆或锚固胶黏剂进行填实;当植筋时,应使用热轧带肋钢筋,不得使用光圆钢筋;固化后不得进行焊接
10.下列槽孔型防渗墙的施工程序中,正确的是( )。
A.挖导槽、制备泥浆注入导槽、成槽、安装挖槽机械设备、做导墙、混凝土浇筑成墙
B.安装挖槽机械设备、挖导槽、做导墙、制备泥浆注入导槽、成槽、混凝土浇筑成墙
C.安装挖槽机械设备、挖导槽、制备泥浆注入导槽、做导墙、成槽、混凝土浇筑成墙
D.挖导槽、做导墙、安装挖槽机械设备、制备泥浆注入导槽、成槽、混凝土浇筑成墙
【答案】D
【解析】槽孔型防渗墙的施工程序包括平整场地、挖导槽、做导墙、安装挖槽机械设备、制备
泥浆注入导槽、成槽、混凝土浇筑成墙等。
11.根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]91号),实施代建制的项目应在( )提出实行代建制管理的方案。
A .项目建议书
B .可行性研究报告
C.初步设计报告
D .工程开工申请报告
答案:B
【解析]拟实施代建制的项目应在可行性研究报告中提出实行代建制管理的方案, 经批复后在施工准备前选定代建单位代建单位由项目主管部]或项目法人负责选定。
12. 当采用商品混凝土时,商品混凝土单价采用不含增值税进项税额的价格,其材料单价应按基价( )元/m³计入工程单价取费。
A.180 B.200
C.255 D.260
【答案】B
【解析】当采用商品混凝土时,商品混凝土单价采用不含增值税进项税额的价格,其材料单价应按基价200元/m³计入工程单价取费。
13.根据《水利建设工程施工分包管理规定》,主要建筑物的主体结构由( )明确。
A.项目法人 B.设计单位
C.监理单位 D.主管部门
【答案】B
【解析】主要建筑物的主体结构,由项目法人要求设计单位在设计文件或招标文件中明确。
14.水利水电施工企业安全生产标准化等级证书有效期为( )年。
A.1 B.2
C.3 D.5
【答案】C
【解析】)安全生产标准化等级证书有效期为3年。有效期满需要延期的,须于期满前3个月,向水利部提出延期申请。
15.某一级堤防工程施工过程中,承包人未通知监理机构及有关方面人员到现场验收,即将隐蔽部位覆盖,事后监理机构指示承包人采用钻孔探测进行检验,发现检查结果合格,由此增加的费用应由()承担。
A.发包人B.监理人C.承包人D.分包商
答案:C
[解析]承包人未通知监理人到场检查,私自将工程隐蔽部位覆盖的,监理人有权指示承包人钻孔探测或揭开检查,以此增加的费用和(或)工期延误由承包人承担。
16.工程项目竣工验收时,( )必须向验收委员会汇报并提交历次质量缺陷的备案资料。
A.项目法人
B .监理单位
C .质量监督单位
D .项目主管部门
答案:A
[解析]工程项目竣工验收时,项目法人必须向验收委员会汇报并提交历次质量缺陷的备案资料。
17.根据《水电水利工程施工监理规范》(DL/T5111-2012),工程项目划分不包括( )。
A.单元工程 B.分项工程
C.分部工程 D.单项工程
【答案】D
【解析】水电工程开工申报及施工质量检查,一般按单位工程、分部工程、分项工程、单元工程四级进行划分,不包括单项工程。
18.根据《防汛条例》,防汛抗洪工作实行( )负责制。
A.各级党政首长 B.各级人民政府行政首长
C.各级防汛指挥部 D.各级水行政主管部门
【答案】B
【解析】防汛抗洪工作实行各级人民政府行政首长负责制,统一指挥、分级分部门负责。
19. 下列关于土石方施工的内容,说法错误的是( )。
A.未经安全技术论证和主管部门批准,严禁采用上下结合的开挖方式
B.当特大断面洞室设有拱座,采用先拱后墙法开挖时,应注意保护和加固拱座岩体
C.拱脚下部开挖面至拱脚线最低点的距离不应小于1.5m
D.顶拱混凝土衬砌强度不应低于设计强度的75%
【答案】A
【解析】未经安全技术论证和主管部门批准,严禁采用自下而上的开挖方式。
20.根据《水利工程建设项目档案管理规定》,“竣工图审核章”应由( )加盖。
A. 建设单位 B. 施工单位
C. 监理单位 D. 档案管理部门
【答案】C
二、多项选择题(共10小题,每题2分,每题的备选项中有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.确定导流建筑物级别的主要依据有( )。
A.保护对象 B.失事后果
C.使用年限 D.洪水标准
E.导流建筑物规模
【答案】ABCE
【解析】水利水电工程施工期使用的临时性挡水和泄水建筑物的级别,应根据保护对象的重要性、失事造成的后果、使用年限和临时建筑物的规模进行确定。
22.水工建筑物的耐久性是指保持其( )的能力。
A.适用性 B.安全性
C.经济性 D.维修性
E.美观性
【答案】AB
【解析】建筑物耐久性是指,在设计确定的环境作用和规定的维修、使用条件下,建筑物在合理使用年限内保持其适用性和安全性的能力。
23.压入式通风,适用于( )开挖
A.斜井 B.竖井
C.短洞 D.小断面长洞
E.大断面长洞
【答案】ABC
【解析】压入式通风。通过风管将新鲜空气直接送至工作面,冲淡污浊空气,并经过洞身排至洞外。优点是工作面集中的施工人员可以较快获得新鲜空气;缺点是工作面的污浊空气扩散至全部洞身。竖井、斜井和短洞开挖宜采用。
25、下列作业类别中 ,属于特殊高处作业的有(
A .雨天高处作业
B .夜间高处作业
C .雾霾高处作业
D .高原高处作业
E .抢救高处作业
答案:ABE
[解析]特殊高处作业分为以下几个类别:强风高处作业、异温高处作业、雷天高处作业、雨天高处作业、夜间高处作业、带电高处作业、悬空高处作业、抢救高处作业。一般高处作业系指特殊高处作业以外的高处作业。
混凝土防渗墙的检测方法包括( )。
A. 开挖检验 B. 取芯试验
C. 注水试验 D. 光照试验
E. 无损检验
【答案】BC
【解析】防渗墙墙体质量检查应在成墙28d后进行,检查内容为必要的墙体物理力学性能指标、墙段接缝和可能存在的缺陷。检查可采用钻孔取芯、注水试验或其他检测等方法。
26、水利工程建设质量方针包括( ) 。
A.坚持质量第一B .坚持以人为本
C.坚持安全为先
D .坚持诚信守法
E .坚持夯实基础
答案:BCDE
[解析]水利工程建设质量方针是"五个坚持”,即坚持以人为本、坚持安全为先、坚持诚信守法、坚持夯实基础、坚持创新驱动”。
27. 下列水利水电工程注册建造师签章文件中,不属于进度管理文件的有( )。
A. 暂停施工申请表 B. 复工申请表
C. 施工月报 D. 施工进度计划报审表
E. 变更申请表
【答案】CE
28.下列关于水电站泵站启动验收说法正确的是( )
水电站机组带额定负荷连续运行时间48h
泵站带额定负荷连续运行时间为24h或7d累计运行时间为48h,包括机组无故障停机次数不少于4次
受水位或水量限制无法满足上述要求时,经验收主持单位同意后可适当降低机组启动运行负责以及减少连续运行时间。
D.水电站首末台机组启动验收应由验收主持单位或委托的单位主持。
E.水电首末台机组启动验收由项目法人申请
【答案】DE
【解析】A选项水电站机组带额定负荷连续运行时间为72h,B选项泵站带额定负荷连续运行时间为24h或7d累计运行时间为48h,包括机组无故障停机次数不少于3次,受水位或水量限制无法满足上述要求时,经项目法人组织论证并提出专题报告经验收主持单位同意后可适当降低机组启动运行负责以及减少连续运行时间。
29.预警管理包括( )。
A.发布预警B.预警行动
C.预警终止D.应急处置E.信息发布
【答案】ABC
【解析】预警管理包括发布预警、预警行动、预警终止
30.水利工程质量保修书的主要内容包括( )。
A.竣工验收情况 B.质量保修的范围和内容
C.质量保修期 D.质量保修责任
E.质量保修费用
【答案】BCDE
【解析】质量保修书内容:①合同工程完工验收情况。②质量保修的范围和内容。③质量保修期。④质量保修责任。⑤质量保修费用。⑥其他。
三.案例分析题(共4题,每题20分)
(一)
某水库大坝工程施工,施工时采用一次性截流方式进行截流,施工工程包括(1)基坑排水(2)导流渠道工程施工(3)围堰施工(4)大坝施工(5)导流渠道封堵(6)围堰拆除
该工程下游水位21m,安全超高0.5,上下游水位差1m,波浪爬高0.3m,施工单位拟设置上游围堰高度为22m,并且设置了施工时临时度汛洪水标准。
施工时发生如下事件
事件一:施工过程中,施工单位对钢筋原材料及混凝土试件抽查时均不合格。
事件二:工程完工证书颁发后施工单位向监理提交完工付款申请单。
问题
1.对工程施工进行排序,用序号表示(4)
2.该工程下游围堰高度设置是否合理,说明理由(4)
3.施工临时度汛洪水标准根据什么设置(2)
4.针对事件一检查不合格施工单位应如何处理(6)
5.指出完工付款申请单包括内容 (4)
【答案】
1.(2)(3)(1)(4)(6)(5)(4分)
2.(1)不合理(1分)
(2)上游围堰高程=21+0.5+1+0.3=22.8(2分)
上游围堰最低高程应为22.8,本工程中下游围堰为22,故不合理(1分)
3.根据坝前拦洪库容和坝型确定(2分)
4.原材料不合格应加倍抽验,仍然不合格该批产品不合格,不得使用(3分)
混凝土试件不合格,委托有资质检查机构检验,仍不合格由法人研究提出处理方案(3分))
5.完工付款申请单内容:(每个1分,工4分)
(1)完工结算合同总价(2)已支付工程价款(3)应扣留质量保证金(4)应支付的完工付款金额
案例(二)
背景资料
某水利工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》(GB50501-2007)编制。合同约定:合同工期20个月,以已标价工程量清单中土方工程所含子目为单元,对柴油进行调差,调差子目完工后,若其施工期间工程所在造价信息(月刊)载明的柴油价格平均值超过中标价中柴油价格的5%时,超出5%以上部分予以调差。招标及合同管理过程中发生如下案件:
事件1:招标人A编制的招标报价表由主表和辅表组成,其中主表由投标总价、工程项目总价表,零星工作项目清单计价表等组成,编标人员建议零星工作项目清单计价表中的单价适当报高价。
事件2:在投标截止时间前投标人B提交了调价函(一正二副),将投标总价由3000万元下调至2900万元,其他不变。调价函按照招标文件要求签字、盖章、密封、装订、标识后,递交至投标文件接收地点。
事件3:合同谈判时,合同双方围绕项目经理是否应该履行下述职责进行商讨;
①组织提交开工报审表;②组织编制围堰工程专项施工方案,并现场监督实施;③组织开展二级安全教育培训;④组织填写质量缺陷备案表;⑤签发工程质量保修书;⑥组织编制竣工财务决算;⑦组织提交完工付款申请单
事件4:中标价中,土方开挖工程柴油消耗定额为0.14Kg/m3,柴油价格3元/g土方开挖工程施工期4个月,合同工程量100000m3,实际开挖工程量11000m3,按施工图纸计算的工程量为108000m3施工期间工程所在地造价信息(月刊)载明的4个月柴油价格分别为3.0元/Kg、3.2元/Kg、3.5元/kg、3.1元/Kg
问题
1.事件1中,除已列出的表格外,投标报价主表还应包括哪些表格?编标人员的建议是否合理?说明理由。
2.事件2中,投标人B提交的调价函有哪些不妥?说明理由。
3.事件3商讨的职责中,哪些属于项目经理职责范围?
4.事件4中,土方开挖子目应当按哪个工程量进行计量?说明理由。分析计算该子目承包人应得的调差金额(单位:元,保留小数点后两位)。
【参考答案】
1(1)投标报价主表还应包括:分类分项工程量清单计价表;措施项目清单计价表;其他项目清单计价表。(每项1分,共3分)
(2)合理;理由:计日工单价可高报。(2分)
2.不妥之处一:在投标截止时间前投标人B提交了调价函(一正二副);(1分)
理由:投标文件份数要求是正本1份,副本4份(1分)
不妥之处二:将投标总价由3000万元下调至2900万元,其他不变。(1分)
理由:投标人在进行工程项目工程量清单招标的投标报价时,不能进行投标总价优惠(或降价、让利),投标人对投标报价的任何优惠(或降价、让利)均应反映在相应清单项目的综合单价中。(1分)
3.属于项目经理职责范围的是:①组织提交开工报审表;③组织开展二级安全教育培训;⑦组织提交完工付款申请单。(3分)
4.(1)土方开挖子目应当按108000计算(1分)
理由:已标价工程量清单中的单价子目工程量为估算工程量。(1分)结算工程量是按照施工图纸计算有效工程量;(1分)施工单位超挖或者超填不计量。(1分)
施工期间工程所在地造价信息(月刊)载明的4个月柴油平均价格为3.2元/Kg(1分);柴油调差价格:0.14×(3.2-3×1.05)=0.007元/m3(1分)该子目承包人应得的调差金额:108000×0.007=756元。(2分)
【案例三】
某水库工程由混凝土面板堆石坝、溢洪道和输水隧洞等主要建筑物组成。建设单位与施工
单位依据《水利水电工程标准施工招标文件》(2009 年版)签订了施工合同。经总监理工程
师批准的施工总进度计划如图所示(单位:月),各工作均按最早开始时间安排且匀速施工。
本工程施工中,发生如下事件:
事件一:工作 C 开始后,由于建设单位提供的材料未能准时入场,导致该工作暂停施工 3
个月。停工造成施工单位人员窝工损失 5 万元,施工机械台班闲置费 8 万元。为此,施工单位及时提出工期和费用索赔申请。

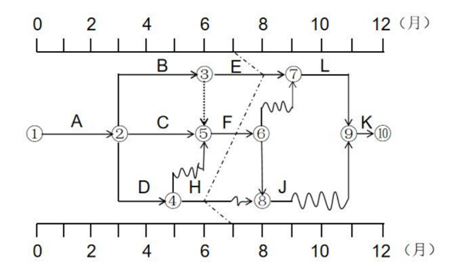

事件二:工程进行到第 7 月末,项目经理组织了进度检查,检查结果以进度前锋线表示在
上图中。
事件三:混凝土面板堆石坝施工过程中,某分部工程中的混凝土浇筑过程中,发生一起一
般质量事故。之后该单位工程质量评定,所含分部工程质量全部合格,72%达到优良等级,主要分部工程质量优良率达95%,外观质量得分率达到88%。
问题:
1.施工总承包单位应重点控制哪条线路(以工作表示)?
2.事件一中施工单位提出的索赔是否成立,并说明理由。
3.根据事件二中图示实际进度前锋线,工作 E、F、H 的实际进度超前或拖后的时间分别是
多少?对总工期是否影响?
4.事件三中,混凝土面板堆石坝的施工质量等级能否评定为优良?说明原因。
【答案】
1.重点控制线路为 A→B→E→L→K。(3分)
2.工期索赔 2 个月成立(1分);费用索赔 7+8=15 万元成立;(1分)
理由:建设单位提供的材料未能准时入场为建设单位责任可索赔(1分),且 C 工作的总时差为 1 个月,暂停施工 3个月,影响工期 2 个月(2分);由于建设单位提供的材料未能准时入场,导致人员窝工、机械闲置的费用应由建设单位承担(2分)。
3.(1)工作 E 的实际进度提前一个月(1分);因该工作为关键工作,所以 E 工作提前一个月,总工期提前一个月;(1分)
(2)工作 F 的实际进度与计划进度相同(1分),对工期无影响。(1分)
(3)工作 H 的实际进度拖后一个月;因为该工作总时差为 3 个月(1分),对工期无影响。(1分)
4.不能评为优良(1分)。理由:该单位工程所含分部工程全部合格,优良率为72%>70%;主要分部工程优良率95%,不满足主要分部工程质量全部优良(2分);施工中发生一般质量事故;外观质量得分率88%>85%。因此该单位工程施工质量等级不能评定为优良。(1分)
案例四
某水利工程施工时发生如下事件
事件一:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单如下表所示:
编号 | 工程或费用名称 | 单位 | 合同工程量(金额) | 按设计图示尺寸计算的工程量 | 结算工程量(金额) | 备注 |
1 | 基坑降水 | 万元 | 12 | 15 | 结算金额计入补充勘探费用3万元 | |
2 | 基坑土方开挖 | M3 | 10000 | 11500 | 12500 | 结算工程量按设计图示尺寸计算的工程量加上不可避免的施工超挖量1000m3 |
3 | 基础处理 | M3 | 1000 | 950 | 1000 | 以合同工程量作为结算工程量 |
事件二:水闸闸墩混凝土采用钢模施工,承包人进行闸墩模板及支架设计时,考虑的基本荷载有:模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。
事件三:项目如期完工,计划于2017年汛前进行竣工验收。施工单位在竣工图编制中,对由预制改成现浇的交通桥工程,直接在原施工图上注明变更的依据,加盖并签署竣工图章后,作为竣工图。
事件四:项目施工前项目法人为保证工程安全像施工单位提交了水文气象资料及地下各类管线资料。
1.关于工程结算说法是否正确,说明理由
①补充勘探费用不应计入。承包人为其临时工程所需进行的补充勘探费用由承包人自行承担。(2分)
②不可避免的土方开挖超挖量不应计入。该费用已包含在基坑土方开挖单价中。(2分)
③以合同工程量作为申报结算工程量有错误。合同工程量是合同工程估算工程量,结算工程量应为按设计图示尺寸计算的有效实体方体积量。(2分)
补充事件二中模板荷载
【答案】(1)新浇筑混凝土侧压力(2)振捣混凝土压力(3)浮托力(4)冲击荷载(5)摩阻力(每个1分,不超过4分)
3.依据《水利水电建设工程验收规程》(SL 223—2008)和《水利工程建设项目档案管理规定》(水办〔2005〕480号)的规定,指出并改正事件中的不妥之处。
【答案】直接在原施工图上注明变更的依据,加盖并签署竣工图章后作为竣工图不妥(1分),应该是重新绘制竣工图,题栏应包含施工单位名称、图纸名称、编制人、审核人、图
号、比例尺、编制日期,监理加盖竣工图审核章(5分)
4.指出应提出哪些管线资料?
【答案】供水、排水、供热、电缆、通信等管线资料(每个1分)
更多考试资讯与复习资料请关注京疆援培微信公众号:
