2022年二级建造师考试《机电工程实务》模拟试卷 - B
发布时间:2022-06-06     作者:     分享到:

2022年二级建造师考试《机电工程实务》模拟试卷 - B


一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

1、下列橡胶中,属于特种橡胶的是(  )。

A、丁苯橡胶  B、丁腈橡胶  C、顺丁橡胶  D、氯丁橡胶

解析:特种橡胶指具有特殊性能,专供耐热、耐寒、耐化学腐蚀、耐油、耐溶剂、耐辐射等特殊性能要求使用的橡胶。如硅橡胶、氟橡胶、聚氨脂橡胶、丁腈橡胶等。

2、下列技术参数中,不属于变压器主要技术参数的是(  )。

A、额定容量    B、使用寿命    C、短路阻抗    D、额定电流

解析:变压器的主要技术参数有:额定容量、额定电压、额定电流、空载电流、短路损耗、空载损耗、短路阻抗、连接组别等。

3、下列关于单台流动式起重机的使用要求的说法,错误的是(   )。

A、吊装的计算载荷应小于其额定载荷   B、汽车式起重机的支腿必须完全伸出

C、不准起吊埋在土里的设备或钢结构   D、吊车的工作位置不必进行地基处理

解析:1)单台起重机吊装的载荷应小于其额定载荷。2)吊车的工作位置采用合适的方法进行处理。 3)汽车式起重机支腿应完全伸出。 4)不准起吊埋在土里或冻粘在地上的物品。

4、下列焊接检验中,属于焊接中检验的是(   )。

A、射线检验        B、母材表面测温    C、焊条复验    D、检查前一层外观质量

解析:2.焊接过程目视检测 (l)每条焊道或焊层在下一道焊层覆盖前应清理干净

5、下列装配方法中,不属于过盈配合件装配方法的是(  )。

A、压入装配法      B、低温冷装配法    C、加热装配法   D、定力矩装配法

解析:过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法

6、关于电缆敷设注意事项的说法,错误的是(  )。

A、油浸电力电缆头可不用铅封       B、并联电缆的型号规格应相同

C、电缆应在切断4h之内封头        D、电缆终端处应留有备用长度

解析:(1)电缆应在切断后4h之内进行封头。(2)油浸纸质绝缘电力电缆必须铅封

(3)并联使用的电力电缆其长度、型号、规格应相同(4)电力电缆在终端与接头附近宜留有备用长度。

7、关于管道伴热管安装的说法,正确的是(  )。

A、多根伴热管应缠绕在主管道上            B、多根伴热管的相对位置应固定

C、可将伴热管直接点焊在主管上       D、碳钢伴热管应紧贴不锈钢主管

解析:伴热管安装 (1)当一根主管需多根伴热管伴热时,伴热管之间的相对位置应固定。(2)伴热管不得直接点焊在主管上。(3)材质为不锈钢、有色金属的管道元件和材料,在运输和储存期间不得与碳素钢、低合金钢直接接触。

8、若无设计规定,一般负压锅炉的风压试验压力是(  )。

A、0.3kPa           B、 0.5kPa       C、0.6kPa           D、1.0kPa

解析:一般负压锅炉的风压试验值选0.5kPa。

9、钢结构安装单位应按规定进行高强度螺栓连接摩擦面的试验是指(  )。

A、扭矩系数试验    B、紧固轴力试验    C、弯矩系数试验    D、抗滑移系数试验

解析:钢结构制作和安装单位,应按现行国家标准的有关规定分别进行高强度螺栓连接摩擦面的抗滑移系数试验,其结果应符合设计要求。

10、自动化仪表系统可开通投入运行的条件是完成了(  )。

A、单体试验和交联试验         B、回路试验和单体试验

C、回路试验和系统试验         D、系统试验和交联试验

解析:自动化仪表安装施工程序:仪表电源设备试验→ 综合控制系统试验→ 回路试验、 系统试验→ 投运→ 竣工资料编制→ 交接验收。

11、下列防腐蚀方法中,改变金属内部结构的是(  )。

A、物理防腐蚀       B、化学防腐蚀       C、阴极保护    D、牺牲阳极的阴极保护

解析:化学防腐蚀是改变金属的内部结构。例如,把铬、镍加入普通非合金钢中制成不锈钢。

12、炉窑砌筑中,对砌筑不严密的砖缝应打入(  )。

A、耐火片        B、耐火泥   C、耐火绳       D、薄钢板

解析:干砌旋转型炉窑(如回转窑等)、静态炉窑的顶部、拱部等部位的砖缝应以钢板 (片)塞满、塞牢固。

13、钢板制作的消防水箱进出水管道宜采用的连接方式是(  )。

A、焊接连接       B、法兰连接      C、螺纹连接       D、电热熔接

解析:钢板等制作的消防水池和消防水箱的进出水等管道宜采用法兰连接,对有振动的管道应加设柔性接头。

14、额定速度为0.65m/s自动扶梯的空载制动试验,其制停距离范围规定的是(  )。

A、0.20~1.00m        B、0.30~1.30m      C、0.35~1.50m      D、0.40~1.70m

解析:额定速度为0.65m/s,自动扶梯制停距离为0.30~1.30m

15、下列文件内容中,不属于投标文件的是(  )。

A、投标函          B、投标报价       C、合同要求         D、施工组织设计

解析:投标文件一般包括:投标函、投标报价、施工组织设计、商务和技术偏差表、对工期、质量、安全、环境保护的要求及对投标文件格式、加盖印章和密封的要求。

16、工程施工记录资料中不包括(  )。

A、图纸会审记录    B、设计变更单   C、使用功能检测记录  D、隐蔽工程验收记录

解析:施工记录资料。包括图纸会审记录、设计变更单、隐蔽工程验收记录;定位放线

记录;质量事故处理报告及记录;特种设备安装检验及验收检验报告;分项工程使用功能检测记录等。

17、施工企业租用的计量器具,应附带该设备有效期内的(  )。

A、批准的编号       B、出厂合格证     C、检定合格印       D、许可证标志

解析:对租用的或由建设方或总承包方提供的计量器具,应附带该设备的有效期内检定合格印、证方可以使用。

18、下列内容中,不属于用户用电申请内容的是(  )。

A、供电方案确定      B、用电申请审核   C、供电条件勘查     D、施工资质审查

解析:任何单位需新装用电或增加用电容量、变更用电都必须事先到供电企业用电营业场所提出申请,办理手续。包括用电申请书的发放及审核、供电条件勘查、供电方案及批复、有关费用收取、受电工程设计的审核、施工中间检验、供用电合同(协议)签约、 装表接电等项业务。

19、压力容器安装前检验,超过了质量保证期的应进行(  )。

A、强度试验          B、密封试验       C、磁力探伤         D、射线探伤

解析:对于超过质量保证期的压力容器在安装前必须进行强度试验。

20、分部工程施工完成后,组织内部验评的人员是(  )。

A、项目专业质检员        B、项目技术负责人  C、专业技术负责人      D、项目部经理

解析:分部(子分部)工程质量验收由施工单位项目负责人组织检验评定合格后, 向总监理 工程师或建设单位项目负责人提出分部(子分部)工程验收的报告。


二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

21、生活给水不锈钢管道安装采用碳钢支架时,应在支架与管道之间衬垫(  )。

A、碳钢薄片     B、镀锌钢板   C、塑料垫片     D、橡胶垫片    E、不锈钢片

解析:不锈钢管道采用碳钢支架时,应在支架与管道之间衬垫塑料或橡胶。

22、下列检查项目中,属于配电柜主控项目的是(  )。

A、配电柜金属框架与保护导体可靠连接  B、配电线路的线间和线对地绝缘电阻值

C、抽屉式配电柜推拉灵活且无卡阻现象  D、配电柜基础框架安装的水平允许偏差

E、配电柜金属框架安装的垂直允许偏差

解析:主控项目是保证工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和公共利益起决定性作用的检验项目,是确定该检验批主要性能的项目,因此必须全部符合有关专业工程验收规范的规定。例如,管道的压力试验、风管系统的严密性检验、 电气的绝缘与接地测试等均是主控项目。

23、下列排烟管道的部位中,应设置排烟防火阀的有(  )。

A、排烟风机入口处  B、排烟系统干管分支处  C、穿越防火分区处

D、吊顶内的排烟管道上  E、垂直风管与每层水平风管交接处的水平管段上

解析:防火分区隔墙两侧的防火阀,距墙表面应不大于200mm。

24、下列检测的内容中,属于紧急广播(火灾应急广播功能)应检测的有( )。

A、具有最高级别的优先权      B、实时指挥语声响应时间

C、广播区域播放警示信号      D、广播音量自动调节功能

E、广播系统声场不均匀度

解析:紧急广播(包括火灾应急广播功能)应检测的内容:紧急广播具有最高级别的优

先权;紧急广播向相关广播区域播放警示信号、警报语声或实时指挥语声的响应时间;音量自动调节功能。

25、参加建筑节能分部工程的验收人员包括(  )。

A、主要材料供应商负责人      B、设计单位项目负责人    C、勘察单位项目负责人

D、施工单位质量负责人        E、施工单位企业负责人

解析:设计单位项目负责人和施工单位技术、质量部门负责人,主要设备或材料供应商单位负责人应参加节能分部工程的验收。

26、危险源清单的内容一般包括(  )。

A、危险源名称性质       B、项目风险评价      C、可能影响的后果

D、需采取的对策         E、事故处理的情况

解析:清单的内容一般包括:危险源名称、性质、风险评价和可能的影响后果,需采取的对策或措施。

27、下列保护控制措施中,属于绿色施工环境保护的有(  )。

A、水污染控制  B、健康保护  C、风险控制 D、土壤保护   E、地下设施保护

解析:环境保护技术要点 1.扬尘控制2.噪声与振动控制3.光污染控制

4.水污染控制5.土壤保护6.建筑垃圾控制7.地下设施、文物和资源保护

28、下列费用中,属于企业管理费的有(  )。

A、施工机械安拆费   B、财产保险费   C、仪器仪表维修费

D、检验试验费       E、工具用具使用费

解析:内容包括:管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险费、检验试验费、夜间施工增加费、工程定位复测费、工会经费、职工教育经费、财产保险费、财务费、税金和其他等。

29、机电工程施工记录资料包括(  )。

A、施工图纸会审记录     B、设备定位放线记录  C、使用功能检测记录

D、隐蔽工程验收记录     E、质量事故处理报告

解析:施工记录资料。包括图纸会审记录、设计变更单、隐蔽工程验收记录;定位放线

记录;质量事故处理报告及记录;特种设备安装检验及验收检验报告;分项工程使用功能检测记录等。

30、工程竣工结算的编制依据包括(  )。

A、施工合同  B、计价规范 C、设计变更单 D、投标文件 E、技术核定单

解析:竣工结算编制依据 (1)工程合同(包括补充协议)。 (2)计价规范。

(3)已确认的工程量、结算合同价款及追加或扣减的合同价款。

(4)投标文件(包含已标价工程量清单)。(5)建设工程设计文件及相关资料。

(6)其他依据。


三、实务操作和案例分析题(共4题,每题20分)

(一)

背景资料



某安装公司承包一酒店机电安装工程,建筑工程由某建筑公司承包。工程内容包括建筑电气、建筑给水排水及通风空调工程等。主要设备(变压器、配电柜、空调机组、水泵、控制柜等)由建设单位采购,其他设备、材料均由安装公司采购。

项目部按照内部签订的承包合同要求,结合工程技术特点以及项目部人员、设备等资源状况,按照现行建筑安装工程费用进行分析测算,确定了项目的计划成本。

项目部进场后,根据工程特点,采取各项有效措施降低项目成本,控制人工费用、材料费用和机械费用,强调项目的合同管理,重点是降低项目成本的各项经济措施得到了有效实施,项目成本降低率达6%,取得了较好的经济效益。

施工前,对作业人员进行技术交底,深化施工图,重点对机房的水泵设备及管路(见下图)的材料选用及安装要求进行讲解,使给水系统、空调水系统的设备及管路安装按设计要求完成,并对室内给水系统(PPR塑料管)、热水系统(铜管)按规范要求进行了水压试验。

安装公司承接的工程完工后,对所承包的工程进行自检,并按相应规范规定的程序进行验收,将工程质量控制资料整理完整,向建设单位提交竣工报告,申请竣工验收。


1、项目部在降低项目成本的措施中,还应控制哪些费用?如何实施?

项目部在降低项目成本的措施中,还应控制间接费(1分) 及其他直接费(1分) 。

实施:减少业务费用的开支(1分),减少资金使用费和其他不必要的费用支出(1分),严格控制其他直接费的开支(1分)。

2、分别指出图中的管道组成件和管道支承件。

管道组成件:管子、异径管(同心、偏心)、法兰、密封件、紧固件、阀门(止回阀)、软接头、疏水器、压力表等。(3分,1个给1分,最多3分)

管道支承件:吊杆(1分)、支撑杆(1分)等。

3、写出室内给水管道水压试验的检验方法。

室内给水水压试验的检验方法:

室内给水系统:在试验压力下稳压1h(1分)压力降不超过0.05MPa(1分),然后在工作压力1.15倍状态下稳压2h(1分),压力降不超过0.03MPa(1分),连接处不得渗漏(1分)。

建设单位收到工程竣工报告后,应如何组织工程的竣工验收?

建设单位收到工程竣工报告后,由建设单位项目负责人(1分)组织监理、施工、设计、勘察等单位项目负责人(2分,1个给1分,最多2分)进行单位工程验收,经检查合格(1分),办理交竣工验收手续(1分)及有关事宜。



(二)

 背景资料



某机电设备安装公司中标一长输管道文线工程某标段,中标工程管道长度为30km。该公司中标签订合同后,拟把工程中的施工作业带清理、修筑施工运输便道、管沟开挖、管沟回填分包给A工程公司,把管道现场防腐和热收缩套(带)补口分包给B专业公司,把管道焊口无损检验分包给C无损检测公司。机电安装公司召集各分包单位,约定了下述事项:

(1)各分包单位自行编制分包工程施工组织设计或施工方案,单位内部完成审批程序后交监理审批,将监理审批后的方案报总承包单位项目部备案。

(2)施工过程中发生的与沿途村民的临时占地、青苗赔偿等沟通协调事项由总承包方授权A工程公司负责进行。

根据建设单位的要求,管道工程按照绿色施工的理念组织施工,实现“四节一环保”。

总承包单位编制了绿色施工方案,把机械设备、机具的节能作为一个重点内容。施工过程中发生如下事件:

事件一:施工中检查发现,部分管段准备下沟时,B专业公司已将管段的全部热收缩

事件二:长输管道支线路经一个110kV变电站时,施工单位考虑施工方便,将变电站的一片绿地作为施工用地和管段临时堆放场地,受到电力管理部门的处罚。总承包单位加强了内、外部沟通和协调,使工程得以顺利进展。



1、分别指出总承包单位召集各分包单位约定的两个事项是否正确?说明理由。

不正确(1分)。总承包单位负责对向监理单位(1分)有关工程施工活动的联络传递,分包单位完成内部编制、审批程序后,报总承包单位项目部审批(1分),然后由项目经理或其授权人签章(1分)后向监理报批。

正确(1分)。经总承包单位授权同意(1分)可以进行。

2、总承包单位项目部对分包单位管理的要求有哪些?C无损检测公司承担长输管道焊口无损检验工作应具备什么资格许可和条件?

对分包单位严格考核与管理(1分)。强化分包队伍的全过程管理(1分)。不得再次把工程转包(1分)。

有与检验检测工作相适应的检验、检测人员(1分);有与所从事的检验检测工作相适应的检验检测仪器和设备(1分);有健全的检验检测管理制度、检验检测责任制度(1分)。



3、绿色施工的“四节一环保”具体是什么?机械设备、机具的节能措施有哪些?

节能、节地、节水、节材和环境保护。(2分,1个给1分,最多2分)

机械设备、机具的节能措施有:

(1)优先使用国家、行业推荐的节能、高效的施工设备和机具;

(2)在施工组织设过中,合理安排施工顺序、工作面;

(3)建立施工机械设备管理制度,使机械设备保持低耗、高效的状态;

(4)选择功率与负载相匹配的施工机械设备;

(5)合理安排工序,提高各种机械的使用率和满载率。(3分,1个给1分,最多3分)

4、事件一造成返工的原因是什么?

施工程序错误(1分),热收缩套(带)补口应在管口焊口检验并合格之后(2分)进行。



(三)

 背景资料



某机电工程安装公司(以下简称A公司)总承包了某石化装置安装工程的施工任务。主要内容包括:全厂工业安装工程中土建、钢结构、设备、管道、电气、自动化仪表、防腐、绝热分部工程施工。其中,机电设备共28台,单重30~80t;工艺管道4500m。A公司将工程的给水排水工程、防腐绝热工程分包给具有专业承包资质的B公司。

由于工程正值夏季施工,天气炎热,且工期十分紧迫,建设单位认为安全施工形势较严峻,要求做好安全生产工作。开工前,A公司项目经理部组织各部门及各分包单位制定了安全生产责任书。

施工过程中,由于建设单位订货的几台大型工艺设备晚到,延误了设备防腐绝热施工的工期,致使B公司经济损失约10万元。B公司向建设单位提出工期和费用索赔。

工程试运行阶段,建设单位要求A公司组织进行联动试车工作,并签订了补充合同。A公司为之编制了单机试车和联动试车方案。



1、分析该安装工程施工有哪些危险源?

运输、吊装设备失稳;焊缝射线检测;施工临时用电;焊接烟尘弥漫或弧光辐射;防腐涂料、酸洗液体挥发气体;气体保护焊接惰性气体聚集;焊缝热处理、焊后清理焊渣高温阶段;设备、管道试压(严密性试验)达到试验压力时保压泄;高处作业;高空坠物;高温处作业;保温材料微纤维飞扬等。(6分,1个给1分,最多6分)

2、总包单位A公司对于分包单位B公司的安全生产责任有哪些?

(1)审查分包单位的安全施工资格和安全生产保证体系;(1分)

(2)在分包合同中应明确分包单位的安全生产责任和义务(1分),对分包单位提出安全管理要求,并认真监督、检查(1分);

(3)对违反安全规定冒险蛮干的分包单位,令其停工整改(1分);

(4)统计分包单位的伤亡事故(1分),按规定上报,并按分包合同约定协助处理分包单位的伤亡事故(1分)。

3、B公司向建设单位进行工期和费用索赔的做法是否妥当?说明理由。

不妥当(1分)。理由:索赔程序不对(1分)。但B公司与建设单位没有合同关系(1分),无权向建设单位直接索赔(1分)。

4、简述单机试运行负责单位及工作内容。

单机试运行由施工单位负责(1分)。工作内容:负责编制完成试运行方案(1分),并报建设、监理单位审批(1分);组织实施试运行操作(1分)。



(四)

 背景资料



某办公大楼项目,总承包单位经业主同意,与A公司签订了机电安装分包合同,合同中规定:“工程量清单采用综合单价计价,合同价款不因情况发生变化进行调整”。工程内容的规定:“空调通风系统(不含防排烟系统)安装、调试;地下车库消防系统安装、调试,以施工图内容为准;工程预算由A公司按工程量清单编制,业主审查·····”。

在编制预算过程中,A公司预算人员没有计算“防排烟系统”费用。施工过程中发生下列事件:

事件一:业主要求A公司进行地下车库防排烟系统的施工,A公司以合同中无此项内容为由要求合同变更。

事件二:A公司未按环境安全标准化要求实施,总承包公司要求整改。A公司用两天时间花费3万元整改合格,并编制了工期和费用索赔申请单递交给总承包公司,遭到拒绝。

事件三:为减少设备运行噪声,业主单位要求A公司将楼层内风机出口处的软连接由帆布软连接改为铝箔带保温的软连接,合同变更要求按照已有的帆布软连接的综合单价。

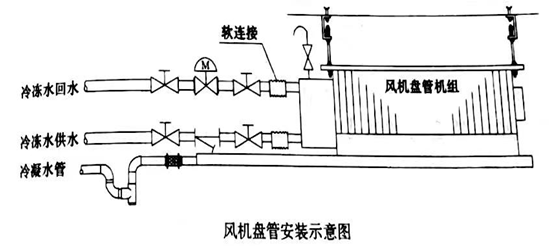

事件四:空调系统中风机盘管的安装示意如下图所示。


1、事件一中,A公司可否要求合同变更?

可以要求合同变更(1分);业主行为可被视为增加合同工作内容(1分)。

2、说明事件二中总承包单位拒绝A公司索赔的理由。

作为分包单位的A公司应按合同约定及总承包公司的要求建立现场环境安全生产保证体系(1分),若分包方达不到合同约定的环境安全标准化标准(1分),总承包方有权责成分包方进行整改(1分),由此造成的一切工期、经济损失均由分包方全额承担(1分),所以A公司的索赔不成立(1分)。

3、说明事件三中关于合同变更的做法是否妥当?说明理由。

不妥当(1分)。理由:本工程为固定综合单价合同(1分),,是由业主单位提出的新要求(1分),给A公司带来了费用增加(1分),由A公司和业主单位商定变更单价(1分)。

4、事件四中空调系统风机盘管安装前应做何测试?并说明图中软连接的施工要点。

风机盘管机组安装前(1分)宜进行风机三速试运转(1分)及盘管水压试验(1分),试验压力应为系统工作压力的1.5倍(1分),试验观察时间应为2min(1分),不渗漏为合格(1分)。风机盘管机组与管道的软连接,应采用耐压值大于或等于1.5倍工作压力的金属或非金属柔性接管(1分),连接应牢固,不应有强扭和瘪管(1分)。
