2022年二级建造师考试《机电工程实务》模拟试卷 - A
发布时间:2022-06-06     作者:     分享到:

2022年二级建造师考试《机电工程实务》模拟试卷 - A


一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

1、采用聚烯烃材料的电力电缆,在消防灭火时的缺点是(  )。

A、会发出有毒烟雾  B、灭火时烟尘较多  C、产生腐蚀性较高  D、绝缘电阻系数下降

解析:无卤低烟的聚烯烃材料主要采用氢氧化物作为阻燃剂,氢氧化物又称为碱,其特性是容易吸收空气中的水分(潮解)。潮解的结果是绝缘层的体积电阻系数大幅下降,原来的17MΩ/km可降至O.1MΩ/km。

2、关于安装标高基准点埋设位置的说法,正确的是(  )。

A、基础的最高点    B、基础的最低点    C、基础中心板上    D、基础边缘附近

解析:标高基准点一般埋设在基础边缘且便于观测的位置。

3、下列起重设备中,不属于轻小型起重设备的是(   )。

A、起升重量为50t的油压千斤顶   B、额定载荷为80t的起重滑轮组

C、起重能力为80t的梁式起重机   D、额定荷载为32t卷绕式卷扬机

解析:轻小型起重设备可分为:千斤顶、滑车、起重葫芦、卷扬机四大类。

4、20HIC 任意壁厚进行焊前预热和焊后热处理要预防的缺陷是(   )。

A、液化裂纹         B、延迟裂纹       C、热裂纹          D、结晶裂纹

解析:20HIC任意壁厚均需要焊前预热和焊后热处理,以防止延迟裂纹的产生。

5、有预紧力要求的螺纹连接,错误的紧固方法是(  )。

A、不定力矩法       B、测量伸长法     C、液压拉伸法      D、加热伸长法

解析:有预紧力要求的螺纹连接常用紧固方法:定力矩法、测量伸长法、液压拉伸法、

加热伸长法。

6、电力架空线路的施工中,横担固定处需加装软垫的是(  )。

A、转角杆横担       B、全瓷式横担     C、终端杆横担      D、耐张杆横担

解析:全瓷式瓷横担的固定处应加软垫。

7、阀门壳体试验压力应为阀门在20℃时最大允许工作压力的(  )。

A、1.1倍                  B、1.15倍        C、1.25倍          D、1.5倍

解析:阀门的壳体试验压力应为阀门20℃时最大允许工作压力的1.5倍,密封试验压力应为阀门在20℃时最大允许工作压力的1.1倍

8、下列设备中,属于塔式光热发电设备系统的是(  )。

A、定日镜           B、热交换器       C、集热管           D、光伏组件

解析:塔式光热发电的集热设备由定日镜、吸热器钢架和吸热器设备等组成。

9、下列设备中,不属于静设备的是(  )。

A、CO2吸收塔         B、加氢反应器    C、回转窑           D、天然气转化炉

解析:按其生产过程可分为两大类:动态炉窑和静态炉窑。

10、可燃气体检测器安装位置应根据被测气体的(  )确定。

A、密度              B、压力          C、燃点             D、毒性

解析:可燃气体检测器和有毒气体检测楛的安装位嚣应根据所检测气体的密度确定

11、下列工序中,不属于涂装工艺的是(  )。

A、喷砂              B、辊涂          C、干燥             D、调配涂料

解析:涂装工艺是涂装作业中涂料涂覆的整个工艺过程。包括涂料的调配、工件的输送、各种方法的涂覆盖、干燥或固化、打磨和刮腻子等工序。

12、施耐火浇注料施工程序中,膨胀缝填充的紧前工序是(  )。

A、模板的拆除        B、浇注料振捣    C、浇注料浇注       D、成品的养护

解析:浇注并振捣→拆除模板→膨胀缝预留及填充→成品养护

13、下列消火栓系统的调试内容,不包括的是(  )。

A、报警阀及附件阀门调试       B、水源的调试

C、消防水泵的振动及噪声       D、消火栓调试

解析:消火栓系统的调试应包括:水源调试和测试;消防水泵调试;稳压泵或稳压设施

调试;减压阀调试;消火栓调试;自动控制探测器调试;干式消火栓系统的报警阀等快速 启闭装置调试,并应包含报警阀的附件电动或电磁阀等阀门的调试;排水设施调试;联锁 控制试验。

14、液压电梯的组成内容中不包括(  )。

A、曳引系统          B、泵站系统       C、导向系统         D、控制系统

解析:液压电梯一般由泵站系统、液压系统、导向系统、轿厢系统、门系统、电气控制

系统、安全保护系统等组成。

15、机电工程在投标报价中的基础和前提是(  )。

A、进度计划          B、施工方案       C、质量标准         D、安全措施

解析:施工组织设计是报价的基础和前提,也是招标人评标时考虑的重要因素之一

16、下列成本中,不属于工程设备成本控制内容的是(  )。

A、设备采购成本      B、设备运输成本   C、设备质量成本     D、设备安装成本

解析:机电安装工程包括工程设备采购,包括设备采购成本、设备交通运输成本和设备质量成本等。

17、计量器具级别确定的根据是(  )。

A、示值误差          B、扩展不确定     C、器具类型         D、检测的内容

解析:“级” 根据示值误差大小确定,表明示值的档次,按计量器具的标称值使用。

18、施工用电转入项目设施供电,总承包单位应及时向供电部门办理(  )。

A、变更用电手续      B、新装用电手续   C、正式用电手续     D、终止用电手续

解析:施工临时用电结束或施工用电转入建设项目电力设施供电,则总承包单位应及时向供电部门办理终止用电手续。

19、下列管道,属于GB类压力管道的是(  )。

A、供水管道          B、动力管道       C、污水管道         D、热力管道

解析:长输管道(GA):输油管道、输气管道;公用管道(GB):燃气管道、热力管道

工业管道(GC):工艺管道、动力管道、制冷管道

20、分项工程质量验收记录的填写人员应是施工单位(  )。

A、专业施工员        B、质量检验员     C、工程资料员       D、技术负责人

解析:分项工程验收记录应由施工单位质量检验员填写,验收结论应由监理单位或建设单位填写。



二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

21、在下列试验中,建筑管道工程应进行的试验有(  )。

A、承压管道压力试验     B、非承压管道灌水试验

C、排水干管通球试验     D、通水试验

E、消火栓系统灌水试验

解析:建筑管道工程应进行的试验包括:承压管道系统压力试验,非承压管道灌水试验、排水干管通球、通水试验等。

22、下列检查项目中,属于电缆敷设主控项目的有(  )。

A、电缆金属支架必须与保护导体可靠连接  B、分相后每相电缆不得单独穿于钢导管内 C、并联使用的电力电缆型号、规格、长度  D、电缆沟内的电缆支架层间最小距离要求

E、电力电缆首端、末端和分支处的标志牌

解析:主控项目是保证工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和公共利益起决定性作用的检验项目,是确定该检验批主要性能的项目,因此必须全部符合有关专业工程验收规范的规定。例如,管道的压力试验、风管系统的严密性检验、 电气的绝缘与接地测试等均是主控项目。

23、下列风管的制作材料,必须为不燃材料的有(  )。

A、低温送风空调风管  B、防排烟的柔性短管  C、净化空调送风风管

D、复合风管覆面材料  E、高压系统送风风管

解析:防排烟系统的柔性短管必须采用不燃材料。复合材料风管的狻面材料必须为不燃材料。

24、承包商提供的建筑智能化重要设备可靠性检测要求,正确的有( )。

A、可靠性检测需要长时间的统计数据

B、现场可以对产品的可靠性进行检测

C、现场可以对产品的可靠性进行分析

D、设备可靠性检测需进行第三方检测

E、参考厂商提供可靠性产品检测报告

解析:例如,建筑智能化工程承包商提供的硬件设备的可靠性检测需要长时间的统计数据,现场只能对产品的可靠性进行有限度的检测和分析,因此重要设备的可靠性检测需进行第三方检测,并参考设备生产厂商提供的可靠性产品检测报告。

25、下列施工分包合同内容,需要重点分析的有(  )。

A、通用条款           B、工期要求          C、合同价格

D、计价方法           E、合同变更方式

解析:合同分析的重点内容如下:

(1)合同的法律基础,承包人的主要责任,工程范围,发包人的责任;

(2)合同价格,计价方法和价格补偿条件;

(3)工期要求和顺延及其惩罚条款,工程受干扰的法律后果,合同双方的违约责任;

(4)合同变更方式,工程验收方法,索赔程序和争执的解决等。

26、机电工程施工方案交底的内容有(  )。

A、工程特点难点       B、主要施工工艺      C、进度计划安排

D、安全技术措施       E、施工操作方法

解析:交底内容包括工程的施工用程序和顺序、施工工艺、操作方法、要领、质量控制、 安全措施、环境保护措施等。

27、项目分包方进场后,应由项目施工总承包方负责及提供的有(  )。

A、临时设施  B、施工装备  C、现场平面布置 D、安全措施   E、轴线及标高测量

解析:总承包方按施工合同约定, 为分包方的合同履行提供现场平面布置、 临时设施、

轴线及标高测量等方面的必要服务。

28、在机电工程施工中,材料成本控制的内容包括(  )。

A、加强材料采购成本管理   B、加强限额发料管理   C、强化作业人员技术素质

D、控制施工材料消耗       E、从量差和价差方面控制

解析:加强材料采购成本的管理,同样检查“量价分离”原则,从量差和价差两个方面控制;加强材料消耗的管理,参照定额,从限额发料和现场消耗两个方面控制。

29、机电工程回访工作的计划内容有(  )。

A、回访对象及工程名称     B、回访时间和主要内容  C、回访项目和收费标准

D、回访保修的执行单位     E、回访工程的保修期限

解析:工程回访工作计划内容包括:主管回访保修业务的部门;回访保修的执行单位;回访的对象(发包人 或使用人)及其工程名称;回访时间安排和主要内容;回访工程的保修期限。

30、在工程施工前,商议确定工程划分的单位有(  )。

A、建设     B、设计     C、供货      D、监理     E、施工

解析:在工程施工前,单位工程的划分应由建设单位、监理单位、施工单位商议确定, 据此收集整理施工技术资料和验收。



三、实务操作和案例分析题(共4题,每题20分)

(一)

背景资料

东北某建筑工程公司承建东北某省会城市高层建筑,并将建筑机电安装工作分包给某机电安装公司,工程内容包括建筑管道、建筑电气、通风空调等相关工作。

在施工正式开始前,总包公司要求分包公司编写施工组织设计,并以监理公司专业性较强为由,要求分包公司编制后直接联系监理公司进行审核和审批工作,分包公司拒绝执行。

施工过程中,总包公司认为机电安装分包公司专业性较强,在管理管理过程中只对进场施工、竣工验收等阶段和安全、进度等方面进行了管理。

由于是高层建筑,总包公司要求分包公司进行防雷接地装置安装工作,分包公司以防雷接地模块和接地干线未能及时到货为由,要求先进行接闪器安装工作,但遭到监理公司制止。由于是高层建筑,总包公司要求分包公司进行防雷接地装置安装工作,分包公司以防雷接地模块和接地干线未能及时到货为由,要求先进行接闪器安装工作,但遭到监理公司制止。

在排水通气管安装过程中,分包公司采取如下做法:

1、将排水通气管与防排烟系统风道相连;

2、排水通气管在楼顶处只高出屋顶面300mm;

3、考虑到该城市虽有雨水季,但出现雷电几率较低,未设置防雷接地装置。



1、施工组织设计编制、审核和审批工作,分包公司拒绝总包公司的做法是否正确,如何实现分级管理制度。

正确(1分),单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批(1分);施工单位完成内部编制、审核、审批程序后,报总承包单位审核、审批(1分);然后由总承包单位项目经理或其授权人签章后,向监理报批(1分)。

2、补充总包公司对分包公司进行全过程管理缺少的内容。

总承包单位对分包单位及分包工程的施工管理,应从施工准备(1分)、进场施工、工序交验(1分) 、竣工验收、工程保修(1分)以及技术(1分)、质量(1分) 、安全、进度、工程款支付(1分)等进行全过程的管理。(5分,1个给1分,最多5分)

3、简述防雷接地装置施工程序。

接地体施工(1分)→接地干线施工(1分)→引下线敷设(1分)→均压环施工(1分)→接闪带(接闪杆、接闪网)施工(1分)。

指出建筑管道排水通气管安装错误之处,并予以改正。

错误1:将排水通气管与防排烟系统风道相连。(1分)

正确做法:排水通气管不得与风道或烟道连接。(1分)

错误2:排水通气管在楼顶处只高出屋顶面300mm。(1分)

正确做法:通气管应高出屋面300mm, 但必须大于最大积雪厚度。(1分)

错误3:未设置防雷接地装置。(1分)

正确做法:应根据防雷要求设置防雷装置。(1分)



(二)

背景资料

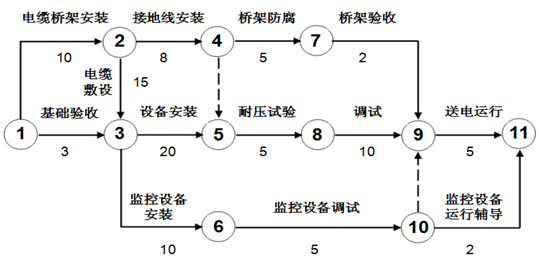

某机电安装公司承接大型用电设备安装工程,施工进度计划如图所示。


施工过程中发生如下事件:

事件1:接地线计划到货时间为4月19日,由于制作厂家原因,实际到货时间为5月12日;

事件2:电缆敷设形式分为桥架敷设和电缆沟敷设两种形式,敷设电缆为电力电缆和控制电缆两种,在电缆沟敷设电缆时:①施工人员为节约成本将电力电缆和控制电缆敷设于同一层支架上;②控制电缆在普通支架上铺设一层;③高压和低压电缆混合敷设。

事件3:工程结束后3个月(工程保修期内),使用单位人员在送电过程中出现跳闸情况,导致一套高压配电柜绝缘击穿,经查发现是由于建设单位采购的接地线防腐不达标所致,建设单位要求安装公司对高压配电柜进行修理,并承担一定维修费用,安装公司予以拒绝。



1、该网络计划总工期是多少天,并用节点序号标示出关键线路。

10+15+20+5+10+5(计算过程2分) = 65天(1分)

①→②→③→⑤→⑧→⑨→(11)(1分)

2、事件1中,接地干线延误多少天到货,是否影响总工期?

4月19日到5月12日延迟到货:

30 - 19(四月)+ 12(五月)(计算过程2分)= 23天(1分)

接地线安装工作总时差(TF)= 27天(2分),23<27(1分),不影响总工期(2分)。

3、事件2中,施工人员做法有何不妥?

不妥1:将电力电缆和控制电缆敷设于同一层支架上。(2分)

不妥2:高压和低压电缆混合敷设。(2分)

4、事件3中,在工程保修责任期内,建设单位做法是否正确,并说明理由。

正确(1分),质量问题是由于建设单位提供的设备、材料等质量不良造成的(1分),应由建设单位承担修理费用(1分),施工单位协助修理(1分,没协助两个字0分)。





(三)

背景资料

某机电安装公司承接大型储罐(包含球形罐)和配套工业管道安装工程。工程正式开工前,建设单位联合施工单位对球形储罐的球壳和零部件进行了检查和验收,未发现相关质量问题,同意开工。

在正式施工前,监理公司发现施工单位虽履行了储罐工程开工前审批手续,但存在问题,对准备正式施工予以制止,建设单位听取了监理公司的汇报,同意了监理公司的做法,并要求施工单位予以改正。施工单位履行手续如下:告知县级市人民政府负责特种设备安全监督管理部门,但未形成书面文字材料。

施工单位在管道组装完成后,拟进行压力试验和泄露性试验。但监理工程师在试验前进行的检查中,发现施工单位所用的安全阀并不符合规定,问题如下:1、安全阀由施工单位自行校验(施工单位只具有安装资质)。2、安全阀校验报告中写明只进行了整定压力调整。

施工单位听取了监理工程师的建议,并按要求进行了安全阀校验。

施工单位进行了管道的泄露性试验,试验过程包括:

1、输送极度和高度危害介质以及可燃介质的管道,进行了泄漏性试验。

2、泄漏性试验结合试车一并进行。

试验结束后,施工单位要求进行竣工验收,但建设单位以施工单位所进行的泄露性试验的试验报告实施要点不充分为由,要求施工单位重新进行记录。施工单位改正后,工程予以验收。



1、球形储罐质量证明书包括的内容。

制造竣工图样(1分);压力容器产品合格证(1分);产品质置证明文件(1分);特种设备制造监督检验证书(1分)。

2、指出储罐工程开工前应如何正确办理审批手续。

压力容器在安装施工前(1分),安装单位应当按照《特种设备安全法》的规定(1分),书面告知(1分)当地特种设备监督管理部门(1分)。

3、指出施工单位错误,并写明安全阀校验的正确规定有哪儿些。

错误1:安全阀由施工单位自行校验(施工单位只具有安装资质)(1分)

错误2:安全阀校验只进行了整定压力调整(1分)。

安全阀的校验应按照国家现行标准《安全阀安全技术监察规程》和设计文件的规定进行整定压力调整(1分)和密封试验(1分),委托有资质的检验机构完成(1分,不写资质0分),安全阀校验应做好记录(1分)、铅封(1分),并出具校验报告(1分)。(3分,1个给1分,最多3分)

4、补充施工单位进行管道泄露性试验所缺失的实施要点。

(1)泄漏性试验应在压力试验合格后(1分)进行,试验介质宜采用空气(1分)。

(2)泄漏性试验压力为设计压力(1分)。

(3)泄漏性试验应逐级缓慢升压(1分),当达到试验压力(1分),并且停压10min后(1分),采用涂刷中性发泡剂等方法巡回检查(1分)所有密封点无泄漏为合格(1分)(4分,1个给1分,最多4分)。



(四)

背景资料

东南沿海某城市,机电安装总包公司与建设单位签订了电站汽轮机安装合同,工期由今年2月至8月,并将汽轮机吊装工作和屋顶网架吊装工作分包给了具有吊装资质的某分包公司,汽轮机主体安装工程自行完成。

分包吊装公司编制了汽轮机吊装专项方案,分包公司拟采用大型汽车吊配合总包公司进行安装工作,并认为该工作危险性较大,要求总包公司组织召开专家论证会,总包公司听取分包公司意见,组织专家论证会,并按规程进行了专项论证会的有关工作。

总包公司在组合安装汽轮机低压外下缸过程中,监理公司发现总包公司缺乏较为重要的一步安装步骤,对总包予以制止,否则将会对未来运转过程中产生严重影响,总包公司听从建议,安装重新进行。

七月份,在汽轮机主要结构及配件安装结束后,拟进行分包公司屋顶钢架吊装工作,但在工作开始前意外出现了连续20天的降雨情况,导致吊装工作无法继续进行,总包公司找到建设单位,要求以不可抗力为由,要求建设单位顺延工期,建设单位予以拒绝。

连续降雨后,分包公司进行屋顶钢架吊装工作,在吊装某大块钢架结构时,出现了钢架因为受力不均导致变形,分包公司以钢架结构雨天受潮原因推卸自身责任,经相关部门调查,确定因未对吊装构件采取措施,认定为分包公司责任。

在本次安装工程中,除了总包公司的汽轮机安装工作和吊装分包公司的吊装工作编制了对应的安全专项施工方案,还要求其他分包公司编制了安全专项施工方案,其中有基坑支护及降水工程等。



1、吊装专项方案论证工作包括哪儿些?

专项方案经论证后(1分),专家组应当提交论证报告(1分),对论证的内容提出明确的意见(1分),施工单位应当根据论证报告修改完善专项方案(1分),并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字(2分)后,方可组织实施。实行施工总承包的,应当由施工总承包单位(1分)、相关专业承包单位技术负责人(1分)签字。(3分,1个给1分,最多3分,2分的不包括在内)

2、简述汽轮机低压外下缸的组合安装程序。

低压外下缸后段(电机侧)与低压外下缸前段(汽侧)先分别就位(1分),调整水平、标高、找中心后试组合(1分),符合要求后,将前、后段分开一段距离(1分),再次清理检查垂直结合面(1分),确认清洁无异物后(1分)再进行正式组合(1分)。

3、对于意外出现的连续20天降雨,建设单位拒绝顺延工期的做法是否正确,并说明理由。

正确(1分),东南沿海7月份可能出现连续降雨,连续降雨是一个有经验的施工单位可以预见的状况(2分),属于施工单位的责任(1分)。

4、除了背景中所涉及到的安全专项施工方案,安全专项施工方案适用范围还包括哪儿些?

基坑支护及降水工程(1分),土方开挖工程(1分),模板工程及支撑体系(1分),起重吊装及安装拆卸工程(1分),脚手架工程(1分),拆除及爆破工程(1分),采用新技术、新工艺、新材料、新设备(1分)的危险性较大的分部分项工程等。(5分,1个给1分,最多5分)
