辅导试题

您当前的位置: 首页 > 考试资讯 > 辅导试题
2022年二级建造师考试《建筑工程实务》模拟试卷 - B
发布时间:2022-06-06     作者:     分享到:

2022年二级建造师考试《建筑工程实务》模拟试卷 - B


一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

1.下列荷载中,属于可变荷载的有( )。

A.雪荷载

B.固定隔墙的自重

C.爆炸

D.水位不变的水压力

【答案】A

【解析】可变作用(可变荷载或活荷载):在结构使用期间,其值随时间变化,且其变化与平均值相比不可以忽略不计的荷载,例如:楼面活荷载、屋面活荷载和积灰荷载、活动隔墙自重、安装荷载、车辆荷载、吊车荷载、风荷载、雪荷载、水位变化的水压力、温度变化等。

2.混凝土立方体抗压强度 fcu、轴向抗压强度 fc、抗拉强度 ft 三者间大小关系正确的是( )。

A.fcu>fc>ft

B.fc>fcu>ft

C.fcu>ft>fc

D.fc>ft>fcu

【答案】A

【解析】教材32页。

3.与混凝土的握裹力大,可作为钢筋混凝土用最主要受力钢筋的是( )

A.热轧光圆钢筋

B.热轧带肋钢筋

C.热处理钢筋

D.预应力钢丝

【答案】B

【解析】热轧带肋钢筋与混凝土的握裹力大,共同工作性能更好。

4.普通砂浆的稠度越大,说明砂浆的(   )。

A.保水性越好

B.粘结力越强

C.强度越小

D.流动性越大

【答案】D

【解析】砂浆的流动性指砂浆在自重或外力作用下流动的性能,用稠度表示。稠度是以砂浆稠度测定仪的圆锥体沉入砂浆内的深度(单位为 mm) 表示。圆锥沉入深度越大,砂浆的流动性越大。

5.室内防水施工过程包括:①细部附加层、②防水层、③结合层、④清理基层,正确的施工流程是( )。

A.①②③④

B.④①②③

C.④③①②

D.④②①③

【答案】C

【解析】应先进行清理基层,防水层施工要先做细部,再做大面。

6.点支承玻璃幕墙的面板应采用( ),玻璃肋应采用( )。

A.钢化玻璃,夹层玻璃

B.夹层玻璃,钢化玻璃

C.钢化玻璃,钢化夹层玻璃

D.钢化夹层玻璃,钢化玻璃

【答案】C

【解析】玻璃肋起到支撑作用,需要强度值更高的钢化夹层玻璃。

7.下列有关预制构件安装说法错误的是( )。

A.预制柱的就位以轴线和外轮廓线为控制线

B.对预制柱上部斜支撑点距离板底不宜小于柱高的三分之二

C.梁安装顺序应遵循先主梁后次梁,先低后高的原则

D.灌浆料试块尺寸为70.7mm的正立方体

【答案】D

【解析】灌浆料试块尺寸应为40mmX40mmX160mm的长立方体。

8. 冬期施工混凝土搅拌时,当仅加热拌合水不能满足热工计算要求时,可直接加热的混凝土原材料是( )。

A.水泥

B.外加剂

C.骨料

D.矿物掺合料

【答案】C

【解析】冬期施工混凝土搅拌时,可以加热石子、砂子、水,不能加热水泥、外加剂和掺合料。

9.单位工程完工后,施工单位应在自行检查评定合格的基础上,向( )提交工程竣工报告。

A.监理单位

B.设计单位

C.建设单位

D.工程质量监督站

【答案】 C

【解析】教材260页,单位工程完工后,施工单位应在自行检查评定合格的基础上,向建设单位提交工程竣工报告,申请竣工验收。

10. 采用外防外贴法铺贴卷材防水层时,应( )。

A.先铺平面,后铺立面

B.先铺立面,后铺平面

C.应先铺大面,后铺转角

D.平面和立面同时进行

【答案】 A

【解析】采用外防外贴法铺贴卷材防水层时先铺平面,后铺立面,交接处应交叉搭接。

11.关于检验批验收组织的说法,正确的是( )。

A.由施工单位专业工长组织

B.由总监理工程师组织

C.由施工单位专业质检员组织

D.由专业监理工程师组织

【答案】D

【解析】检验批和分项工程的验收均由专业监理工程师组织。

12.水泥砂浆防水层不得使用部位是( )

A.地下工程的迎水面

B.地下工程的背水面

C.受持续震动的地下工程

D.环境温度 50 度的地下工程

【答案】C

【解析】水泥砂浆防水属于刚性防水,不能用于受持续震动的部位。

13.项目安全生产教育培训计划应由( )主持编制。

A.公司相关部门

B.分公司相关部门

C.项目经理

D.项目技术负责人

【答案】 C

【解析】项目上的安全生产教育培训计划由项目经理主持编制,公司里的安全生产教育培训计划由主要负责人主持编制。

14.在现场施工中,属于一级动火作业的是( )。

A.小型油箱

B.比较密封的地下室

C.登高电焊

D.无明显危险因素的露天场所

【答案】  B

【解析】凡属下列情况之一的动火,均为一级动火:

1)禁火区域内。

2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。

3)各种受压设备。

4)危险性较大的登高焊、割作业。

5)比较密封的室内、容器内、地下室等场所。

6)现场堆有大量可燃和易燃物质的场所。

15.预计 28d 内完成 50000m³土方开挖,每日两班,拟采用某型号挖掘机,台班产量为 50m³,由于场地复杂降效 10%,机械生产时间利用率为 80%,需要(  )台该型号挖掘机。

A.24

B.25

C.50

D.22

【答案】B

【解析】总工程量除以28天的每台设备完成量即为机械数量。

16.下列合同类型中,适用于灾后重建或对施工内容、经济指标不确定的工程项目的是 ( )。

固定总价合同

B. 固定单价合同

C. 变动单价合同

D. 成本加酬金合同

【答案】D

【解析】成本加酬金合同价款包括成本和酬金两部分,双方在专用条款内约定成本构成和酬金的计算方法。适用于灾后重建、紧急抢修、新型项目或对施工内容、经济指标不确定的工程项目。固定单价不调整的合同称为固定单价合同,一般适用于图纸不完整但是采用标准设计的工程项目。固定单价可以调整的合同称为可单调单价合同,一般适用于工期长、施工图不完整、施工过程可能发生各种不可预见因素较多的工程项目。固定总价合同适用于工程规模小、技术难度小、工期短的工程项目。可调总价合同适用于工程规模大、技术难度大、图纸设计不完整、设计变更多,工期较长的工程项目。

17.关于建筑节能工程施工质量验收的说法,正确的有( )。

A.建筑节能工程是单位工程的一个分部工程

B.建筑节能工程是单位工程的一个分项工程

C.一般工程可不进行围护结构节能构造实体检验

D.节能验收资料不需单独组卷

【答案】A

【解析】建筑节能工程属于分部工程,按照分项工程验收,节能验收资料需单独组卷。

18.当发生索赔事件导致机械闲置时,对于承包商自有的施工机械,其费用索赔通常按照(  )进行计算。

A.台班折旧费

B.台班费

C.台班租赁费

D.进出场费用

【答案】A

【解析】对于承包商自有的施工机械,其闲置费按照台班折旧费索赔,对于承包商租赁的施工机械,其闲置费按照台班租赁费索赔。

19.冬期浇筑的设有抗冻耐久性要求的 C50 混凝土,其受冻临界强度不宜低于设计强度等级的 ( )。

A. 20%

B. 30%

C. 40%

D. 50%

【答案】B

【解析】冬期浇筑的混凝土强度等级等于或高于 C50 的混凝土,不宜低于设计混凝土强度等级值的 30%。

20.申请消防验收的时间正确的是( )

A. 施工完成后

B. 工程竣工前

C. 工程竣工后

D. 与竣工验收同时进行

【答案】C

【解析】工程竣工后,由建设单位申请消防验收。


二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

21.下列属于细晶粒钢筋的有( )

A.HPBF300

B.HRBF335

C.HRBF400

D.HRBF500

E.HRBF600

【答案】CD

【解析】教材28页表格。

22.关于混凝土条形基础施工的说法,正确的有( )。

A 宜分段分层连续浇筑

B.分层厚度宜为 200-300mm

C.各段层间应相互衔接

D.每段浇筑长度应控制在 4-5m

E.不宜逐段逐层呈阶梯形向前推进

【答案】AC

【解析】B分层厚度宜为 300-500mm;D每段浇筑长度应控制在 2-3m;E应逐段逐层呈阶梯形向前推进。

23.通常用于调节混凝土凝结时间、硬化性能的混凝土外加剂有( )。

A. 缓凝剂

B. 早强剂

C. 膨胀剂

D. 速凝剂

E. 引气剂

【答案】ABD

【解析】教材33页。

24.露天料场的搅拌站在雨后拌制混凝土时,应对配合比中原材料重量进行调整的有 (  )。

A.水

B.水泥

C.石子

D.砂子

E.粉煤灰

【答案】ACD

【解析】BE中不允许进水,否则应当更换。

25.关于砌体结构施工的说法,正确的有( )。

A.砌体基底标高不同处应从低处砌起

B.砌体墙上不允许留置临时施工洞口

C.宽度为 500mm 的洞口上方应设置加筋砖梁

D.配筋砌体施工质量控制等级分为 A、B 二级

E.砖砌体的转角处可以留置直槎

【答案】 AD

【解析】选项 B:在墙上留罝临时施工桐口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过 lm;选项C:宽度超过500mm的洞口上部,应设罝钢筋混凝土过梁;选项E:当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,且应加设拉结钢筋。

26.钢结构连接方法有( )

A.焊接

B.绑扎连接

C.铆钉连接

D.螺栓连接

E.粘接

【答案】ACD

【解析】教材78页。

27.关于施工现成配电系统设置的说法,正确的有( )。

A. 配电系统应采用配电柜、分配电箱、开关箱三级配电方式

B. 分配电箱与开关箱的距离不得超过 30m

C. 开关箱与其控制的固定式用电设备的水平距离不宜超过 3m

D. 同一个开关箱最多只可以直接控制 2 台用电设备

E. 固定式配电箱的中心点与地面的垂直距离应为 0.8-1.6m

【答案】ABC

【解析】D同一个开关箱最多只可以直接控制 1 台用电设备;E固定式配电箱的中心点与地面的垂直距离应为 1.4-1.6m。

28.土方开挖过程中,工程质量检查的内容有 (  )。

A. 定位放线

B. 排水和降低地下水位系统

C. 平面位置

D. 水平标高

E. 压实度

【答案】BCDE

【解析】(1)土方开挖前,应检查定位放线、排水和降低地下水位系统。 (2)开挖过程中,应检查平面位置、水平标高、边坡坡度、压实度、排水和降低地下水位系统,并随时观测周围的环境变化。

29.关于模板工程,下列说法正确的有 ( )。

A. 对于跨度不小于 6m 的现浇钢筋混凝土梁,当设计无具体要求时,其模板起拱高度应为跨度的 1/1000-3/1000

B. 跨度不大于 8m 的梁、拱、壳,其底模拆除时混凝土强度应达到设计的混凝土立方体抗压强度标准值的 75% 以上

C. 不承重侧模板,只要混凝士强度保证其表面、棱角不因拆模而受损,即可拆除

D. 一般墙体大模板在常温条件下混凝士强度达到 1N/mm2 即可拆除

E. 模板拆除时,一般按后支先拆、先支后拆,先拆承重部分,再拆非承重部分

【答案】BCD

【解析】对于跨度不小于 4m 的现浇钢筋混凝土梁,当设计无具体要求时,其模板起拱高度应为跨度的 1/1000-3/1000;不承重的侧模板,包括梁、柱墙的侧模板,只要混凝土强度保证其表面、棱角不因拆模而受损坏,即可拆除。一般墙体大模板在常温条件下,混凝土强度达到 1N/mm2 即可拆除。模板的拆除顺序 : 一般按后支先拆、先支后拆,先拆除非承重部分后拆除承重部分的拆模顺序进行。

30.根据《建筑施工安全检查标准》JGJ59-2011,《模板支架检查评分表》保证项目有 (  )。

施工方案

B. 支架构造

C. 底座与托撑

D. 构配件材质

E. 支架稳定

【答案】ABE

【解析】《模板支架检查评分表》检查评定保证项目包括:施工方案、支架基础、支架构造、支架稳定、施工荷载、交底与验收。一般项目包括:杆件连接、底座与托撑、构配件材质、支架拆除。


三、实务操作和案例分析题(共4题,每题20分)

31.背景资料:(20分)

某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。

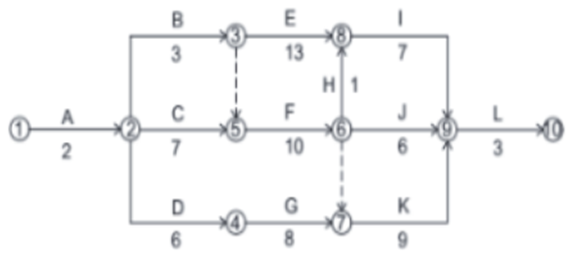

图1施工进度计划网络图(时间单位:周)

因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。

项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。

项目经理二次审査发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。



【问题】

1.写出图1网络图的关键线路(用工作表示)和总工期。

2.项目技术负责人还应补充哪些施工进度计划的组成内容?

3.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?

4.根据重新绘制的网络图如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?



【答案】

1.关键线路为:A→C→F→H→I→L。总工期为:2+7+10+1+7+3=30(周)

2.除已编制得相应施工进度安排,还应补充的内容有:工程建设概况、工程施工情况、单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

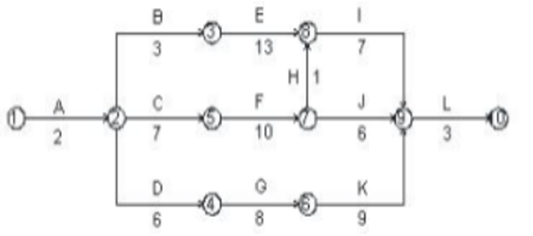

3.调整后的网络图为:



调整后的网络图关键线路为:A→C→F→K→L。此时总工期为:2+7+10+9+3=31(周)。

4.按最早开始考虑,特种设备计取租赁费用的时长为7+10+9=26(周)。优化工序的起止时间后,应在第6周初进场,优化后特种设备计取费用时长为3+1+10+9=23(周)。



32.背景资料:(20分)

某开发商投资新建商住两用群体工程,经公开招投标,某施工总承包单位A中标。A单位根据谈判项目的大小、技术难易程度以及对手的情况、竞争局面、企业自身的经营战略,确定己方谈判人员的组成,并就合同谈判工作做了充分的准备。在签订合同前的谈判中,双方首先共同确认了合同的“标的”(即工程内容和范围),且在合同签约之前,重点考虑了诸多细节。

合同价款是双方共同约定的条款,是承包方的利益所在,价款数额及付款日期应当明确具体。质量保证金不得超过工程价款结算总额的3%,在工程项目竣工前已缴纳履约保证金的,建设单位不得同时预留工程质量保证金,并按规定退还保证金及银行同期存款利息。

甲乙双方通过协商,确认包括合同协议书、通用合同条款、专用合同条款及其附件、投标函及其附录、中标通知书、图纸、已标价工程量清单、技术标准和要求等合同文件按照《建设工程施工合同(示范文本)》(GF-2017-0201)规定的优先顺序进行解释。而后因钢筋价格上涨较大,建设单位与施工总承包单位签订了《关于钢筋价格调整的补充协议》,协议价款为60万元。

工程总包合同管理工作包括合同订立、合同备案、合同交底、合同履行、合同变更、争议与诉讼、合同分析与总结。建设工程施工合同按照以下原则进行管理:依法履约、诚实信用、全面履行、协调合作、维护权益、动态管理、合同归口管理、全过程合同风险管理、统一标准化。项目经理部在合同管理过程中严格执行了公司对项目部的授权管理,建立了合同变更管理程序。

施工总承包单位在履行施工总承包合同时,建设单位要求施工总承包单位为某专业分包单位免费提供塔吊至主体封顶后6个月。施工总承包单位以总包合同约定“施工总包单位无偿提供给专业分包单位使用塔吊为主体封顶后2个月内”为由予以拒绝。



【问题】

1.合同谈判阶段应做好哪些方面的准备工作?合同签约之前应做好哪些工作?

2. 合同价款需明确哪些内容?

3. 写出背景资料中8个合同文件解释的优先顺序。并说明《关于钢筋价格调整的补充协议》归属于合同的哪个部分?

4. 施工总承包单位的做法是否正确,说明理由。



【答案】

1.(1)准备工作应做好以下方面:

1)谈判人员的组成;

2)注重项目相关的资料收集工作;

3)制定谈判策略;

4)过程中需要灵活机动;

5)谈判过程中经常遇到的问题处理。

(2)在合同签约之前,应做好以下工作:

1)保持待签合同与招标文件、投标文件的一致性;

2)尽量采用当地行政部门制定的通用合同示范文本,完整填写合同内容;

3)审核合同的主体;

4)谨慎填写合同细节条款。

2.①合同价款需明确是否含税、税款总额、税率、发票类型(增值税专用发票或增值税普通发票);②采用固定价格应注意明确包干价的种类,如采用总价包干、单价包干或部分总价包干,以免履约过程中发生争议;③采用固定价格必须把风险范围约定清楚;④应当把风险费用的计算方法约定清楚;⑤约定支付方式;⑥竣工结算方式和时间的约定;⑦工期条款;⑧违约条款;⑨质量保证金。

3.(1)解释的优先顺序如下:协议书、中标通知书、投标函及其附录、专用合同条款及其附件、通用合同条款、技术标准和要求、图纸、已标价工程量清单。

(2)归属于协议书。

4.正确。

理由:如果总承包单位的报价中没有包含相关的费用,以及配合范围超过总承包单位与分包单位的约定范畴时,则收取一定比例的配合费或按实计取。



33.背景资料:(20分)

某宾馆大堂改造装修工程,考虑到施工范围和施工内容较为明确,工期较短,业主与承包商根据《建设工程施工合同(示范文本)》GF—2017—0201 签订了固定总价合同。消防系统工程改造内容工程量目前无法确定,合同中约定此部分暂估价为120 万元,同时合同约定消防工程由业主指定的某安装公司完成。工程施工过程中发生如下事件:

事件一:最终消防工程根据实际完成工程量计算价款为146 万元,承包商提出追加结算差额,但业主认为既然是固定总价合同,不应追加合同价款。

事件二:设计采用地热辐射采暖,在施工过程中,所有施工过程均由现场监理旁站验收。地采暖工程接近完工前,业主工程师要求对某区域房间地采暖重新剥离检查防潮层和绝热层。承包商认为施工过程经监理工程师旁站监理并验收合格,需业主承诺补偿重新检验发生的一切费用、并延长由此影响的工期,才能配合业主再次剥离检验的要求。但业主认为可以随时提出重新检验的要求。



【问题】

1.本案例中项目采用固定总价合同方式是否妥当?并说明理由。

2.事件一中,承包单位要求消防工程按照146 万元结算是否妥当?并说明理由。

3.事件二中,业主提出重新检验的要求是否合理?并说明理由。

4.事件二中,承包商关于补偿费用和工期的说法是否合理?并给出理由。



【答案】

1.本案工程采用固定总价合同形式恰当。

因为本案工程工程量不大,工期短,施工范围和承包内容明确,所以采用固定总价合同形式相对来说对双方风险都比较小。

2.消防分包工程应按照146 万元结算。

因为,在固定价格的承包范围内由于消防工程工程量不确定所以暂以120 万元计算,最终工程量按照实际工程量予以调整,此为固定总价合同的价款风险调整因素。

3.事件二中,业主重新检验的要求合理。

理由:根据《建设工程施工合同(示范文本)》,无论监理工程师是否进行验收,当发包人或监理人要求对已经隐蔽的工程重新检验时,承包人应按要求进行剥离或开孔,并在检验后重新覆盖或修复。

4.事件二中,承包商关于补偿费用和工期的说法不合理。

理由:如再次检验合格,则由发包人承担由此发生的全部追加合同价款,赔偿承包人损失,并相应顺延工期。如再次检验结果不合格,则由承包人承担发生的全部费用,工期不予顺延。



34.背景资料:(20分)

某办公楼工程,钢筋混凝土框架结构,地下一层,地上八层,层高 4.5m,工程桩采用泥浆护壁钻孔灌注桩,墙体采用普通混凝土小砌块,工程外脚手架采用双排落地扣件式钢管脚手架,位于办公楼顶层的会议室,其框架柱间距为 8m×8m。项目部按照绿色施工要求,收集现场施工废水循环利用。

在施工过程中,发生了以下事件:

事件一:施工单位对工程中标造价进行分析,费用情况如下:分部分项工程费 4800 万元,措施项目费 576 万元,暂列金额 222 万元,风险费 260 万元,规费 64 万元,税金 218 万元。

事件二:隐蔽工程验收合格后,施工单位填报了浇筑申请单,监理工程师签字确认。施工班组将水平输送泵管固定在脚手架小横杆上,采用振动棒倾斜于混凝土内由近及远、分层浇筑。会议室顶板底模支撑拆除前,试验员从标准养护室取一组试件进行试验,试验强度达到设计强度的90%,项目部据此开始拆模。

事件三:施工总承包单位对项目部进行专项安全检查时发现:①安全管理检查评分表内的保证项目仅对“安全生产责任制”、“施工组织设计及专项施工方案”两项进行了检查;②外架立面剪刀撑间距 12m,由底至顶连续设置;③电梯井内每隔四层设置一道安全平网进行防护。检查组下达了整改通知单。



【问题】

1.事件一中,施工单位的中标造价是多少万元?措施项目费通常包括哪些费用?

2.事件二中,项目部的做法是否正确?说明理由,当设计无规定时,通常情况下模版拆除顺序的原则是什么?

3.事件三中,安全管理检查评分表的保证项目还应检查哪些?写出施工现场安全设置需整改项目的正确做法。



【答案】

1.中标造价:4800+576+222+64+218=5880(万元)

措施项目费通常包括:安全文明施工费(含环境保护费、文明施工费、安全施工费、临时设施费)、夜间施工增加费、二次搬运费、冬雨季施工增加费、已完成工程及设备保护费、工程定位复测费、特殊地区施工增加费、大型机械设备进出场及安拆费、脚手架工程费。

2.不正确。

不妥之处一: 施工班组将水平输送泵管固定在脚手架小横杆上。

正确做法:输送泵管应采用支架固定,支架应与结构牢固连接,输送泵管转向处支架应加密。

不妥之处二:采用振动棒倾斜于混凝土内由近及远、分层浇筑。

正确做法: 应插入混凝土内由远及近浇筑。

不妥之处三:试验员从标准养护室取一组试件进行试验。

正确做法:试样应该再同样条件下养护后测试,框架间距为 8m*8m 时,强度达到 75%后才能拆模。

拆模顺序为:按后支先拆、先支后拆,先拆除非承重部分后拆除承重部分的拆模顺序进行。

3.安全管理检查评定保证项目还应包括:安全技术交底、安全检查、安全教育、应急救援。

整改项目的做法:

(1)24m 以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。

(2)电梯井内每隔两层(不大于 10m)设一道安全平网进行防护。


更多考试资讯与考试资料请关注京疆援培微信公众号
