2022年二级建造师考试《市政公用工程实务》模拟试卷 - A
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1. AM型沥青混合料结构具有( )的特点
A.黏聚力低、内摩擦角小
B.黏聚力低、内摩擦角大
C.黏聚力高、内摩擦角小
D.黏聚力高、内摩擦角大
2. 下列稀浆封层质量验收项目中,不属于主控项目的是()。
A.渗水系数 B.横向接缝
C.厚度 D.抗滑性能
3.下列沥青路面面层施工接缝处理的做法,错误的是()。
A.采用梯队作业摊铺时应选用热接缝,将已铺部分留下100~200mm宽暂不碾压,作为后续部分的基准面
B.半幅施工铺另半幅前必须将边缘清扫干净,并涂洒少量层沥青
C.高等级道路的表面层横向接缝应采用垂直的阶梯型接缝
D.纵向热接缝上、下层的缝错开15cm以上,横向接缝错开1m以上
4. 液性指数IL=0.3的土,软硬状态是( )。
A.坚硬 B.硬塑
C.软塑 D.流塑
5. 钢筋骨架和钢筋网片的交叉点焊接宜采用()
A.电阻点焊 B.电弧焊
C.埋弧压力焊 D.闪光对焊
6.水泥混凝土抗压强度试验采用边长为()的正方体标准试件。
A.100mm B.150mm
C.200mm D.250mm
7. 预制构件的吊环必须采用未经冷拉的热轧光圆钢筋制作,不得以其他钢筋替代,且其使用时的计算拉应力可以为( )。
A. 60MPa B. 70MPa
C. 80MPa D. 100MPa
8.预制桩的接桩不宜使用的连接方法是()。
A.焊接 B.法兰连接
C.环氧类结构胶连接 D.机械连接
9.张拉前应根据设计要求对孔道的()进行实测,以便确定张拉控制应力值,并确定预应力筋的理论伸长值。
A.摩阻损失 B.偏心误差
C.不圆度 D.长度误差
10.关于先张法预应力筋张拉操作的说法,正确的是()。
A.锚固横梁须有足够刚度,受力后挠度应不大于1mm
B.螺纹钢筋放张后,可采用乙炔-氧气切割
C.同一构件内预应力钢铰线的断丝数量不得超过1根
D.预应力张拉时,应先调整到初应力,该初应力宜为张拉控制应力的20%
11.关于装配式预制混凝土梁存放的说法,正确的是()。
A.预制梁可直接支承在混凝土存放台座上
B.构件应按其安装的先后顺序编号存放
C.多层叠放时,各层垫木的位置在竖直线上应错开
D.预应力混凝土梁存放时间最长为6个月
12.关于桥梁悬臂浇筑法施工的说法,错误的是()。
A.浇筑混凝土时,宜从与前段混凝土连接端开始,最后结束于悬臂前端
B.中跨合龙段应最后浇筑,混凝土强度宜提高一级
C.桥墩两侧梁段悬臂施工应对称进行
D.连续梁的梁跨体系转换应在解除各墩临时固结后进行
13.关于喷锚暗挖法二衬混凝土施工的说法,错误的是()。
A.可采用补偿收缩混凝土
B.可采用组合钢模板和钢模板台车两种模板体系
C.采用泵送入模浇筑
D.混凝土应两侧对称,水平浇筑,可设置水平和倾斜接缝
14.主要用于管道的防腐处理,也可用于在旧管内形成结构性内衬的管道修复方法是()
A.内衬法 B.灌浆法
C.喷涂法 D.密封法
15. 在软土基坑地基加固方式中,基坑面积较大时宜采用( )。
A.墩式加固 B.裙边加固
C.抽条加固 D.格栅式加固
16.随桥敷设燃气管道的输送压力不应大于( )。
A.0.4MPa B.0.6MPa
C.0.8MPa D.1.0Mpa
17.下列燃气和热水管网附属设备中,燃气管网独有的是()。
A.阀门 B.补偿装置
C.凝水缸 D.排气装置
18. 在工程量清单计价的有关规定中,可以作为竞争性费用的是( )。
A.安全文明施工费 B.规费和税金
C.冬雨季施工措施费 D.防止扬尘污染费
19.施工机械、运输车辆最外着力点距喷锚暗挖工作井边距离不得小于()。
A.1m B.1.5m C.2m D.3m
20.需进行满水试验和气密性试验的池体,应在(),进行气密性试验。
A.满水试验合格后 B.满水试验合格前
C.跟满水试验同时 D.没时间要求
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21. AC-25沥青混凝上适宜的面层层位为()。
A.二层式面层的上面层 B.二层式面层的下面层
C.三层式面层的上面层 D.三层式面层的中面层
E.三层式面层的下面层
22.沥青混合料面层的施工工序包括()。
A.摊铺 B.压实 C.接缝处理
D.沥青材料选择 E.开放交通
23.明挖基坑轻型井点降水的布置应根据基坑的()来确定。
A.工程的平面形状 B.场地条件
C.土方设备施工效率 D.建筑条件
E.监控量测
24.基坑内地基加固的主要目的有()。
A.提高结构的防水性能
B.减少围护结构的位移
C.提高土体的强度和侧向抗力
D.防止坑底土体隆起破坏
E.弥补围护墙体插入深度不足
25.基坑内被动区加固布置常用的形式有()。
A.墩式加固 B.岛式加固 C.裙边加固 D.抽条加固 E.满堂加固
26. 关于深基坑内支撑体系施工的说法,正确的有( )。
A.内支撑体系的施工,必须坚持先开挖后支撑的原则
B.围檩与围护结构之间的间隙,可以用C30 细石混凝土填充密实
C.钢支撑预加轴力出现损失时,应再次施加到设计值
D.结构施工时,钢筋可临时存放于钢支撑上
E.支撑拆除应在替换支撑的结构构件达到换撑要求的承载力后进行
27.关于预制拼装给排水构筑物现浇板缝施工说法,正确的有()。
A.浇筑时间应根据气温和混凝土温度选在壁板间缝宽较小时进行
B.外模应分段随浇随支
C.内模一次安装到位
D.宜采用微膨胀水泥
E.板缝混凝土应与壁板混凝土强度相同
28.下列明挖法基坑工程监控量测项目中,属于一级基坑应测的项目有()。
A.孔隙水压力 B.土压力 C.坡顶水平位移
D.周围建筑物水平位移 E.地下水位
29.灌注水下混凝土时,钢筋骨架上浮可能原因有( )。
A.导管漏水
B.混凝土初凝和终凝时间太短
C.孔内泥浆黏度偏大
D.清孔时孔内泥浆悬浮的砂粒太多
E.混凝土缓凝时间较长
30.属于施工图预算编制的方法是()。
A.单价法 B.总价法 C.包干法
D.实物法 E.对比法
三、实务操作和案例分析题(共4题,每题20分)
案例(一)
【背景资料】

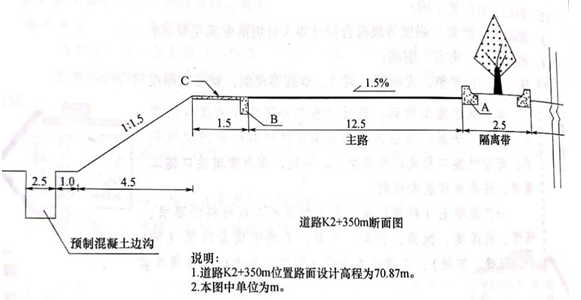

A 公司承建一快速路道路工程,道路中央隔离带宽2.5m,采用A 路缘石,路缘石外露150mm,要求在通车前栽植树木,主路边采用B 路缘石,下图为道路工程K2+350 断面图,两侧排水沟为钢筋混凝土预制U型槽,U 型槽壁厚10cm,内部净高1m,现场安装。
A 公司确定了U型槽施工工序:测量放线→D→基础处理→E→铺筑结合层→F→调整(高程、轴线) →U型槽勾缝→外侧回填土。
护坡采用六角护坡砖砌筑。护坡采用六角护坡砖砌筑。
路面设计高程:工程最终成型时,路面延伸至路面中线的高程(中央隔离带边缘)。
列式计算道路桩号2+350 位置边沟内底高程。
本工程中道路附属构筑物中的分项工程有那些?
图中C 的名称是什么?在道路中设置C 的作用,C 属于哪一个分部工程中的分项工程?
本工程A、B 为哪一种路缘石,根据这两种路缘石的特点,说明本工程为什么采用这两种路缘石?
5.简述两侧排水U 型槽施工工序D、E、F分别是什么。
案例(二)
【背景资料】
某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。

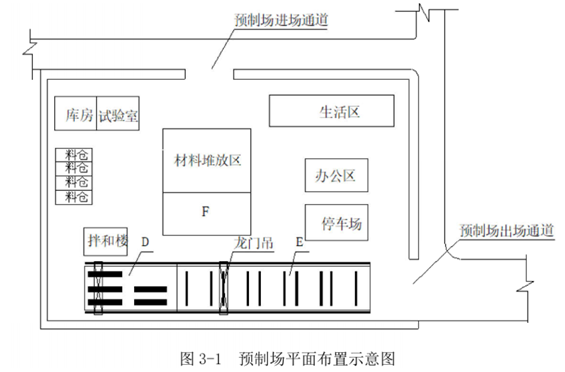

施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在梁板预制完成后集中堆放于存梁场内。预制场平面布置示意图见图3-1。

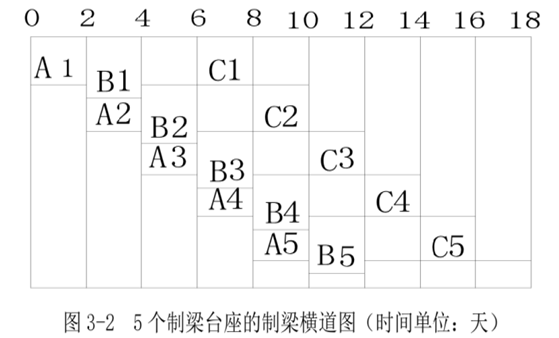

预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养生、预应力张拉与移梁)6天。5个制梁台座的制梁横道图见图3-2。
箱梁预制前,施工单位对底模板设置了预拱。在进行第25号箱梁预制时,为选择预应力筋张拉时机,在箱梁混凝土浇筑时,试验人员甲在现场同步取样,并对取样试块按试验室标准条件养护,严格按测定的试块强度作为预应力筋的张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。
问题:
完善《梁场布置方案》的审批程序。
写出存梁场地应满足哪些要求?
分别写出预制场平面布置示意图中D、E、F区域代表的名称。现场钢绞线应当如何存放?
列式计算120片箱梁按图3-2的形式组织流水施工的最短预制工期。
分析25号箱梁预拱度出现较大偏差的原因。
案例(三)
【背景资料】
某公司中标新建水厂大清水池工程现浇清水池内部规格 120×30×4.8m(长×宽×高),清水池底板厚 0.8m,顶板厚0.6m,侧墙 0.4m。水池侧墙采用滑模施工,顶板采用满堂支架法。水池采用自防水混凝土,标号 C50(2.5吨/m³)。

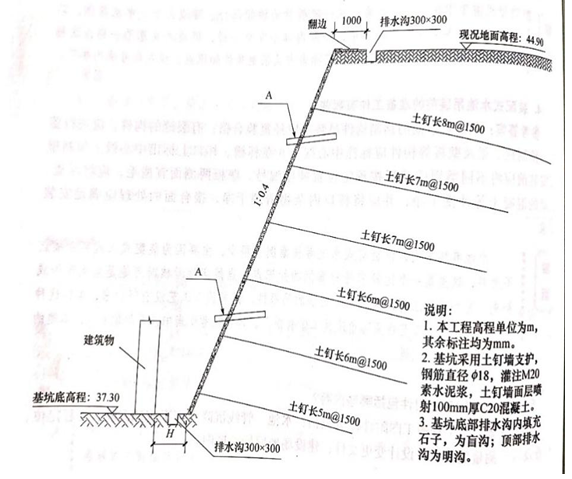

地质资料显示,地下水位位于地表以下15m。依据开挖方案,在清水池基坑的北侧采用土钉墙支护措施,土钉墙边坡整体长度120m,断面图如下所示。
面板混凝土喷射采用分两层进行,为保证两层混凝土衔接紧密,项目部要求在下层混凝土终凝前喷射完上层混凝土,且要求喷射混凝土的顺序自上而下进行。
【问题】
1. 施工单位除对土方开挖和土钉墙支护进行专家论证以外,还需要对哪些分部分项工程组织专家论证?说明理由。
2. 指出图中 A 的名称,简述其在土钉墙当中的作用。
3. 本工程需要喷射 C20 混凝土多少 m³
4. 混凝土喷射是否有不妥之处,请改正。简述喷射混凝土对环境的要求。
5. 就本图中,基坑顶部除了坡顶硬化与排水沟以外,还缺少那些必须要的设施?
案例(四)
【背景资料】

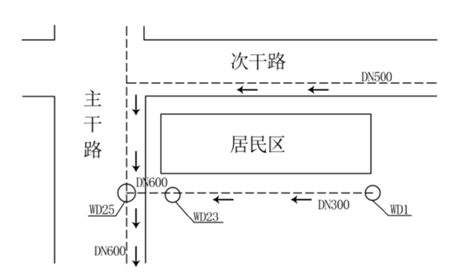

某施工单位承接某市次干路道路工程及污水排水管道工程,沿次干路下敷设DN500污水管道,并接入现有城市主干道下的DN600市政污水管道。需要改造居民区的污水管道工程,沿居民区屋后敷设DN300的污水管道,根据现场踏勘情况及甲方意见,共设置WD1-WD25共25个检查井,其中WD23作为跌水井,敷设的DN300污水管道跌水进入DN23的跌水井后,用DN600的污水管道接入现有城市主干道下的DN600市政污水管道。
污水东端部管内底标高为58.65m,西端部管内底标高为58.2m,管道水平投影长度150m,管道以流水坡度a进行敷设,如图4-1所示。
次干路下敷设的污水管道采用钢筋混凝土管,居民区后敷设的污水管道采用HDPE双壁波纹管。
施工过程中,发现如下事件:
事件一:DN300的污水管道回填,在中午温度较高时,采用机械配合人工回填至管顶以上500mm,以上部分采用机械回填。

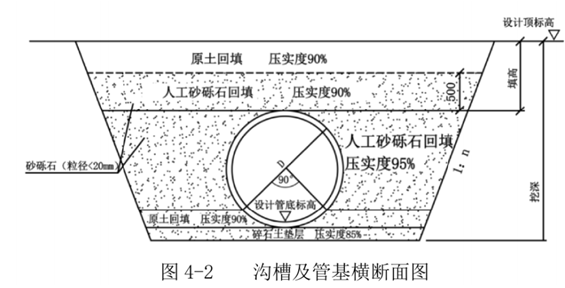

事件二:DN300的污水管道压实,管道两侧采用轻型机具先压实一侧然后再进行另一侧的做法,管顶以上采用压路机压实。回填材料和压实度见图4-2。

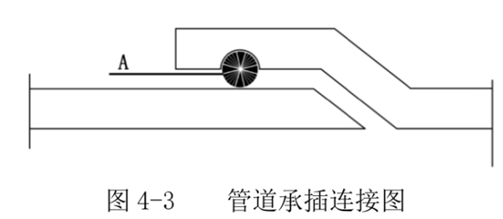

事件三:管道均采用承插式接口连接,如图4-3所示。
事件四:施工方在全线回填后根据《给水排水管道工程施工及验收规范》
(GB50268--2008)进行了闭水试验,共观测时间15min,实测渗水量符合要求。
问题:
1.计算排水坡度a为多少,写出计算过程。
2.事件一中,DN300的污水管道回填有哪些不妥之处,请指出并改正。
3.指出事件二中和图4-2中的错误之处,并给出正确做法。
4.指出图4-3中的A名称,并写出A的作用。
5.指出事件四的错误并改正。
参考答案:
单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
题号 | 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 |
答案 | B | B | C | B | A | B | A | C | A | B |
题号 | 11 | 12 | 13 | 14 | 15 | 16 | 17 | 18 | 19 | 20 |
答案 | B | A | D | C | B | A | C | C | B | A |
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
题号 | 21 | 22 | 23 | 24 | 25 | 26 | 27 | 28 | 29 | 30 |
答案 | BE | ABCE | ABD | BCDE | ACDE | BCE | BCD | CE | BD | AD |
案例题:
案例(一)
1、列式计算道路桩号K2+350位置边沟底高程。
70.87-(12.5+1.5)×0.015-4.5÷1.5-1=66.66m
解析: 注意设计高程可以从图上看出来,坡度比的计算可以反推出来。
2、本工程中道路附属构筑物中的分项工程有哪些?
附属构筑物中的分项工程有路缘石、排水沟、护坡
3、图中C的名称是什么?在道路中设置C的作用,C属于哪一个分部工程中的分项工程
C的名称叫做路肩
设置路肩的作用是:保护支撑路面;对边坡进行防护和加固;保护道路的稳定;防止水对路基侵蚀。
C属于路基分部工程中的分项工程
4、本工程A、B为哪一种路缘石,根据这两种路缘石的特点,说明本工程为什么采用这两种路缘石?
A属于立缘石(L型)、B属于平缘石
中央绿化隔离带有绿化树木,需要经常浇水,利用立缘石可以挡水
因为快速路一般需要路面排水,平缘石排水效果较好。
5、D:沟槽开挖、E:垫层施工、F:U型槽安装
案例(二)
1.梁场布置方案还应报监理工程师审批后才能实施。
2.(1)场地应平整、坚实,存放台座应坚固稳定、且宜高出地面200mm以上。
(2)存放场地应有相应的防排水设施,并应保证梁、板等构件在存放期间不致因支点沉陷而受到损坏。
3.D:制梁区;E:存梁区;F:材料(钢筋)加工区。
钢绞线可放入仓库存放(入库存放或入库保管),干燥、防潮、通风良好、无腐蚀气体和介质。钢绞线室外存放时,必须垫高、覆盖(或采取垫以枕木并用苦布(防水篷布)覆盖或下垫上盖的防护措施)、防腐蚀、防雨露,时间不宜超过6个月。
4.方法一:每片梁为一个流水段落,共120片,所以有120-1=119个流水步距每个流水步距K=2天
所以预制总工期=119×2+(2+2+6)=248天
方法二:每5片梁为一批,一共有120/5=24批梁。
流水步距K=10天
预制总工期=23×10+18=248天
5.25号箱梁的混凝土取样试块按试验室标准养护条件与箱梁在预制台座上的现场养护条件不同(或:试件养护方式错误),当试块强度达到设计张拉强度时,试件强度与现场梁体强度不一致(或:梁的弹性模量可能尚未达到设计值),导致梁的起拱值偏大而出现预拱度偏差。
案例(三)
1、还需要对水池侧壁的滑模和顶板的满堂支架进行专家论证。
理由:因31号文规定,工具式模板工程:包括滑模、爬模、飞模、隧道模等工程需要进行专家论证;该文件同时规定,施工总荷载超过15KN/m²的混凝土面板支撑工程需要进行专家论证,因本工程水池顶板厚度 0.6m,C50 混凝土密度为2.5T/m³,加上模板重量、施工中人和机械以及动载,那么施工总荷载大于 15KN/m²,所以需要组织专家论证。
2、A 为排水管,作用是将土钉墙后背土体当中的水排除,减少土钉墙后背土体对面板的破坏。
3、((44.9-37.3)²+((44.9-37.3)×0.4)²)½=8.19m
(8.19+1)×0.1×120=110.28m³
所以本工程需要喷射 C20 混凝土 110.28m³
4、项目部要求在下层混凝土终凝前将上层混凝土喷射完毕,不妥,应该是:分层喷射混凝土时,应在前一层混凝土终凝后进行;混凝土喷射顺序自上而下不妥,应该是喷射混凝土由下而上进行。
喷射混凝土温度必须满足规范要求,当有六级(含)以上大风、降雨、冰冻时不得进行喷浆施工。
5、缺少护栏、安全网、警示标志、夜间警示灯,坡顶的防淹墙。
案例(四)
1、管道敷设东西端高程差58.65-58.2=0.45m
管道敷设水平投影长度=150m。
a=0.45/150=0.3%
2、①中午温度较高时回填不妥,柔性管道回填宜在温度最低时进行;
②采用机械配合人工回填至管顶以上500mm不妥,管道回填从管底基础部位开始到管顶以上500mm范围内,必须采用人工回填。
3、①管道两侧采用轻型机具先压实一侧然后再进行另一侧的做法错误,压实时管道两侧应对称进行,管道两侧压实面的高差不应超过300mm。
②管顶以上采用压路机压实错误,管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具。
③图4-3中,管道基础垫层材料和压实度错误,应采用中粗砂,压实度应满足≥90%。 P304
④图4-3中,管道有效支撑角范围内的回填材料错误和压实度错误,应采用中粗砂回填,压实度应满足≥95%。
⑤图4-3中,管道正上方500mm范围内压实度应满足85%士2%。
4、A-橡胶圈,作用:密封。
5、①施工方在全线回填后进行了闭水试验错误,应是闭水试验合格后方可进行管道回填。
②共观测时间15min错误,应是不得小于30min。
