2022年二级建造师考试《建筑工程实务》模拟试卷 - A
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.下列事件中,满足结构安全性功能要求的是( )。
A.某建筑物遇到强烈地震,虽有局部损伤,但结构整体稳定
B.某厂房在正常使用时,吊车梁变形过大使吊车无法正常运行
C.某游泳馆在正常使用时,水池出现裂缝不能蓄水
D.某水下构筑物在正常维护条件下,钢筋受到严重锈蚀,但满足使用年限
【答案】 A
【解析】教材15页。
2.保温功能性指标的好坏是由材料导热系数的大小决定的,其说法正确的是( )。
A.导热系数越小,保温性能越好
B.导热系数越大,保温性能越好
C.导热系数越小,保温性能越差
D.材料密度越小,保温性能越差
【答案】A
【解析】导热系数越小,保温性能越好。
3.普通民用住宅的设计合理使用年限为( )年。
A.30
B.50
C.70
D.100
【答案】B
【解析】教材17页。
4.关于钢筋混凝土梁中配置箍筋主要目的的说法,正确的是( )。
A.提高正截面承载力
B.提高斜截面承载力
C.提高梁整体刚度
D.抵抗混凝土收缩
【答案】B
【解析】为了防止斜截面的破坏,通常采用下列措施:
(1)限制梁的截面最小尺寸,其中包含混凝土强度等级因素;
(2)适当配置箍筋,并满足规范的构造要求;
(3)当上述两项措施还不能满足要求时,可适当配置弯起钢筋,并满足规范的构造要求。
5.基坑土方开挖的顺序、方法必须与设计要求相一致,并遵循“开槽支撑,( ),严禁超挖”的原则。
A.先撑后挖,整体开挖
B.先撑后挖,分层开挖
C.先挖后撑,整体开挖
D.先挖后撑,分层开挖
【答案】B
【解析】本题考核的是土方开挖遵循的原则。土方开挖的顺序、方法必须与设计要求相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
6.提高混凝土的抗渗性和抗冻性的关键是( )。
A.选用合理砂率
B.增大水灰比
C.提高密实度
D.增加骨料用量
【答案】C
【解析】P32。
7.关于钢筋的说法中,正确的是( )。
A.钢筋冷拉调直时,不能同时进行除锈
B.HRB400级钢筋采用冷拉调直时,冷拉率不宜大于4%
C.钢筋的切口可以有马蹄形现象
D.钢筋弯折应一次完成,不得反复弯折
【答案】D
【解析】本题考核的是钢筋加工。(1)钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉调直。当采用冷拉调直时,HPB300光圆钢筋的冷拉率不宜大于4%;HRB335、HRB400、HRB500、HRBF400、HRBF500及RRB400带肋钢筋的冷拉率不宜大于1%;(2)钢筋除锈:一是在钢筋冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈和手工除锈等;(3)钢筋下料切断可采用钢筋切断机或手动液压切断器进行。钢筋的切断口不得有马蹄形或起弯等现象;(4)钢筋加工宜在常温状态下进行,加工过程中不应加热钢筋。钢筋弯曲成型可采用钢筋弯曲机、四头弯筋机及手工弯曲工具等进行。钢筋弯折应一次完成,不得反复弯折。
8.大体积混凝土养护期间必须控制混凝土内外温差,当设计无要求时,应控制在( )以内。
A.10℃
B.15℃
C.20℃
D.25℃
【答案】D
【解析】在养护阶段,混凝土浇筑体表面温度与混凝土浇筑体里温度差值不应大于25℃。
9.关于大理石特性的说法,正确的是( )。
A.抗压强度较低
B.吸水率高
C.质地坚硬
D.属碱性中硬石材
【答案】D
【解析】大理石质地较密实、抗压强度较高、吸水率低、质地较软,属中硬石材。天然大理石易加工,开光性好,常被制成抛光板材,其色调丰富、材质细腻、极富装饰性。
10.某钢筋表面轧有C4E,代表的含义是( )。
A.细晶粒热轧钢筋,抗震钢筋
B.优质热轧钢筋,抗震钢筋
C.合金钢筋,普通钢筋
D.细晶粒热轧钢筋,普通钢筋
【答案】A
【解析】教材28页
11.配制厚大体积的普通混凝土不宜选用( )水泥。
A.矿渣
B.粉煤灰
C.复合
D.硅酸盐
【答案】D
【解析】硅酸盐水泥的水化热大,容易使得大体积混凝土开裂。
12.某悬挑长度为1.2m,混凝土强度为C30 的现浇阳台板,拆除底模时混凝土强度至少应达到( )。
A.15 MPa
B.21 MPa
C.22.5 MPa
D.30 MPa
【答案】 D
【解析】悬挑构件须达到设计强度值的100%才可以拆除底模。
13.锤击沉桩法施工,不同规格钢筋混凝土预制桩的沉桩顺序是( )。
A.先大后小,先短后长
B.先小后大,先长后短
C.先大后小,先长后短
D.先小后大,先短后长
【答案】C
【解析】原则是先打难度较大的桩。
14.对于扭剪型高强度螺栓连接副,未在终拧中拧掉梅花头的螺栓数不应大于该节点螺栓数的( )。
A.1%
B.5%
C.10%
D.20%
【答案】B
【解析】P298。
15.填充C30混凝土后浇带,采用( )。
A.C30原混凝土
B.C35原混凝土
C.C30微膨胀混凝土
D.C35微膨胀混凝土
【答案】D
【解析】后浇带部分应采用高一个级别的微膨胀混凝土。
16.下列施工工序中,不属于“钢筋加工”工作内容的有( )。
A.机械连接
B.下料切断
C.弯曲成型
D.拉伸调直
【答案】A
【解析】A属于钢筋的连接方式。
17.下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是( )。
A.等节奏流水施工
B.异步距异节奏流水施工
C.等步距异节奏流水施工
D.无节奏流水施工
【答案】C
【解析】等步距异节奏流水施工特点:
(1)同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,其值为倍数关系;
(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;
(3)专业工作队数大于施工过程数,部分或全部施工过程按倍数增加相应专业工作队;
(4)各个专业工作队在施工段上能够连续作业,施工段间没有间隔时间。
18.在正常使用条件下,保温工程的最低保修期限为( )。
A.1年
B.2年
C.5年
D.10年
【答案】C
【解析】在正常使用条件下,住宅室内装饰装修工程的最低保修期限为2年;有防水要求的厨房、卫生间和外墙面的防渗漏,最低保修期限为5年。
19.下列说法中,符合施工现场操作电工管理规定的是( )。
A.施工现场操作电工必须经过国家现行标准考核合格后,持证上岗工作
B.施工现场非电工可以进行临时用电的操作
C.施工现场操作电工须配备绝缘鞋,才可进行操作
D.临时用电工程必须经编制和批准部门共同验收,合格后方可投入使用
【答案】A
【解析】C选项应为“穿戴绝缘鞋”;D选项少了“审核人和使用单位”。
20.下列属于材料费的是( )。
A.材料检验试验费
B.采购及保管费
C.财务费
D.印花税
【答案】B
【解析】P234,材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。内容包括:材料原价、运杂费、运输损耗费、采购及保管费。
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.按结构杆件的基本受力形式,属于其变形特点的有( )。
A.拉伸
B.弯曲
C.拉力
D.剪切
E.压力
【答案】ABD
【解析】P14,结构杆件的基本受力形式按其变形特点可归纳为以下五种:拉伸、压缩、弯曲、剪切
和扭转。
22.砖砌体工程施工时,不得设置脚手眼的墙体或部位有( )。
A.120mm厚墙
B.240mm厚墙
C.宽度为1.2m的窗间墙
D.过梁上与过梁成60˚角的三角形范围内
E.梁或梁垫下及其左右500mm范围内
【答案】ADE
【解析】砖砌体工程施工时不得在下列墙体或部位设置脚手眼:(1)120mm厚墙、清水墙、料石墙、独立柱和附墙柱;(2)过梁上与过梁成60˚角的三角形范围及过梁净跨度1/2的高度范围内;(3)宽度小于1m的窗间墙;(4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内;(5)梁或梁垫下及其左右500mm范围内;(6)设计不允许设置脚手眼的部位;(7)轻质墙体;(8)夹心复合墙外叶墙。
23.根据《建筑装饰装修工程质量验收规范》GB50210,外墙金属窗工程必须进行的安全与功能检测项目有( )。
A.硅酮结构胶相容性试验
B.抗风压性能
C.空气渗透性能
D.雨水渗漏性能
E.后置埋件现场拉拔试验
【答案】BCD
【解析】建筑外墙金属窗、塑料窗复试内容:气密性、水密性、抗风压性能。
24.关于节能工程施工,下列说法错误的是( )。
A.保温层施工宜选用热导率小、重量轻、吸水率低、有一定强度的保温材料
B.当设计有隔汽层时,先施工隔汽层,然后再施工保温层
C.雨天、雪天、六级风以上的天气停止施工
D.泡沫混凝土应分层浇筑,一次浇筑厚度宜≤300mm,保温养护时间应≥7天
E.中空玻璃应采用双道密封
【答案】CD
【解析】雨天、雪天、五级风以上的天气停止施工;泡沫混凝土应分层浇筑,一次浇筑厚度宜≤200mm,保温养护时间应≥7天。
25.关于高层钢结构安装的说法,正确的有( )。
A.采取对称安装、对称固定的工艺
B.按吊装程序先划分吊装作业区域,按划分的区域、平等顺序同时进行
C.钢柱通常以2~4 层为一节,吊装一般采用二点正吊
D.每节钢柱的定位轴线应从地面控制轴线直接引上
E.同一节柱、同一跨范围内的钢梁,宜从下向上安装
【答案】ABD
【解析】教材298页,高层建筑的钢柱通常以2~4 层为一节,吊装一般采用一点正吊。钢柱安装到位、对
准轴线、校正垂直度、临时固定牢固后才能松开吊钩。安装时,每节钢柱的定位轴线应从地面控制轴线直接引上,不得从下层柱的轴线引上。在每一节柱子范围内的全部构件安装、焊接、栓接完成并验收合格后,才能从地面控制轴线引测上一节柱子的定位轴线。同一节柱、同一跨范围内的钢梁,宜从上向下安装。钢梁安装完后,宜立即安装本节柱范围内的各层楼梯及楼面压型钢板。
26.关于屋面卷材防水施工要求的说法,正确的有( )。
A.先施工大面,再施工细部
B.平行屋脊搭接缝应顺流水方向
C.大坡面铺贴应采用满粘法
D.上下两层卷材垂直铺贴
E.上下两层卷材长边搭接缝错开
【答案】BCE
【解析】卷材防水层施工时,应先进行细部构造处理,然后自屋面最低标高向上铺贴。平行屋脊的搭接缝顺流水方向。立面或大坡面铺贴卷材时,应采用满粘法,并宜减少卷材短边搭接。卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴。上下层卷材长边搭接缝应错开,且不应小于幅宽的1/3。
27.建筑幕墙分项工程质量检验批的划分,正确的有( )。
A. 相同设计、材料、工艺和施工条件的幕墙工程每500~1000㎡ 为一个检验批,不足500㎡也应划分为一个检验批
B. 相同设计、材料、工艺和施工条件的幕墙工程,在划分检验批时,工程量应合并计算
C.石材幕墙与金属幕墙不可合并为一个检验批
D.半隐框、隐框玻璃幕墙可合并为一个检验批
E.同一单位工程的不连续的幕墙工程应单独划分检验批
【答案】CE
【解析】教材212页。
28.用价值工程控制成本的原理,提高价值的途径有( )。
A.功能降低,成本不变
B.功能不变,成本降低
C.功能提高,成本降低
D.大幅降低辅助功能,小幅度降低成本
E.成本大大提高,稍微提高功能
【答案】BC
【解析】按价值工程的公式V=F/C分析,提高价值的途径有5条:(1)功能提高,成本不变;(2)功能不变,成本降低;(3)功能提高,成本降低;(4)降低辅助功能,大幅度降低成本;(5)成本稍有提高,大大提高功能。
29.应停止塔式起重机作业的情况有 ( )。
A. 遇有风速在10m/s及以上的大风
B. 雾霾天气
C. 大雨
D. 大雪
E. 大雾
【答案】CDE
【解析】P225,遇有风速在 12m/s (或六级)及以上大风、大雨、大雪、大雾等恶劣天气,应停止作业,将吊钩升起。行走式塔吊要夹好轨钳。雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。
30.针对居住建筑的墙体保温隔热材料,应进行复验的性能指标有( )。
A.导热系数
B.厚度
C.压缩强度
D.密度
E.抗折强度
【答案】ACD
【解析】教材327页。
三、实务操作和案例分析题(共4题,每题20分)
31.背景资料:(20分)
某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。
序号 | 流水节拍(月) | 施工过程 | |||
基础 | 主体结构 | 二次砌筑 | 装饰装修 | ||
1 | 单体1 | 2 | 5 | 2 | 3 |
2 | 单体2 | 4 | 3 | 2 | 2 |
3 | 单体3 | 2 | 3 | 3 | 4 |
各施工过程间无时间间隔,前一施工过程完成后,后一施工过程依次接续施工。
三个单体建筑的施工先后顺序没有限制,建设单位要求施工单位策划好三个单体的施工先后顺序,以总工期最短的方案组织施工。
【问题】
1.三个单体的施工顺序为①→②→③时,计算流水施工的总工期。
2.与方案①→③→②作比较,哪个方案工期短。
3.绘制总工期较短方案的流水施工进度计划。
【答案】
1.三个单体的施工顺序为①→②→③时,各施工过程间的流水步距如下:
K1,2=2;K2,3=7;K3,4=2
工期T=(2+7+2)+(3+2+4)=20月
2.分别工期为:①→③→②(19月);
由此可见,总工期19个月时工期较短。这种情况下,三个单体建筑的施工先后顺序为:①→③→②。

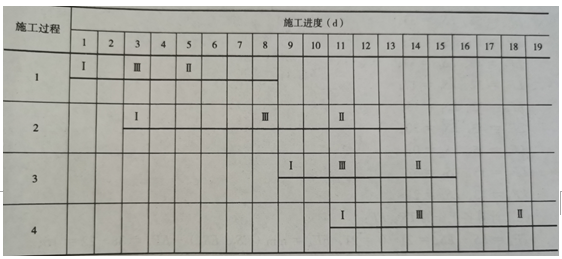

绘制总工期最短方案的流水施工进度计划如下:
32.背景资料:(20分)
某工程项目地下2层,地上16层,部分为装配式混凝土结构,项目部编写了专项施工方案并经过了审批。楼梯、阳台等釆用水平运输,运至现场后直接堆放在现场堆场的坚实、水平的地面上,预制楼板等叠放7层。在起吊重量较重的柱等构件时,采用钢丝绳绑扎,预制剪力墙吊装就位后,每个构件设两道临时支撑,支撑点位于距离剪力墙底面1/3处。预制柱吊运时按照中柱、角柱、边柱的顺序安装,且边柱和角柱以轴线控制线。
填充墙砌筑过程中,烧结空心砖孔洞垂直于受压面直接从楼地面砌起,填充墙砌筑完毕后随即从一端向另一端填充了墙体与梁下口的缝隙。
设计釆用地热辐射采暖,在施工过程中,所有施工过程均由现场监理旁站验收。地采暖工程接近完工前,业主工程师要求对某区域房问地釆暖重新剥离检查防潮层和绝热层。承包商认为施工过程经监理工程师旁站监理并验收合格,需业主承诺补偿重新检验发生的一切费用、并延长由此影响的工期,才能配合业主再次剥离检验的要求。但业主认为可以随时提出重新检验的要求。
项目部编写了地下防水混凝土施工方案,部分内容如下:防水混凝土试配混凝土的抗渗与设计要求一致;骨料粒径不大于50mm;防水混凝土应分层连续浇筑,分层厚度不得大于600mm;终凝后应立即进行养护,养护时间不得少于7d;混凝土入模温度不应低于0°C,釆用电热法或蒸汽直接加热法养护。
【问题】
1.装配式构件运输、存放、安装过程中有何不妥?并给出正确做法。
2.指出填充墙施工中的不妥之处,并给出正确做法。
3.业主提出重新检验的要求是否合理?并说明理由。承包商关于补偿费用和工期的说法是否合理?并给出理由。
4.指出防水混凝土施工方案不妥之处,并写出正确做法。
【答案】
1.不妥之处有:
①预制构件直接堆放在现场堆场的地面上不妥。
正确做法:构件堆放平稳,底部按设计位置设置垫木。
②预制板叠放7层不妥。
正确做法:多层叠放时,预制板不超过6层。
③临时支撑的支撑点位于距离剪力墙底面1/3处不妥。
正确做法:预制柱、墙构件的上部斜支撑,其支撑点距离构件底部不宜小于构件高度的2/3,且不应小于构件高度的1/2。
④预制柱吊运时按照中柱、角柱、边柱的顺序安装,且边柱和角柱以轴线控制线不妥。
正确做法:宜按角柱——边柱——中柱顺序进行安装,对于角柱、边柱应以外轮廓线为准。
2.不妥之处有:
①空心砖孔洞垂直于受压面直接从楼地面砌起不妥。
正确做法:空心砖孔洞应侧立砌筑,孔洞呈水平方向,且墙底部宜砌3皮普通烧结砖。
②填充墙砌筑完毕后随即从一端向另一端填充了墙体与梁下口的缝隙不妥。
正确做法:填充墙顶部与主体结构之间的空隙,应在下部墙体砌筑完14d后进行砌筑,并且由中间向两边斜砌。
3.(1)业主重新检验的要求合理。
理由:根据《建设工程施工合同(示范文本)》GF-2013-0201,无论监理工程师是否进行验收,当其要求对已经隐蔽的工程重新检验时,承包人应按要求进行剥离或开孔,并在检验后重新覆盖或修复。
(2)承包商关于补偿费用和工期的说法不合理。
理由:如再次检验合格,则由发包人承担由此发生的全部追加合同价款,赔偿承包人损失,并相应顺延工期。如再次检验结果不合格,则由承包人承担发生的全部费用,工期不予顺延。
4.防水混凝土施工方案不妥之处:
不妥之一:防水混凝土试配混凝土的抗渗等级与设计要求一致;
正确做法:试配混凝土的抗渗等级应比设计要求提高0.2MPa。
不妥之二:骨料粒径不大于50mm;
正确做法:骨料粒径不大于40mm
不妥之三:分层厚度不得大于600mm;
正确做法:分层厚度不得大于500mm
不妥之四:养护时间不得少于7d;
正确做法:养护时间不得少于14d
不妥之五:混凝土入模温度不应低于0°C,采用电热法或蒸汽直接加热法养护。
正确做法:防水混凝土入模温度不应低于5°C,应釆取保温保湿养护措施,但不得采用电热法或蒸汽直接加热法。
33.背景资料:(20分)
某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:装饰装修工程施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件二:施工现场入口仅设置了施工现场总平面图、工程概况牌,检查组认为制度牌设置不完整,要求补充。工人宿舍内净高2.3m,封闭式窗户,每个房间住20名工人,建筑施工安全检查组认为不符合相关要求,对此下发了通知单。
事件三:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
事件四:建筑施工安全检查组按《建筑施工安全检查标准》JGJ59-2011对本次安全检查,汇总表总得分为78分,但某分项检查评分表得零分。
【问题】
事件一中,交叉作业安全控制应注意哪些要点?
事件二中,施工现场入口还应设置哪些制度牌?现场工人宿舍应如何整改?
事件三中,室内环境污染物浓度再次检测时,应如何取样?
事件四中,建筑施工安全检查评定结论有哪些等级?本次检查应评定为哪个等级?
【答案】
交叉作业安全控制要点如下:
交叉作业人员不允许在同一垂直方向上操作,要做到上部与下部作业人员位置错开,使下部作业人员的位置在上部落物的可能坠落半径范围以外。
当不能满足要求时,应设置安全隔离层进行防护。
(1)施工现场入口还应设置的制度牌有:管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌。
施工现场工人宿舍的整改:必须设置可开启式窗户,宿舍内的床铺不得超过层;每层宿舍居住人员不得超过16人;宿舍内通道宽度不得小于0.9m,室内净高不得小于2.5m。
室内环境污染物浓度再次检测时,其取样抽检数量应增加1倍,并应包含同类型房间和原不合格房间。
建筑施工安全检查评定结论有优良、合格、不合格三个等级。
本次检查应评定为不合格。
34.背景资料:(20分)
某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%;
(2)工程预付款扣回的时间及比例:自工程款(含预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月扣回;
(3)工程质量保证金为工程结算金额的3%,竣工结算时一次性扣留;
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。
每月完成的工作量见下表:
月份 | 3 | 4 | 5 | 6 | 7 | 8 | 9 |
实际完成工作量(万元) | 80 | 160 | 170 | 180 | 160 | 130 | 120 |
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
【问题】
1.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣?
2.7、8月份房地产开发公司应支付工程款为多少万元?截止8月末累计支付工程款多少万元?
3.工程竣工验收合格后双方办理了工程结算。工程竣工结算之前累计支付工程款是多少万元?本工程竣工结算是多少万元?本工程保修金是多少万元?
4.根据《建设工程价款结算暂行办法》的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?
【答案】
1.(1)预付款:1000 X 10%=100万元。
(2)预付款起扣点:1000 X 60%=600万元。
(3)截至6月份房地产公司支付的工程款(含预付款)为:100+80+160+170+180=690万元,所以从6月份开始扣回预付款。
2.(1)7月份工程款=160-50=110万元。
(2)8月份支付工程款=130万元。
(3)截至8月末累计支付工程款=100+80+160+170+180+160+130-100=880万元。
3.(1)结算之前累计支付工程款:1000 X 90%=900万元。
(2)竣工结算工程款:1000+5-1=1004万元。
(3)保修金:1004 X 3%=30.12万元。
4.(1)工程竣工结算方式分为单位工程竣工结算、单项工程竣工结算和建设项目竣工总结算。
(2)本工程竣工结算属于建设项目竣工总结算。
