2024年一级建造师考试《建筑工程管理与实务》考前点睛资料


       京疆援培一级建造师考试培训教研组在分析2024年新版考试大纲和历年考试真题的基础上对本年度一级建造师考试各科目考试重点和要点进行了梳理,小编在这里跟考生们分享2024年度一级建造师考试《建筑工程管理与实务》考前点睛资料的内容,以供考生备考学习之用。2024年一级建造师考试《建筑工程管理与实务》考前点睛资料的内容如下:


2024年一级建造师考试《建筑工程管理与实务》考前点睛押题资料


1.地基基础工程质量验收

(1)地基与基础工程包括:地基、基础、基坑支护、地下水控制、土方、边坡、地下防水等子分部工程。

(2)土方:土方开挖,土方回填,场地平整

(3)边坡:喷锚支护,挡土墙,边坡开挖

2.地下连续墙支护:

(1)停止注浆:注浆压力应控制在 2MPa 以内,注浆总量达到设计要求或注浆量达到80%以上,压力达到 2MPa 可终止注浆。

(2)槽段连接:地下连续墙宜采用圆形锁口管接头、波纹管接头、楔形接头、工字形钢接头或混凝土预制接头等柔性接头;

3.土钉墙的构造要求:

(1)成孔方式:应根据土层的性状选用洛阳铲、螺旋钻、冲击钻、地质钻等成孔方法

(2)注浆:成孔注浆型钢筋土钉应采用两次注浆工艺施工。

第一次注浆宜为水泥砂浆,注浆量不应小于钻孔体积的 1.2 倍,第一次注浆初凝后,方可进行二次注浆;第二次压注纯水泥浆,注浆量为第一次注浆量的 30%~40%。注浆压力宜为 0.4~0.6MPa.土钉筋体保护层厚度不应小于 25mm。

(3)抗拔力检测: 每层土钉施工后,应按要求抽查土钉的抗拔力。土钉检测数量不宜少于土钉总数的 1%,且同一土层中的土钉检测数量不应少于 3 根。

4.监测的基本要求

(1)对大型或有特殊要求的项目,宜采用 2000 国家大地坐标系统及 1985 国家高程基准或项目所在城市使用的平面坐标系统及高程基准。

(2)对不同期测量,应采用相同的观测网形、观测线路和观测方法,并宜使用相同的测量仪器设备。对于特等和一等变形观测,尚宜固 定观测人员、选择最佳观测时段,并在相近的环境条件下观测。

5.基坑的监测:

(1)应根据基坑工程安全等级、周边环境条件、支护类型及施工场地等确定基坑工程监测项目、监测点布置、监测方法、监测频率和监测预警。

(2)巡视检查内容:支护结构、施工状况、周边环境、监测设施及其他巡视检查内容。

(3)巡视检查可辅以锤、钎、量尺、放大镜等工器具以及摄像、摄影等设备进行。

(4)当基坑监测达到变形预警值,或基坑出现流沙、管涌、隆起、陷落,或基坑支护结构及周边环境出现大的变形时,应立即进行预警。

6.正在施工建筑物的监测

(1)民用建筑基础及上部结构沉降观测点布设位置有:

① 建筑的四角、核心筒四角、大转角处及沿外墙每 10~20m 处或每隔 2~3 根柱基上;
② 对于宽度大于或等于 15m 的建筑,应在承重内隔墙中部设内墙点,并在室内地

面中心及四周设地面点;

(2)当建筑变形观测过程中发生下列情况之一时,必须立即实施安全预案,同时应提高观测频率或增加观测内容:

①变形量或变形速率出现异常变化;
②变形量或变形速率达到或超出预警值;
③周边或开挖面出现塌陷、滑坡情况;
④建筑本身、周边建筑及地表出现异常;
⑤由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。

7.基坑周边建筑物的监测:周边建筑的监测项目分为竖向位移、水平位移和倾斜监测。

8-1.大型复杂结构施工安全性监测技术应用

(1)施工期间监测,宜重点监测下列构件和节点:
① 应力变化显著或应力水平较高的构件;

② 变形显著的构件或节点;
③ 承受较大施工荷载的构件或节点;
④ 控制几何位形的关键节点;
⑤ 能反映结构内力及变形关键特征的其他重要受力构件或节点。

8-2.大型复杂结构施工安全性监测技术应用

施工期间监测项目可包括应变监测、变形与裂缝监测、环境及效应监测。变形监测可包括基础沉降监测、竖向变形监测及水平变形监测;环境及效应监测可包括风及风致响应监测、温湿度监测及振动监测。

9.地下水控制技术方案选择

截水方法:小齿口钢板桩、地下连续墙、高压喷射注浆、深层水泥土搅拌桩

降水工作应持续到基础(包括地下水位下回填土)施工完成。

10.土方开挖:边坡防护可采用水泥砂浆、挂网砂浆、混凝土、钢筋混凝土等方法。

边坡塌方原因分析:
①边坡顶部堆载过大,或受外力振动影响。
②基坑(槽)开挖坡度不够。
③在有地表水、地下水作用的土层开挖时,未采取有效的降排水措施。
④土质松软,开挖次序、方法不当。

11.基础安全知识点:

(1)基坑发生坍塌的主要迹象:
①周围地面出现裂缝,并不断扩展。
②支撑系统发出挤压等异常响声。

③环梁或排桩、挡墙的水平位移较大,并持续发展。
④支护系统出现局部失稳。
⑤大量水土不断涌入基坑。
⑥相当数量的锚杆螺母松动,甚至有的槽钢松脱等。

(2)基础工程施工安全控制的主要内容:
①挖土机械作业安全。
②边坡与基坑支护安全。
③降水设施与临时用电安全。
④防水施工时的防火、防毒安全。
⑤桩基施工的安全防范。

12.基坑验槽要求:基槽内有无旧的房基应沿其走向进行追踪,查明其在基槽内的范围、延伸方向、长度、深度及宽度。

13.地基与基础工程质量检验与标准

(1)灰土、砂和砂石地基工程施工过程中应检查分层铺设的厚度、分段施工时上下两层的搭接长度、夯压遍数、夯实时加水量、压实系数。

(2)强夯地基施工中应检查落距、夯击遍数、夯点位置、夯击范围等。

(3)砂石桩法:砂石桩施工可采用振动沉管、锤击沉管或冲击成孔等成桩法。

当用于消除粉细砂及粉土液化时,宜用振动沉管成桩法。砂石桩的施工顺序,对砂土地基宜从外围或两侧向中间进行,对黏性土地基 宜从中间向外围或隔排施工;

14.钢筋混凝土预制桩

(1)桩锤选用应根据地质条件、桩型、桩的密集程度、单桩竖向承载力以及施工条件等因素确定。

(2)接桩方法分为焊接、螺纹接头和机械啮合接头等。

(3)终止沉桩标准:贯入度达到设计要求而桩端标高未达到时,应继续锤击 3 阵,按每阵 10 击的贯入度不大于设计规定的数值予以确认。

(4)预制桩桩身断裂

原因分析:
①制作桩时,桩身弯曲超过规定,桩尖偏离桩的纵轴线较大,沉入过程中桩身发生倾斜或弯曲。
②桩入土后,遇到大块坚硬的障碍物,把桩尖挤向一侧。
③稳桩不垂直,压入地下一定深度后,再用走架方法校正,使桩产生弯曲。
④两节桩或多节桩施工时,相接的两节桩不在同一轴线上,产生了弯曲。
⑤制作桩的混凝土强度不够,桩在堆放、吊运过程中产生裂纹或断裂未被发现。

15.泥浆护壁灌注桩

①泥浆护壁灌注桩按照成孔工艺不同,分为正(反)循环钻机、冲击钻机、旋挖钻机、多支盘灌注桩机、扩底机械钻具等桩机设备。土层成孔宜选用反循环钻机。
②清孔可采用正循环清孔、泵吸反循环清孔、气举反循环清孔等方法。

③ 桩底注浆导管应采用钢管,单根桩上数量不少于两根。满足下列条件之一即可终止注浆:

a. 注浆总量达到设计要求;

b. 注浆量不低于 80%,且压力大于设计值。

④通病现象:在成孔过程中或成孔后,孔壁坍落。

原因分析
(1)泥浆比重不够,起不到可靠的护壁作用。

(2)孔内水头高度不够或孔内出现承压水,降低了静水压力。

(3)护筒埋置太浅,下端孔坍塌。
(4)在松散砂层中钻孔时,进尺速度太快或停在一处空转时间太长,转速太快。

(5)冲击(抓)锥或掏渣筒倾倒,撞击孔壁。
(6)用爆破处理孔内孤石、探头石时,炸药量过大,造成很大震动。

⑤通病防治:
(1)在松散砂土或流沙中钻进时,应控制进尺,选用较大相对密度、黏度、胶 体率的优质泥浆(或投入黏土掺片石或卵石,低锤冲击,使黏土膏、片石、卵石挤入孔壁)。

(2)如地下水位变化过大,应采取升高护筒、增大水头或用虹吸管连接等措施。
(3)严格控制冲程高度和炸药用量。
(4)孔口坍塌时,应先探明位置,将砂和黏土(或砂砾和黄土)混合物回填到坍 孔位置以上 1~2m; 如坍孔严重,应全部回填,等回填物沉积密实后再进行钻孔。

16.人工挖孔灌注桩护壁方法可以采用现浇混凝土护壁、喷射混凝土护壁、砖砌体护壁、沉井护壁、钢套管护壁、型钢或木板桩工具式护壁等多种。

17.土方回填,应查验下列内容:填土施工过程中应检查排水措施、每层填筑厚度、回填土的含水量控制和压实程度。

18.地基与基础工程验收的程序

(1)建设工程地基与基础工程验收按施工企业自评、设计认可、监理核定、业主验收、政府监督的程序进行。

(2)总监理工程师(建设单位项目负责人)组织对地基与基础分部工程验收时,必须有以下人员参加:总监理工程师、建设单位项目负责人、设计单位项目负责人、勘察 单位项目负责人、施工单位技术质量负责人及项目经理等。

二、主体结构分部工程(混凝土)

1.主体结构主要包括:混凝土结构、砌体结构、钢结构、钢管混凝土结构、型钢混凝土结构、铝合金结构、木结构等子分部工程,

2.砌体结构包括砖砌体,石砌体,混凝土小型空心砌块砌体,配筋砌体,填充墙砌体分项工程。

3.型钢混凝土结构包括型钢焊接,紧固件连接,型钢与钢筋连接,型钢构件组装及预拼装,型钢安装,模板,混凝土

4.模板工程:

①施工人员上下通行必须借助马道、施工电梯或上人扶梯等设施,

②作业时,模板和配件不得随意堆放,模板应放平放稳,严防滑落。

③高处支模作业人员所用工具和连接件应放在箱盒或工具袋中,不得散放在脚手板上,以免坠落伤人

5.弯起钢筋下料长度计算(实操)

6.钢筋接头位置宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的 10 倍。

7.钢筋弯曲成型可采用钢筋弯曲机、四头弯筋机及手工弯曲工具等进行。钢筋弯折应一次完成,不得反复弯折。

8.钢筋除锈:一是在钢筋冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈和手工除锈等。

9.柱钢筋绑扎

①每层柱第一个钢筋接头位置距楼地面高度不宜小于 500mm、柱高的 1/6 及柱截面长边中的较大值。

②箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上;

10.梁、板钢筋绑扎

①当梁的高度较小时,梁的钢筋架空在梁模板顶上绑扎,然后再落位;当梁的高度较大(大于等于 1.0m) 时,梁的钢筋宜在梁底模上绑扎,其两侧模板或一侧模板后装。

②双向主筋的钢筋网,则须将全部钢筋相交点扎牢。相邻绑扎点的钢丝扣要成八字形

11. 钢筋工程

(1)钢筋分项工程质量控制包括钢筋进场检验、钢筋加工、钢筋连接、钢筋安装等。

(2)施工过程重点检查:原材料进场合格证和复试报告、加工质量、钢筋连接试验报告及操作者合格证。

(3)钢筋隐蔽工程验收,其内容包括:

① 纵向受力钢筋的牌号、规格、数量、位置等;

③ 箍筋、横向钢筋的牌号、规格、数量、位置,间距、箍筋弯钩的弯折角度及平直段长度;

④ 预埋件的规格、数量、位置等。

② 钢筋的连接方式、接头位置、接头质量、接头面积百分率、搭接长度、锚固方式及锚固长度;

12.后浇带和施工缝侧面宜采用小木板、快易收口网、钢板网、铁丝网作为侧模。

13.混凝土养护方式应根据技术要求、施工操作、环境温度湿度、现场条件、构件特点等因素确定。

二、主体结构分部工程(装配式)

1.预制构件生产前应编制生产方案,并宜包括生产计划及生产工艺、模具方案 及计划、技术质量控制措施、成品存放、运输和保护方案等。

2.对进场时可不做结构性能检验的预制构件,应采取的措施

(1)施工单位或监理单位代表应驻厂监督生产过程。

(2)当无驻厂监督时,进场时应对其主要受力钢筋数量、规格、间距、保护层厚度及混凝土强度等进行实体检验。

3.吊装大型构件、薄壁构件和形状复杂的构件时,应使用分配梁或分配桁类吊具。

① 预制构件起吊后,应先将预制构件提升 300mm 左右后,停稳构件,检查钢丝绳、吊具和预制构件状态,确认吊具安全且构件平稳后,方可缓慢提升构件;
②高空应通过缆风绳改变预制构件方向,严禁高空直接用手扶预制构件;

4.对孔:应检查下列内容:套筒、预留孔的规格、位置、数量和深度;被连接钢筋的规格、位置、数量和长度。

5.预制墙板、柱等竖向构件安装后,应对安装位置、安装标高、垂直度校核和调整;

①预制柱的就位以轴线和外轮廓线为控制线,对于边柱和角柱应以外轮廓线控制为准。

②墙板以轴线和轮廓线为控制线,外墙应以轴线和轮廓线双控制。

6.钢筋之间连接:可以采用钢筋套筒灌浆连接、钢筋浆锚搭接连接、焊接或螺栓连接、钢筋机械连接等连接方式。

7..外围护系统质量检查与验收

1)外围护部品隐蔽项目的现场验收

(1)预埋件。
(2)与主体结构的连接节点。
(3)与主体结构之间的封堵构造节点。
(4)变形缝及墙面转角处的构造节点。
(5)防雷装置。
(6)防火构造。

2)外围护系统应根据工程实际情况进行的现场试验和测试

(1)饰面砖(板)的粘结强度测试。
(2)墙板接缝及外门窗安装部位的现场淋水试验。
(3)现场隔声测试。
(4)现场传热系数测试。

3)外围护系统应在验收前完成的试验和测试

(1)抗压性能、层间变形性能、耐撞击性能、耐火极限等实验室检测。
(2)连接件材性、锚栓拉拔强度等检测。

8.装配式混凝土工程施工主要安全控制内容
①装配式混凝土构件运输及存放作业安全。
②装配式混凝土构件安装作业安全。
③装配式混凝土工程高处作业安全。
④装配式混凝土工程垂直运输设备使用安全。

二、主体结构分部工程(钢结构)

1.钢结构构件加工前,应先进行施工详图设计、审查图纸、提料、备料、工艺试验 和工艺规程的编制、技术交底等工作。施工详图和节点设计文件应经原设计单位确认。

2.钢结构构件生产的工艺流程:放样、号料、切割下料、平直矫正、边缘及端部加工、滚圆、揻弯、制孔、钢结构组装、焊接、摩擦面的处理。

3.起重设备应根据起重设备性能、结构特点、现场环境、作业效率等因素综合确定,宜采用塔式起重机、履带吊、汽车吊等定型产品。

4.钢结构安装前应对建筑物的定位轴线、基础轴线和标高、地脚螺栓位置等进行检查,办理交接验收。

5.焊缝质量等级应根据钢结构的荷载特性、工作环境、重要性、焊缝形式、应力状态等确定。

6.非对称双面坡口焊缝,宜先焊深坡口侧部分焊缝,然后焊满浅坡口侧,最后完成深坡口侧焊缝。特厚板宜增加轮流对称焊接的循环次数。

8.紧固件连接件包括普通螺栓、扭剪型高强度螺栓、高强度大六角头螺栓、钢网架螺栓球节点用高强度螺栓及拉铆钉、自攻钉、射钉等。

9.高强度螺栓安装时应先使用安装螺栓和冲钉。每个节点上穿入的安装螺栓和冲钉数量,符合下列规定:

①不应少于安装孔总数的 1/3;
② 安装螺栓不应少于 2 个;
③ 冲钉穿入数量不宜多于安装螺栓数量的 30%;
④ 不得用高强度螺栓兼做安装螺栓。

11.钢结构工程施工主要安全控制内容
①钢结构工程构件安装作业及过程中临时支撑措施。
②钢结构工程设备使用及用电安全。
③钢结构工程高处作业安全。
④钢结构工程作业区安全防护措施。

二、主体结构分部工程(砌体)

(1)砌体材料:主要检查产品的品种、规格、型号、数量、外观状况及产品的合格证、性能检测报告等是否符合设计标准和规范要求。

(2)砌筑砂浆:主要检查配合比、计量、搅拌质量、试块等是否符合设计标准和规范要求。

(3)砌体工程施工主要安全控制内容
①砌体工程施工方案。
②砌体砌筑过程中高处安全防护。
③砌体砌筑过程中作业安全。
④脚手架支撑架体安全防护。

二、主体结构之绿色施工

关于混凝土结构施工现场的材料使用与环境保护措施方案,针对不妥之处写出正确做法?(共三处,多写不得分)

1.现场搅拌混凝土和砂浆时,应使用袋装水泥,便于运输和储存。(散装)

2.搅拌机棚应设置封闭降噪和防尘措施,以减少环境污染。

3.钢筋加工现场宜采取集中加工方式,以减少噪音和扬尘。

4.钢筋除锈时直接进行即可。(应采取避免扬尘和防止土壤污染的措施)

5.钢筋连接时,宜采用绑扎连接。(钢筋连接宜采用机械连接方式)

6.混凝土振捣应采用低噪声振捣设备,也可采取围挡等降噪措施。

7.在噪声敏感环境或钢筋密集时,宜采用自密实混凝土,减少施工噪声。

二、主体结构之验收

2.主体结构验收所需条件

(1)主体分部验收前,墙面上的施工孔洞须按规定镶堵密实,并作隐蔽工程验收记录。未经验收不得进行装饰装修工程的施工,对确需分阶段进行主体分部工程质量验收时,建设单位项目负责人在质监交底上向质监人员提出书面申请,并经质监站同意;

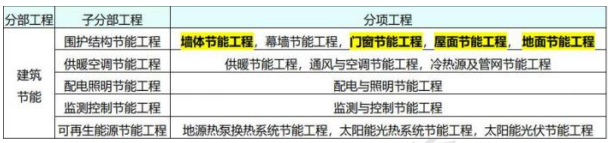

三、节能分部工程


1.门窗节能工程施工采用的材料、构件和设备进场时,除核查质量证明文件、节能性能标识证书、门窗节能性能计算书及复验报告外,还应对下列内容进行复验:
① 严寒、寒冷地区门窗的传热系数及气密性能;

② 夏热冬冷地区门窗的传热系数、气密性能,玻璃的太阳得热系数及可见光透射比;

③ 夏热冬暖地区门窗的气密性能,玻璃的太阳得热系数及可见光透射比;

④ 严寒、寒冷、夏热冬冷和夏热冬暖地区透光、部分透光遮阳材料的太阳光透射比、太阳光反射比及中空玻璃的密封性能。

2.下列建筑的外窗应进行气密性能实体检验:
a. 严寒、寒冷地区建筑;
b. 夏热冬冷地区高度大于或等于 24m 的建筑和有集中供暖或供冷的建筑;
c.其他地区有集中供冷或供暖的建筑。

3.墙体、屋面和地面节能工程采用的材料、构件和设备施工进场复验应包括下列内容:

保温隔热材料的导热系数或热阻、密度、压缩强度或抗压强度、吸水率、燃烧性能(不燃材料除外)及垂直于板面方向的抗拉强度(仅限墙体)。

4.当采用锚固件固定时,锚固件数量、位置、锚固深度、锚固力应符合要求;保温装饰板的装饰面板应使用锚固件可靠固定,锚固力应做现场拉拔试验。

5.建筑节能工程围护结构现场实体检验
(1)建筑围护结构节能工程施工完成后,应对围护结构的外墙节能构造和外窗气密性能进行现场实体检验。
(2)建筑外墙节能构造的现场实体检验应包括墙体保温材料的种类、保温层厚度和保温构造做法。
(4)外墙节能构造钻芯检验应由监理工程师见证,可由建设单位委托有资质的检测机构实施,也可由施工单位实施。

6.屋面节能工程应对下列部位进行隐蔽工程验收,并应有详细的文字记录和必 要的图像资料:
① 基层及其表面处理;
② 保温材料的种类、厚度、保温层的敷设方法;板材缝隙填充质量;
③ 屋面热桥部位处理;
④ 隔汽层。

7.地面节能工程应对下列部位进行隐蔽工程验收,并应有详细的文字记录和必 要的图像资料;
① 基层及其表面处理;
②保温材料种类和厚度;
③ 保温材料粘结;
④ 地面热桥部位处理。

8.建筑节能工程质量验收合格(分部工程),应符合下列规定:
(1)建筑节能各分项工程应全部合格。
(2)质量控制资料应完整。

(3)外墙节能构造现场实体检验结果应对照图纸进行核查,并符合要求。
(4)建筑外窗气密性能现场实体检测结果应对照图纸进行核查,并符合要求。
(5)建筑设备工程系统节能性能检测结果应合格。
(6)太阳能系统性能检测结果应合格。

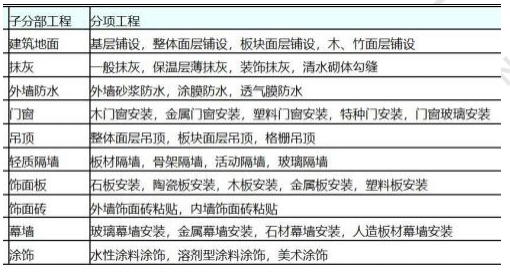

四、装饰装修分部工程


1. 民用建筑工程室内环境污染控制管理有关规定

I 类民用建筑工程:住宅、居住功能公寓、医院病房、老年人照料房屋设施、幼儿园、学校教室、学生宿舍等。

2.需要规范控制的室内环境污染物包括氡、甲醛、氨、苯、甲苯、二甲苯和总挥发性有机化合物。

3.民用建筑工程的室内环境质量验收,应在工程完工至少 7d 以后、工程交付使用前进行。

4.幼儿园、学校教室、学生宿舍、老年人照料房屋设施室内装饰装修验收时,室内空气中氡、甲醛、氨、苯、甲苯、二甲苯、TVOC 的抽检量不得少于房间总数的 50%,且不得少于 20 间。

6.当室内环境污染物浓度检测结果不符合上表的规定时,应对不符合项目再次加倍抽样检测,并应包括原不合格的同类型房间及原不合格房间;当再次检测的结 果符合上表的规定时,应判定该工程室内环境质量合格;再次加倍抽样检测的结果不符合标准规定时,应查找原因并采取措施进行处理,直至检测合格。

五、单位工程的质量验收

1.工程资料分类

(1)工程资料可分为工程准备阶段文件、监理资料、施工资料、竣工图和工程竣工文件 5类。

(2)施工资料可分为施工管理资料、施工技术资料、施工进度及造价资料、施工物资资料、施工记录、施工试验记录及检测报告、施工质量验收记录、竣工验收资料 8 类。

(3)工程竣工文件可分为竣工验收文件、竣工决算文件、竣工交档文件、竣工总结文件 4类。

2.工程资料的编制:每项建设工程应编制一套电子档案,随纸质档案一并移交城建档案管理机构,内容必须与其纸质档案一致。电子档案签署了具有法律效力的电子印章或电

子签名的,可不移交相应纸质档案。

3.项目工程资料形成宜按照各业务部门分工负责见下表。简答题

4.施工资料组卷:施工资料应按单位工程组卷,并应符合下列规定:
(1)专业承包工程形成的施工资料应由专业承包单位负责,并应单独组卷;
 (2)电梯应按不同型号每台电梯单独组卷;
(3)室外工程应按室外建筑环境、室外安装工程单独组卷;
(4)当施工资料中部分内容不能按一个单位工程分类组卷时,可按建设项目组卷;
(5)施工资料目录应与其对应的施工资料一起组卷;
(6)竣工图应按专业分类组卷。

六、合同篇

1.存在下列情形之一的,应当认定为转包:施工总承包单位或专业承包单位未派驻项目负责人、技术负责人、质量管理负 责人、安全管理负责人等主要管理人员,或派驻的项目负责人、技术负责人、质量管理 负责人、安全管理负责人中一人及以上与施工单位没有订立劳动合同且没有建立劳动工 资和社会养老保险关系,或派驻的项目负责人未对该工程的施工活动进行组织管理,又不能进行合理解释并提供相应证明的。

2.存在下列情形之一的,属于违法分包:

(1)施工总承包单位将施工总承包合同范围内工程主体结构的施工分包给其他单位的,钢结构工程除外。

(2)专业分包单位将其承包的专业工程中非劳务作业部分再分包的。

(3)专业作业承包人将其承包的劳务再分包的。

(4)专业作业承包人除计取劳务作业费用外,还计取主要建筑材料款和大中型施工机械设备、主要周转材料费用的。

3.工程总承包合同管理工作包括合同订立、合同备案、合同交底、合同履行、合同变更、争议与诉讼、合同分析与总结。

4.施工总承包合同协议书主要包括工程概况、合同工期、质量标准、签约合同价和合同价 格形式、项目经理、合同文件构成、承诺以及合同生效条件等内容。

5.合同文件管理要求

①合同管理人员应对合同文件定义范围内的信息、记录、函件、证据、报告、图纸资料、标准规范及相关法规等及时进行收集、整理和归档。

6.根据工程项目不同的建设阶段,造价可以分为如下 6 类:
①投资估算;
②概算造价;
③预算造价;
④合同价;
⑤结算价;
⑥决算价。

七、成本篇

1.施工成本管理包括落实项目施工责任成本、制订成本计划、分解成本指标、进行成本控制、成本核算、成本分析和考核、成本监督的全过程管理。

2.施工项目成本计划编制主要依据:
①项目部与企业签订的项目目标责任书,包括各项管理指标。
②施工图计算出的工程量。
③企业定额,包括人工、材料、机械等价格。
④劳务分包合同及其他分包合同。

⑤施工设计及施工方案。
⑥项目岗位责任成本控制指标4.施工项目成本计划的编制程序:
① 搜集和整理各类有关资料。
② 分解目标成本。
③ 编制成本计划草案。
④ 综合平衡,编制正式的成本计划。

5.工程各阶段的成本控制工作
①工程投标阶段的成本控制
②施工准备阶段的成本控制
③工程施工的成本控制
④竣工验收阶段的成本控制

6.施工成本管理绩效主要采用横向和纵向两个方面比较施工成本管理的成绩与效果。其中纵向指企业本身的历史经济指标,横向指同类企业、同类目标的经济数据。主要指标是项目责任成本目标完成情况,如产值利润率、劳动生产率、劳动消耗指标、材料消耗指标、机械消耗指标、降低成本额和降低成本率等指标完成情况。

7.根据项目成本管理制度,项目成本考核确定项目成本考核目的、时间、范围、对象、方式、依据、指标、组织领导、评价与奖惩原则。

8.企业对项目经理进行考核,项目经理对各部门及管理人员进行考核,考核内容有:

①项目施工目标成本和阶段性成本目标的完成情况;
②建立以项目经理为核心的成本责任制落实情况;
③成本计划的编制和落实情况;
④对各部门、岗位的责任成本的检查和考核情况;
⑤施工成本核算的真实性、符合性;
⑥考核兑现。

八、安全篇

1.专家论证会的参会人员:专家组成员,建设单位项目负责人,监理单位项目总监理工程师及专业监理工程师,总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员,勘察、设计单位项目技术负责人及相关人员。

2.危大工程监测方案:工程概况、监测依据、监测内容、监测方法、人员及设备、测点布置与保护、监测频次、预警标准及监测成果报送等。

3.危大工程档案:施工单位应当将专项施工方案及审核、专家论证、交底、现场检查、验收及整改等相关资料纳入档案管理

4.脚手架应按顺序搭设,并应符合下列规定:

①构件组装类脚手架的搭设应自一端向另一端延伸,应自下而上按步逐层搭设;并应逐层改变搭设方向;
②剪刀撑、斜撑杆等加固杆件应随架体同步搭设;

5.脚手架搭设过程中,应在下列阶段进行检查,检查合格后方可使用;不合格 应进行整改,整改合格后方可使用:
① 基础完工后及脚手架搭设前;
②首层水平杆搭设后;
③作业脚手架每搭设一个楼层高度;
④ 悬挑脚手架悬挑结构搭设固定后;
⑤搭设支撑脚手架,高度每 2~4 步或不大于 6m。

5.脚手架搭设达到设计高度或安装就位后,应进行验收,验收不合格的,不得 使用。脚手架的验收应包括下列内容:
① 材料与构配件质量;
②搭设场地、支承结构件的固定;

③ 架体搭设质量;
④ 专项施工方案、产品合格证、使用说明及检测报告、检查记录、测试记录等技 术资料。

6.脚手架定期检查的主要内容
①杆件的设置与连接,连墙件、支撑、门洞桁架的构造是否符合要求;
② 地基是否积水,底座是否松动,立杆是否悬空,扣件螺栓是否松动;

③ 高度在 24m 以上的双排、满堂脚手架,高度在 20m 以上的满堂支撑架,其立杆的沉降与垂直度的偏差是否符合技术规范要求;
④ 架体安全防护措施是否符合要求;
⑤是否有超载使用现象

7.施工脚手架的使用

(1)严禁将支撑脚手架、缆风绳、混凝土输送泵管、卸料平台及大型设备的支承件等固定在作业脚手架上。严禁在作业脚手架上悬挂起重设备。

8.施工脚手架的拆除

① 剪刀撑、斜撑杆等加固杆件应在 拆卸至该部位杆件时拆除。
②作业脚手架连墙件应随架体逐层、同步拆除。

9.悬挑式操作平台的规定

(1)悬挑式操作平台应设置 4 个吊环,吊运时应使用卡环,不得使吊钩直接钩挂吊环。

(2)人员不得在悬挑式操作平台吊运、安装时上下
(3)应采用型钢制作悬挑梁或悬挑桁架,不得使用钢管,其节点应采用螺栓或焊接的刚性节点
(4)建筑物锐角、利口周围系钢丝绳处应加衬软垫物。
(5)操作平台的搁置点、拉结点、支撑点应设置在稳定的主体结构上,且应可靠连接;

10.起重机械设备安全管理要点
①起重机械应满足施工方案要求。
② 起重吊装机械应安装限位装置,并应定期检查。

③ 安装和拆除塔式起重机时,应有专项技术方案。
④ 群塔作业应采取防止塔式起重机相互碰撞措施。
⑤ 采用非定型产品的吊装机械时,必须进行设计计算,并应进行安全验算。
⑥起重吊装“十不吊”。

11.安全防护设施验收应包括下列主要内容:
① 防护栏杆的设置与搭设;
②攀登与悬空作业的用具与设施搭设;

③操作平台及平台防护设施的搭设;
④ 防护棚的搭设;
⑤安全网的设置;
⑥ 安全防护设施、设备的性能与质量、所用的材料、配件的规格;
⑦设施的节点构造,材料配件的规格、材质及其与建筑物的固定、连接状况。

12.安全防护设施验收资料应包括下列主要内容:
① 施工组织设计中的安全技术措施或施工方案;

② 安全防护用具用品、材料和设备产品合格证明;
③ 安全防护设施验收记录;
④ 预埋件隐蔽验收记录;
⑤ 安全防护设施变更记录。

13.塔式起重机的拆装必须配备下列人员:
① 持有安全生产考核合格证书的项目负责人和安全负责人、机械管理人员;

② 具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重司机、 起重信号工、司索工等特殊作业操作人员。

14.塔式起重机的动臂变幅限制器、行走限位器、力矩限制器、吊钩高度限制器以及各种行程限位开关等安全保护装置,必须安全完整、灵敏可靠,不得随意调整和拆除。严禁用限位装置代替操作机构。

15.提升机应具有下列安全防护装置并满足其要求:安全停靠装置;断绳保护装 置;楼层口停靠栏杆(门);吊篮安全门;

上料口防护棚;上极限限位器;下极限限位 器;紧急断点开关;信号装置;缓冲器;超载限制器;通信装置。

16.从建筑活动的特点及事故的原因和性质来看,建筑安全事故可以分为四类,即生产事故、质量问题、技术事故和环境事故。

17.施工安全事故预防管理要求中施工前应逐级进行安全技术交底,交底应包括工程概况、安全技术要求、风险状况、控制措施和应急处置措施等内容。

九、现场篇

3.电、气焊作业场所的消防要求

(1)氧气瓶、乙炔瓶等焊割设备上的安全附件应完整而有效,否则严禁使用。

(2)气瓶的放置地点 应保证气瓶瓶底干燥;禁止敲击、碰撞;禁止在气瓶上进行电焊 引弧;严禁用带油的手套开气瓶。

(3)气瓶内的气体不能用尽,必须留有剩余压力或重量。

(4)气焊电石起火时必须用干砂或二氧化碳灭火器,严禁用泡沫、四氯化碳灭火 器或水灭火。电石粒末应在露天销毁。

(5)未安装减压器的氧气瓶严禁使用。

4. 职业病类型(简答题)


1.施工总平面布置图内容①项目施工用地范围内的地形状况;
②全部拟建的建(构)筑物和其他基础设施的位置;
③项目施工用地范围内的加工、运输、存储、供电、供水供热、排水排污设施 以及临时施工道路和办公、生活用房等;
④施工现场必备的安全、消防、保卫和环保等设施;
⑤相邻的地上、地下既有建(构)筑物及相关环境。

2.施工总平面图设计原则
①平面布置科学合理,施工场地占用面积少
②合理组织运输,减少二次搬运
③施工区域的划分和场地的临时占用应符合总体施工部署和施工流程的要求,减少相互干扰;
④充分利用既有建(构)筑物和既有设施为项目施工服务,降低临时设施的建造费用;
⑤临时设施应方便生产和生活,办公区、生活区、生产区应分区域设置;
⑥应符合节能、环保、安全和消防等要求;
⑦遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。

3.施工总平面图设计要点
①设置大门,引入场外道路
②布置大型机械设备
③布置仓库、堆场
④布置加工厂
⑤布置场内临时运输道路
⑥布置临时房屋
⑦布置临时水、电管网和其他动力设施
⑧施工总平面图的绘图

4.大门位置应考虑周边路网情况、转弯半径和 坡度限制,大门的高度和宽度应满足车辆运输需要。

5.施工总平面图应按绘图规则、比例、规定代号和规定线条绘制

6.施工总平面图应标明图名、图例、比例尺、方向标记、必要的文字说明等。

7.供水系统包括:取水位置、取水设施、净水设施、贮水装置、输水管、配水管网和末端配置。

8.供水管网布置的原则如下:在保证不间断供水的情况下,管道铺设越短越好;要考虑施工期间各段管网移动的可能性;主要供水管线采用环状布置,孤立点可设支 线;尽量利用已有的或提前修建的永久管道;管径要经过计算确定。

9.现场宿舍的管理

(1)现场宿舍内应设置生活用品专柜,门口应设置垃圾桶。

(2)现场生活区内应提供为作业人员晾晒衣物的场地。

10.现场食堂的管理

(1)现场食堂应设置在远离厕所、垃圾站、有毒有害场所等污染源的地方。

(2)现场食堂应设置独立的制作间、储藏间,门扇下方应设不低于 0.2m 的防鼠挡板,配备必要的排风设施和冷藏设施,燃气罐应单独设置存放间,存放间应通风良好。

(3)现场食堂的制作间灶台及其周边应铺贴瓷砖,所贴瓷砖高度不宜小于 1.5m,地面应作硬化和防滑处理,炊具宜存放在封闭的橱柜内,刀、盆、案板等炊具应生熟分开,炊具、餐具和公用饮水器具必须清洗消毒。

(4)现场食堂储藏室的粮食存放台距墙和地面应大于 0.2m, 食品应有遮盖,遮盖物品应有正反面标识,各种作料和副食应存放在密闭器皿内,并应有标识。

(5)现场食堂外应设置密闭式泔水桶,并应及时清运。

(6)现场食堂必须办理卫生许可证,炊事人员必须持身体健康证上岗,上岗应穿戴洁净的工作服、工作帽和口罩,应保持个人卫生不得穿工作服出食堂,非炊事人员不得随意进入制作间。

11.施工现场必须成立消防安全领导机构,建立健全各种消防安全职责,落实消防安全责任,包括消防安全制度、消防安全操作规程、消防应急预案及演练、消防组织机构、消防设施平面布置、组织义务消防队等。

12.临时用电设备必须安装过载保护装置,电闸箱内不准使用易燃、可燃材料。严禁超负荷使用电气设备。施工现场存放易燃、可燃材料的库房、木工加工场所、油漆配料房及防水作业场所不得使用明露高热的强光源。

13.施工现场使用的大眼安全网、密目式安全网、密目式防尘网、保温材料,必须符合消防安全规定,不得使用易燃、可燃材料。

14.施工现场卫生与防疫的基本要求

②施工现场应配备常用药品及绷带、止血带、颈托、担架等急救器材。

③施工现场应结合季节特点,做好作业人员的饮食卫生和防暑降温、防寒取暖、防煤气中毒、防疫等各项工作。

④施工现场应设专职或兼职保洁员,负责现场日常的卫生清扫和保洁工作。现场办公区和生活区应采取灭鼠、灭蚊、灭蝇、灭蟑螂等措施,并应定期投放和喷洒灭虫、消毒药物。

⑥施工现场生活区内应设置开水炉、电热水器或饮用水保温桶,施工区应配备流动保温水桶,水质应符合饮用水安全卫生要求。

15.碳排放计算应包含《IPCC 国家温室气体清单指南》中与建筑碳排放相关的活动过程需要评估的温室气体,包括二氧化碳 (CO₂ )\ 甲烷 (CH₄ )\氧化亚氮 (N₂ O)\氢氟碳化物 (HFCs) \全氟化碳 (PFCs)\六氟化硫 (SF₆ )等。

十、资源篇

1.检测机构与所检测建设工程相关的建设、施工、监理单位,以及建筑材料、建筑构配件和设备供应单位不得有隶属关系或者其他利害关系。

2.试样应有唯一性标识,并应符合下列规定:
① 试样应按照取样时间顺序连续编号,不得空号、重号;
② 试样标识的内容应根据试样的特性确定,宜包括:名称、规格(或强度等级)、 制取日期等信息;
③试样标识应字迹清晰、附着牢固

3.检测报告经检测人员、审核人员、检测机构法定代表人或者其授权的签字人等签署,并加盖检测专用章后方可生效。

4.检测报告中应当包括检测项目代表数量(批次)、检测依据、检测场所地址、 检测数据、检测结果、见证人员单位及姓名等相关信息。

5.现场试验站仪器设备一般应配备:天平、台(案)秤、温度计、湿度计、混凝土振动台、试模、坍落度筒、砂浆稠度仪、钢直(卷)尺、环刀、烘箱等

6.主要材料月度需用计划中的每项材料描述更详细,主要有产品的名称、规格型号、单位、数量、主 要技术要求(含质量)、进场日期、提交样品时间等。

7 材料采购计划中应确定采购方式、采购人员、候选供应商名单和采购时间等。根据物资采 购的技术复杂程度、市场竞争情况、采购金额及数量大小确定采购方式。包括招标采 购、邀请报价采购和零星采购等方式。

8 通过市场调研和对生产经营厂商的考察,选择供货质量稳定、履约能力强、信誉高、价格有竞争力的供货单位。

9.在确定供货商后,应对供货商提供的质量文件内容、文件格式、份数做出明确要求,对材料技术指标应在合同中明确,这些文件将在工程竣工后成为竣工文件的重要组成部分。

10.施工项目机械设备的供应渠道有企业自有设备调配、市场租赁设备、专门购 置机械设备、专业分包队伍自带设备。

11.技术培训制度。通过进场培训和定期的过程培训,使操作人员做到“四懂三会”,即懂机械原理、懂机械构造、懂机械性能、懂机械用途,会操作、会维修、会排 除故障;使维修人员做到“三懂四会”,即懂技术要求、懂质量标准、懂验收规范,会 拆检、会组装、会调试、会鉴定。

十一、进度篇

1.网络计划的优化目标按计划任务的需要和条件可分为三方面:工期目标、费用目标和资源目标。

2.选择工期优化对象应考虑下列因素:
①缩短持续时间对质量和安全影响不大的工作;

②有备用资源的工作;
③缩短持续时间所需增加的资源、费用最少的工作。

3.进度事前控制内容:
①编制项目实施总进度计划,确定工期目标;
②将总目标分解为分目标,制订相应细部计划;
③制订完成计划的相应施工方案和保障措施。

4.施工进度计划实施监测的方法有:横道计划比较法、网络计划法、实际进度前锋线法、S 形曲线法、香蕉形曲线比较法等。

5. 项目进度计划监测后,应形成书面进度报告。项目进度报告的内容主要包括:进度执行情况的综合描述;实际施工进度;资源供应进度;工程变更、价格调整、索赔及工程款收支情况;进度偏差状况及导致偏差的原因分析;解决问题的措施;计划调整意见。

6. 施工进度计划的调整依据进度计划检查结果。调整的内容包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应。

7. 调整施工进度计划的步骤如下:分析进度计划检查结果;分析进度偏差的影响并确定调整的对象和目标;选择适当的调整方法; 编制调整方案;对调整方案进行评价和决策;调整;确定调整后付诸实施的新施工进度计划。

十二篇、绿色篇

1.绿色施工技术包括
①施工现场水收集综合利用技术
②建筑垃圾减量化与资源化利用技术
③施工现场太阳能、空气能利用技术
④施工扬尘控制技术
⑤施工噪声控制技术
⑥工具式定型化临时设施技术
⑦垃圾管道垂直运输技术

2.可回收的建筑垃圾主要有散落的砂浆和混凝土、剔凿产生的砖石和混凝土碎块、打桩截下的钢筋混凝土桩头、砌碎块,废旧木材、钢筋余料、塑料等。

3.现场垃圾减量与资源化主要技术有:对钢筋余料采用再利用技术,将钢筋余料用于加工马凳筋、预埋件与安全围栏。

4.施工现场太阳能光伏发电照明技术:适用于施工现场临时照明,如路灯、加工棚照明、办公区廊灯、食堂照明、卫生间照明等。

5..施工扬尘控制技术包括施工现场道路、塔式起重机、脚手架等部位自动喷淋降尘和雾炮降尘技术、施工现场车辆自动冲洗技术。适用于工业与民用建筑的施工工地。

6.工具式定型化临时设施包括标准化箱式房、定型化临边洞口防护、加工棚,构件化 PVC绿色围墙、预制装配式马道、可重复使用临时道路板等。

7.定型化临边洞口防护、加工棚包括定型化、可周转的基坑、楼层临边防护、水平洞口防护,可选用网片式、格栅式或组装式。

8.装配式临时道路采用预制混凝土道路板、装配式钢板、新型材料等,施工操作简单,占用场地少,便于拆装、移位,可重复利用。

9.垃圾运输管道主要由楼层垃圾入口、主管道、减速门、垃圾出口、专用垃圾箱、管道与结构连接件等主要构件组成,将该管道直接固定到施工建筑的梁、柱、墙体等主要构件上,安装灵活,可多次周转使用。

10.智慧工地信息技术包括
①现场施工管理信息技术
②项目成本分析与控制信息技术
③电子商务采购技术
④项目多方协同管理技术
⑤项目物资全过程监管技术
⑥劳务工人信息管理技术
⑦建筑垃圾监管技术

11.现场施工管理信息技术利用 BIM、移动互联网等信息技术实现施工现场可视化、虚拟化协同管理。依托标准化项目管理流程,结合移动应用技术,通过基于施工 BIM 模 型的深化设计,以及现场布置、施工组织、进度、材料、设备、质量、安全、竣工验收等管理应用,实现施工现场信息高效传递和实时共享,提高施工管理水平。

12.通过云计算技术与电子商务模式的结合,搭建基于云服务的电子商务采购平台。平台功能主要包括:采购计划管理、互联网采购寻源、材料电子商城、订单送货管理、供应商管理、采购数据中心等。

13.利用物联网技术,集成各类智能终端设备建立现场劳务工人信息化系统,实现实名制管理、考勤管理、安全教育管理、视频监控管理、工资监管、后勤管理以及基于业 务的各类统计分析等,提高项目现场劳务用工管理水平。

14.高度集成射频识别 (RFID) 、车牌识别 (VLPR) 、卫星定位系统、地理信息系统(GIS) 、移动通信等技术,建立施工现场建筑垃圾综合监管信息平台,对施工现场建筑垃圾的申报、识别、计量、运输、处置、结算、统计分析等环节进行信息化管理,推动建筑垃圾管理的规范化、系统化、智能化。

15.绿色建造应统筹考虑建筑工程质量、安全、效率、环保、生态等要素,实现工程策划、设计、施工、交付全过程一体化,提高建造水平和建筑品质。

16.绿色建造宜结合实际需求,有效采用 BIM、物联网、大数据、云计算、移动通信、区块链、人工智能、机器人等相关技术,整体提升建造手段信息化水平。

17.绿色策划方案应明确绿色建造总体目标和资源节约、环境保护、减少碳排放、品质提升、职业健康安全等分项目标.

18.绿色策划方案应包括绿色设计策划、绿色施工策划、绿色交付 策划等内容。

19.宜积极运用 BIM、大数据、云计算、物联网以及移动通信等信息化技术组织 绿色施工,提高施工管理的信息化和精细化水平。

20.积极推广使用建筑机器人进行材料搬运、打磨、铺墙地砖、钢筋加工、喷涂、高空焊接等工作。

十三篇、选择篇

1.钢材化学成分及其对钢材性能的影响

2.引气剂可改善混凝土拌合物的和易性,减少泌水离析,并能提高混凝土的抗渗性和抗冻性。同时,含气量的增加,混凝土弹性模量降低,对提高混凝土的抗裂性有利。由于大量微气泡的存在,混凝 土的抗压强度会有所降低。引气剂适用于抗冻、防渗、抗硫酸盐、泌水严重的混凝土等。

3.含亚硝酸盐、碳酸盐的防冻剂严禁用于预应力混凝土结构;含有六价铬盐、亚硝酸盐等有害成分的防冻剂,严禁用于饮水工程及与食品相接触的工程;含有硝铵、尿素等产生刺激性气味的防冻剂,严禁用于办公、居住等建筑工程。

4.花岗石的特点、范围、分类。

5.针叶树树干通直,易得大材,强度较高,体积密度小,胀缩变形小,其木质较软,易于加工,常称为软木材,包括松树、杉树和柏树等,为建筑工程中主要应用的木材品种。

6.钢化玻璃:
(1)特性:机械强度高,弹性好,热稳定性好,碎后不易伤人,可发生自爆+不可切割。
 (2)应用:玻璃内部存在的硫化镍结石是造成钢化玻璃自爆的主要原因。

通过对钢化玻璃进行均质(第二次热处理工艺)处理,可以大大降低钢化玻璃的自爆率。

这种经过特定工艺条件处理过的钢化玻璃 就是均质钢化玻璃。

7.业界使用最为普遍的品类是水溶性内墙涂料,例如聚醋酸乙烯乳液、苯丙乳液、乙丙乳液、纯丙乳液和氯偏乳液等。

8.防水涂料按照成型类别分为:挥发型、反应型和反应挥发型。一般按照主要成膜物质种类进行分类分为:丙烯酸类、聚氨酯类、有机硅类、改性沥青类和其他防水涂料。

9.建筑密封材料:一般按照主要成分进行分类,分为:丙烯酸类、聚氨酯类、硅酮类、改性硅酮类、聚硫类、改性沥青类、丁基类等。

10.堵漏灌浆材料按主要成分不同可分为:丙烯酸胺类、聚氨酯类、甲基丙烯酸酯类、环氧树脂类等。

11.喷涂型硬泡聚氨酯按其用途分为型、Ⅲ型、Ⅲ型三个类型, 分别适用于屋面和外墙保温层、屋面复合保温防水层、屋面保温防水层。


【课程推荐】

     2024年一级建造师考试辅导VIP班网络课程简章

     2024年一级建造师考试辅导拔高冲刺班网络课程简章

     2024年一级建造师考试辅导巧练刷题班网络课程简章

     2024年一级建造师考试辅导基础无忧班网络课程简章

     2024年一级建造师考试辅导启航精讲全科班课程简章

     2024年一级建造师考试辅导单科突破班网络课程简章


登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听

手机扫码登录一级建造师课程频道试听



2024年度一级建造师考试辅导网络课程快速报名通道:点击在线试学选课报名

手机扫码试学报名
