2025年一级建造师考试《建设工程项目管理》易错易考题-第四章试题
发布时间:2025-07-07     作者:     分享到:

2025年一级建造师考试《建设工程项目管理》易错易考300题-第四章试题

    京疆援培注册一级建造师考试频道在分析考试大纲,总结历年考试真题的基础上,携手名师对2025年注册一级建造师考试难点、要点和重要考点进行研究,针对一级建造师考试各科目整理出了易错易考300题的内容,京疆援培小编在这里跟考生分享2025年注册一级建造师考试《建设工程项目管理》易错易考300题 - 第4章建设工程进度管理试题内容,供考生备考学习之用。

2025年一级建造师考试《建设工程项目管理》易错易考300题-第4章建设工程进度管理试题

第4章建设工程进度管理

一、单选题

1、某工程双代号时标网络计划如下图所示,其中工作C的总时差和自由时差分别为()周。

A.1和0

B.2和1

C.3和2

D.4和1

2.在施工进度管理过程中,如果遭遇建设资金不到位导致不能及时支付工程款,这属于()影响因素。

A.施工单位自身因素

B.建设单位原因

C.社会环境因素

D.自然条件影响

3.某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为3、4、3、3和2、5、4、3天,流水步距和流水施工工期分别为()天。

A.3和16

B.3和17

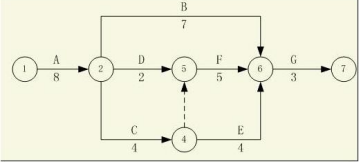

C.5和18

D.5和19

4.下列流水施工参数中,属于空间参数的是()。

A.流水节奏

B.施工过程

C.流水步距

D.施工段

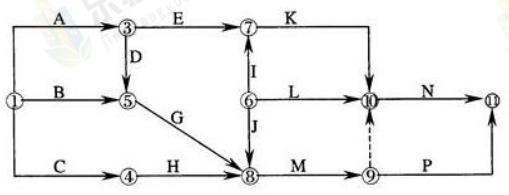

5.某分部工程双代号网络图如下图所示,图中的错误是()。

A.存在循环回路

B.节点编号有误

C.存在多个起点节点

D.存在多个终点节点

6.下列属于依次施工方式特点的是()。

A.充分地利用工作面进行施工,工期短

B.如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和

工程质量

C.施工现场的组织管理比较复杂

D.单位时间内投入的劳动力、施工机具、材料等资源较多,有利于资源供应的组织

7.为压缩某些工作的持续时间,可以采取的进度控制措施中,属于组织措施的是()。

A.实施强有力的组织调度

B.提高奖金数额

C.增加劳动力和施工机械数量

D.采用更先进的施工机械

8.关于网络计划的说法,正确的是()。

A.网络计划中允许存在循环回路

B.由关键工作组成的线路称为非关键线路

C.一个网络计划可能有多条关键线路

D.关键线路上也可能存在非关键工作

9.在某双代号网络计划中,工作A的最早开始时间为第10天,其持续时间为6天,该工作

有两项紧后工作,它们的最早开始时间分别为第26天和第31天,最迟开始时间分别为第

27天和第34天,则工作A的总时差和自由时差()天。

A.均为11

B.分别为10和9

C.均为10

D.分别为11和10

10.在施工单位自身因素影响中,以下选项不会导致施工进度延误的是()。

A.施工方案不当

B.指挥协调不力

C.合同签订时条款表述明确

D.施工设备选型失当

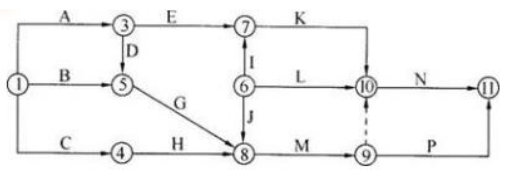

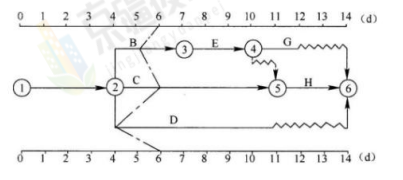

11.已知下列双代号网络图,其中工作J的最早完成时间为()天。

A.4

B.6

C.9

D.11

12.建设工程施工进度计划系统中,用来确定各单位工程及全工地性工程的施工期限及开竣

工日期,进而确定各类资源、设备、设施数量及能源、交通需求量的进度计划是()。

A.施工总进度计划

B.单位工程施工进度计划

C.施工准备工作计划

D.分部分项工程进度计划

13.已知某工程双代号网络图如下,按照计划安排F工作的最早开始时间为()。

A.第10天

B.第12天

C.第14天

D.第17天

14.某单代号网络计划如下图所示(时间单位:天),工作5的最迟完成时间是()天。

A.7

B.8

C.9

D.10

15.关于总时差为TF与自由时差为FF,下列各项的关系式中一定成立的是()。

A.TF=FF

B.TF>FF

C.TF<FF

D.TF≥FF

16.单代号网络计划如下图所示(时间单位:天)工作C的最迟开始时间是()。

A.0

B.10

C.3

D.4

17.在实际进度与计划进度比较方法中,关于S曲线比较法的说法,正确的是()。

A.工程累计完成任务量曲线类似“S”形状是因为单位时间投入的资源量在开始和结束时多

B.若工程实际进展点落在S曲线右侧,则表明此时进度超前

C.采用S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累

计完成任务量及其偏差情况

D.S曲线能表达工程实际进展等情况.但不可以预测后期工程

18.某分部工程双代号网络计划如下图所示,其中工作F的总时差和自由时差分别为()。

A.均为1

B.2和1

C.均为2

D.3和2

19.下列选项中,属于流水施工的垂直图表示法优点的是()。

A.比横道图更广泛用于工程实践中

B.时间和空间状况形象直观

C.施工过程及其先后顺序表达不够清楚

D.斜向进度线的斜率不能直观地表示出各施工过程的进展速度

20.假设工作C的紧前工作仅有A和B,它们的最早开始时间分别为6天和7天,持续时间

分别为4天和5天,则工作C的最早开始时间为()天。

A.10

B.11

C.12

D.13

21.某分部工程双代号网络图计划如下图所示,其中工作F的总时差和自由时差()。

A.均为0

B.均为1

C.分别为2和0

D.分别为1和0

22.某固定节拍流水施工,其中施工过程n=3,施工段m=4,流水节拍t=2,其中施工过程Ⅰ

和施工过程Ⅱ之间组织间歇一天,该流水施工总工期为()天。

A.10

B.11

C.12

D.13

23.在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。该

工作有两项紧后工作,它们的最早开始时间分别为第27天和第30天,最迟开始时间分别为

第28天和第33天,则工作M的总时差和自由时差()天。

A.均为5

B.分别为6和5

C.均为6

D.分别为11和6

24.关于网络计划中工作自由时差的说法,正确的是()。

A.不会影响紧后工作,也不会影响总工期

B.不会影响紧后工作,但会影响总工期

C.会影响紧后工作,但不会影响总工期

D.会影响紧后工作,也会影响总工期

25.某分部工程有4个施工过程,各分为3个施工段组织加快的成倍节拍流水施工。各施工

过程在各施工段上的流水节拍分别为6天、4天、6天、4天,则专业工作队数应为()个。

A.3

B.4

C.6

D.10

26.下列单代号网络图的总工期为()。

A.22

B.32

C.42

D.52

27.某分部工程双代号网络图如下图所示,则工作D的总时差和自由时差依次为()。

A.1天和1天

B.1天和2天

C.2天和1天

D.2天和2天

28.某双代号网络计划中(以天为单位),工作K的最早开始时间为6,工作持续时间为4;

工作M的最迟完成时间为22,工作持续时间为10;工作N的最迟完成时间为20,工作持续

时间为5。已知工作K只有M、N两项紧后工作,工作K的总时差为()天。

A.2

B.3

C.5

D.6

29.关于建设工程项目施工进度计划系统构成的说法,正确的是()。

A.施工进度计划系统是所有项目参与方的共同编制形成的

B.施工进度计划系统可按项目的组成分别编制形成

C.施工计划系统应包括项目的投资分解计划

D.施工总进度计划由年度、季度等施工计划构成

30.在工程建设过程中,影响实际进度的业主因素是()。

A.材料供应时间不能满足需要

B.不能及时提供施工场地条件

C.不明的水文气象条件

D.计划安排不周密,组织协调不力

31.某分部工程双代号网络图如下图所示,图中错误是()。

A.存在循环回路

B.节点编号有误

C.存在多个起点节点

D.存在多个终点节点

32.下列影响建设工程施工进度的因素中,属于协作部门及社会环境影响的是()。

A.资金不到位

B.物资时间不满足施工需求

C.市容整顿的限制

D.水文气象条件

33.某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天;工作F有三项

紧后工作,他们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为

第21天、第24天和第27天。工作F的总时差和自由时差分别为()天。

A.5,4

B.5,5

C.4,4

D.11,7

34.工程网络计划中,某工作自由时差为3天,总时差为7天。进度检查时发现该工作持续

时间延长了5天,则该工作实际进度()。

A.将使总工期延长5天,但不影响其后续工作的正常进行

B.不影响总工期,但将其紧后工作的最早开始时间推迟2天

C.既不影响总丁期,也不影响其后续工作的正常进行

D.将其后续工作的开始时间推迟2天,并使总工期延长1天

二、多选题

1.在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作

的()进行标定。

A.已完任务量比例

B.尚余自由时差

C.尚需作业时间

D.已消耗劳动量

E.尚余总时差

2.下列关于固定节拍流水施工特点的说法中,正确的有()。

A.所有施工过程在各个施工段上的流水节拍均相等

B.流水施工工期等于施工段数与流水节拍的乘积

C.相邻专业工作队之间的流水步距不尽相等

D.专业工作队的数量等于施工过程的数量

E.各施工段之间有空闲时间

3.双代号网络图中虚工作的特点有()。

A.虚工作要占用时间

B.虚工作不消耗资源

C.实际工作中不存在虚工作

D.虚工作用虚箭线表示

E.虚箭线和实箭线不可以交叉

4.下列影响施工进度的因素中,属于施工单位自身因素影响是()。

A.有关协作部门协作配合不够

B.施工安全措施不当

C.有关部门提出各种申请审批手续的延误

D.其他单位邻近工程的施工干扰

E.特殊材料及新材料的不合理使用

5.建设工程组织流水施工时,确定流水步距时应满足的基本要求有()。

A.各施工过程按各自流水速度施工,始终保持工艺先后顺序

B.流水步距的数目应等于施工过程数

C.各施工过程的专业工作队投入施工后尽可能保持连续作业

D.流水步距的值应等于流水节拍值中的最大值

E.相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接

6.下列双代号网络图的绘图规则中,说法正确的是()。

A.不允许出现循环回路

B.逻辑关系正确

C.不能出现没有箭头节点或没有箭尾节点的箭线

D.所有节点均应是中间节点

E.不能出现带双向箭头或无箭头的连线

7.为了合理地划分施工段,应遵循的原则包括()。

A.施工段的界限与结构界限无关,但应使同一专业工作队在各个施工段的劳动量大致相等

B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率

C.施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性

D.施工段的数目要满足合理组织流水施工的要求

E.确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工

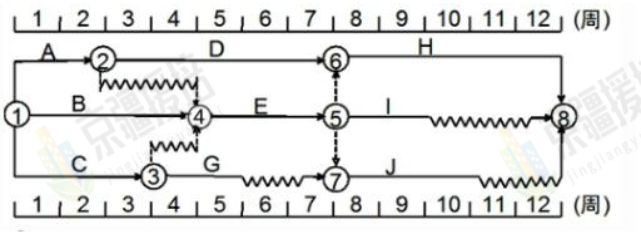

8.某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,检查结果表明()。

A.工作B的实际进度不影响总工期

B.工作C的实际进度正常

C.工作D的总时差尚有2d

D.工作E的总时差尚有1d

E.工作G的总时差尚有1d

9.在组织建设工程流水施工时,加快的成倍节拍流水施工的特点包括()。

A.同一施工过程中各施工段的流水节拍均相等

B.相邻专业工作队之间的流水步距相等

C.各施工过程中所有施工段的流水节拍全部不相等

D.专业工作队数大于施工过程数

E.施工段之间没有空闲时间

10.下列流水施工参数中,属于工艺参数的是()。

A.流水强度

B.施工段

C.流水步距

D.流水节拍

E.施工过程

一、单选题

1.【答案】A

【解析】自由时差就是该工作箭线中波形线的水平投影长度。工作C箭线中无波形线,故自

由时差为0。

总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值,

路线3→7→8的总时差是4,路线3→4→5→7→8的总时差是3,路线3→4→5→8的总时差

是4,路线3→4→5→6→8的总时差是1,总时差=Min{4+0,3+0,4+0,1+0}=1。

2.【答案】B

【解析】建设资金不到位属于建设单位原因,因此选项B正确。其他选项与题干描述的情景

不符。

3.【答案】D

【解析】本题考查的是流水施工基本方式。

算相邻施工过程的步距:K1,2=max(3,5,3,2,-14)=5天;流水工期=步距之和+最后

专业队在各施工段上持续时间之和+间歇-搭接=5+(2+5+4+3)=19天。

4.【答案】D

【解析】本题考查的是流水施工参数。

空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包

括工作面和施工段。

5.【答案】C

【解析】网络图应只有一个起点节点和一个终点节点(任务中部分工作需要分期完成的网络

计划除外)。除网络图的起点节点和终点节点外,不允许出现没有外向箭线的节点和没有内

向箭线的节点。

该网络图中存在两个起点,分别是①和⑥。

6.【答案】B

【解析】本题考查的是流水施工特点。

AC属于平行施工的特点。D正确表达应该是:单位时间内投入的劳动力、施工机具、材料等

资源较少,有利于资源供应的组织。

7.【答案】C

【解析】为压缩某些工作的持续时间,通常需要采取以下措施来达到目的:

(1)组织措施。如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多

班制施工方式;增加劳动力和施工机械数量等。

(2)技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施

工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工

机械等。

(3)经济措施。如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应经济补偿等。

(4)其他配套措施。如:改善外部配合条件;改善施工作业环境;实施强有力的组织调度等。

8.【答案】C

【解析】选项A错误,网络图中严禁出现从一个节点出发,顺箭头方向又回到原出发点的循

环回路。

选项B错误,关键线路上的工作称为关键工作

选项C正确,工程网络计划中的关键线路可能不止一条。

选项D错误,关键线路上的工作称为关键工作。

9.【答案】D

【解析】首先计算工作A的最迟完成时间=其紧后工作最迟开始时间的最小值=min(27,34)

=27天;计算工作A的总时差=工作A的最迟完成时间-工作A的最早完成时间=27-(10+6)

=11天;计算工作A的自由时差=min(工作A的紧后工作最早开始时间-工作A的最早完成

时间)=min(10,15)=10天,故选D。

10.【答案】C

【解析】工程施工进度影响因素。

选项ABD都会影响施工进度。选项C中提到的条款表述明确,相反会有利于减少因合同问题

造成的施工进度延误,因此这不会导致施工进度延误。

11.【答案】C

【解析】工作最早开始时间等于各紧前工作的最早完成时间的最大值,题目中J工作有2

项紧前工作E和F,它们最早完成时间的分别为4天和5天,则J工作最早开始时间等于5

天。J工作最早完成时间等于最早开始时间加上其持续时间5+4=9天,故选项C正确。

12.【答案】A

【解析】施工总进度计划目的在于确定各单位工程及全工地性工程的施工期限及开竣工日期,

进而确定施工现场劳动力、材料、成品、半成品、施工机械的需求数量和调配情况,以及现

场临时设施的数量、水电供应量和能源、交通需求量。

13.【答案】B

【解析】F工作开始前,需要先完成工作A、工作D和工作C。完成工作A、工作D的总时间

为10天(8+2天);完成工作A、工作C的总时间为12天(8+4天)。两者取大,为12天。

因此,F工作最早开始时间为12天,选项B正确。

14.【答案】C

【解析】关键线路为①→④→⑦→⑧→⑨,总工期12天。

工作5的最迟完成时间为工作6和工作8最迟开始时间的最小值。

min【12-1-2,12-1-1】=9天。

15.【答案】D

【解析】本题考查的是双代号网络计划时间参数计算。

该工作的总时差=该工作的最迟完成时间-该工作的最早完成时间;该工作的自由时差=紧

后工作的最早开始时间-该工作的最早完成时间。可见,总时差大于或等于自由时差。

16.【答案】B

【解析】关键路线时间6+3+6+8=23天,终点时间最迟开始时间23-8=15,C工作最迟开始

15-5=10

17.【答案】C

【解析】选项A,从整个工程实际进展全过程看,单位时间投入的资源量通常是在开始和结

束时较少,中间阶段较多。

选项B,若工程实际进展点落在计划S曲线右侧,表明此时实际进度拖后。

选项C,采用S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、

实际累计完成任务量及其偏差情况。

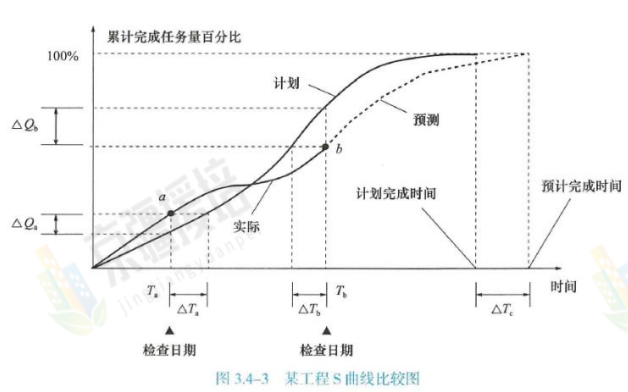

选项D,若后期工程仍按原计划速度进行,则可作出后期工程计划S曲线如图3.4-3中虚线

所示,从而可依此预计工期拖延。

18.【答案】C

【解析】本工作的关键路线为A→D→H→J或者B→E→H→J或A→D→I→J,总工期为21,F

的自由时差=10-8=2(I工作的最早开始时间是10)。F的总时差=21-5-6-3-5=2天。

19.【答案】B

【解析】本题考查的是流水施工表达方式。

A错,横道图应用更广泛。C错,施工过程及其先后顺序表达清楚。D错,斜向进度线的斜

率能直观地表示出各施工过程的进展速度。

20.【答案】C

【解析】因为A、B两项工作的最早完成时间分别为6+4=10天、7+5=12天,则工作C的最

早开始时间取10天和12天的最大值,故为12天。故选项C正确。

21.【答案】D

【解析】本题考核的是双代号网络计划中时间参数的计算。工作F的总时差=11-(2+2+3+3)

=1D;自由时差就是该工作箭线中波形线的水平投影长度,即为0。

22.【答案】D

【解析】本题考查的是流水施工基本方式。

T=(m+n-1)t+间歇=(4+3-1)×2+1=13天。

23.【答案】B

【解析】本题考查的是双代号网络计划时间参数的计算。

工作M的最早完成时间为15+7=22,最迟完成时间为min{28,33}=28,所以其总时差为

28-22=6;其自由时差为min{27,30}-22=5。

24.【答案】A

【解析】工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用

的机动时间。

从总时差和自由时差的定义可知,对于同一项工作而言,自由时差不会超过总时差。当工作

的总时差为零时,其自由时差必然为零。

25.【答案】D

【解析】流水步距等于流水节拍的最大公约数,即:K=(6,4,6,4)=2;

则:b1=t1/K=6/2=3,b2=t2/K=4/2=2,b3=t3/K=6/2=3,b4=t4/K=4/2=2。于是,参

与该工程流水施工的专业工作队总数为3+2+3+2=10(个)。

26.【答案】C

【解析】本题考查的是单代号网络计划时间参数的计算。

从起点开始,计算每个工作的最早开始时间和最早完成时间,最后项工作的最早完成时间就

是总工期。关键路线为A-B-C-F-I。计算得总工期为42天。

27.【答案】:D

【解析】本题考查的是双代号网络计划时间参数的计算。

关键线路为:A-C-F-G。计算得D的最早开始时间和最迟开始时间分别为8、10,最早完成

时间为10。F的最早开始时间为12。D的总时差=D的最迟开始时间-D的最早开始时间=10-8=2

天。D的自由时差=F的最早开始时间-D的最早完成时间=12-10=2天。

28.【答案】A

【解析】本题考核的是双代号网络总时差的计算。工作M的最迟开始时间为22-10=12天,

工作N的最迟开始时间为20-5=15天,工作K的最迟完成时间为min{12,15}=12,所以,

工作K的总时差为TFK=LFK—DK—ESK=12-4-6=2天。

29.【答案】B

【解析】选项A,为确保施工项目按期交付使用,施工单位需要编制施工进度计划,并控制

施工进度计划的实施。

选项B、C,施工进度计划系统:按项目组成编制的施工进度计划、按进展时间编制的施工

进度计划。

选项D,施工进度计划系统按进展时间编制的施工进度计划:为了有效地控制工程施工进度,

施工单位应编制年度施工计划、季度施工计划和月(旬)作业计划,将施工进度计划逐层细

化,形成一个旬保月、月保季、季保年的计划体系。

30.【答案】B

【解析】建设单位原因。如建设单位使用要求改变而进行设计变更;应提供的施工场地条件

不能及时提供或所提供的场地不能满足正常施工需要;建设资金不到位,不能及时向施工单

位支付工程款等。

选项A属于材料、设备供应单位原因,选项C属于自然条件影响,选项D属于组织管理因素。

31.【答案】C

【解析】本题考查的是双代号网络计划。

双代号网络计划中只有一个起点节点和终点节点。1和6两个节点都是开始节点。

32.【答案】C

【解析】影响建设工程施工进度的因素中,属于协作部门及社会环境影响的包括:有关协作

部门协作配合不够或支持力度不够;其他单位邻近工程的施工干扰;节假日交通、市容整顿

限制;临时停水、停电、断路以及在国外因法律及制度变化,经济制裁,战争、骚乱、罢工、

企业倒闭,汇率浮动和通货膨胀等。选项A属于建设单位的影响,选项B属于材料、设备供

应单位原因,选项D属于自然条件的影响。选项C正确。

33.【答案】:A

【解析】本题考核的是双代号网络计划时间参数计算。工作F的最早结束时间=11+5=16天,

工作F的最迟结束时间=min{21,24,27}=21天,工作F的总时差=21-16=5天。工作F的自

由时差=min{20,22,23}-16=4天。

34.【答案】B

【解析】工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用

的机动时间。工作持续时间延长5天,影响紧后工作最早开始时间5-3=2天。

工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。工作持续时间延

长5天,总时差为7,不影响总工期。

二、多选题

1.【答案】AC

【解析】工作实际进展位置点的标定有以下两种方法:

(1)按照工作已完任务量比例进行标定。

(2)按尚需作业时间进行标定。

2.【答案】AD

【解析】固定节拍流水施工是一种最理想的流水施工方式,具有以下特点:

①所有施工过程在各个施工段上的流水节拍均相等;

②相邻施工过程的流水步距相等,且等于流水节拍;

③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;

④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

3.【答案】BCD

【解析】选项A错误,选项B正确,虚工作既不消耗时间,也不消耗资源

选项C、D正确。在双代号网络图中,有时存在虚箭线,虚箭线不代表实际工作,称为虚工

作。虚工作主要用来表示相邻两项工作之间的逻辑关系。

选项E错误,应尽量避免网络图中工作箭线的交叉。当交叉不可避免时,可以采用过桥法或

指向法处理。(可以交叉)

4.【答案】BCE

【解析】工程施工进度影响因素。

A错,A属于有关协作部门及社会环境影响。D错,D属于社会环境影响。

5.【答案】ACE

【解析】流水步距的大小取决于相邻两个专业工作队在各施工段上的流水节拍及流水施工的

组织方式。确定流水步距时,一般应满足以下基本要求:

(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;

(2)各施工过程的专业工作队投入施工后尽可能保持连续作业;

(3)相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接。

6.【答案】ABCE

【解析】双代号网络图的绘图规则:

(1)正确表示工作之间的逻辑关系;

(2)双代号网络图中,不允许出现循环回路;

(3)双代号网络图中,在节点之间不能出现带双向箭头或无箭头的连线;

(4)双代号网络图中,不能出现没有箭头节点或没有箭尾节点的箭线;

(5)当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使

用母线法绘制;

(6)绘制网络图时,箭线不易交叉。

(7)双代号网络图中应只有一个起点节和一个终点节点(多目标网络计划除外),而其他

所有节点均应是中间节点。

(8)双代号网络图应条理清楚,布局合理。

7.【答案】BCDE

【解析】选项A错误、C正确,施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)

相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性。

选项B正确,每个施工段要有足够的工作面,以保证相应数量的工人、主导施工机械的生产

效率。

选项D正确,施工段数目要满足合理组织流水施工的要求。

选项E正确,确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏的流水施工。

8.【答案】ABE

【解析】本题考核的是前锋线比较法进行实际进度与计划进度的比较。第6天结束时,工作

B拖后1D,不影响工期,因为其总时差为1D;工作C实际进度正常;工作D拖后2D,其总

时差为3D,不影响工期;工作B拖后1D,将使工作E的最早开始时间推迟1D,其总时差为

0;工作G的总时差尚有1D。

9.【答案】ABDE

【解析】加快的成倍节拍流水施工具有以下特点:

①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系。

②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。

③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工

作队数目。

④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

10.【答案】AE

【解析】工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态

的参数,通常包括施工过程和流水强度两个参数。施工段属于空间参数,流水步距、流水节

拍属于时间参数。

课程推荐:

     2025年一级建造师考试辅导VIP班网络课程简章

     2025年一级建造师考试辅导拔高冲刺班网络课程简章

     2025年一级建造师考试辅导巧练刷题班网络课程简章

     2025年一级建造师考试辅导基础无忧班网络课程简章

     2025年一级建造师考试辅导启航精讲全科班课程简章

     2025年一级建造师考试辅导单科突破班网络课程简章

登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听课程

手机扫码登录一级建造师课程频道

2025年度一级建造师考试辅导网络课程快速报名通道:点击在线试学报名

手机扫码试学报名
