【案例 1】
【答案】1-2 墙板起吊,1-3 施工放线,1-4 临时支撑,1-5 连接灌浆,1-6 安装就位施工顺序:3-2-6-4-5 预制构件还有:预制柱、预制梁、预制叠合板、预制楼梯、预制阳台、预制空调板等。墙板就位后测量的偏差项目有水平位置、倾斜度、高度等。
【案例 2】
【答案】1.(1)木模板,钢模板,铝模板,塑料板等。
(2)模板及支架的承载力、刚度验算;模板及支架的抗倾覆验算;绘制模板及支架施工图。
2.(1)柱、墙混凝土设计强度比梁、板混凝土设计强度高两个等级及以上时,应在交界区域采取分隔措施。分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于500mm。
(2)不妥当,理由:柱、墙混凝土设计强度比梁、板混凝土设计强度高一个等级时,柱、墙位置梁、板高度范围内的混凝土经设计单位同意,可采用与梁、板混凝土设计强度等级相同的混凝土进行浇筑。
3.(1)A:3%;B:2%;C:1%;
(2)找坡层:水泥砂浆、细石混凝土。
隔离层可采用干铺塑料膜、土工布、卷材或铺抹低强度等级砂浆。
【案例 3】
【答案】1.不妥之处一:最下层直接放在通长型钢支垫上。
正确做法:预制构件堆放时,预制构件与支架、预制构件与地面之间宜设置柔性衬垫保护。
不妥之处二:垫木距板端 300mm,间距 1800mm。
正确做法:垫木距板端不大于 200mm,且间距不大于 1600mm。
2.预制叠合板安装的正确顺序:①②⑥③⑤④⑦。
3.不妥之处一:与地面倾斜角度为 60°。
正确做法:采用靠放方式时,预制外墙板宜对称靠放、饰面朝外,且与地面倾斜角度不宜小于 80°。
不妥之处二:风雨过后,施工人员直接将该预制外墙板吊至所在楼层,利用外轮廓线控制就位后,设置 2 道可调斜撑临时固定。
正确做法:墙板以轴线和轮廓线为控制线,外墙应以轴线和外轮廓线双控制。
不妥之处三:塔吊吊钩仍挂在外墙板预埋吊环上。
正确做法:大风大雨中塔吊吊钩应收起。
4.(1)叠合层混凝土浇筑时宜采取由中间向两边的方式。
(2)预制构件接缝混凝土浇筑完成后可采取洒水、覆膜、喷涂养护剂等养护方式,养护时间不应少于 14d。
【案例 4】
【答案】
1.
2.A:50;B:75;C:100;D:75;E:100
建筑工程相关法规与标准
【案例 1】
【答案】不妥之处 1:施工单位委托了监理单位控股的具有检测资质的检测机构负责工程的质量检测工作不妥;
正确做法:检测机构不得与检测工程项目相关的设计单位、施工单位、监理单位有隶属关系或者其他利害关系。
不妥之处 2:要求钢材供应商在总承包单位材料人员见证下,从其货场对该批钢材取样送检不妥。
正确做法:应在建设单位或者工程监理单位监督下由总承包取样人员进行现场取样,应从施工现场对该批钢材取样送检。
【案例 2】
【答案】1.(1)错误 1:施工单位编制专项施工方案并报总监理工程师审批。
理由:应经施工单位技术负责人签字并加盖单位公章后再报总监理工程师审批。
错误 2:专项施工方案编制人员,专职安全管理人员和监理工程师进行了验收。
理由:单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;监理单位项目总监理工程师及专业监理工程师。
2.基础底板混凝土浇筑行为违法。
答案:违法。
理由:建筑施工过程中场界环境噪声不得超过《建筑施工场界环境噪声排放标准》,夜间施工场界噪声限不应超过 55dB。施工现场环境噪声 68.5dB 大于 55dB。
3.(1)安全事故等级为较大事故。
理由:较大事故,是指造成 3 人以上 10 人以下死亡,或者 10 人以上 50 人以下重伤,或者1000 万元以上 5000 万元以下直接经济损失的事故。
(2)企业新员工上岗前必须进行三级安全教育,企业新员工须按规定通过三级安全教育和实际操作训练,并经考核合格后方可上岗。企业新上岗的从业人员,岗前培训时间不得少于24 学时。
4.C28 没有达到设计混凝土强度 C30 的要求。当混凝土结构施工质量不符合要求时,应按下列规定进行处理:
①经返工、返修或更换构件、部件的,应重新进行验收;
②经有资质的检测机构按国家现行相关标准检测鉴定达到设计要求的,应予以验收;
③经有资质的检测机构按国家现行相关标准检测鉴定达不到设计要求,但经原设计单位核算并确认仍可满足结构安全和使用功能的,可予以验收;
④经返修或加固处理能够满足结构可靠性要求的,可根据技术处理方案和协商文件进行验收。
【案例 3】
【答案】还包括:安全装置、附墙架、钢丝绳、滑轮与对重、拆除。
理由成立。(1)民用建筑工程验收中,凡进行了样板间室内环境污染物浓度检测且检测结果合格的,抽检数量减半,并不得少于 3 间。
(2)要求:再次检测时,抽检量应增加一倍,并应包含同类型房间及原不合格房间,抽检数量应增加 1 倍,共需检测 14 间房间。再次检测结果全部符合规范要求时,判定为室内环境质量合格。
建筑工程项目管理实务
【案例 1】
【答案】补充流水节拍:A-2,B-5,C-2,D-3,E-4;
甲栋施工工期:13 个月
乙栋施工工期:15 个月
丙栋施工工期:15 个月
【案例 2】
【答案】1.(1)安全设施规范化、生活设施整洁化、职工行为文明化、工作生活秩序化。
(2)五牌一图还有:消防保卫牌、安全生产牌、文明施工和环境保护牌。
2.(1)正确做法一:临时用电组织设计应由电气工程技术人员组织编制。
正确做法二:总配电箱(配电柜)要尽量靠近变压器或外电电源处。
正确做法三:总配电箱(配电柜)中应加装总漏电保护器。
正确做法四:使用前必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。
(2)临时用电安全技术档案的内容还有:修改用电组织设计的资料;用电技术交底资料;
用电工程检查验收表;定期检(复)查表;电工安装、巡检、维修、拆除工作记录。
3.(1)脚手架的验收包括下列内容:
①材料与构配件质量,
②搭设场地、支承结构件的固定;
③架体搭设质量;
④专项施工方案、产品合格证、使用说明及检测报告、检查记录、测试记录等技术资料。
(2)总承包单位参与危大工程(悬挑脚手架)验收的人员还有:总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员。
4.(1)安全检查评定的等级为合格。
(2)保证项目:钢丝绳与地锚;索具;作业环境;作业人员。
一般项目:起重吊装;构件码放;警戒监护。
【案例 3】
【答案】1.不妥之处一:招标人使用《建设工程施工合同(示范文本)》时,对认为不适用本项目的通用条款进行了删减。
理由:应避免直接修改通用合同条款,招标工作完成后合同当事人可以通过对专用合同条款的修改,满足具体建设工程的特殊要求。
不妥之处二:竣工结算约定:风险费用包含在综合单价中,全部风险由施工单位承担。
理由:综合单价包括人工费、材料费、施工机具使用费、企业管理费、利润以及一定范围的风险费用,全部风险由施工单位承担不妥。
不妥之处三:工程量按实结算,但竣工结算款总额不得高于招标最高限价。
理由:投标报价不得高于招标最高限价,竣工结算款是以最终实际完成的工程量进行结算,包含双方按照协议书约定的合同价款及专用条款约定的合同价款调整内容,没有规定不得高于招标最高限价。
2.方案一的成本系数 C1=146÷(146+139)=0.51
《建筑工程管理与实务》案例汇编
方案二的成本系数 C2=139÷(146+139)=0.49
方案一的价值系数 V1=0.54÷0.51=1.06
方案二的价值系数 V2=0.46÷0.49=0.94
方案一的价值系数大于方案二的价值系数,应采用方案一的模板方案。
3.投标人 F 将招标清单中材料暂估价下调 3%不妥;理由:材料暂估价应按招标人在其他项目清单中列出的单价计入综合单价,不得下调。
投标人填报的工程量清单中与招标文件保持一致的内容有:项目编码、项目名称、项目特征、计量单位、工程量、暂列金额、材料暂估价、专业工程暂估价必须与招标人提供的一致。
4.建设单位承担的火灾损失费用有:工程本体损失 110 万元,总价值 210 万的待安装设备报废费用;其他单位停放在现场价值 16 万元的汽车被烧毁,事故现场保卫人员费用支出 2 万元,工程清理、修复费用约 200 万元。
施工单位承担的火灾损失费用有:施工单位烧伤人员医疗费及补偿费 60 万元,租赁施工设备损坏赔偿费 25 万元,施工单位施工机械闲置损失费 2 万元。
【案例 4】
【答案】(1)当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别将分部工程划分为若干子分部工程。
(2)①所含分项工程的质量均应验收合格;
②质量控制资料应完整;
③观感质量应符合要求。
【案例 5】
【答案】(一)预制构件进场前,应对构件生产单位设置的构件编号、构件标识进行验收。
(二)预制构件进场时,构件生产单位应提供的质量证明文件应包括以下内容:
1)出厂合格证;2)混凝土强度检验报告;3)钢筋复验单;4)钢筋套筒等其他构件钢筋连接类型的工艺检验报告;5)合同要求的其他质量证明文件。
【案例 6】
【答案】
1.甲公司工程量清单中,其他项目清单包括如下几项:暂列金额、暂估价、计日工、总承包服务费。
2.预付款保函额度=预付款=合同价×10%=2800×10%=280 万元。
3.甲公司签发工程预付款支付证书后向乙公司支付预付款的最后期限是 2020 年 3 月 8 日。
理由:发包人应在收到预付款支付申请后的 7d 内进行核实,然后向承包人发出工程预付款支付证书,并在签发支付证书后的 7d 内向承包人支付预付款。
4.(1)乙公司项目标成本:
目标成本=工程造价(除税金)×〔1-目标利润率(%)〕=2800×(1-2%)=2744 万元。
(2)该工程直接成本包括人工费、材料费、施工机具使用费和措施项目费。
5.乙公司与丙公司做法即属于违法分包行为。
理由:施工合同中没有约定,又未经建设单位认可,施工单位将其承包的部分工程交由其他单位施工的,属于违法分包;乙公司自行决定将房屋建筑工程的主体结构的施工分包给其他单位,属于违法分包。
6.工程竣工工期延误违约金是 2×31=62 元。
理由:根据《建设工程施工合同示范文本》13.2.2 款第(4)条:竣工验收不合格的,监理人应按照验收意见发出指示,要求承包人对不合格工程返工、修复或采取其他补救措施,由此增加的费用和(或)延误的工期由承包人承担。承包人在完成不合格工程的返工、修复或采取其他补救措施后,应重新提交竣工验收申请报告,并按本项约定的程序重新进行验收。
【案例 7】
【答案】
1.不妥之处:由项目技术负责人审核,项目负责人审批。
正确做法:单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批
2.还应补充:成本、环保、节能、绿色施工等管理目标。
3.不妥之处:施工单位试验员在钢筋加工棚制作了钢筋机械连接抽样检验接头试件。
正确做法:应在监理工程师见证下,按照检验批要求在工程实体中截取。
4.C 工作总时差为:130-120=10 天;自由时差为:10 天
5.(1)不影响总工期,因为 C 工作的总时差 10 天,因故延迟开工 8 天未超过总时差不影响总工期。
(2)C 工作延迟后的总工期为 130 天。
【案例 8】
【答案】
1.除搭设高度超过 8m 及以上外,以下几项属于超过一定规模危险性较大分部分项工程范围:
(1)工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(2)混凝土模板支撑工程:搭设跨度 18m 及以上,施工总荷载(设计值)15kN/m2及以上;集中线荷载(设计值)20kN/m 及以上。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载 7kN 以上。
2.(1)不妥之处一:建设单位组织召开了超过一定规模危险性较大的模板工程专项施工方案专家论证会。
正确做法:超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。
不妥之处二:设计单位项目技术负责人以专家身份参会。正确做法:与本工程有利害关系的人员不得以专家身份参加专家论证会。
(2)专家论证的主要内容
①专项方案内容是否完整、可行;
②专项方案计算书和验算依据是否符合有关标准规范;
③安全施工的基本条件是否满足现场实际情况。
3.不妥之处一:框架梁模板支撑架立杆下垫设页岩砖;
正确做法:,立杆底部应设置木垫板,禁止使用砖及脆性材料铺垫。
不妥之处二:扫地杆距地面 250mm;
正确做法:扫地杆距底座上皮不应大于 200mm。
不妥之处三:梁底支撑架立杆均采用下部一根 6m 定尺钢管与上部一根定尺短钢管搭接连。
正确做法:立柱接长严禁搭接,必须采用对接扣件连接。
4.工程项目部应针对工程特点,进行重大危险源的辨识。应制定防触电、防坍塌、防高处坠落、防起重及机械伤害、防火灾、防物体打击等主要内容的专项应急救援预案,并对施工现场易发生重大安全事故的部位、环节进行监控。
5.“四节一环保”的内容是“节能、节地、节水、节材和环境保护”。
【案例 9】
【答案】1.合理。
属于下列情况之一的钢材,需要全数抽样复检:
1)国外进口钢材;
2)钢材混批;
3)板厚等于或大于 40mm,且设计有 Z 向性能要求的厚板;
4)建筑结构安全等级为一级,大跨度钢结构中主要受力构件所采用的钢材;
5)设计有复验要求的钢材;
6)对质量有疑义的钢材。
本批钢材板厚为 40mm,且吊车梁有 Z 向性能要求,所以需要全数抽样复检。

2.(1)不妥之一:工人现场用气割扩孔。
正确做法:螺栓不能自由穿入时,可采用铰刀或锉刀修整螺栓孔,不得采用气割扩孔。
不妥之二:扩孔后部分孔径达到设计螺栓直径的 1.35 倍。
正确做法:修整或扩孔后的孔径不应超过 1.2 倍螺栓直径。
(2)喷砂(丸)法、酸洗法、砂轮打磨法。
3.分部工程质量验收合格应符合下列规定:
(1)所含分项工程的质量均应验收合格;
(2)质量控制资料应完整;
(3)有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合相应规定;
(4)观感质量应符合要求。
4.A 做法符合要求,防护栏杆上杆离地高度 1.0-1.2m;
B 做法符合要求,防护栏杆下杆离地高度应为 0.5-0.6m;
C 做法不符合要求,挡脚板高度不应小于 180mm。
(2)D 的名称为连墙件
【案例 10】
【答案】
1.A→C→E→G→H
总工期=5+4+9+2+3=23 天
2.A→B→E→G→H
总工期=5+7+9+2+3=26 天
3.工作 E 压缩 2 天,1000×2=2000(元)工作 F 压缩 1 天,1000×1=1000(元)
工作 H 压缩 1 天,1500×1=1500(元)赶工费:2000+1000+1500=4500(元)
4.①缩短持续时间对质量和安全影响不大的工作;
②有备用或替代资源的工作;
③缩短持续时间所需增加的资源、费用最少的工作。
5.“四新”技术包括:新技术、新工艺、新材料、新设备。
【案例 11】
【答案】
1.延期申请,无效。
理由:分包人不能按时开工,应当不迟于本合同协议书约定的开工日期前 5d,以书面形式向承包人提出延期开工的理由。
2.(1)建设单位图纸原因,监理工程师发出 6 月 25 日开始停工、6 月 27 日开始复工指令。针对此事件的工期索赔成立,可索赔工期 2 天。
理由:设计图纸属于建设单位应当承担的责任事件。
(2)7 月 1 日开给连续下一周罕见大雨,停工 7 天。针对此事件的工期索赔成立,可索赔工期 7 天。
理由:不可抗力事件引起的工期延误应由建设单位承担。工期索赔合计:2+7=9 天。
3.(1)分包合同约定,6 月 18 日开工,7 月 17 日完工,可知工期 30 天。
分包合同施工内容为混凝土灌注桩 600 根,可知每天施工桩数为 600÷30=20(根/天)。
因此,事件三中可索赔工期为 100÷20=5(天)。
(2)事件三费用索赔:3.14×(0.6/2)×(0.6/2)×20×1.1×100×280×(1+20%)=208897.92元
(3)工程桩直接费单价,不可以调整。
理由:除专用合同条款另有约定外,变更估价按照本款约定处理:已标价工程量清单或预算书有相同项目的,按照相同项目单价认定。
【案例 12】
【答案】
1.废水收集装置,生活垃圾收集装置,建筑垃圾收集装置、有毒有害垃圾收集装置、有害气体收集装置。

2.(1)横道图
(2)总工期 28 天
(3)分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整,确定调整后付诸实施的新施工进度计划。
【案例 13】
【答案】
1.(1)灌注桩钢筋笼制作和安装综合考虑的三个因素为:钢筋笼的整体刚度、材料长度、起重设备的有效高度。
(2)错误之处一:每组块数 2 块。
正确做法:每组块数不得小于 3 块。
错误之处二:垫块可自由分布。
正确做法:垫块需均匀分布在同一截面的主筋上。
2.(1)不正确。
填方应按设计要求预留沉降量,一般不超过填方高度的 3%,冬季填方每层铺土厚度应比常温施工时减少 20%〜25%,预留沉降量比常温时适当增加。
(2)土方回填前除清除基底垃圾外,还应清除基底的树根等杂物,抽除积水,挖出淤泥,验收基底高程。
3. 错误之处一;在抽水作业人员将潜水泵倾斜放入水中时;
正确做法:水泵在水中应直立放置,水深不得小于 0.5m。
错误之处二:泵体根部防水型橡胶电缆老化,并有一处接头断裂在重新连接处理好后使用;
正确做法:湝水泵的电源应采用防水型橡胶电并不得有接头;
错误之处三:潜水泵体已陷入污泥。
正确做法:潜水泵体不得陷入污泥或露出水面。
错误之处四:在拉拽出水管时触电,经抢救无效死亡。
正确做法:放入水中或提出水面时应提拉系绳,禁止拉拽电缆或出水管,并应切断电源。
4.(1)施工单位负责人事故报告时间不正确。
理由:事故发生后,事故现场有关人员应当立即向施工单位负责人报告;施工单位负责人接到报告后,应当于 1h 内向事故发生地县级以上人民政府建设主管部门和有关部门报告。(情况紧急时,事故现场有关人员可以直接向事故发生地县级以上人民政府建设主管部门和有关部门报告。)
(2)事故报告的原则:事故报告应当及时、准确、完整,任何单位和个人对事故不得迟报、漏报、谎报或者瞒报。
【案例 14】
【答案】1. 施工单位参加专家论证会议人员还应有:施工单位分管安全的负责人、技术负责人、项目负责人、专项方案编制人员、项目专职安全生产管理人员。
2.(1)预制墙板吊装工艺流程:基层处理→测量→预制墙体起吊→下层竖向钢筋对孔→预制墙体就位→安装临时支撑→预制墙体矫正→临时支撑固定→摘钩、堵缝、灌浆
(2)后浇节点形式还有:“L”形、“T”形等。
3.(1)不妥之处 1:隔层设置一个出水口。
正确做法:建筑高度超过 24m 的建筑工程,安装临时消防竖管,每层必须设置消火栓口,并配备足够的水龙带。
不妥之处 2:平时作为施工用取水点。
正确做法:施工用取水点应单独设置,严禁消防竖管作为施工用水管线。
不妥之处 3:二级动火作业申请表由工长填写,生产经理审查批准。
正确做法:二级动火作业由项目责任工程师组织拟定防火安全技术措施,填写动火申请表,报项目安全管理部门和项目负责人审查批准后,方可动火。
(2)办理现场污水排放相关手续:施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议、申领《临时排水许可证》。
4.不妥之处一:项目部在整理归档文件时,使用了部分复印件。
正确做法:归档的工程文件应为原件,内容必须真实、准确,与工程实际相符合。
不妥之处二:并对重要的变更部位用红色墨水修改。
正确做法:工程文件应采用碳素墨水、蓝黑墨水等耐久性强的书写材料,不得使用红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等易褪色的书写材料。
不妥之处三:同时对纸质档案中没有记录的内容在提交的电子文件中给予补充。
正确做法:归档的建设工程电子文件的内容必须与其纸质档案一致,且应采用开放式文件格式或通用格式进行存储,并采用电子签名等手段。
【案例 15】
【答案】1.项目编码,项目名称,项目特征,计量单位,工程数量。
2.本企业的工程、技术、质量、资金、财务、劳务、物资、法律部门等。
3.(1)签约合同价:2118.50+92.16+110.00+266.88=2587.54 万元
(2)工程预付款:(2587.54-80)×10%=250.75 万元
(3)不妥之处:用部分工程预付款支付其他工程拖欠劳务费、其他工程的材料欠款。
正确做法:预付款不得用于与本合同工程无关的事项,具有专款专用的性质。
(4)预付款正确使用用途:用于承包人为合同所约定的工程施工购置材料、工程设备、购置或租赁施工设备、修建临时设施以及组织施工队伍进场等所用的费用。
4.(1)抽排基坑内雨污水,发生费用 8.00 万元的审核意见不正确。
理由:百年不遇特大暴雨属于不可抗力,不可抗力发生后,工程所需清理、修复费用由发包人承担。
(2)检修受损水电线路,发生费用 1.00 万元,审核意见正确。
理由:百年不遇特大暴雨属于不可抗力,不可抗力导致承包人水电线路等临时设施的损坏由承包人自己承担。
(3)抢修工程项目红线外受损的施工便道,以保证工程各类物资、机械进场的需要,发生费用 7.00 万元,审核意见正确。
(理由:项目红线外用于保证工程各类物资、机械进场的施工便道由建设单位承担相关审批手续和建设费用,承包人协助。此道路由不可抗力导致的损毁,费用由建设单位承担。)
【案例 16】

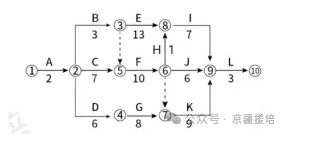

【答案】1.关键线路为:A→C→F→H→I→L。总工期为:2+7+10+1+7+3=30(周)
2.除已编制的相应施工进度安排,还应补充的内容有:编制说明、资源需求计划、进度保证措施。20 版教材 P273
3.调整后的网络图为:
调整后的网络图关键线路为:A→C→F→K→L。此时总工期为:2+7+10+9+3=31(周)。
4.按最早开始考虑,特种设备计取租赁费用的时长为 7+10+9=26(周)。
优化工序的起止时间后,应在第 6 周初进场,优化后特种设备计取费用时长为 3+10+9=23(周)。(注意考虑不应影响总工期)
【案例 17】
【答案】1.①问题一:项目质量总监组织编制了项目检测试验计划。
正确做法:施工检测试验计划应在工程施工前由施工项目技术负责人组织有关人员编制。
②问题二:经施工企业技术部门审批后实施。
正确做法:应报送监理单位进行审查和监督实施。
③钢筋原材料复检项目包括:屈服强度、抗拉强度、伸长率、弯曲性能、重量偏差。
2.①地下部分:柱、墙混凝土设计强度比梁、板混凝土设计强度高两个等级及以上时,应在交界区域采取分隔措施。分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于 500mm。
②地上部分:柱、墙混凝土设计强度比梁、板混凝土设计强度高一个等级时,柱、墙位置梁、板高度范围内的混凝土经设计单位同意,可采用与梁、板混凝土设计强度等级相同的混凝土进行浇筑。
3.①不妥之处一:由专业监理工程师组织了竣工预验收。
正确做法:总监理工程师组织竣工预验收。
②不妥之处二:总监理工程师及时向建设单位申请工程竣工验收。
正确做法:施工总承包单位向建设单位申请竣工验收。
4.(1)专业分包向施工总承包单位移交;
(2)施工总承包单位向建设单位移交;
(3)勘察、设计、监理单位向建设单位移交;
(4)建设单位向当地城建档案管理部门移交。
【案例 18】
【答案】1.不妥之处一:采用工程量清单计价模式,最终签订了固定总价合同。
正确做法:采用工程量清单计价模式,应当签订单价合同。
不妥之处二:通用措施费项目均以有竞争力的报价投标
正确做法:通用措施费项目中的安全文明施工费不得作为竞争性费用
2.通用措施费项目包括:安全文明施工费、夜间施工费、二次搬运费、冬雨期施工费、大型机械设备进出场及安拆费、施工排水费、施工降水费、地上地下设施建筑物的临时保护设施费、已完工程及设备保护费。
3.违法行为一:A 单位将物业配套楼整体分包给 B 单位
理由:“A 单位将物业配套楼整体分包给 B 单位”属于转包的违法行为。主体结构部分应当由施工总包单位自行完成。
违法行为二:C 单位未在施工现场设立项目管理机构,委托劳务队伍进行施工”属于挂靠的违法行为。
理由:分包应当在施工现场设立项目管理机构,进行施工项目管理。劳务队伍只能完成劳务作业,不能进行施工管理。
违法行为三:A 单位将自行施工的 8 栋楼主体结构工程劳务(包含钢筋、混凝土主材与模架等周转材料)分包给 D 单位。
理由:劳务单位除计取劳务作业费以外还计取材料费的属于违法分包行为。劳务单位除计取劳务作业费用外,不得计取主要材料和设备费用。
4.事件一:24 天工期索赔成立。不可抗力造成的工期延误应该由建设单位承担。
事件二:窝工费用索赔不成立。不可抗力造成的人员窝工,各自承担。
事件三:费用索赔成立。不可抗力造成的工程损失及修复费用由建设单位承担。
事件四:费用索赔成立。设计变更造成的费用增加由建设单位承担
