2020年一级建造师考试《市政公用工程管理与实务》真题及参考答案
一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)
1.主要起防水、磨耗,防滑或改善碎(砾)石作用的路面面层是( )。
A.热拌沥青混合料面层
B.冷拌沥青混合料面层
C.沥青贯入式面层
D.沥青表面处治面层
2.淤泥、淤泥质土及天然强度低( )的黏土统称为软土。
A.压缩性高,透水性大
B.压缩性高、透水性小
C.压缩性低、透水性大
D.压缩性低、透水性小
3.存在于地下两个隔水层之间,具有一定水头高度的水,称为( )。
A.上层滞水
B.潜水
C.承压水
D.毛细水
4.以粗集料为主的沥青混合料复压宜优先选用( )。
A.振动压路机
B.钢轮压路机
C.重型轮胎压路机
D.双轮钢筒式压路机
5.现场绑扎钢筋时,不需要全部用绑丝绑扎的交叉点是( )。
A.受力钢筋的交叉点
B.单向受力钢筋网片外围两行钢筋交叉点
C.单向受力钢筋网中间部分交叉点
D.双向受力钢筋的交叉点
6.关于桥梁支座的说法错误的是( )。
A.支座传递上部结构承受的荷载
B.支座传递上部结构承受的位移
C.支座传递上部结构承受的转角
D.支座对桥梁变形的约束应尽可能的大,以限制梁体自由伸缩
7.关于先张法预应力空心板梁的场内移运和存放的说法,错误的是( )。
A.移运时,混凝土强度不得低于设计强度的 75%
B.存放时,支点处应采用垫木支撑
C.存放时间可长达 3 个月
D.同长度的构件,多层叠放时,上下层垫木在竖直面上应适当错开
8.钢梁制造企业应向安装企业提供的相关文件中,不包括( )。
A.产品合格证
B.钢梁制造环境的温度、湿度记录
C.钢材检验报告
D.工厂试装记录
9.柔性管道工程施工质量控制的关键是( )。
A.管道接口
B.管道基础
C.沟槽回填
D.管道坡度
10.地铁基坑采用的围护结构形式很多。其中强度大、开挖深度大,同时可兼做主体结构部分的围护结构是( )。
A.重力式水泥土挡墙
B.地下连续墙
C.预制混凝土板桩
D.SMW 工法桩
11.盾构接收施工,工序可分为①洞门清除②到达段掘进③接收基座安装与固定④洞门密封安装⑤盾构接收。
施工程序正确的是( )。
A.①-③-④-②-⑤
B.①-②-③-④-⑤
C.①-④-②-③-⑤
D.①-②-④-③-⑤
12.关于沉井施工技术的说法,正确的是( )。
A.在粉细砂土层采用不排水下沉时,井内水位应高出井外水位 0.5m
B.沉井下沉时,需对沉井的标高、轴线位移进行测量
C.大型沉井应进行结构内力监测及裂缝观测
D.水下封底混凝土强度达到设计强度等级的 75%时,可将井内水抽除
13.关于水处理构筑物特点的说法中,错误的是( )。
A.薄板结构
B.抗渗性好
C.抗地层变位性好
D.配筋率高
14.下列关于给水排水构筑物施工的说法,正确的是( )。
A.砌体的沉降缝应与基础沉降缝贯通,变形缝应错开
B.砖砌拱圈应自两侧向拱中心进行,反拱砌筑顺序反之
C.检查井砌筑完成后再安装踏步
D.预制拼装构筑物施工速度快、造价低,应推广使用
15.金属供热管道安装时,焊缝可设置于( )。
A.管道与阀门连接处
B.管道支架处
C.保护套管中
D.穿过构筑物结构处
16.渗沥液收集导排系统施工控制要点中,导排层所用卵石的( )含量必须小于 10%。
A.碳酸钠(Na2CO3)
B.氧化镁(MgO)
C.碳酸钙(CaCO3)
D.氧化硅(SiO2)
17.为市政公用工程设施改扩建提供基础资料的是原设施的( )测量资料。
A.施工中
B.施工前
C.勘察
D.竣工
18.下列投标文件内容中,属于经济部分的是( )。
A.投标保证金
B.投标报价
C.投标函
D.施工方案
19.在施工中常见的风险种类与识别中,水电、建材不能正常供应属于( )。
A.工程项目的经济风险
B.业主资信风险
C.外界环境风险
D.隐含的风险条款
20.下列水处理构筑物中,需要做气密性试验的是( )。
A.消化池
B.生物反应池
C.曝气池
D.沉淀池
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)
21.下列沥青混合料中,属于骨架-空隙结构的有( )。
A.普通沥青混合料
B.沥青碎石混合料
C.改性沥青混合料
D.OGFC 排水沥青混合料
E.沥青玛脂碎石混合料
22.再生沥青混合料生产工艺中的性能试验指标除了矿料间隙率、饱和度,还有( )。
A.空隙率
B.配合比
C.马歇尔稳定度
D.车辙试验稳定度
E.流值
23.桥梁伸缩缝一般设置于( )。
A.桥墩处的上部结构之间
B.桥台端墙与上部结构之间
C.连续梁桥最大负弯矩处
D.梁式柳的跨中位置
E.拱式桥拱顶位置的桥面处
24.地铁车站通常由车站主体及( )组成。
A.出入口及通道
B.通风道
C.风亭
D.冷却塔
E.轨道及道床
25.关于直径 50m 的无粘结预应力混凝土沉淀池施工技术的说法,正确的有( )。
A.无粘结预应力筋不允许有接头
B.封锚外露预应力筋保护层厚度不小于 50mm
C.封锚混凝土强度等级不得低于 C40
D.安装时,每段预应力筋计算长度为两端张拉工作长度和锚具长度
E.封锚前无粘结预应力筋应切断,外露长度不大于 50mm
26.在采取套管保护措施的前提下,地下燃气管道可穿越( )。
A.加气站
B.商场
C.高速公路
D.铁路
E.化工厂
27.连续浇筑综合管廊混凝土时,为保证混凝土振捣密实,在( )部位周边应辅助人工插捣。
A.预留孔
B.预埋件
C.止水带
D.沉降缝
E.预埋管
28.关于工程竣工验收的说法,正确的有( )。
A.重要部位的地基与基础,由总监理工程师组织,施工单位、设计单位项目负责人参加验收
B.检验批及分项工程,由专业监理工程师组织施工单位专业质量或技术负责人验收
C.单位工程中的分包工程,由分包单位直接向监理单位提出验收申请
D.整个建设项目验收程序为:施工单位自验合格,总监理工程师验收认可后,由建设单位组织各方正式验收
E.验收时,对涉及结构安全、施工功能等重要的分部工程,需提供抽样检测合格报告
29.关于因不可抗力导致相关费用调整的说法,正确的有( )。
A.工程本身的损害由发包人承担
B.承包人人员伤亡所产生的费用,由发包人承担
C.承包人的停工损失,由承包人承担
D.运至施工现场待安装设备的损害,由发包人承担
E.工程所需清理、修复费用,由发包人承担
30.在设置施工成本管理组织机构时,要考虑到市政公用工程施工项目具有( )等特点。
A.多变性
B.阶段性
C.流动性
D.单件性
E.简单性
三、实操及案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)
案例(一)
【背景资料】
某单位承建城镇主干道大修工程,道路全长 2km,红线宽 50m,路幅分配情况如图 1-1 所示,现状路面结构为 40mmAC-13 细粒式沥青混凝土上面层,60mmAC-20 中粒式沥青混凝土中面层,80mmAC-25 粗粒式沥青混凝土下面层。工程主要内容为:①对道路破损部位进行翻挖补强。②铣刨 40mm 旧沥青混凝土上面层后,加铺 40mmSMA-13 沥青混凝土上面层。接到任务后,项目部对现状道路进行综合调查,编制了施工组织设计和交通导行方案。并报监理单位及交通管理部门审批,导行方案如图 1-2 所示,因办理占道、挖掘等相关手续,实际开工如期比计划日期滞后 2 个月。
道路封闭施工过程中,发生如下事件:
事件 1:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层存在大面积弹软现象,立即通知相关单位现场确定处理方案,拟采用 400mm 厚水泥稳定碎石分两层换填,并签字确认。
事件 2:为保证工期,项目部集中力量迅速完成了水泥稳定碎石基层施工,监理单位组织验收结果为合格。
项目部完成 AC-25 下面层施 1 后对纵向接缝进行了简单清扫便开始摊铺 AC-20 中面层,最后转换交通进行右幅施工。由于右幅道路基层没有破损现象。考虑到工期紧,在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路线封闭施工,报告批准后开始进行上面层摊铺工作。
【问题】
1.交通导行方案还需报哪个部门审批?
2.根据交通导行平面示意图,请指出图中①、②、③、④各为哪个疏导作业区?
3.事件 1 中,确定基层处理方案需要哪些单位参加?
4.事件 2 中,水泥稳定碎石基层检验与验收的主控项目有哪些?
5.请指出沥青摊铺工作的不妥之处,并给出正确做法。
案例(二)
【背景资料】

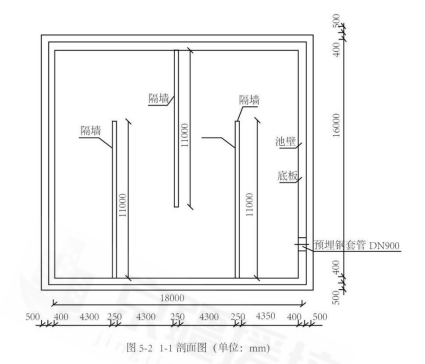

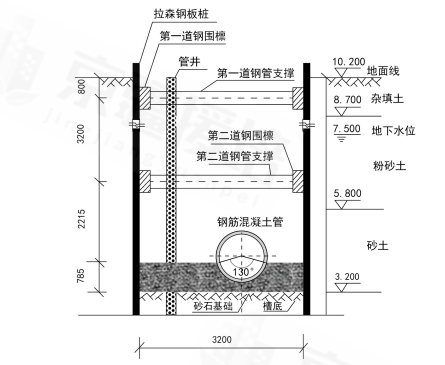

某公司承建一项城市污水管道工程,管道全长 1.5km。采用 DN1200mm 的钢筋混凝土管,管道平均覆土深度约 6m。考虑现场地质水文条件,项目部准备采用“拉森钢板桩+钢围檩+钢支撑”的支护方式,沟槽支护情况详见图 2。
图 2 沟槽支护示意图(标高单位:m;尺寸单位:mm)项目部编制了“沟槽支护,土方开挖”专项施工方案,经专家论证,因缺少降水专项方案被制定为“修改后通过"。项目部经计算补充了管井降水措施,方案获“通过",项目进入施工阶段。在沟槽开挖到槽底后进行分项工程质量验收,槽底无浸水扰动,槽底高程、中线、宽度符合设计要求。项目部认为沟槽开挖验收合格,拟开始后续垫层施工。在完成下游 3 个井段管道安装及检查井砌筑后,抽取其中 1 个井段进行了闭水试验。试验渗水量为 0.0285L/(min·m)。[规范规定 ND1200钢筋混凝土管合格渗水量不大于 43.3m3/24h·km]。为加快施工进度,项目部拟增加现场作业人员。
【问题】
1.写出钢板桩围护方式的优点。
2.管井成孔时是否需要泥浆护壁,写出滤管与孔壁间填充滤料的名称,写出确定滤管内径的因素是什么?
3.写出项目部沟槽开挖分项工程质量验收中缺失的项目。
4.列式计算该井段闭水试验渗水量结果是否合格?
5.写出新进场工人上岗前应具备的条件。
案例(三)
【背景资料】
某公司承建一座跨河城市桥梁,基础均采用中 1500mm 钢筋混凝土钻孔灌注桩,设计为端承桩,桩底嵌入中风化岩层,2D(D 为桩基直径);桩顶采用盖梁连接,盖梁高度为 1200mm,顶面标高为 20.000m。河床地基揭示依次为淤泥、淤泥质黏土、黏土、泥岩、强风化岩、中风化岩。项目部编制的桩基施工方案明确如下内容:(1)下部结构施工采用水上作业平台施工方案,水上作业平台结构为中 600mm 钢管桩+型钢+人字钢板搭设,水上作业平台如图 3 所示(2)根据桩基设计类型及桥位、水文、地质等情况设备选用“2000型”正循环回旋钻孔施工(另配牙轮钻头等),成桩方式未定(3)图中 A 结构名称和使用的相关规定(4)由于设计对孔底沉渣厚度未做具体要求,灌注水下混凝土前,进行二次清孔,当孔底沉渣厚度满足规范要求后,开始灌注水下混凝土。
【问题】
1.结合背景资料及图 3,指出水上作业平台应设置哪些安全设施?
2.施工方案(2)中,指出项目部选择钻机类型的理由及成桩方式。
3.施工方案(3)中,所指构件 A 的名称是什么?构件 A 施工时需使用哪些机械配合,构件 A 应高出施工水位多少米?
4.结合背景资料及图 3,列式计算 3#-①桩的桩长。
5.在施工方案(4)中,指出孔底沉渣厚度的最大允许值。
案例(四)
【背景资料】

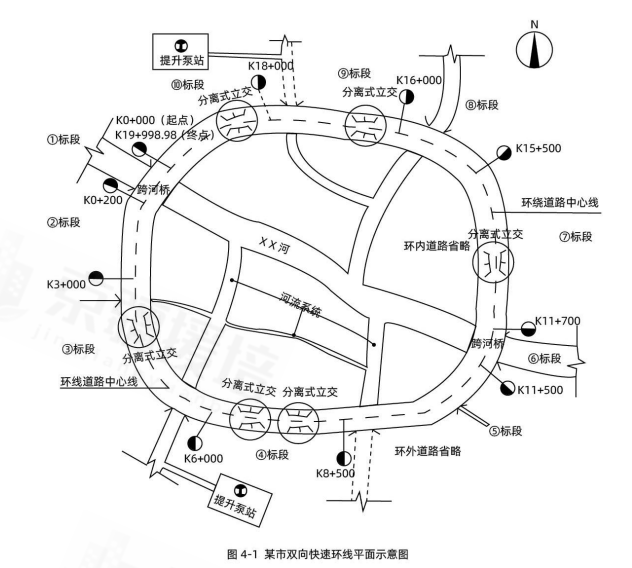

某市为了交通发展需修建一条双向快速环线(如图 4-1 所示),里程桩号为 KO+000-K19+998.984。建设单位将该建设项目划分为 10 个标段。项目清单如表 4 所示,当年 10 月份进行招标,拟定工期为 24 个月,同时成立了管理公司,由其代建。

表 4 某市快速环路项目清单
各投标单位按要求中标后,管理公司召开设计交底会,与会参加的有设计、勘察、施工单位等。开会时,有③、⑤标段的施工单位提出自己中标的项目中各有 1 座泄洪沟小桥的桥位将会制约相邻标段的通行,给施工带来不便,建议改为过路管涵,管理公司表示认同,并请设计单位出具变更通知单,施工现场采取封闭管理,按变更后的图纸组织现场施工。标段的施工单位向管理公司提交了施工进度计划横道图(如图 4 -2 所示)
【问题】
1.按表 4 所示,根据各项目特征,该建设项目有几个单位工程?写出其中⑤标段 A 的项目内容。①标段完成的长度为多少米?
2.成立的管理公司担当哪个单位的职责?参会者还缺哪家单位?
3.③⑤标段的施工单位提出变更申请的理由是否合理?针对施工单位提出的变更设计申请,管理公司应如何处理?为保证现场封闭施工,施工单位最先完成与最后完成的工作是什么?
4.写出③标段施工进度计划横道图中出现不妥之处,应该怎样调整?
案例(五)
【背景资料】

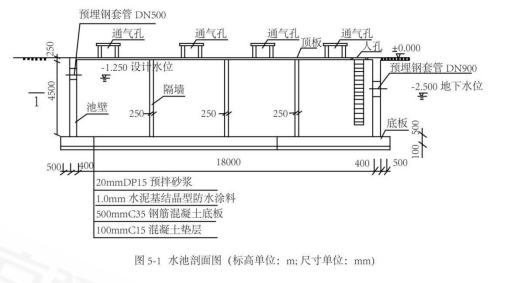

A 公司承建某地下水池工程,为现浇钢筋混凝土结构。混凝土设计强度为 C35,抗渗等级为 P8 水池结构内设有三道钢筋混凝土隔墙,顶板,上设置有通气孔及人孔,水池结构如图 5-1、5-2 所示。A 公司项目部将场区内降水工程分包给 B 公司。结构施工正值雨期,为满足施工开挖及结构抗浮要求,B 公司编制了降排水方案,经项目部技术负责人审批后报送监理单位。水池顶板混凝土采用支架整体现浇,项目部编制了顶板支架支拆施工方案,明确了拆除支架时混凝土强度、拆除安全措施,如设置上下爬梯、洞口防护等。
项目部计划在顶板模板拆除后,进行底板防水施工然后再进行满水试验,被监理工程师制止。项目部编制了水池满水试验方案,方案中对试验流程、试验前准备工作、注水过程、水位观测、质量、安全等内容进行了详细的描述,经审批后进行了满水试验。
【问题】
1.B 公司方案报送审批流程是否正确?说明理由。
2.请说明 B 公司降水注意事项、降水结束时间。
3.项目部拆除顶板支架时混凝土强度应满足什么要求?请说明理由。请列举拆除支架时,还有哪些安全措施?
4.请说明监理工程师制止项目部施工的理由。
5.满水试验前,需要对哪个部位进行压力验算?水池注水过程中,项目部应关注哪些易渗漏水部位?除了对水位观测外还应进行哪个项目观测?
6.请说明满水试验水位观测时,水位测针的初读数与未读数的测读时间;计算池壁和池底的浸湿面积(单位 m2)。
2020 年一级建造师《市政公用工程管理与实务》参考答案
一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)
1.D
【解析】沥青表面处治面层主要起防水层、磨耗层、防滑层或改善碎(砾)石路面的作用,其集料最大粒径应与处治层厚度相匹配。
2.B
【解析】淤泥、淤泥质土及天然强度低、压缩性高、透水性小的一般黏土统称为软土。
3.C
【解析】承压水存在于地下两个隔水层之间,具有一定的水头高度,一般需注意其向上的排泄,即对潜水和地表水的补给或以上升泉的形式出露。
4.A
【解析】密级配沥青混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密实性,其总质量不宜小于25t。相邻碾压带应重叠 1/3~1/2 轮宽。对粗集料为主的混合料,宜优先采用振动压路机复压。
5.C
【解析】钢筋网的外围两行钢筋交叉点应全部扎牢,中间部分交叉点可间隔交错扎牢,但双向受力的钢筋网,钢筋交叉点必须全部扎牢。
6.D
【解析】桥梁支座是连接桥梁上部结构和下部结构重要部件。它能将桥梁上部结构的反力和变形(位移和转角)可靠的传递给桥梁下部结构从而使结构的实际受力情况与计算的理论图式相符合。
7.D
【解析】当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上。
8.B
【解析】钢梁制造企业应向安装企业提供下列文件:1.产品合格证;2.钢材和其他材料质量证明书和检验报告;3.施工图,拼装简图;4.工厂高强度螺栓摩擦面抗滑移系数试验报告;5.焊缝无损检验报告和焊缝重大修补记录;6.产品试板的试验报告;7.工厂试拼装记录;8.杆件发运和包装清单。
9.C
【解析】柔性管道是指在结构设计上需考虑管节和管周土体弹性抗力共同承担荷载的管道,在市政公用工程中通常指采用钢管、球墨铸铁管、化工建材(塑料)管等管材敷设的管道。柔性管道的沟槽回填质量控制是柔性管道工程施工质量控制的关键。
10.B
【解析】只有地下连续墙兼做主体结构部分的围护结构。
11.A
【解析】盾构接收一般按下列程序进行:洞门凿除→接收基座的安装与固定→洞门密封安装→到达段掘进→盾构接收。
12.B
【解析】选项 A 为排水下沉的要求;选项 C 大型沉井应进行结构变形和裂缝观测;选项 D 水下封底混凝土强度达到设计强度等级,沉井能满足抗浮要求时,方可将井内水抽除。
13.C
【解析】1.水处理(调蓄)构筑物、泵房多数采用地下或半地下钢筋混凝土结构,特点:构件断面较薄(无需承重),配筋率较高(抗渗性好),具有较高抗渗性、良好的整体性要求;2.工艺管线采用抗腐蚀性高、水流性能好、抗地层变位性好的 PE 管和球墨铸铁管管材。选项 C 为管线的特点。
14.B
【解析】选项 A,沉降缝和变形缝都应贯通;选项 B 反拱砌筑:根据样板挂线,先砌中心的一列砖、石,并找准高程后接砌两侧,。选项 C,砌筑时应同时安装踏步。给水排水构筑物防渗要求高,预制拼装易渗漏。
15.C
【解析】管道环焊缝不得置于建筑物、闸井(或检查室)的墙壁或其他构筑物的结构中。管道支架处不得有焊缝。设在套管或保护性地沟中的管道环焊缝,应进行 100%的无损探伤检测。
16.C
【解析】导排层滤料需要过筛,粒径要满足设计要求。导排层所用卵石 CaCO3含量必须小于 10%,防止年久钙化使导排层板结造成填埋区侧漏。
17.D
【解析】竣工测量为市政公用工程设施的验收、运行管理及设施扩建改造提供了基础资料。
18.B
【解析】经济部分:(1)投标报价;(2)已标价的工程量;(3)拟分包项目情况。
19.C
【解析】外界环境的风险。在国际工程中,工程所在国政治环境的变化(如发生战争、禁运、罢工、社会动乱等造成工程中断或终止);经济环境的变化(如通货膨胀、汇率调整、工资和物价上涨);合同所依据的法律变化(如新的法律颁布,国家调整税率或增加新税种,新的外汇管理政策等)。现场条件复杂,干扰因素多;施工技术难度大,特殊的自然环境(如场地狭小,地质条件复杂,气候条件恶劣);水电供应、建材供应不能保证等。自然环境的变化(如百年未遇的洪水、地震、台风等,以及工程水文、地质条
件的不确定性)。
20.A
【解析】水处理构筑物施工完毕必须进行满水试验。消化池满水试验合格后,还应进行气密性试验。
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)
21.BD
【解析】粗集料所占比例大,细集料很少甚至没有。粗集料可互相嵌锁形成骨架,嵌挤能力强;但细集料过少不易填充粗集料之间形成的较大的空隙。该结构内摩擦角φ较高,但黏聚力 c 也较低。沥青碎石混合料(AM)和 OGFC 排水沥青混合料是这种结构典型代表。
22.ACE
【解析】再生沥青混合料性能试验指标有:空隙率、矿料间隙率、饱和度、马歇尔稳定度、流值等。
23.AB
【解析】为满足桥面变形的要求,通常在两梁端之间、梁端与桥台之间或桥梁的铰接位置上设置伸缩装置。
24.ABCD
【解析】地铁车站通常由车站主体(站台、站厅、设备用房、生活用房),出入口及通道,附属建筑物(通风道、风亭、冷却塔等)三大部分组成。
25.ABC
【解析】选项 D 每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度。选项 E 切断无粘结筋(留 100mm)。
26.CD
【解析】地下燃气管道不得从建筑物和大型构筑物的下面穿越。地下燃气管道不得在堆积易燃、易爆材料和具有腐蚀性液体的场地下面穿越。
27.ABCE
【解析】混凝土的浇筑应在模板和支架检验合格后进行。入模时应防止离析。连续浇筑时,每层浇筑高度应满足振捣密实的要求。预留孔、预埋管、预埋件及止水带等周边混凝土浇筑时,应辅助人工插捣。
28.DE
【解析】选项 A,对于涉及重要部位的地基与基础、主体结构、主要设备等分部(子分部)工程,其勘察、设计单位工程项目负责人应参验收;应该是勘察、设计单位。
选项 B,分部工程(子分部)应由总监理工程师组织施工单位项目负责人和项目技术、质量负责人等进行验收。选项 C,单位工程中的分包工程完工后,分包单位应对所承包的工程项目进行自检,并应按本标准规定的程序进行验收。验收时,总包单位应派人参加。
29.ACDE
【解析】发生不可抗力,承包人承担自己的人自己的机械。
30.ABC
【解析】市政公用工程施工项目具有多变性、流动性、阶段性等特点,这就要求成本管理工作和成本管理组织机构随之进行相应调整,以使组织机构适应施工项目的变化。
三、实操及案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)
案例(一)
1.还需要市政工程行政主管部门批准。
2.①警告区;②缓冲区;③作业区;④终止区。
3.监理单位,建设单位,设计单位。
4.集料级配、混合料配合比、含水量、拌合均匀性、基层压实度、7d 无侧限抗压强度等。
5.不妥之处:完成 AC-25 下面层施工后对纵向接缝进行了简单清扫便开始摊铺 AC-20 中面层。正确做法:
将右幅沥青混合料创出毛槎,并清洗干净,干燥后涂刷粘层油,再铺新料,新料跨缝摊铺与已铺层重叠 50 -100mm,软化下层后铲走重叠部分,再跨缝压实挤紧。
案例(二)
1.施工方便、可反复使用、止水性好、施工速度快、造价低。
2.需要泥浆护壁;磨圆度好的硬质岩石成分的圆砾;按满足单井设计流量要求而配置的水泵规格确定。
3.地下水位、围护桩的支护稳定情况、地质描述、槽底平整度、地基承载力、原状土扰动情况。
4.规范渗水量为 43.3m3/(24h·km),换算单位为:43.3×1000L/(24×60min×1000m)=43300L/(1440min·1000m)=0.0301L/(min·m)>0.0285L/(min·m)满足规范要求,结果合格。
5.必须接受公司、项目、班组的三级安全培训教育,经考试合格后,方能上岗;特种作业人员应持证上岗。
案例(三)
1.安全护栏,夜间警示灯,警示标志,挂安全网,防撞设施。
2.理由:正循环回旋钻适用该工程地质、桩径、地下水情况,正循环回转钻钻进速度快。
成桩方式:泥浆护壁成孔桩。
3.A 护筒;施工机械:起重吊装设备,高出施工水位 2m。
4.桩顶标高;20.000m-1.2m=18.800m;桩底标高:-15.000m-1.5×2m=-18.000m
3#-①桩桩长为:18.800-(-18.000)=36.8m。
5.孔底沉渣厚度的最大允许值为 100mm。
案例(四)
1.29 个单位工程;A 道路工程、排水工程、沿路跨河中小桥。
标段完成的长度为:19998.984-18000=1998.984m。
2.担当建设单位的职责;参会者还缺监理单位、建设单位。
3.合理;管理单位应配合施工单位履行设计变更的程序;最先完成的工作施工围挡安装;最后完成的工作施工围挡拆除。
4.不妥之处:过路管涵施工在第 19—22 月。
调整:过路管涵施工调整为与道路施工同步进行第 3—6 月。
案例(五)
1.不正确;理由:B 公司为分包公司,编制的降水方案为专项施工方案,应当由总承包单位技术负责人签字并加盖单位公章后报总监理工程师审查。
2.降水注意事项:(1)降水水位满足施工要求;(2)不得影响周边环境;(3)不得间断降水;(4)降水不得污染地下水;(5)加强注重雨天的降水;(6)降水期间监控地下水位。
降水结束时间水池施工结束后且水池具备抗浮条件时。
3.顶板混凝土强度应达到设计强度。
理由:根据相关规定,板跨度大于 8m 时,混凝土强度达到设计强度的 100%才能拆除模板支架。
安全措施:(1)设置作业区,边界设警示标志,专人值守;(2)作业人员戴安全帽、系安全带、穿防滑鞋;(3)拆除过程中由专人指挥;(4)按要求由上而下逐层拆除,严禁上下同时作业;(5)严禁敲击、硬拉模板、杆件和配件;(6)严禁抛掷模板、杆件、配件。
4.现浇钢筋混凝土水池应在满水试验合格后方能进行防水施工。
5.对池壁 DN900 预埋钢套管的临时封堵进行压力验算;易渗漏水部位:池壁的施工缝位置,预埋钢套管、预埋件处,池壁对拉螺杆螺栓孔封堵处、池壁混凝土裂缝处;还应进行池壁外观观测。
6.初读数:注水至设计水深 24h 后;未读数:初读数后间隔不少于 24h 后。
池壁浸湿面积:(16+18+16+18)×(4.5+0.25-1.25)=238m2
池底浸湿面积:16×18=288m
2 池壁和池底浸湿总面积为:238+288=526m2
