一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.行车荷载和自然因素对路面结构的影响,随着深度的增加而( )。

A.逐渐增强

B.逐渐减弱

C.保持一致

D.不相关

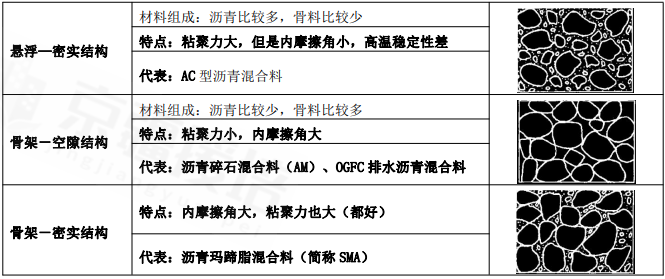

2.沥青玛蹄脂碎石混合料的结构类型属于( )结构。

A.骨架-密实

B.悬浮-密实

C.骨架-空隙

D.悬浮-空隙

3.根据《城镇道路工程施工与质量验收规范》(CJJ1-2008),土方路基压实度检测的方法是( )。

A.环刀法、灌砂法和灌水法

B.环刀法、钻芯法和灌水法

C.环刀法、钻芯法和灌砂法

D.灌砂法、钻芯法和灌水法

4.采用滑模摊铺机摊铺水泥混凝土路面时,如混凝土坍落度较大,应采取( )。

A.高频振动,低速度摊铺

B.高频振动,高速度摊铺

C.低频振动,低速度摊铺

D.低频振动,高速度摊铺

5.下列分项工程中,应进行隐蔽验收的是( )工程。

A.支架搭设

B.基坑降水

C.基础钢筋

D.基础模板

6.人行桥是按( )进行分类的。

A.用途

B.跨径

C.材料

D.人行道位置

7.预制桩的接桩不宜使用的连接方法是( )。

A.焊接

B.法兰连接

C.环氧类结构胶连接

D.机械连接

8.关于装配式预制混凝土梁存放的说法,正确的是( )。

A.预制梁可直接支撑在混凝土存放台座上

B.构建应按其安装的先后顺序编号存放

C.多层叠放时,各层垫木的位置在竖直线上应错开

D.预应力混凝土梁存放时间最长为 6 个月

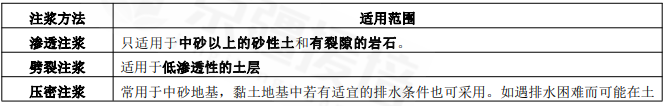

9.适用于中砂以上的砂性土和有裂隙的岩石土层的注浆方法是( )

A.劈裂注浆

B.渗透注浆

C.压密注浆

D.电动化学注浆

10.沿隧道轮廓采取自上而下一次开挖成形,按施工方案一次进尺并及时进行初期支护的方法称为( )。

A.正台阶法

B.中洞法

C.全断面法

D.环形开挖预留核心土法

11.城市污水处理方法与工艺中,属于化学处理法的是( )

A.混凝法

B.生物膜法

C.活性污泥法

D.筛滤截流法

12.关于沉井施工分节制作工艺的说法,正确的是( )

A.第一节制作高度与刃脚部分齐平

B.设计无要求时,混凝土强度应达到设计强度等级 60%,方可拆除模板

C.混凝土施工缝采用凹凸缝并应凿毛清理干净

D.设计要求分多节制作的沉井,必须全部接高后方可下沉

13.关于沟槽开挖的说法,正确的是( )

A.机械开挖时,可以直接挖至槽底高程

B.槽底土层为杂填土时,应全部挖除

C.沟槽开挖的坡率与沟槽开挖的深度无关

D.无论土质如何,槽壁必须垂直平顺

14.关于泥质防水层质量控制的说法,正确的是( )

A.含水量最大偏差不宜超过 8%

B.全部采用砂性土压实做填埋层的防渗层

C.施工企业必须持有道路工程施工的相关资质

D.振动压路机碾压控制在 4~6 遍

15.施工测量是一项琐碎而细致的工作,作业人员应遵循( )的原则开展测量工作。

A.“由局部到整体,先细部后控制”

B.“由局部到整体,先控制后细部”

C.“由整体到局部,先控制后细部”

D.“由整体到局部,先细部后控制”

16.施工组织设计的核心部分是( )

A.管理体系

B.质量、安全保证计划

C.技术规范及检验标准

D.施工方案

17.在施工现场入口处设置的戴安全帽的标志,属于( )。

A.警告标志

B.指令标志

C.指示标志

D.禁止标志

18.下列混凝土性能中,不适宜用于钢管混凝土的是( )

A.早强

B.补偿收缩

C.缓凝

D.干硬性

19.给水排水混凝土构筑物防渗漏构造配筋设计时,尽可能采用( )

A.大直径,大间距

B.大直径,小间距

C.小直径,大间距

D.小直径,小间距

20.冬期施工质量控制要求的说法,错误的是( )。

A.粘层、透层、封层严禁冬期施工

B.水泥混凝土拌合料温度应不高于 35℃

C.水泥混凝土拌合料可加防冻剂、缓凝剂,搅拌时间适当延长

D.水泥混凝土板弯拉强度低于 1MPa 或抗压强度低于 5MPa 时,不得受冻

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.刚性路面施工时,应在( )处设置胀缝。

A.检查井周围

B.纵向施工缝

C.小半径平曲线

D.板厚改变

E.邻近桥梁

22.关于填土路基施工要点的说法,正确的有( )。

A.原地面标高低于设计路基标高时,需要填筑土方

B.土层填筑后,立即采用 8t 级压路机碾压

C.填筑前,应妥善处理井穴、树根等

D.填方高度应按设计标高增加预沉量值

E.管涵顶面填土 300mm 以上才能用压路机碾压

23.石灰稳定土集中拌合时,影响拌合用水量的因素有( )。

A.施工压实设备变化

B.施工温度的变化

C.原材料含水量变化

D.集料的颗粒组成变化

E.运输距离变化

24.下列质量检验项目中,属于支座施工质量检验主控项目的有( )。

A.支座顶面高程

B.支座垫石顶面高程

C.盖梁顶面高程

D.支座与垫石的密贴程度

E.支座进场检验

25.关于钢-混凝土结合梁施工技术的说法,正确的有( )。

A.一般由钢梁和钢筋混凝土桥面板两部分组成

B.在钢梁与钢筋混凝土板之间设传剪器的作用是使二者共同工作

C.适用于城市大跨径桥梁

D.桥面混凝土浇筑应分车道分段施工

E.浇筑混凝土桥面时,横桥向应由两侧向中间合拢

26.盾构法施工隧道的优点有( )。

A.不影响地面交通

B.对附近居民干扰少

C.适宜于建造覆土较深的隧道

D.不受风雨气候影响

E.对结构断面尺寸多变的区段适应能力较好

27.下列场地水处理构筑物中,属于给水处理构筑物的有( )。

A.消化池

B.集水池

C.澄清池

D.曝气池

E.清水池

28.关于供热管道安装前准备工作的说法,正确的有( )。

A.管道安装前,应完成支、吊架的安装和防腐处理

B.管道的管径、壁厚和材质应符合设计要求,并经验收合格

C.管件制作和可预组装的部分宜在管道安装前完成

D.补偿器应在管道安装前先与管道连接

E.安装前应对中心线和支架高程进行复核

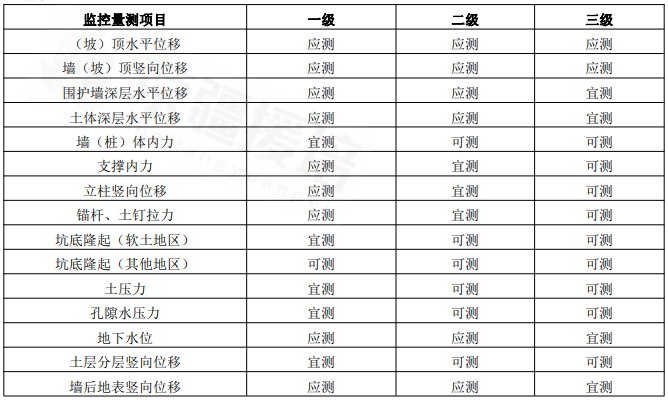

29.下列基坑工程监控量测项目中,属于一级基坑应测的项目有( )。

A.孔隙水压力

B.土压力

C.坡顶水平位移

D.周围建筑物水平位移

E.地下水位

30.无机结合料稳定基层的质量检验的主控项目有( )

A.原材料

B.纵断高程

C.厚度

D.横坡

E.7d 无侧限抗压强度

三、实操及案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

【背景资料】

甲公司中标某城镇道路工程,设计道路等级为城市主干路,全长 560m 横断面形式为三幅路,机动车道为双向六车道,路面面层结构设计采用沥青混凝土,上面层为厚 40mmSMA-13,中面层为厚 60mmAC-20,下面层为厚 80mmAC-25。

施工过程中发生如下事件:

事件一:甲公司将路面工程施工项目分包给具有相应施工资质的乙公司施工,建设单位发现后立即制止了甲公司的行为,

事件二:路基范围内有一处干涸池塘,甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并碾压成型,监理工程师发现后责令甲公司返工处理。

事件三:甲公司编制的沥青混凝土施工方案包括以下要点:

(1)上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案,2 台摊铺机呈梯队方式推进,并保持摊铺机组前后错开 40~50m 距离。

(2)上面层碾压时,初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机

(3)该工程属于城市主干路,沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。

事件四:确定了路面施工质量检验的主控项目及检验方法

【问题】

1.事件一中,建设单位制止甲公司的分包行为是否正确?说明理由。

2.指出事件二中的不妥之处,并说明理由。

3.指出事件三中的错误之处,并改正。

4.写出事件四中沥青混凝土路面面层施工质量检验的主控项目(原材料除外)及检验方法。

案例(二)

【背景资料】

某公司承建长 1.2km 的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容包括:对沥青混凝土路面沉陷、碎裂部分进行处理;局部加铺网孔尺 10mm 玻纤网以减少对新沥青面层的反射裂缝;对旧沥青混凝土路面铣刨拉毛后加铺厚 40mmAC-13 沥青混凝土面层,道路平面如图 2 所示。机动车道下方有一DN800mm 污水干线,垂直于干线有一 DN500mm 混凝土污水管支线接入,由于污水支线不能满足排放量要求,拟在原位更新为 DN600mm,更换长度 50m,如图 2 中 2#~2’#井段。

项目部在处理破损路面时发现挖补深度介于 50~150mm 之间,拟用沥青混凝土一次补平。在采购玻纤网时被告知网孔尺寸 10mm 的玻纤网缺货,拟变更为网孔尺寸 20mm 的玻纤网。交通部门批准的交通导行方案要求:施工时间为夜间 22:30 至次日 5:30,不断路施工。为加快施工速度,保证每日 5:30 前恢复交通,项目部拟提前一天采用机械洒布乳化沥青(用量 0.8L/m

2),为第二天沥青面层摊铺创造条件。

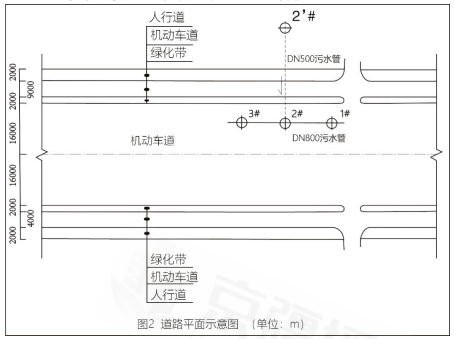

项目部调查发现:2#~2’#井段管道埋深约 3.5m,该深度土质为砂卵石下穿越有电信、电力管道(埋深均小于 1m),2’#井处具备工作井施工条件,污水干线夜间水量小且稳定支管接入时不需导水,2#~2’#井段施工期结合现场条件和使用需要,项目部拟从开槽法、内衬法、破管外挤法及定向钻法等 4 种方法中选择一种进行施工。

在对 2#井内进行扩孔接管作业之前,项目部编制了有限空间作业专项方案和事故应急预案并经过审批;在作业人员下井前打开上、下游检查井通风,对井内气体进行检测后未发现有毒气体超标;在打开的检查井周边摆放了反光锥桶。完成上述准备工作后,检测人员带着气体检测设备离开了现场,此后 2 名作业人员俱穿戴防护设备下井施工,由于施工时扰动了井底沉积物,有毒气体逸出,造成作业人员中毒,虽救助及时未造成人员伤亡,但暴露了项目部安全管理的漏洞,监理因此开出停工整顿通知。

【问题】

1.指出项目部破损路面处理的错误之处并改正。

2.指出项目部玻纤网更换的错误之处并改正。

3.改正项目部为加快施工速度所采取的措施的错误之处。

4.四种管道施工方法中哪种方法最适合本工程?分别简述其他三种方法不适合的主要原因。

5.针对管道施工时发生的事故,补充项目部在安全管理方面采取的措施。

案例(三)

【背景资料】

某市政企业中标一城市地铁车站项目,该项目地处城郊结合部,场地开阔,建筑物稀少,车站全长 200m,宽 19.4m,深度 16.8m,设计为地下连续墙围护结构,采用钢筋混凝土支撑与钢管支撑,明挖法施工。本工程开挖区域内地层分布为回填土、黏土、粉砂、中粗砂及砾石,地下水位位于 3.95m 处。详见图 3。

项目部依据设计更求和工程地质资料编制了施工组织设计流工组织设计明确从下内容:

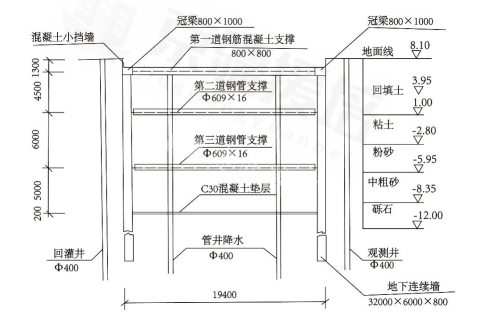

(1)工程全长范围内均采用地下连续墙围护结构,连续墙顶部设有 800×100mm 的冠梁;钢筋混凝土支撑与钢管支撑的间距为:垂直间距 4~6m,水平间距为 8m。主体结构采用分段跳仓施工,分段长度为 20m。

(2)施工工序为:围护结构施工→降水→第一层土方开挖(挖至冠梁底面标高)→A→第二层土方开挖→设置第二道支撑→第三层土方开挖→设置第三道支撑→最底层开挖→B→拆除第三道支撑→C→负二层中板、中板梁施工→拆除第二道支撑→负一层侧墙、中柱施工→侧墙顶板施工→D。

(3)项目部对支撑作业做了详细的布置:围护结构第一道采用钢筋混凝土支撑,第二、三道采用φ609×16mm 的钢管支撑,钢管支撑一端为活络头,采用千斤顶在该侧施加预应力,预应力加设前后的 12h 内应加密监测频率。

(4)后浇带设置在主体结构中间部位,宽度为 2m,当两侧混凝土强度达到 100%设计值时,开始浇筑。

(5)为防止围护变形,项目部制定了开挖和支护的具体措施:

a.开挖范围及开挖、支撑顺序均应与围护结构设计工况相致。

b.挖土要严格按照施工方案规定进行。

c.软土基坑必须分层均衡开挖。

d.支护与挖土要密切配合,严禁超挖。

【问题】

1.根据背景资料本工程围护结构还可以采用哪些方式。

2.写出施工工序中代号 A、B、C、D 对应的工序名称。

3.钢管支撑施加预应力前后,预应力损失如何处理?

4.后浇带施工应有哪些技术要求?

5.补充完善开挖和支护的具体措施。

案例(四)

【背景资料】

某公司承建一座城市快速路跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为 75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式 U 型桥台;桥面系护栏采用钢筋混凝土防撞护栏;桥宽 35m,横断面布置采用 0.5m(护栏)+15m(车行道)+0.5m(护栏)+3m(中分带)+0.5m(护栏)+15m(车行道)+0.5m(护栏);河床地质自上而下为厚 3m 淤泥质黏土层、厚 5m 砂土层、厚 2m 砂层、厚6m 卵砾石层等;河道最高水位(含浪高)高程为 19.5m,水流流速为 1.8m/s。桥梁立面布置如下所示:

项目部编制的施工方案有如下内容:

(1)根据主桥结构特点及河道通航要求,拟定主桥上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成⓪、①、②、③等施工区段,其中,施工区段⓪的长度为 14m,施工区段①每段施工长度为 4m,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图 4 所示。

(2)由于河道有通航要求,在通航孔施工期间采取安全防护措施,确保通航安全。

(3)根据桥位地质、水文、环境保护、通航要求等情况,拟定主桥水中承台的围堰施工方案,并确定了围堰的顶面高程。

(4)防撞护栏施工进度计划安排,拟组织 2 个施工组同步开展施工,每个施工班组投入 1 套钢模板,每套钢模板长 91m,每套钢模板的施工周转效率为 3 天。施工时,钢模板两端各 0.5m 作为导向模板使用。

【问题】

1.列式计算该桥多孔跨径总长;根据计算结果指出该桥所属的桥梁分类。

2.施工方案(1)中,分别写出主桥上部结构连续刚构及施工区段②最适宜的施工方法;列式计算主桥 16号墩上部结构的施工次数(施工区段③除外)。

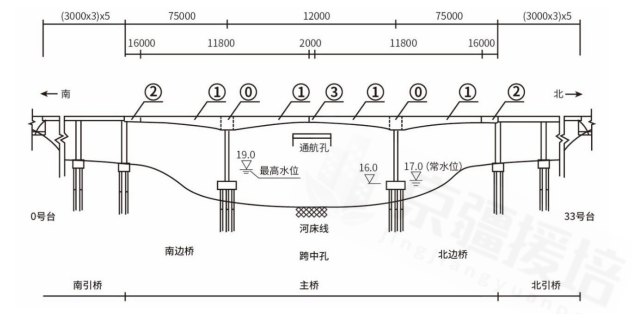

3.结合图 4 及施工方案(1),指出主桥“南边孔、跨中孔、北边孔”先后合龙的顺序(用“南边孔、跨中孔、北边孔”及箭头“→”作答;当同时施工时,请将相应名称并列排列);指出施工区段③的施工时间应选择一天中的什么时候进行?

4.施工方案(2)中,在通航孔施工期间应采取哪些安全防护措施?

5.防撞护栏施工总共需要多少天?(列式计算)

6.施工方案(3)中,指出主桥第 16、17 号墩承台施工最适宜的围堰类型;围堰高程至少应为多少米?

案例(五)

【背景资料】

某项目部承接一项顶管工程,其中 DN1350mm 管道为东西走向,长度 90m;DN1050mm 管道为偏东南方向走向,长度 80m,设计要求始发工作井 y 采用沉井法施工,接收并 A、C 为其他标段施工(如图 5 示),项目部按程序和要求完成了各项准备工作。

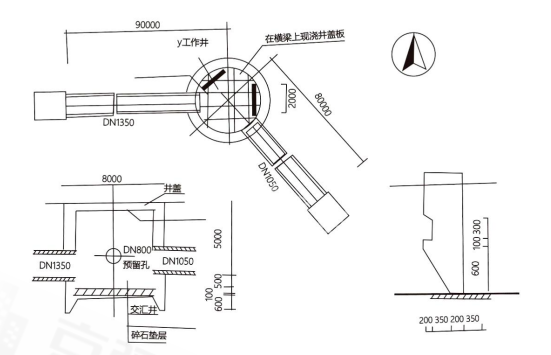

开工前,项目部测量员带一测量小组按建设单位给定的测量资料进行高程点与 y 井中心坐标的布设,布设完毕后随即将成果交予施工员组织施工。

按批准的进度计划先集中力量完成 y 井的施工作业,按沉井预制工艺流程,在已测定的圆周中心线上按要求铺设粗砂与 D,采用定型钢模进行刃脚混凝土浇筑,然后按顺序先设置 E 与 F、安装绑扎钢筋、再设置内、外模,最后进行井壁混凝土浇筑。

下沉前,需要降低地下水(已预先布置了喷射井点),采用机械取土:为防止 y 井下沉困难,项目部预先制定了下沉辅助措施。

y 并下沉到位,经检验合格后,顶管作业队进场按施工工艺流程安装设备:K→千斤顶就位→观测仪器安放→铺设导轨→顶铁就位。为确保首节管节能顺利出洞,项目部按预先制定的方案在 y 井出洞口进行体加固:加固方法采用高压旋喷注浆,深度 6m(地质资料显示为泥质黏土)。

【问题】

1.按测量要求,该小组如何分工?测量员将测量成果交予施工员的做法是否正确,应该怎么做?

2.按沉井预制工艺流程写出 D、E、F 的名称;本项目对刃脚是否要加固,为什么?

3.降低地下水的高程至少为多少米(列式计算)?有哪些机械可以取土?下沉辅助措施有哪些?

4.写出 K 的名称,应该布置在何处?按顶管施工的工艺流程,管节启动后,出洞前应检查哪些部位?

5.加固出洞口的土体用那种浆液,有何作用?注意顶进轴线的控制,做到随偏随纠,通常纠偏有哪几种方法?

2019 年一级建造师《市政公用工程管理与实务》参考答案

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.B

【解析】行车荷载和自然因素对路面结构的影响,随着深度的增加而逐渐减弱,因而对路面材料的强度、刚度和稳定性的要求也随深度的增加而逐渐降低。

2.A

【解析】

3.A

【解析】

4.D

【解析】混凝土坍落度小,应用高频振动,低速度摊铺;混凝土坍落度大,应用低频振动,高速度摊铺。

5.C

【解析】在浇筑混凝土之前应对钢筋进行隐蔽工程验收,确认符合设计要求并形成记录。

6.A

【解析】按用途划分,有公路桥、铁路桥、公铁两用桥、农用桥、人行桥、运水桥(渡槽)及其他专用桥梁(如通过管路、电缆等)。

7.C

【解析】本题考查的是沉入桩基础。预制桩的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。

8.B

【解析】选项 A,梁、板构件存放时,其支点应符合设计规定的位置,支点处应采用垫木和其他适宜的材料支承,不得将构件直接支承在坚硬的存放台座上;选项 C,当构件多层叠放时,层与层之间应以垫木开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上;选项 D,存放时间不宜超过 3个月,特殊情况下不应超过 5 个月。

9.B

【解析】

10.C

【解析】本题考查的是浅埋暗挖法与掘进方式。“一次开挖成形”,可以判断为全断面开挖法,其余三种方法均不能一次开挖成形。

11.A

【解析】化学处理法,涉及城市污水处理中的混凝法,类同于城市给水处理。BC 属于生物处理法;D 属于物理处理法。

12.C

【解析】A 选项:第一节制作高度必须高于刃脚部分。B 选项:设计无要求时,混凝土强度应达到设计强度等级 75%,方可拆除模板或浇筑后节混凝土。D 选项:分节制作、分次下沉的沉井,前次下沉后进行后续接高施工。

13.B

【解析】本题考查的是沟槽开挖与支护。选项 A,机械开挖时槽底预留 200~300mm 土层。机械开挖时槽底预留200-300mm 土层,有人工开挖至设计高程、整平;沟槽平顺、边坡坡度符合施工方案的规定。

14.D

【解析】含水量最大偏差不宜超过 2%,振动压路机碾压控制在 4~6 遍;选择施工队伍时应审查施工单位的资质:营业执照、专业工程施工许可证、质量管理水平是否符合本工程的要求;从事本类工程的业绩和工作经验;合同履约情况是否良好(不合格者不能施工)。通过对施工队伍资质的审核保证有相应资质、作业能力的施工队伍进场施工。

15.C

【解析】本题考查的是施工测量主要内容与常用仪器,作业人员应遵循“由整体到局部,先控制后细部”的原则。

16.D

【解析】施工方案是施工组织设计的核心部分。

17.B

【解析】在爆破物及有害危险气体和液体存放处设置禁止烟火、禁止吸烟等禁止标志;在施工机具旁设置当心触电、当心伤手等警告标志;在施工现场入口处设置必须戴安全帽等指令标志;在通道口处设置安全通道等指示标志;在施工现场的沟、坎、深基坑等处,夜间要设红灯示警。

18.D

【解析】钢管混凝土应具有低泡、大流动性、补偿收缩、延缓初凝和早强的性能。

19.D

【解析】构造配筋应尽可能采用小直径、小间距。全断面的配筋率不小于 0.3%。

20.C

【解析】水泥混凝土拌合料可加防冻剂、早强剂,搅拌时间适当延长。

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。

错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.CDE

【解析】在邻近桥梁或其他固定构筑物处、板厚改变处,小半径平曲线等处,应设置胀缝。

22.ACD

【解析】碾压应采用不小于 12t 级的压路机;管涵顶面填土 500mm 以上才能用压路机碾压

23.BCDE

【解析】应根据原材料含水量变化、集料的颗粒组成变化、施工温度的变化、运输距离及时调整拌合用水量。

24.BDE

【解析】主控项目

1)支座应进行进场检验。

2)支座安装前,应检查跨距、支座栓孔位置和支座垫石顶面高程、平整度、坡度、坡向,确认符合设计要求。

3)支座与梁底及垫石之间必须密贴,间隙不得大于 0.3mm。垫石材料和强度应符合设计要求。

4)支座锚栓的埋置深度和外露长度应符合设计要求。

5)支座的粘结灌浆和润滑材料应符合设计要求。

25.ABC

【解析】选项 D:桥面混凝土浇筑应全断面连续浇筑,浇筑顺序:顺桥向应自跨中开始向支点处交汇,或由一端开始浇筑;横桥向应先由中间开始向两侧扩展。

26.ABCD

【解析】

(1)不影响地面交通,又可减少对附近居民的噪声和振动影响。

(2)盾构推进、出土、拼装衬砌等主要工序环进行,施工易于管理,施工人员也较少。

(3)在一定覆土范围内,隧道的施工费用不受覆土量影响,适宜于建造覆土较深的隧道。

(4)施工不受风雨等气候条件影响。

(5)当隧道穿过河底或其他建筑物时,不影响航运通行和建(构)筑物的正常使用。

(6)土方及衬砌施工安全、掘进速度快。

(7)在松软含水地层中修建埋深较大的长隧道往往具有技术和经济方面的优越性。

27.BCE

【解析】给水处理构筑物:调节池、调流阀井格栅及药剂间、集水池、取水泵房、混凝沉淀池、澄清池、配水井混合井、预臭氧接触池主臭氧接触池、滤池及反冲洗设备间、紫外消毒间、膜处理车间、水池调蓄清水池、配水泵站等。

28.ABCE

【解析】本题考查的是供热管道安装施工要求。管道安装前的准备工作:(1)管道安装前,应完成支、吊架的安装及防腐处理。支架的制作质量应符合设计和使用要求,支、吊架的位置应准确、平整、牢固,标高和坡度符合设计规定。管件制作和可预组装的部分宜在管道安装前完成,并经检验合格。(2)管道的管径、壁厚和材质应符合设计要求,并经验收合格。(3)对钢管和管件进行除污,对有防腐要求的宜在安装前进行防腐处理。(4)安装前对中心线和支架高程进行复核。选项 D 补偿器应在管道安装后再与管道连接。

29.CE

【解析】

30.AE

【解析】石灰稳定土、水泥稳定土、石灰粉煤灰稳定砂砾等无机结合料稳定基层质量检验项目主要有:集料级配、混合料配合比、含水量、拌合均匀性、基层压实度、7d 无侧限抗压强度等。

三、实操及案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

1.正确。

理由:路面工程属于主体工程,甲公司将建设工程主体结构的施工分包给乙单位,属于违法分包。工程主体结构的施工必须由甲公司自行完成。

2.池塘杂草清理后,挖方段取上一次性填平碾压,不妥。

理由:挖方段取土应符合填土要求,验证后方可用于填方。填土应分层填土、碾压。

3.(1)摊铺机组前后错开 40-50m 距离不妥。改正:摊铺机前后错开 10~20m 式同步摊铺。

(2)初压采用振动压路机,复压采用轮胎压路机不妥。

改正:初压应选择静压式压路机,SMA 改性沥青混合料不应采用胎压路机碾压,宜采用振动压路机或钢筒式压路机碾压。

(3)洒水降温做法不妥。

改正:自然降温至表面温度低于 50℃后,方可开放交通。

4.面层主控项目:压实度、面层厚度,弯沉值。

检验方法:压实度(检验方法:查试验记录,马歇尔击实试件密度,试验室标准密度),面层厚度(检验方法:钻芯法,钢尺量)弯沉值(检验方法:弯沉仪检测)。

案例(二)

1.错误之处:挖补深度介于 50~150mm 之间,拟用沥青混凝土一次补平。

改正:应分层补平,每层厚度不超过 100mm。

2.错误之处:项目部在采购网孔尺寸 10mm 的玻纤网时因缺货擅自更换网孔尺寸为 20mm 的玻纤网。

改正:项目部应向监理申请设计变更,根据设计变更后的要求进行后更换。

3.项目部拟提前一天采用机械洒布乳化沥青不对,粘层油应在施工面层的当天洒布。

4.(1)最适合的方法是破管外挤;

(2)原因:①开槽法施工需要开挖路面需要中断交通,施工范围有电信、电力管道对施工影响大。②污水支线管径由 DN500 更新为 DN600mm,内衬法无法增大管径。③土质为砂卵石,且施工距离仅为 50m,定向钻施工不适用。

5.安全管理方面采取的措施:(1)施工前应进行安全技术交底;(2)检测人员带着气体检测设备离开了现场不妥,应留有现场值守人员,随时监测有毒气体的含量;(3)施工前应对防护设备进行检查。(4)应急预案应在施工前进行演练(5)工人应经过安全培训,持证上岗。

案例(三)

1.还可以采用钻孔灌注桩配合止水措施、SMW 工法桩。

2.A--第一道钢筋混凝土支撑施工;

B--垫层及底板施工;

C--负二层侧墙及中柱(墙)施工;

D--第一道钢筋混凝土支撑拆除。

3.预应力损失可通过在活络端塞入钢楔,使用千斤顶进行再次施加预应力的施工。

4.(1)后浇带应在其两侧混凝凝土龄期达到 42d 后再进行施工。

(2)钢筋除锈处理,清理表面锈蚀部分。

(3)混凝土浇筑前应将两侧混凝土进行凿毛,清理后洒水保持表面湿润。

(4)采用补偿收缩混凝土,混凝土强度不低于两侧混凝土强度。

(5)养护期不少于 28d。

5.(1)设置坑内、外排防水设施,严格控制地下水做好降水及回灌措施。

(2)基坑开挖过程中,必须采取措施防止开挖机械等碰撞支护结构。

(3)支撑水平及垂直间距符合规定,按照施工方案进行。

(4)机械开挖预留 200-300mm,进行人工清底,严禁超挖。

(5)在换撑结构强度达到换撑条件后方可拆除支撑。

(6)坑顶严禁堆载。

(7)施工人员严禁攀爬支撑,应设有安全梯。

(8)做好基坑变形、地下水位、支撑预应力等监测工作。

案例(四)

1.多孔跨径总长为:75+120+75+30×3×5×2=1170m;该桥为特大桥。

2.(1)施工区段⓪:托架法(膺架法);施工区段①:挂篮施工(悬臂施工);施工区段②:支架法。

(2)施工区段⓪施工次数为 1 次,施工区段①施工次数为(118-14)÷4÷2=13 次;所以一共需要施工次数是 13+1=14 次。

3.(1)合龙顺序:南边孔、北边孔→跨中孔;(2)一天气温最低的时候进行。

4.通行孔的两边应加护桩,限高架,安全警示标志,夜间应设警示灯,安全网,防止漂浮物碰撞的防护措施。

5.防撞护栏天数

1)护栏总长 1170*4=4680m。

2)2 套模板每 3 天可施工(91-0.5*2)*2=180m,每天可施工 180/3=60m。

3)施工天数 4680/60=78 天。

6.(1)钢板桩围堰;(2)19.5+0.5=20.0 米。

案例(五)

1.(1)该小组应分为两组,一组进行坐标位置放线,一组进行高程点布设。

(2)布设完毕后随即将成果交予施工员组织施工的做法不正确。应对测量结果进行校核,校核准确无误后方经监理工程师确认后方可移交施工员。

2.(1)D—垫木,E—止水带,F—预留孔和管道洞口预埋件。

(2)刃脚位置无需特殊加固,因为地质为淤泥质黏土,非坚硬地层。

3.(1)地下水位应降低至刃脚踏面以下 0.5m。

则应降到的标高为 0.000-5.000-0.5-0.3-0.1-0.6-0.5=-7.000m

(2)小型挖掘机、长臂挖掘机、抓斗;

(3)下沉辅助措施有:

①沉井外壁采用阶梯形,在井外壁与土体之间用黄砂均匀灌入;

②采用触变泥浆套助沉;

③空气幕助沉;

④爆破方法开挖下沉。。

4.(1)K—后背,应布设在沉井井壁和千斤顶之间,后背工作面与管道轴线垂直

(2)管节启动后出洞前应检查顶进设备(千斤顶、顶铁、液压设备)、管道、沉井井壁、后背。

5.(1)可采用水泥浆。洞门密封防水堵水、防止出洞口坍塌的作用,保证开挖面的稳定。

(2)顶进纠偏方法有:挖土纠偏和调整顶进合力方向纠偏。
