92.【背景资料】
某市政公司中标一市郊护城河跨线桥工程,该桥结构为 13m+16m+13m 简支梁桥,桥台为桩柱式桥台,桥梁宽度方向为 15 片预制板梁,幅宽 16 米。中、边梁跨度不同,边跨梁高 62cm,中跨梁高 82cm。桥梁纵截面如图 2-1 所示。
由于施工期正值河流枯水期,河底平坦无水。表层淤泥平均厚度约 35cm。根据地质条件,施工单位对河底部位进行处理,开辟出一片预制梁场进行预制板梁的施工。
桥梁桩基直径 1.2 米,采用正循环回转钻孔法施工灌注桩,施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆携带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。
施工过程中发生了如下事件:
事件一:②号墩台中墩桩基混凝土浇筑中途发生了堵管,因浇筑量不大,施工单位采取提管不拔出混凝土液面,并敲击导管的方式帮助疏导管内堵塞,经疏通后继续施工完成了该中墩桩的浇筑。
事件二:为加快施工进度项目部购买了三套同型号预应力张拉设备,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。
事件三:为确保张拉质量,板梁预应力施工采取“双控”控制。
【问题】

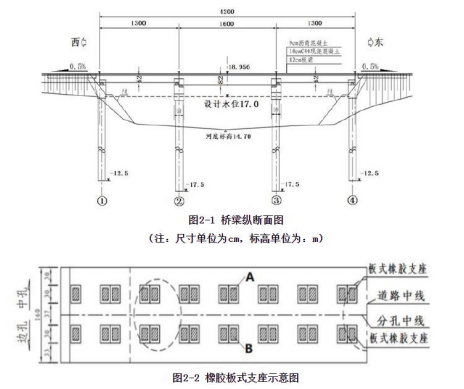

1.试计算 A、B 支座顶面标高(不考虑桥梁横、纵坡度)。
2.施工单位关于正循环回转钻孔施工方法的描述是否正确?如不正确,写出正确描述。
3.根据背景资料描述本工程预制板梁安装宜采取何种方式进行吊装,并说明理由。
4.事件一发生后施工单位要求作业人员进行了问题找因,试分析堵管产生的原因及注意事项。
5.事件二中施工单位的做法错误,应如何进行改正?
6.预应力施工“双控”的内容是什么?
93.【背景资料】 某项目部承包一项桥梁工程施工时,现场地方狭窄,建设方、监理方对现场平面布置十分关心,要求项目部出一张平面设计图,要求保证社会车辆从施工桥下通行。
本工程现浇箱式梁模板支架采用钢柱支架搭设,施工项目部将支架搭设与拆除工作分包给劳务队。在施工中发生如下事件:
事件 1:支架搭设过程中,安全员发现工人利用物料提升机上下,项目部认为这是重大安全隐患,立即发出整改通知书。
事件 2:在拆除支架时发生了杆件坠落砸伤通行车辆事故。
事件 3:劳务队在拆除模板、支架时为加快进度,上下同时进行作业,被安全员发现并制止。
事件 4:为落实安全责任,严格奖惩,项目经理决定由专职安全员对项目的安全生产负总责,并确定了项目安全控制的三个重点。
【问题】
1.项目部发出整改通知书是否正确?请说明理由。
2.支架搭设与拆除分包有哪些应注意安全事项?
3.就杆件坠落事件,分析项目部安全管理方面不足之处。
4.请指出事件 4 中有哪些不妥之处并改正。安全控制的三个重点是什么?
94.【背景资料】 某城市高架桥上部结构为钢筋混凝土预应力简支梁,下部结构采用独柱式T 形桥墩,钻孔灌注桩基础。灌注砼桩时,为了防止桩顶砼不密实,根据实际情况,项目部技术人员分析的可能原因有:(1)超灌高度不够;(2)商品砼浮浆较多;(3)孔内水下砼面测量不准确。项目部针对分析的原因,采取了相应的技术措施。

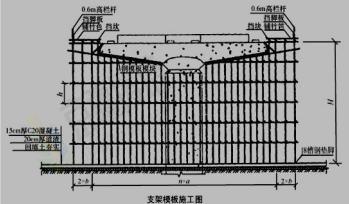

项目部编制了桥墩专项施工方案,方案中采用扣件式钢管支架及定型钢模板。为了加强整体性,项目部将支架与脚手架一体化搭设,现场采用的支架模板施工图如下图所示。
项目部按施工图完成了桥墩钢筋安装和立模等各项准备工作后,开始浇筑混凝土。在施工中发生 1 名新工人从墩顶施工平台坠落致死事故,施工负责人立即通知上级主管部门。
事故调查中发现:外业支架平台宽 120cm;平台防护栏高 60cm;人员通过攀爬支架上下。施工中发生如下事件:
事件 1:为加强成本管理,项目部明确各级各岗位的成本目标和责任,必须进行指标分解,把总指标进行层层分解,落实到每个人,通过每个指标的完成来保证总目标的实现,使项目施工成本管理落到实处。
事件 2.为了确保安全施工,项目部制订了安全生产管理制度,主要包括:安全生产资金保障制度,安全生产例会制度,安全事故报告制度等。
【问题】
1.针对灌注桩顶砼不密实原因,提出相应的技术措施。
2.施工方案中支架结构杆件不全,指出缺失杆件名称。
3.图示支架结构存在哪些安全隐患?
4.高处作业人员应配备哪些个人安全防护用品?
5.事件一中,项目部成本管理的做法体现了成本管理的哪条原则?并写出成本管理的基本流程。
6.补充事件 2 中安全生产管理制度的内容。
95.【背景资料】
某大桥上桥为四跨一联的预应力混凝土连续梁桥,最大跨径 120m,主桥墩柱高度 16m 至 25m,各梁段高度为 2.7m 至 5.6m。主桥 0 号、1 号梁端采用搭设托架浇筑施工,其余梁段采用菱形桁架式挂篮按“T”形对称悬臂浇筑。
事件一:施工单位的另一同类桥梁(最大桥段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形桁架式挂篮如图所示。经校核该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。
事件二:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇注施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装底板、腹板钢筋及底板预应力管道→④→⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→?封锚及预应力管道压浆→?挂篮前移就位。
事件三:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前组织有关人员进行了安全技术交底。
【问题】
1.写出挂篮系统中 A、B、C 各部件的名称。按平衡方式划分,该挂篮属于哪一类型?
2.写出事件一中挂篮为满足使用与安全要求还应具备的主要性能。
3.根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。
4.写出事件二中工序④、⑧、⑩的名称。
5.在事件三中应设置何种形式的人行登高梯道?从事挂篮悬臂浇筑的施工作业人员应采取哪些主要的高处作业个人安全防护措施?
96.【背景资料】
某公司承接一座城市跨河桥 A 标,为上、下行分立的两幅桥,上部结构为现浇预应力混凝土连续箱梁结构,跨径为 70m+120m+70m。建设中的轻轨交通工程 B 标高架桥在 A 标两幅桥梁中间修建,结构形式为现浇截面预应力混凝土连续箱梁,跨径为87.5m+145m+87.5m.三幅桥间距较近,B 标高架桥上部结构底高于 A 标桥面 3.5m 以上。为方
便施工协调,经议标,B 标高架桥也由该公司承建。
A 标两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项目部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工完毕以后挖除,恢复原状。支架施工前,采用 1.1 倍的施工荷载对支架基础进行预压。支架搭设时,预留拱度考虑承受施工荷载后支架产生的弹性变形。
B 标晚于 A 标开工,由于河道疏浚贯通节点工期较早,导致 B 标上部结构不具备采用支架法施工条件。
【问题】
1.该公司项目部设计导流管涵时,必须考虑哪些要求?
2.支架预留拱度还应考虑哪些变形?
3.支架施工前对支架基础预压的主要目的是什么?
4.B 标连续梁施工采用何种方法最适合?说明这种施工方法的正确浇筑顺序。
参考答案与解析
92.【答案】
1.A 点标高为:18.956-0.1-0.09-0.82=17.946(m)
B 点标高为:18.956-0.1-0.09-0.62=18.146(m)
2.不正确。正确描述:利用钻具旋转切削土体钻进,泥浆泵将泥浆通过钻杆中心从钻头喷入
钻孔内,泥浆携带钻渣沿钻孔上升,从护筒顶部排浆孔排出至沉淀池,钻渣在此沉淀而泥浆
流入泥浆池循环使用。
3.根据背景资料描述本桥梁工程宜采用起重机架梁法。
理由:
(1)该梁场布置于干涸河道内,并且河底位置较为平坦,适于起重机吊运。
(2)该河底标高为 14.7m,桥面标高为 18.956m,桥梁较低起重机安装较为方便。
4.(1)堵管原因:灌注混凝土时发生堵管主要是由灌注导管破漏、灌注导管底距孔底深度
太小、完成二次清孔后灌注混凝土的准备时间太长、隔水栓不规范、混凝土配制质量差、灌
注过程中灌注导管埋深过大等原因引起。
(2)注意事项:
①灌注导管在安装前应有专人负责检查,可采用肉眼观察和敲打听声相结合的方法进行,检
查项目主要有灌注导管是否存在孔洞和裂缝、接头是否密封、厚度是否合格。
②灌注导管使用前应进行水密承压和接头抗拉试验,严禁用气压。进行水密试验的水压不应
小于孔内水深 1.5 倍的压力。
5.(1)在进行张拉作业前,必须对千斤顶、油泵进行配套标定,规定要求张拉满 6 个月或
者张拉次数达到 200 次的千斤顶,必须重新进行标定方能够继续投入使用。
(2)该三套张拉设备,需进行编组,单独进行标定,不同组号的设备不得混用。
6.“双控”即以张拉力控制为主,以实际伸长量进行校核。
93.【答案】
1.正确。因为支架、脚手架必须设置斜道、安全梯等攀登设施,不应采用物料提升机上下。
2.支架、脚手架必须由有相关资质的作业队搭设和拆除;作业人员应经过专业培训、考试合
格,持证上岗,并应定期体检,不适合高处作业者,不得进行搭设与拆除作业。进行搭设与
拆除作业时,作业人员必须带安全帽、系安全带、穿防滑鞋。
3.支架模板、脚手架拆除现场应设作业区,其边界设警示标志,并由专人值守,非作业人员
严禁入内。行人和车辆不得穿行。
4.项目经理决定由专职安全员对项目的安全生产负总责;错误,应由项目经理负总责。安全
控制的三个重点是:人的不安全行为、物的不安全状态、作业环境的不安全因素和管理缺陷。
94.【答案】
1.桩顶砼浇筑完成后应高出设计标高 0.5~1m;桩顶 10m 范围内砼适当调整配合比,增大碎
石含量;灌注最后阶段,孔内砼面测定采用硬杆筒式取样法测定。
2.纵向扫地杆、横向扫地杆、斜撑和剪刀撑。
3.(1)平台防护栏高 60cm 错误,外支架围护高度低于 1.2m;
(2)栏杆没有进行围护错误,应用密目式安全网围护;
(3)承重支架与脚支架连在一起错误,脚手架与支架必须分隔设置;
(4)人员攀爬脚手架上下错误,人员上下应走安全梯、斜道;
(5)完成了桥墩钢筋安装和立模等各项准备工作后,开始浇筑混凝土错误,应监理验收合
格后方可浇筑。
4.安全帽、安全带、防滑鞋等个人安全防护用品。
5.(1)体现了成本管理:目标分解,责任明确的原则。
(2)施工成本管理的基本流程:成本预测→成本计划→成本控制→成本核算→成本分析→成本考核。
6.还包括安全生产值班制度,安全生产检查制度,安全生产验收制度,整顿改进及奖罚制度。
95.【答案】
1.挂篮系统中 A:锚固钢筋装置;B:前吊带装置;C:底模后吊带装置。
按平衡方式划分,该挂篮属于自锚式。
2.挂篮还应具备的主要性能有:稳定性、锚固方便可靠、质量不大于设计规定。
3.本桥为预应力混凝土连续箱梁桥,需要采取临时固结措施。
临时固结措施包括:预应力筋穿束张拉、在桥墩一侧或两侧设置临时支撑或支墩、顺桥向用
扇形或门式托架将 0 号块梁段临时支撑
4.④:浇筑底板混凝土;⑧:检查并清洁预应力管道;⑩:张拉预应力刚束。
5.应设置之字形安全通道或扶梯,并设有扶手栏杆。
应为高处作业人员配备的安全防护措施有:安全帽、紧口工作服、安全带、防滑鞋。
96.【答案】
1.河道管涵的断面必须满足施工期间河水最大流量要求;
管涵强度必须满足上部荷载要求;
管涵长度必须满足支架地基宽度要求;
2.还应考虑支架受力产生的非弹性变形、支架基础沉陷和结构物本身受力后各种变形,还应
考虑汽车荷载引起的梁的弹性挠度。
3.消除地基在施工荷载下的非弹性变形;
检验地基承载力是否满足施工荷载要求;
防止由于地基沉降产生梁体混凝土裂缝。
4.B 标连续梁采用悬臂浇筑法(悬浇法或挂篮法)最合适。
浇筑顺序主要为:墩顶梁段(0 号块)→墩顶梁段(0 号块)两侧对称悬浇梁段→边孔支架
现浇梁段→主梁跨中合龙段。
