第 8 章 施工进度管理

一、单选题

1.在双代号时标网络计划中,当计划工期等于计算工期时,若某工作箭线上没有波形线,则说明该工作()。

A.为关键工作

B.自由时差为零

C.总时差等于自由时差

D.自由时差超过总时差

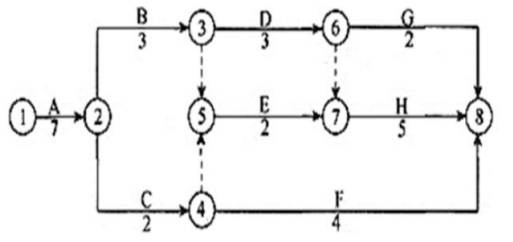

2.某建设项目,经总监理工程师批准的双代号网络施工进度计划如下图所示(单位:月),则下列说法正确的是()。


A.关键线路用工作表示,为 A→B→D→H

B.图示施工进度计划的总工期为 19 个月

C.工作 D 的最早开始时间为第 9 个月末

D.工作 G 的总时差为 2 个月

3.在工程网络计划执行过程中,当计划工期等于计算工期时,若某项工作比原计划拖后,而未超过该工作的自由时差,则()。

A.不影响总工期,影响后续工作

B.不影响后续工作,影响总工期

C.对总工期及后续工作均不影响

D.对总工期及后续工作均有影响

4.下列各项不属于流水施工横道图表示法优点的是()

A.绘图简单

B.施工过程及其先后顺序表达清楚

C.时间和空间状况形象直观

D.斜向进度线的斜率可以直观地表示出各施工过程的进展速度

5.属于异节奏流水施工特点的是()。

A.流水步距等于流水节拍

B.专业工作队数目大于施工过程数目

C.所有施工过程在各施工段上的流水节拍均相等

D.各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间

6.施工总进度计划一般在()领导下进行编制。

A.总承包企业的总工程师

B.项目经理

C.项目技术负责人

D.监理工程师

7.下列关于施工进度计划编制的说法错误的是()。

A.施工总进度计划一般在总承包企业的总工程师领导下进行编制

B.单位工程开工前,由项目经理组织,在项目技术负责人领导下编制单位工程进度计划

C.分阶段工程(或专项工程)进度计划通常由项目技术负责人编制

D.分部分项工程进度计划通常由专业工程师或负责分部分项的工长进行编制

8.单位工程进度计划在单位工程开工前,由()组织,在项目技术负责人领导下进行编制。

A.项目经理

B.项目总工

C.总承包企业的总工程师

D.公司质量负责人

9.关于单位工程进度计划的编制步骤,排序正确的是()。

①收集编制依据;②确定施工顺序;③划分施工过程、施工段和施工层;④计算劳动量或机械台班需用量;⑤计算工程量;⑥确定持续时间;⑦优化并绘制正式施工进度计划图;⑧绘制可行的施工进度计划图。

A.①③②⑤④⑥⑧⑦

B.①②③⑤④⑥⑧⑦

C.①③②④⑤⑥⑦⑧

D.①②③④⑤⑥⑧⑦

10.检查某工程施工过程实际进度时,发现某工作的总时差由原计划的 4d 变为-2d,则说明该工作的实际进度()。

A.拖后 2d,影响工期 2d

B.拖后 4d,影响工期 2d

C.拖后 6d,影响工期 2d

D.拖后 6d,影响工期 6d


参考答案与解析

一、单选题

1.【答案】B

【解析】当计划工期等于计算工期时,箭线上没有波形线的工作其自由时差才为零。但总时

差并不一定都为零,如果计划工期不等于计算工期时,即终节点不是关键节点,总时差不等

于自由时差,但自由时差肯定小于或等于总时差。

2.【答案】A

【解析】本题考查的是双代号网络图时间参数的计算

根据下图,可得该施工进度计划的总工期为 18 个月。关键线路用工作表示为 A→B→D→H(用

节点表示为①→②→③→⑥→⑦→⑧)。工作 B 和 C 都是工作 D 的紧前工作,B 和 C 都完成

后才能开始 D,所以工作 D 的最早开始时间为第 10 月末(第 11 月初)。工作 G 的总时差为

3 个月。

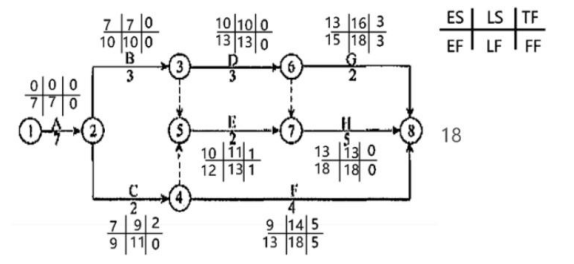

双代号网络施工进度计划图(单位:月)

3.【答案】C

【解析】工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用

的机动时间。拖后的时间未超过其自由时差,总工期及后续工作均不受影响。因为自由时差

一定小于等于总时差,所以拖后时间如果未超过自由时差,就一定不会超过总时差。因此不

会对总工期及后续工作有影响,结论:不超过自由时差说明不影响紧后工作;不超过总时差

说明不影响总工期,故本题答案为 C

4.【答案】D

【解析】流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程

的名称或编号。横道图表示法的优点:绘图简单,施工过程及其先后顺序表达清楚,时间和

空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。

5.【答案】D

【解析】本题考查的是异节奏流水施工特点。

等步距异节奏流水步距等于各流水节拍的最大公约数,异步距异节奏流水施工相邻施工过程

之间的流水步距不尽相同;

等步距异节奏流水施工专业工作队数目大于施工过程数目;异步距异节奏流水施工专业队数

等于施工过程数;

同一施工过程在各施工段上的流水节拍相等;

各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。

6.【答案】A

【解析】施工总进度计划是以一个建设项目或一个建筑群体为编制对象,用以指导整个建设

项目或建筑群体施工全过程进度控制的指导性文件。施工总进度计划一般在总承包企业的总

工程师领导下进行编制。

7.【答案】C

【解析】本题考查的是施工进度计划编制依据

分阶段工程(或专项工程)进度计划通常由专业工程师或负责分部分项的工长进行编制。

8.【答案】A

【解析】本题考查的是施工进度计划编制。

单位工程进度计划在单位工程开工前,由项目经理组织,在项目技术负责人领导下进行编制。

9.【答案】A

【解析】本题考查的是单位工程进度计划编制步骤

单位工程进度计划的编制步骤:1)收集编制依据;2)划分施工过程、施工段和施工层;3)

确定施工顺序;4)计算工程量;5)计算劳动量或机械台班需用量;6)确定持续时间;7)

绘制可行的施工进度计划图;8)优化并绘制正式施工进度计划图。

10.【答案】C

【解析】实际进度拖后的时间为 4d+2d=6d,而该工作有 4d 的总时差,故影响工期 2d。


【课程推荐】

     2024年一级建造师考试辅导VIP班网络课程简章

     2024年一级建造师考试辅导拔高冲刺班网络课程简章

     2024年一级建造师考试辅导巧练刷题班网络课程简章

     2024年一级建造师考试辅导基础无忧班网络课程简章

     2024年一级建造师考试辅导启航精讲全科班课程简章

     2024年一级建造师考试辅导单科突破班网络课程简章


登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听

手机扫码登录一级建造师课程频道试听



2024年度一级建造师考试辅导网络课程快速报名通道:点击在线试学选课报名

手机扫码试学报名
