2024年一级建造师考试《项目管理》易错易考300题-第3章单选题
发布时间:2024-07-11     作者:     分享到:

2024年度一级建造师考试《建设工程项目管理》易错易考300题-第3章单选题


       京疆援培一级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度考试各科目要点习题进行了梳理,小编在这里跟考生们分享2024年度一级建造师考试《建设工程项目管理》易错易考300题的内容,以供考生备考学习之用。一级建造师《建设工程项目管理》第 3 章 建设工程招标投标与合同管理 易错易考题中的单选题内容如下:


一级建造师《建设工程项目管理》易错易考300题

第 3 章 建设工程招标投标与合同管理

一、单选题

1.根据《标准施工招标文件》,在组织现场踏勘时,做法正确的是( )。

A.招标人应对投标人提出的各种问题进行详细解答

B.投标人应自行负责踏勘现场过程中的一切费用及风险

C.踏勘现场只能由招标人单方面进行,投标人不得参加

D.现场踏勘中招标人介绍的内容将作为工程实施的具体要求

2.关于保本竞标法的描述,不正确的是( )。

A.不考虑利润的报价方法

B.适用于缺乏竞争优势的施工单位

C.适用于工程项目分期建设,首期工程以高价获得

D.可以帮助施工单位维持生存,渡过困难期

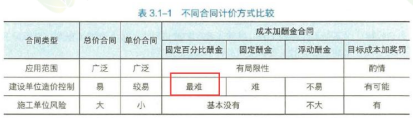

3.招标人以招标公告的方式邀请不特定的法人或者组织来投标,这种招标方式称为( )。

A.公开招标

B.邀请招标

C.议标

D.定向招标

4.关于招标文件澄清或修改的说法,错误的是( )。

A.对招标文件的修改,应当以书面形式通知所有获取招标文件的潜在投标人

B.修改的内容影响投标文件编制的,应当在投标截止时间至少 15 日前通知所有获取招标文件的潜在投标人

C.澄清或修改的内容为招标文件的组成部分

D.对招标文件的澄清,可以以口头形式通知所有获取招标文件的潜在投标人

5.招标人按照投标人须知前附表要求,对于符合招标文件规定的未中标人的设计成果给予补偿后,关于该设计成果使用的说法,正确的是( )。

A.招标人应保护未中标人知识产权且不得使用其设计成果

B.招标人有权免费使用未中标人的设计成果

C.应由中标人与未中标人协商使用其设计成果的许可和费用

D.中标人应邀请未中标人加入其设计团队并使用未中标人的设计成果

6.有关评标委员会的规定,说法错误的有( )。

A.评标委员会的成员人数为 5 人以上单数

B.评标委员会成员中,技术、经济等方面的专家不得少于成员总数的 2/3

C.评标委员会成员名单在中标结果确定前应当保密

D.评标委员会由招标代理机构负责组建

7.某土方工程采用单价合同方式,投标综合总价为 30 万元,土方单价为 50 元/m3,清单工程量为 6000m3。现场实际完成经监理工程师确认的工程量为 5000m3。则结算工程款应为( )

万元。

A.25

B.20

C.30

D.35

8.工程总承包招标与施工招标相比,两者存在差异的是( )。

A.招标程序

B.中标通知书格式

C.价格清单组成

D.评标方法

9.紧急工程(如灾后恢复工程)由于工期紧迫,通常采用的合同计价方式是( )。

A.固定总价合同

B.单价合同

C.成本加酬金合同

D.目标成本合同

10.根据《招投标法实施条例》,按照国家有关规定需要履行项目审批的依法必须进行招标

的项目,其( )应当报项目审批核准。

A.招标范围、招标文件、招标组织形式

B.招标范围、招标文件、招标方式

C.招标范围、招标方式、招标组织形式

D.招标方式、招标组织形式、招标代理机构

11.下列不同合同计价方式中,建设单位不易进行造价控制的是( )。

A.总价合同

B.单价合同

C.成本加浮动酬金合同

D.目标成本加奖罚合同

12.施工投标文件经过编制完成后,下列关于投标文件校对的说法中正确的是( )。

A.工程总报价无须进行多次校对

B.合理化建议至少由两人各自分别校对一遍

C.校对完后无需交由相关负责人审核

D.校对仅需关注文字表述,不必检查页码错误

13.建设单位通常会综合考虑各种因素来选择合同计价方式,以下说法正确的是( )。

A.在同一施工合同中采用不同的计价方式,是建设单位和施工单位合理分担施工风险的有效办法

B.对于已完成施工图设计的工程,施工图纸和工程量清单详细而明确,不能选择总价合同

C.对于只完成初步设计,工程量清单不够明确的工程,不宜采用单价合同,应选择成本加酬金合同

D.对于施工中有较大部分采用新技术、新工艺的工程,建设单位和施工单位缺乏经验,又无国家标准的,不宜采用固定总价合同,而应选用单价合同

14.根据《标准施工招标文件》规定,招标人应按( )说明时间和地点召开投标预备会。

A.招标公告

B.投标人须知

C.资格预审公告

D.投标邀请书

15.关于施工招标资格审查方式的说法,正确的是( )。

A.公开招标和邀请招标都采用资格预审

B.公开招标和邀请招标都采用资格后审

C.资格审查方式可由评标委员会确定

D.公开招标和邀请招标分别采用资格预审和资格后审

16.下列投标报价策略中,( )属于恰当使用不平衡报价方法。

A.适当降低早结算项目的报价

B.适当提高晚结算项目的报价

C.适当提高预计未来会增加工程量的项目单价

D.适当提高工程内容说明不清楚的项目单价

17.招标人可以对已发出的资格预审文件进行必要的澄清和说明,招标人应在提交资格预审申请文件截止时间至少( )日前,以书面形式通知所有获取资格预审文件的潜在投标人。

A.2

B.3

C.5

D.15

18.施工合同采用不同的计价方式,合同双方的义务和责任就不同,各自承担的风险也不尽相同,施工单位承担风险最大的是( )。

A.固定总价合同

B.可调总价合同

C.单价合同

D.成本加酬金合同

19.招标人最迟应在书面合同签订后()日内退还投标保证金及银行同期存款利息。

A.5

B.7

C.10

D.14

20.关于总价合同的说法,错误的是( )。

A.总价合同可分为固定总价合同和可调总价合同

B.固定总价合同中承包单位需要承担合同履行中的主要风险

C.可调总价合同大多用于工期长、技术复杂、实施过程中发生各种不可预计因素较多的大型工程

D.采用票据价格调整法对合同总价进行调整时,承包单位依据实际采购票据和用量,向建设单位实报实销与报价单中所报基价的差额部分

21.采用经评审的最低投标价法进行施工评标时,经评审的投标价相等时,应以( )的优先。

A.施工组织的设计得分高

B.施工方案的得分高

C.施工项目经理得分高

D.投标报价低

22.成本加酬金合同由于在签订合同时,建设单位无法为施工单位提供据以报价的详细资料,因而在合同中只能约定酬金计取方式,成本由建设单位实报实销,导致建设单位难以控制造价,其中难度最大的是( )。

A.成本加固定百分比酬金

B.成本加固定酬金

C.成本加浮动酬金

D.目标成本加奖罚

23.当采用不平衡报价法时,招标文件要求投标人对工程量大的项目报“综合单价分析表”投标时,可将单价分析表中的人工费及机械设备费报得( )一些,而材料费报得( )一些。

A.高,低

B.低,低

C.高,高

D.低,高

24.施工投标人应按施工招标文件的要求编制投标文件,下列有关说法正确的是( )。

A.投标文件应对招标文件提出的实质性要求和条件作出响应,可增加附加条件

B.投标文件的编制应突出专业性,而且要有针对性

C.商务标书主要包括工程报价、优惠条件、施工组织设计、对合同条款的确认等内容

D.施工投标文件在招标文件载明的地点递交招标人,招标人检查后对其进行密封

25.施工招标准备阶段需要进行招标策划,下列有关说法错误的是( )。

A.划分施工标段时应考虑工程特点、对工程造价的影响、承包单位专长的发挥、工地管理及建设资金、设计图纸供应等因素

B.施工承包有施工总承包、平行承包、联合体承包、合作体承包等模式

C.施工合同计价方式可分为总价方式、单价方式和成本加酬金方式

D.同一施工合同应采用同一计价方式,不应采用不同计价方式

26.根据《建设工程施工劳务分包合同(示范文本)》,必须由劳务分包人办理并支付保险费用的是( )。

A.为从事危险作业的职工办理意外伤害险

B.为租赁使用的施工机械设备办理保险

C.为运至施工场地用于劳务施工的材料办理保险

D.为施工场地内的自有人员及第三方人员生命财产办理保险

27.根据《标准施工招标文件》,对承包人提出索赔的处理程序,正确的是( )。

A.发包人应在作出索赔处理答复后 28 天内完成赔付

B.监理人收到承包人递交的索赔通知书后,发现资料缺失,应及时现场取证

C.监理人答复承包人处理结果的期限是收到索赔通知书后 28 天内

D.发包人在承包人接受竣工付款证书后不再接受任何索赔通知书

28.根据《建设工程施工劳务分包合同(示范文本)》GF-2003-0213,下列关于劳务作业计量与支付的说法正确是( )。

A.约定不同工种劳务的计时单价时,每月上报确认的工时

B.承包人收到结算资料后 14 天内核实

C.全部工作完成,经承包人认可后 7 天内,劳务分包提交完整结算资料

D.约定不同工作成果的计件单价时,每周上报确认的工程量

29.国家发展改革委等九部委发布的《简明标准施工招标文件》,适用于工期不超过( )个月,技术相对简单且设计和施工不是由同一承包人承担的小型项目施工招标。

A.6

B.12

C.18

D.24

30.某工程施工中有较大部分采用新技术、新工艺的工程,建设单位和施工单位缺乏经验,又无国家标准的,最适宜采用的合同计价方式是( )。

A.固定单价合同

B.可调单价合同

C.成本加酬金合同

D.固定总价合同

31.争议评审意见形成后,若发包人和承包人均接受评审意见,则应该采取的后续行动是( )。

A.由总监理工程师立即执行评审意见

B.由监理人拟定执行协议,并作为合同的补充文件

C.立即向人民法院提起诉讼

D.取消原合同,重新签订新合同

32.关于承包人的环境保护责任,以下说法正确的是( )。

A.环保工作内容无需报送监理人审批

B.承包人对施工废弃物处理无任何责任

C.承包人须对堆放施工废弃物造成的环境影响负责

D.承包人不必对饮用水源进行定期监测

33.根据《标准施工招标文件》,监理人应在开工日期( )天前向承包人发出开工通知。

A.7

B.10

C.14

D.28

34.根据《建设工程量清单计价规范》(GB50500-2013)发包人进行安全文明施工费预付的时间和金额分别是( )。

A.预付时间为工程开工后 42 天内,金额不低于当年施工进度计划的安全文明施工费总额的60%

B.预付时间为工程开工后 42 天内,金额不低于当年施工进度计划的安全文明施工费总额的50%

C.预付时间为工程开工后 28 天内,金额不低于当年施工进度计划的安全文明施工费总额的60%

D.预付时间为工程开工后 14 天内,金额不低于当年施工进度计划的安全文明施工费总额的80%

35.开工通知发出后,尚不具备开工条件的,以()为开工日期。

A.实际进场施工时间

B.开工通知载明的开工日期

C.协商确定的时间

D.开工条件具备的时间

36.根据《标准施工招标文件》,除专用合同条款另有约定外,()应按专用合同条款约定进行工程及工程设备试运行,()承担全部试运行费用。

A.发包人,承包人

B.监理人,发包人

C.监理人,承包人

D.承包人,承包人

37.根据《关于完善建设工程价款结算有关办法的通知》(财建[2022]183 号),政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的( )。

A.70%

B.80%

C.85%

D.90%

38.根据《标准施工招标文件》,承包人自检确认并经监理验收后覆盖隐蔽的项目,总监理工程师要求重新检验,经检验证明工程质量符合要求,则由此增加的费用和工期延误的承担方式是( )。

A.增加的费用和工期延误由监理人承担

B.增加的费用和工期延误由承包人承担

C.增加的费用由承包人承担,工期延误由发包人承担

D.增加的费用和工期延误由发包人承担

39.根据《标准设备采购招标文件》买卖双方约定合同设备的所有权和风险转移的界面为( )。

A.装在设备制造厂的运输工具上

B.施工场地设备安装部位

C.运至施工场地运输工具的车面

D.施工场地的安装作业面

40.发生承包人违反合同约定的情况时,处理方法正确的是( )。

A.发包人应向承包人发出整改通知,承包人仍不纠正违法行为时,发包人可向承包人发出解除合同通知

B.发包人应向承包人发出整改通知,承包人仍不纠正违法行为时,监理人可向承包人发出解除合同通知

C.监理人应向承包人发出整改通知,承包人仍不纠正违法行为时,发包人可向承包人发出解除合同通知

D.监理人应向承包人发出整改通知,承包人仍不纠正违法行为时,监理人可向承包人发出解除合同通知

41.根据《建设工程工程量清单计价规范》(GB50500-2013),某工程签订了单价合同,在执行过程中,某分项合同原清单工程量为 1000m3,综合单价为 25 元/m3,后因业主原因实际工程量变为 1500m3,合同中约定,若实际工程量超过计划工程量 15%以上,超过部分综合单价调整为原来的 0.9,不考虑其他因素,则该工程的结算款应为()元。

A.36625

B.35000

C.33750

D.32875

42.某招标工程的招标控制价为 1.6 亿,某投标人报价为 1.55 亿,经修正计算性错误后以1.45 亿的报价中标,则该承包人的报价浮动率为( )。

A.9.375%

B.3.125%

C.9.355%

D.9.677%

43.下列关于材料采购合同管理的说法不正确的是( )。

A.买方审核质量保证期届满证书无误后 28 日内,向卖方支付合同价格 5%的结清款

B.履约保证金自合同生效之日起生效,在合同材料验收证书或进度款支付函签署之日起 28日后失效

C.迟延交付违约金的最高限额为合同价格的 10%

D.卖方对材料进行包装,买方需要将包装物退还给卖方

44.根据《标准施工招标文件》关于暂停施工的说法,正确的是( )。

A.因发包人原因发生暂停施工的紧急情况时,承包人可以先暂停施工,并及时向监理人提出暂停施工的书面请求

B.发包人原因造成暂停施工,承包人可不负责暂停施工期间工程的安全保障

C.施工中出现意外情况需要暂停施工的,所有责任由发包人承担

D.由于发包人原因引起的暂停施工,承包人有权要求延长工期和(或)增加费用,但不得要求补偿利润

45.根据《标准设计施工总承包招标文件》中的通用合同条款,设计文件需政府有关部门审查或批准的工程,发包人应在审查同意承包人的设计文件后()天内,向政府有关部门报送设计文件。

A.7

B.14

C.21

D.28

46.根据《标准设计施工总承包招标文件》中的通用合同条款,关于竣工验收的说法,正确的有( )。

A.承包人应提前 14 天将申请竣工试验通知送达发包人

B.承包人应在申请竣工试验前提交暂行操作和维修手册

C.承包人应在竣工试验通过时将工程移交给发包人组织试运行

D.工程经验收合格,监理人经发包人同意后签发工程接收证书

47.根据九部委《标准施工招标文件》,关于承包人索赔期限的说法,正确的是( )。

A.按照合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发后发生的索赔

B.按照合同约定接收竣工付款证书后,仍有权提出在合同工程接收证书颁发前发生的索赔

C.按照合同约定接收竣工验收证书后,无权提出在合同工程接收证书颁发前发生的索赔

D.按照合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发前发生的索赔

48.根据《标准材料采购招标文件》,全部合同材料质量保证期届满后,买方应在规定时间内向卖方支付合同价格的()结清款。

A.10%

B.5%

C.3%

D.2%

49.根据《标准施工招标文件》,下列关于争议的解决方式的说法正确的是( )。

A.争议评审组由经济、技术层面的专家组成

B.双方接受评审意见的,由监理人拟定协议,经双方签字后遵照执行

C.双方不接受评审意见的,收到评审意见后 7 天内将仲裁或起诉意向书面通知另一方

D.仲裁或诉讼结束前应暂按专业监理工程师的确定执行

50.《设计施工总承包合同》的“价格清单”是指( )。

A.承包人按照发包人提出的工程量清单而计算的报价单

B.承包人按发包人的设计图纸概算量,填入单价后计算的合同价格

C.承包人为完成所提投标方案计算的设计、施工、竣工、试运行、缺陷责任期各阶段的计划费用

D.清单价格费用的总和为合同价格

51.下列合同文件中,属于《标准施工招标文件》中施工合同文本的合同文件,在专用条款没有另行约定的情况下,其正确的解释次序是( )。

A.中标通知书、专用合同条款、通用合同条款、合同协议书

B.合同协议书、通用合同条款、专用合同条款、中标通知书

C.合同协议书、中标通知书、专用合同条款、通用合同条款

D.中标通知书、合同协议书、专用合同条款、通用合同条款

52.根据九部委《标准施工招标文件》,工程接收证书颁发后产生的竣工清场费用应由()承担。

A.承包人

B.发包人

C.监理人

D.主管部门

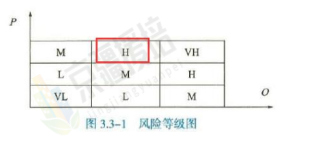

53.风险因素发生的概率(P)为大(H),风险损失量(O)为中(M),此时按风险等级为( )。

A.小(L)

B.中等(M)

C.大(H)

D.很大(VH)

54.关于建筑工程一切险的说法正确的是( )。

A.建筑工程一切险以发包人和承包人的共同名义投保

B.发包人投保建筑工程一切险

C.保险期限是从投保之日起直至工程验收之日止

D.建筑工程一切险的责任范围不包括工程标的有形财产的损失和相关费用的损失

55.对于投保建筑工程一切险的工程,保险人应负责赔偿的损失是( )。

A.因设计错误引起的工程损失

B.维修保养的费用

C.因意外事故导致爆炸造成的工程损失

D.非外力原因引起的机械装置损坏

56.对难以控制的风险向保险公司投保是()的一种措施。

A.风险规避

B.风险减轻

C.风险转移

D.风险自留

57.根据《建设工程施工合同(示范文本)》,发包人累计扣留的质量保证金不得超过工程价款结算总额的( )。

A.2%

B.5%

C.10%

D.3%

58.关于风险评价的说法,正确的是( )。

A.风险等级为小的风险因素是可忽略的风险

B.风险等级为中等的风险因素是可接受风险

C.风险等级为大的风险因素是不可接受风险

D.风险等级为很大的风险因素是不希望有的风险

59.某投标人在内部投标评审会中发现招标人公布的招标控制价不合理,因此决定放弃此次投标,该风险应对策略为( )。

A.风险减轻

B.风险规避

C.风险自留

D.风险转移

60.下列工程担保中,以保护承包人合法权益为目的的是( )。

A.投标担保

B.支付担保

C.履约担保

D.预付款担保

61.在进行保险索赔时,以下()不是必须提供的索赔证明。

A.保险单

B.工程承包合同

C.施工日志

D.事故检验人出具的鉴定报告

62.决定保险成本的最主要因素是( )。

A.服务质量

B.安全可靠性

C.保险费率

D.赔付金额


参考答案及解析

1.【答案】B

【解析】本题考查的是招标程序。

A 错误,招标人在组织现场踏勘时,并不对投标人提出的有关问题作进一步说明,以免干扰

投标人的判断。

B 正确,根据教材内容,投标人须知前附表规定组织踏勘现场时,投标人踏勘现场发生的费

用自理。除招标人的原因外,投标人自行负责在踏勘现场中所发生的人员伤亡和财产损失。

C 错误,招标人组织投标人进行现场踏勘,投标人有权利参加。

D 错误,招标人在踏勘现场中介绍的工程场地和相关周边环境情况,仅供投标人在编制投标

文件时参考,招标人不对投标人据此作出的判断和决策负责。

2.【答案】C

【解析】本题考查的是施工投标报价策略。

选项 C 不正确,因为保本竞标法通常是以低价获得首期工程,而不是以高价。选项 AB 和 D

描述的都是保本竞标法的特点或适用情境。

3.【答案】A

【解析】本题考查的是招标方式。

公开招标又称无限竞争性招标,是指招标人通过新闻媒体发布招标公告,邀请具备条件的法

人或组织投标竞争,然后从中确定中标者并与之签订施工合同的过程。

4.【答案】D

【解析】本题考查的是招标程序。

招标人对招标文件进行澄清或者修改的内容可能影响投标文件编制的,招标人应在投标截止

时间至少 15 日前,以书面形式通知所有获取招标文件的潜在投标人。

5.【答案】B

【解析】本题考查的是工程总承包招标要求。

招标人对符合招标文件规定的未中标人的设计成果进行补偿的,按投标人须知前附表规定给

予补偿,并有权免费使用未中标人设计成果等。

6.【答案】D

【解析】本题考查的是招标程序。

D 错,招标人应负责组建评标委员会。

7.【答案】A

【解析】本题考查的是单价合同。

采用单价合同时,实际工程款的支付以实际完成工程量乘以合同单价进行计算。

结算工程款=50×5000=25 万元。

8.【答案】C

【解析】本题考查的是工程总承包招标要求。

工程总承包招标文件要求编制的价格清单所包含的内容与施工投标报价的内容有所不同,工

程总承包招标文件要求编制的价格清单还包括勘察设计费等内容。

9.【答案】C

【解析】本题考查的是合同计价方式比较与选择。

对于紧急工程,要求尽快开工且工期较紧,可能没有施工图纸,施工单位无法报出合理价格,

故采用成本加酬金合同较为合适。

10.【答案】C

【解析】本题考查的是招标程序

按照国家有关规定需要履行项目审批、核准手续的依法必须进行招标的项目,其招标范围、

招标方式、招标组织形式应当报项目审批、核准部门审批、核准。

11.【答案】C

【解析】本题考查的是合同计价方式比较与选择。

当采用成本加浮动酬金合同时,建设单位不易进行造价控制。

12.【答案】B

【解析】本题考查的是施工投标文件。

A 选项错误,因为教材中提到对于较为关键的内容,如工程总报价,至少应由两人各自分别

校对一遍;

C 选项错误,特殊重大工程项目,在校对完后需要再交由相关负责人审核;

D 选项错误,校对不仅仅关注文字表述,还包括漏页、页码错误等。

只有 B 选项符合教材描述,合理化建议需要至少两人各自分别校对一遍。

13.【答案】A

【解析】选项 A 正确,在同一施工合同中采用不同的计价方式,是建设单位和施工单位合理

分担施工风险的有效办法。

选项 B 错误,对于已完成施工图设计的工程,施工图纸和工程量清单详细而明确,可选择总

价合同;对于实际工程量与预计工程量可能有较大出入的工程,应优先选择单价合同。

选项 C 错误,对于只完成初步设计,工程量清单不够明确的工程,可选择单价合同或成本加

酬金合同。

选项 D 错误,对于施工中有较大部分采用新技术、新工艺的工程,建设单位和施工单位缺乏

经验,又无国家标准的,不宜采用固定总价合同,而应选用成本加酬金合同。

14.【答案】B

【解析】投标人须知前附表规定召开投标预备会的,招标人应按投标人须知前附表规定的时

间和地点召开投标预备会。

投标人须知包括前附表、正文和附表三部分。

综上,本题应选 B。

15.【答案】D

【解析】招标公告适用于进行资格预审的公开招标。

投标邀请书适用于进行资格后审的邀请招标。综上,本题应选 D。

16.【答案】C

【解析】选项 A、B 错误,能够早日结算的项目(如前期措施费、基础工程、土石方工程等)

可以适当提高报价,以利资金周转,提高资金时间价值。后期工程项目(如设备安装、装饰

工程等)的报价可适当降低。

选项 C 正确,经过工程量核算,预计今后工程量会增加的项目,适当提高单价,这样在最终

结算时可多盈利;而对于将来工程量有可能减少的项目,适当降低单价,这样在工程结算时

不会有太大损失。

选项 D 错误,设计图纸不明确、估计修改后工程量要增加的,可以提高单价;而工程内容说

明不清楚的,则可降低一些单价,在工程实施阶段通过索赔再寻求提高单价的机会。

17.【答案】B

【解析】澄清或者修改的内容可能影响资格预审申请文件编制的,招标人应在提交资格预审

申请文件截止时间至少 3 日前,以书面形式通知所有获取资格预审文件的潜在投标人;不足

3 日的,招标人应顺延提交资格预审申请文件的截止时间。综上,本题应选 B。

18.【答案】A

【解析】可调总价合同是指在固定总价合同的基础上,因合同履行过程中市场价格变动、工

程变更及其他工程条件变化而使工程成本增加时,可按合同约定对合同总价进行调整的计价

方式。

因此总价合同中采用可调总价合同时,施工单位的风险相对较小。

综上,本题应选 A。

19.【答案】A

【解析】招标人最迟应在书面合同签订后 5 日内向中标人和未中标的投标人退还投标保证金

及银行同期存款利息。

20.【答案】C

【解析】选项 A 说法正确,根据合同总价是否可调,总价合同又可分为固定总价合同和可调

总价合同。

选项 B 说法正确,采用固定总价合同形式,承包单位要考虑承担合同履行中的主要风险,因

此在投标时会报较高价格。

选项 C 说法错误,单价合同大多用于工期长、技术复杂、实施过程中发生各种不可预计因素

较多的大型工程。

选项 D 说法正确,票据价格调整法是指在合同履行过程中,承包单位依据实际采购票据和用

量,向建设单位实报实销与报价单中所报基价的差额部分。

题干要求选择错误选项。

21.【答案】D

【解析】经评审的最低投标价法是指评标委员会对满足招标文件实质要求的投标文件,根据

招标文件规定的量化因素及量化标准进行价格折算,形成“标价比较表”,载明投标人的投

标报价及经评审的最终投标价。

然后按照经评审的投标价由低到高的顺序推荐中标候选人,或根据招标人授权直接确定中标

人。

经评审的投标价相等时,投标报价低的优先;投标报价也相等的,由招标人自行确定。

综上,本题应选 D。

22.【答案】A

【解析】

23.【答案】A

【解析】有时招标文件要求投标人对工程量大的项目报“综合单价分析表”,投标时可将单

价分析表中的人工费及机械设备费报得高一些,而材料费报得低一些。这主要是为了在今后

补充项目报价时,可以参考选用“综合单价分析表”中较高的人工费和机械使用费,而材料

则往往采用市场价,因而可获得较高收益。

24.【答案】B

【解析】选项 A 错误,施工投标人应按施工招标文件的要求编制投标文件,投标文件应对招

标文件提出的实质性要求和条件作出响应,一般不带任何附加条件,否则会导致废标。

选项 B 正确,施工投标文件的编制应遵循以下原则:

(1)突出专业性,而且要有针对性。

(2)保证可行性,而且要经济合理。

(3)注重规范性,而且要凸显重点。

选项 C 错误,技术标书主要是指施工组织设计,商务标书主要包括工程报价、优惠条件、对

合同条款的确认等内容。

选项 D 错误,施工投标文件由投标人自己进行密封,密封袋封口后,需要按招标文件要求加

盖投标人公章,并由投标人法定代表人签名或盖章。密封的施工投标文件可在投标截止日前

在招标文件载明的地点递交招标人。

25.【答案】D

【解析】选项 A 说法正确,划分施工标段时,应考虑的因素包括:工程特点、对工程造价的

影响、承包单位专长的发挥、工地管理及建设资金、设计图纸供应等。

选项 B 说法正确,施工承包模式有施工总承包、平行承包、联合体承包、合作体承包等。

选项 C 说法正确,施工合同计价方式可分为三种:总价方式、单价方式和成本加酬金方式。

选项 D 说法错误,建设单位可综合考虑工程复杂程度、工程设计深度、施工技术先进程度、

施工工期紧迫程度等因素,选取不同的合同计价方式或在同一施工合同中针对不同工程部位

组合采用不同计价方式。

26.【答案】A

【解析】本题考查的是劳务分包合同管理。

劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财

产和施工机械设备办理保险,支付保险费用。

27.【答案】A

【解析】本题考查的是索赔管理。

A 对,发包人应在作出索赔处理结果答复后 28 天内完成赔付。

B 错,监理人收到承包人提交的索赔通知书后,应及时审查索赔通知书的内容、查验承包人

的记录和证明材料,必要时监理人可要求承包人提交全部原始记录副本。

C 错,监理人应按总监理工程师与合同当事人商定或确定追加的付款和(或)延长的工期,

并在收到上述索赔通知书或有关索赔的进一步证明材料后的 42 天内,将索赔处理结果答复

承包人。

D 错,发包人在承包人接受最终结清付款证书后不再接受任何索赔通知书。

28.【答案】B

【解析】本题考查的是劳务分包合同管理。

A 错误,约定不同工种劳务的计时单价时,每日上报确认的工时。

C 错误,全部工作完成,经承包人认可后 14 天内,劳务分包提交完整结算资料。

D 错误,约定不同工作成果的计件单价时,每月(或旬、日)上报确认的工程量。

29.【答案】B

【解析】针对工期不超过 12 个月、技术相对简单且设计和施工不是由同一承包人承担的小

型项目施工招标,九部委还联合发布了《简明标准施工招标文件》。

综上,本题应选 B。

30.【答案】C

【解析】对于施工中有较大部分采用新技术、新工艺的工程,建设单位和施工单位缺乏经验,

又无国家标准的,不宜采用固定总价合同,而应选用成本加酬金合同。

31.【答案】B

【解析】本题考查的是争议的解决。

选项 B 正确,根据教材内容,若争议双方都接受评审意见,监理人需根据评审意见拟定执行

协议,并将其作为合同的补充文件。

选项 A 错误,因为虽然总监理工程师的确定执行在特定条件下适用(仲裁或诉讼期间),但

不是评审意见被接受后的行动。

选项 C 和 D 错误,因为它们不符合接受评审意见后的规定步骤。

32.【答案】C

【解析】本题考查的是施工安全与环境保护。

A 项错误,承包人编制的施工环保措施计划需要报送监理人审批。

B 项错误,承包人需要负责施工废弃物的有序堆放与处理。

C 项正确,承包人需要对其施工废弃物处理不当造成的环境影响承担责任。

D 项错误,承包人需要按照国家标准定期监测饮用水源,防止污染。

33.【答案】A

【解析】本题考查的是施工合同订立管理。

监理人应在开工日期 7 天前向承包人发出开工通知。

34.【答案】C

【解析】本题考查的是工程计量与支付管理。

发包人应在工程开工后的 28 天内预付不低于当年施工进度计划的安全文明施工费总额的

60%,其余部分按照提前安排的原则进行分解,与进度款同期支付。

35.【答案】D

【解析】本题考查的是施工合同纠纷审理相关规定。

开工通知发出后,尚不具备开工条件的,以开工条件具备的时间为开工日期。

36.【答案】D

【解析】本题考查的是竣工验收。

承包人应按专用合同条款约定进行工程及工程设备试运行,承包人承担全部试运行费用。

37.【答案】B

【解析】本题考查的是工程计量与支付管理。

本题考查的是进度款。政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成

工程价款的 80%。

38.【答案】D

【解析】本题考查的是施工质量管理。

工程隐蔽部位覆盖前的检查:

(1)通知监理人检查

经承包人自检确认的工程隐蔽部位具备覆盖条件后,承包人应通知监理人在约定的期限内检

查。承包人的通知应附有自检记录和必要的检查资料。监理人应按时到场检查。经监理人检

查确认质量符合隐蔽要求,并在检查记录上签字后,承包人才能进行覆盖。监理人检查确认

质量不合格的,承包人应在监理人指示的时间内修整返工后,由监理人重新检查。

(2)监理人未到场检查

监理人未按约定的时间进行检查的,除监理人另有指示外,承包人可自行完成覆盖工作,并

作相应记录报送监理人,监理人应签字确认。监理人事后对检查记录有疑问的,可按约定重

新检查。

(3)监理人重新检查

承包人按上述的(1)、(2)覆盖工程隐蔽部位后,监理人对质量有疑问的,可要求承包人

对已覆盖的部位进行钻孔探测或揭开重新检验,承包人应遵照执行,并在检验后重新覆盖恢

复原状。经检验证明工程质量符合合同要求的,由发包人承担由此增加的费用和(或)工期

延误,并支付承包人合理利润;经检验证明工程质量不符合合同要求的,由此增加的费用和

(或)工期延误由承包人承担。

39.【答案】C

【解析】本题考查的是设备采购合同管理。

卖方根据合同约定的交付时间和批次在施工场地车面上将合同设备交付给买方。

40.【答案】C

【解析】本题考查的是违约责任。

监理人应向承包人发出整改通知,承包人仍不纠正违法行为时,发包人可向承包人发出解除

合同通知。

41.【答案】A

【解析】本题考查的是变更管理。

合同约定范围内(15%以内)的工程款为:1000×(1+15%)×25=1150×25=28750 元

超过 15%之后部分工程量的工程款为:(1500-1150)×(25×0.9)=7875 元

则土方工程款合计=28750+7875=36625 元

42.【答案】A

【解析】本题考查的是变更管理。

承包人报价浮动率 L=(1-中标价/招标控制价)×100%,即承包人报价浮动率 L=(1-1.45/1.6)

×100%=9.375%。

43.【答案】D

【解析】本题考查的是材料采购合同管理。

D 错误,卖方对材料进行包装,买方不需要将包装物退还给卖方。

44.【答案】A

【解析】本题考查的是施工进度管理。

B 错,不管是谁的原因造成的暂停施工,承包人都要负责暂停施工期间工程的安全保障。C

错,施工中出现意外情况需要暂停施工的,谁的责任造成的由谁承担责任。D 错,由于发包

人原因引起的暂停施工造成工期延误的,承包人有权要求发包人延长工期和(或)增加费用,

并支付合理利润。

45.【答案】A

【解析】本题考查的是工程总承包合同履行要点。

设计文件需政府有关部门审查或批准的,发包人应在审查同意承包人的设计文件后 7 天内,

向政府有关部门报送设计文件,承包人予以协助。

46.【答案】D

【解析】本题考查的是工程总承包合同履行要点。

A 错误、B 错误,承包人应提前 21 天将申请竣工试验的通知送达监理人,并按照专用合同条

款约定的份数,向监理人提交竣工记录、暂行操作和维修手册。监理人应在 14 天内,确定

竣工试验的具体时间。C 错误,承包人应按合同约定进行工程及工程设备试运行。

47.【答案】A

【解析】本题考查的是索赔管理。

根据九部委《标准施工招标文件》中的通用合同条款,承包人提出索赔的期限如下:

(1)承包人按合同约定接受了竣工付款证书后,应被认为已无权再提出在合同工程接收证

书颁发前所发生的任何索赔。

(2)承包人按合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发后发生的

索赔。提出索赔的期限自接受最终结清证书时终止。

48.【答案】B

【解析】本题考查的是材料采购合同管理。

全部合同材料质量保证期届满后,买方在收到卖方提交的由买方签署的质量保证期届满证书

并经审核无误后 28 日内,向卖方支付合同价格 5%的结清款。

49.【答案】B

【解析】本题考查的是争议的解决。

A 错误,争议评审组是由合同管理和工程实践经验的专家组成。C 错误,双方不接受评审意

见的,收到评审意见后 14 天内将仲裁或起诉意向书面通知另一方。D 错误,仲裁或诉讼结

束前应暂按总监理工程师的确定执行。

50.【答案】C

【解析】本题考查的是设计施工总承包合同文件的组成及优先解释顺序。

价格清单是指承包人完成所提投标方案计算出的设计、施工、竣工、试运行、缺陷责任期各

阶段的计划费用清单。

51.【答案】C

【解析】本题考查的是施工合同文件的组成及优先解释顺序。

施工合同文件的组成及解释优先顺序:合同协议书;中标通知书;投标函及其附录;专用合

同条款及其附件;通用合同条款;技术标准和要求;图纸;已标价工程量清单或预算书;其

他合同文件。

52.【答案】A

【解析】本题考查的是竣工验收。

除合同另有约定外,工程接收证书颁发后,承包人应按以下要求对施工场地进行清理,直至

监理人检验合格为止。竣工清场费用由承包人承担。

53.【答案】C

【解析】根据风险等级图可知,概率(P)为大(H)区间,风险损失量(O)为中(M)区间,

风险等级为大(H)。


综上,本题应选 C。

54.【答案】A

【解析】选项 A 正确。投保人和被保险人。建筑工程一切险以发包人和承包人的共同名义投

保,被保险人包括发包人、总承包人、分包人、发包人聘用的监理人员、与工程有密切关系

的单位或个人,如贷款银行等。

选项 B 错误,承包人应以发包人和承包人的共同名义向双方同意的保险人投保建筑工程一切

险、安装工程一切险。

选项 C 错误,建筑工程一切险采用的是工期保险单,即保险期限是从投保工程动工之日起直

至工程验收之日止。

选项 D 错误,建筑工程一切险的责任范围包括工程标的有形财产的损失和相关费用的损失。

55.【答案】C

【解析】建筑工程一切险的责任范围包括工程项下的物质损失部分,即工程标的有形财产的

损失和相关费用的损失,一般会在保险单中列明具体的保险项目:建筑工程(包括永久和临

时工程及物料)、所有人提供的物料及项目、安装工程项目、建筑用机器、装置及设备(需

另附清单)、场地清理费、工地内现成的建筑物、所有人或承包人在工地上的其他财产(需

列明名称)。

物质损失部分的保险责任主要有保险单中列明的各种自然灾害和意外事故,如洪水、风暴、

水灾、暴雨、地陷、冰雹、雷电、火灾、爆炸等多项,同时还承保盗窃、工人或技术人员过

失等人为风险,以及原材料缺陷或工艺不善引起的事故。此外,还可在基本保险责任项下附

加特别保险条款,以利于被保险人全面转移风险。

56.【答案】C

【解析】选项 A 错误,风险规避是彻底规避风险的一种做法,即断绝风险来源。对施工项目

管理机构而言,就意味着否决或者放弃采纳某一具体施工方案。

选项 B 错误,风险减轻是指将不利风险事件发生的可能性和(或)影响降低到可接受范围内

的风险应对策略,这也是绝大部分情形下采用的风险应对策略。

选项 C 正确,风险转移是指将风险转移给他人承担,以避免风险损失。风险转移可分为保险

转移和非保险转移两种方式。

选项 D 错误,风险自留是指将可能的风险损失留给自己承担。风险自留分为两种情况:一种

是主动自留,另一种是被动自留。

57.【答案】D

【解析】本题考查的是工程质量保证金。

根据《建设工程施工合同(示范文本)》,发包人累计扣留的质量保证金不得超过工程价款

结算总额的 3%。

58.【答案】C

【解析】本题考查的是工程承包风险管理程序。

A 错,风险等级为小的风险因素是可接受风险。B 错,风险等级为中等的风险因素是不希望

有的风险。D 错,风险等级为很大的风险因素不可接受的风险,需要给予重点关注。

59.【答案】B

【解析】本题考查的是工程承包风险管理程序。

在内部投标评审会中发现招标人公布的招标控制价不合理,说明还没有开始投标,属于规避。

60.【答案】B

【解析】本题考查的是工程款支付担保。

保护承包人的合法权益的担保一定是由发包人提供的,由发包人提供的担保只有支付担保。

61.【答案】C

【解析】本题考查的是工程保险理赔。

正确选项 C 施工日志虽然记录了施工情况,但不是教材中提及必须提供的索赔证明。选项

AB 和 D 都是教材中提到的索赔证明的有效文件。

62.【答案】C

【解析】本题考查的是工程保险的选择。

正确选项 C 直接与保险成本相关,如教材所述。选项 AB 虽然在选择保险人时需要考虑的因

素,但并非决定保险成本的最主要因素。选项 D 赔付金额虽然影响保险公司的成本,但不是

投保人考虑的保险成本决定因素。


【课程推荐】

     2024年一级建造师考试辅导VIP班网络课程简章

     2024年一级建造师考试辅导拔高冲刺班网络课程简章

     2024年一级建造师考试辅导巧练刷题班网络课程简章

     2024年一级建造师考试辅导基础无忧班网络课程简章

     2024年一级建造师考试辅导启航精讲全科班课程简章

     2024年一级建造师考试辅导单科突破班网络课程简章


登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听

手机扫码登录一级建造师课程频道试听



2024年度一级建造师考试辅导网络课程快速报名通道:点击在线试学选课报名

手机扫码试学报名
