2024年度二级建造师考试《建设工程施工管理》易错易考题—第五章单选题


       京疆援培二级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度专业实务科目考试要点进行了梳理,小编在这里跟考生们分享2024年度二级建造师考试《建设工程施工管理》科目易错易考300题,以供考生备考学习之用。二级建造师《建设工程施工管理》第 5 章 施工成本管理易错易考题单项选择题的内容如下:




第 5 章 施工成本管理

一、单选题

1.施工质量成本可分为控制成本和损失成本两部分,控制成本又可分为预防成本和鉴定成本,下列选项中( )属于鉴定成本。

A.工序控制费

B.新工艺鉴定费

C.工序检验费

D.质量信息费

2.施工成本受多种因素影响,下列有关说法错误的是()。

A.高技能工人通常薪酬要求更高,会影响施工成本

B.低质量的施工可以降低施工成本

C.现场管理能力高低直接关系到施工成本

D.间接成本会随着工期的缩短而减少

3.施工成本可从建设工程全要素构成进行划分,下列有关说法正确的是()。

A.一般情况下,直接成本会随着工期增加而增加

B.质量成本可分为预防成本和鉴定成本两部分

C.安全成本可分为安全生产保障成本和安全事故损失成本两部分

D.安全生产保障成本包括企业内部保障成本和企业外部保障成本

4.施工成本管理是施工成本进行计划、控制、分析,并进行施工成本管理绩效考核的过程,

下列有关说法正确的是()。

A.成本分析是开展成本计划和控制的基础

B.成本控制能对成本计划的实施进行监督

C.成本控制是对成本计划是否实现进行的检查

D.成本控制是实现责任成本目标的保证和手段

5.编制人工定额时,为了提高编制效率,对于同类型产品规格多、工序重复、工作量小的施工过程,宜采用的编制方法是( )。

A.比较类推法

B.技术测定法

C.统计分析法

D.试验测定法

6.编制标准砖砌体材料消耗定额时,砖的消耗量应按( )确定。

A.净用量

B.净用量加损耗量

C.一次损耗量

D.损耗量加补损量

7.关于周转性材料消耗量的说法,正确的是( )。

A.周转性材料的消耗量是指材料使用量

B.周转性材料的消耗量应当用材料的一次使用量和摊销量两个指标表示

C.周转性材料的摊销量供施工企业组织使用

D.周转性材料的消耗与周转使用次数无关

8.下列定额中,分项最细,子目最多的定额是()。

A.施工定额

B.预算定额

C.概算定额

D.概算指标

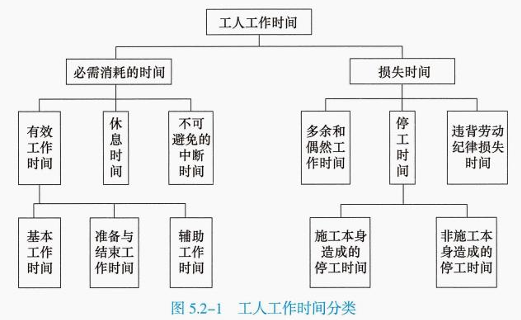

9.下列工作时间中,属于损失时间,但在拟定定额时可以适当考虑的是()。

A.抹灰工偶然补墙洞的时间

B.工人熟悉图纸的时间

C.工人完工后整理的时间

D.工人喝水的时间

10.下列人工消耗量定额测定时间中,其长短与所负担的工作量大小无关,但往往与工作内容有关的是()。

A.基本工作时间

B.辅助工作时间

C.准备与结束工作时间

D.休息时间

11.编制某施工机械台班使用定额,测定该机械纯工作 1 小时的生产率为 6m3,机械利用系数平均为 80%,工作班延续时间为 8 小时,则该机械的台班产量定额为( )m3。

A.64

B.60

C.48

D.38.4

12.某施工企业通过投标获得了某工程的施工任务,合同签订后,公司有关部门开始选派项目经理并编制成本计划,该阶段编制的成本计划属于( )。

A.竞争性成本计划

B.指导性成本计划

C.实施性成本计划

D.战略性成本计划

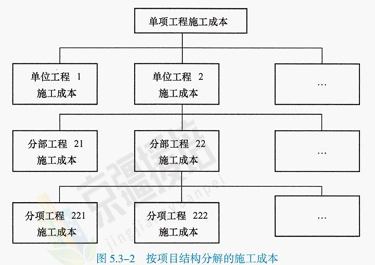

13.若按项目组成编制施工成本计划,项目应按( )的顺序依次进行分解。

A.单项工程-单位工程-分部工程-分项工程

B.单项工程-分部工程-单位工程-分项工程

C.单位工程-单项工程-分部工程-分项工程

D.单位工程-单项工程-分项工程-分部工程

14.施工成本的过程控制中,人工费的控制实行( )方法。

A.量化管理

B.量价分离

C.弹性管理

D.指标包干

15.某施工项目部根据以往项目的材料实际耗用情况,结合具体施工项目要求,制定领用材料标准控制发料。这种材料用量控制方法是( )。

A.定额控制

B.计量控制

C.指标控制

D.包干控制

16.某工程某月计划完成工程桩 100 根,计划单价为 1.3 万元/根,实际完成工程桩 110 根,实际单价为 1.4 万元/根,则费用偏差(CV)为( )万元。

A.11

B.13

C.-13

D.-11

17.对某建设工程项目进行成本偏差分析,若当月计划完成工作量是 100m3,计划单价为 300元/m3;当月实际完成工作量是 120m3,实际单价为 320 元/m3。则关于该项目当月成本偏差分析的说法,正确的是( )。

A.费用偏差为-2400 元,成本超支

B.费用偏差为 6000 元,成本节约

C.进度偏差为 6000 元,进度延误

D.进度偏差为 2400 元,进度提前

18.下列施工成本分析依据中,属于既可对已发生的,又可对尚未发生或正在发生的经济活动进行核算的是( )。

A.会计核算

B.业务核算

C.统计核算

D.成本预测

19.下列施工成本分析方法中,可以用来分析各种因素对成本影响程度的是( )。

A.连环置换法

B.相关比率法

C.比重分析法

D.动态比率法

20.施工项目年度成本分析的重点是( )。

A.通过实际成本与目标成本的对比,分析目标成本落实情况

B.通过对技术组织措施执行效果的分析,寻求更加有效的节约途径

C.通过实际成本与计划成本的对比,分析成本降低水平

D.针对下一年度进展情况,规划切实可行的成本管理措施

21.某工程材料中钢筋的目标消耗量 100t,单价 4000 元,损耗率 5%。实际消耗量 110t,单价 4200 元,损耗率 3%。运用因素分析法,则单价提高使成本增加了()元。

A.23100

B.22660

C.21000

D.20600

22.分部分项工程成本分析“三算”对比分析,是指( )的比较。

A.预算成本、目标成本、实际成本

B.概算成本、预算成本、决算成本

C.月度成本、季度成本、年度成本

D.预算成本、计划成本、目标成本


答案与解析

一、单选题

1.【答案】C

【解析】鉴定成本是指为保证工程质量而对工程本身及材料、构配件、设备等进行质量鉴定所支出的费用,包括施工图纸审查费,施工文件审查费,原材料、外购件检验试验费,工序检验费,工程质量验收费等。

2.【答案】B

【解析】选项 A 说法正确,高技能工人通常薪酬要求更高,因为他们能够提供更高质量的工作,这也会影响施工成本。

选项 B 说法错误,施工质量的不达标或低质量将增加修复和重建成本、返工和修正成本、监测和测试费用、低效和浪费成本、维护和修理成本,以及客户满意度和声誉成本。

选项 C 说法正确,现场管理能力高低直接关系到施工成本,现场管理能力低,容易引起返工、返修、材料浪费、工人窝工、机械闲置等现象,导致施工成本增加。

选项 D 说法正确,施工的直接成本会随着工期的缩短而增加,当压缩工期时,会投入必要的相关费用,主要表现为措施性费用的投入;间接成本会随着工期的缩短而减少。

3.【答案】C

【解析】选项 A 错误,在一般情况下,直接成本会随着工期缩短而增加,间接成本会随着工期缩短而减少。

选项 B 错误,质量成本可分为控制成本和损失成本两部分,控制成本又可分为预防成本和鉴定成本。

选项 C 正确。

选项 D 错误,安全生产保障成本包括安全防护工程费用、安全防护措施费用、安全教育培训

费用等;安全事故损失成本包括企业内部损失成本和企业外部损失成本。

4.【答案】B

【解析】选项 A 错误,成本计划是开展成本控制和分析的基础,也是成本控制的主要依据;

选项 B 正确,成本控制能对成本计划的实施进行监督,保证成本计划的实现;

选项 C 错误,成本分析是对成本计划是否实现进行的检查,并为成本管理绩效考核提供依据;

选项 D 错误,成本管理绩效考核是实现责任成本目标的保证和手段。

5.【答案】A

【解析】对于同类型产品规格多、工序重复、工作量小的施工过程,常用比较类推法。

6.【答案】B

【解析】总消耗量=净用量+损耗量

7.【答案】B

【解析】定额中的周转材料消耗量应采用一次使用量和摊销量两个指标表示。

8.【答案】A

【解析】施工定额是工程定额中分项最细、定额子目最多的定额,是工程定额中的基础性定额。

9.【答案】A

【解析】A 选项正确,属于损失时间中的偶然工作时间。

B 选项错误,属于必须消耗的时间-有效工作时间中的准备与结束工作时间。

C 选项错误,属于必须消耗的时间-有效工作时间中的准备与结束工作时间。

D 选项错误,属于必须消耗的时间-有效工作时间中的休息时间。


10.【答案】C

【解析】准备和结束工作时间的长短与所担负的工作量大小无关,但往往和工作内容有关。

11.【答案】D

【解析】施工机械台班产量定额=机械净工作 1h 生产率×工作班延续时间×机械利用系数。

12.【答案】B

【解析】指导性成本计划是指在选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。

13.【答案】A

【解析】


14.【答案】B

【解析】人工费的控制实行“量价分离”的方法。

15.【答案】C

【解析】对于没有消耗定额的材料,则实行计划管理和按指标控制的办法。根据以往项目的实际耗用情况,结合具体施工项目的内容和要求,制定领用材料指标,以控制发料。

16.【答案】D

【解析】费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP) 。

17.【答案】A

【解析】费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP) 即:费用偏差(CV)=120*300-120*320=-2400,费用偏差 CV 为负值时,表明实际费用超支。

18.【答案】B

【解析】业务核算的范围比会计、统计核算要广。会计和统计核算一般是对已经发生的经济活动进行核算,而业务核算不但可以核算已经完成的项目是否达到原定的目的、取得预期的效果,而且可以对尚未发生或正在发生的经济活动进行核算,以确定该项经济活动是否有经济效果,是否有执行的必要。

19.【答案】A

【解析】因素分析法又称为连环置换法,可用来分析各种因素对成本的影响程度。

20.【答案】D

【解析】年度成本分析重点是针对下一年度的施工进展情况制定切实可行的成本管理措施,以保证施工项目成本目标的实现。

21.【答案】A

【解析】①影响因素依次排列为:消耗量、单价、损耗率

②原价格=消耗量×单价×损耗率=100×4000×1.05=420000

③第一次代换:110×4000×1.05=462000(③-②=462000-42000=42000,消耗量变动引起的成本增加)

④第二次代换:110×4200×1.05=485100(④-③=23100,单价提高引起的成本增加)

⑤第三次代换:110×4200×1.03=475860(⑤-④=-9240,损耗率下降引起的成本减少)

22.【答案】A

【解析】进行预算成本、目标成本和实际成本的“三算”对比,分别计算实际偏差和目标偏差,分析偏差产生的原因,为今后的分部分项工程成本寻求节约途径。


附:

    京疆援培网校2024年二级建造师考前冲刺班网络课程简章

    京疆援培网校2024年二级建造师基础无忧班网络课程简章

    京疆援培网校2024年二级建造师巧练刷题班网络课程简章

    京疆援培网校2024年二级建造师拔高冲刺班网络课程简章

    京疆援培网校2024年二级建造师VIP班网络课程简章


更多考试资讯、备考资料、真题习题请关注京疆援培微信公众号(微信号:jingjiangyuanpei),或登录京疆援培企业官网(www.jingjiangyuanpei.com)。


京疆援培网校2024年二级建造师考试辅导网络课程招生中!!!
扫下方二维码试学网络课程
