2024年度二级建造师考试《建设工程施工管理》易错易考题—第三章多选题
京疆援培二级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度专业实务科目考试要点进行了梳理,小编在这里跟考生们分享2024年度二级建造师考试《建设工程施工管理》科目易错易考300题,以供考生备考学习之用。二级建造师《建设工程施工管理》第 3 章 施工进度管理易错易考题多项选择题的内容如下:
第 3 章 施工进度管理
二、多选题
1.在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的()进行标定。
A.已完任务量比例
B.尚余自由时差
C.尚需作业时间
D.已消耗劳动量
E.尚余总时差

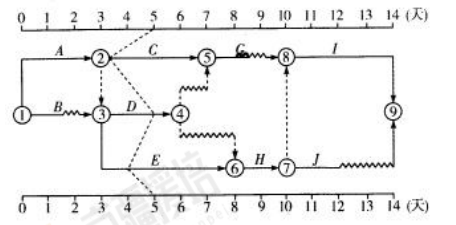

2.某分部工程时标网络计划如图 4-27 所示。当该计划执行到第 5 天结束时检查实际进展情况,实际进度前锋线表明()。
A.工作 C 实际进度拖后,但不影响总工期
B.工作 D 仍有总时差 2 天
C.工作 E 仍有总时差 1 天
D.工作 G 的最早开始时间将会受影响
E.工作 H 的最早开始时间不会受影响

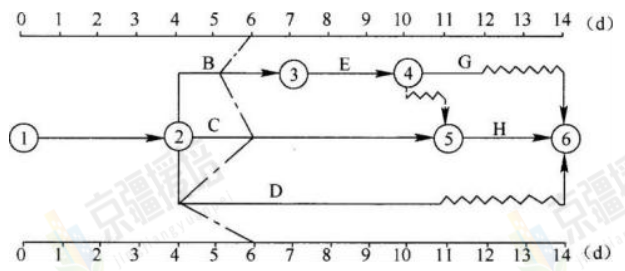

3.某分部工程双代号时标网络计划执行到第 6 天结束时,检查其实际进度如下图前锋线所示,检查结果表明()。
A.工作 B 的实际进度不影响总工期
B.工作 C 的实际进度正常
C.工作 D 的总时差尚有 2d
D.工作 E 的总时差尚有 1d
E.工作 G 的总时差尚有 1d

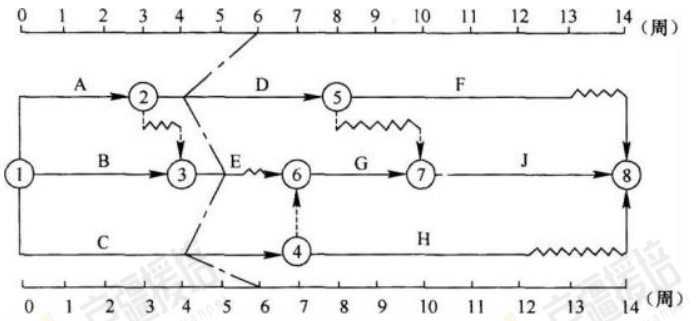

4.某工程项目时标网络计划如下图所示,该计划执行到第 6 周检查实际进度时,发现 A 和 B已经全部完成,工作 D、E 分别完成计划任务量的 20%和 50%,工作 C 尚需 3 周完成,则用前锋线法比较表述正确的是()。
A.工作 D 实际进度拖后 2 周,使总工期延长 1 周
B.工作 E 实际进度拖后 1 周,不影响总工期
C.工作 C 实际进度拖后 2 周,不影响总工期
D.后续工作 G、H、J 的最早开始时间推迟 2 周
E.该工程项目的总工期将延长 3 周
5.双代号网络图中虚工作的特点有()。
A.虚工作要占用时间
B.虚工作不消耗资源
C.实际工作中不存在虚工作
D.虚工作用虚箭线表示
E.虚箭线和实箭线不可以交叉
6.关于自由时差和总时差的说法,正确的有()。
A.自由时差为零,总时差必定为零
B.总时差为零,自由时差必为零
C.不影响总工期的前提下,工作的机动时间为总时差
D.不影响紧后工作最早开始的前提下,工作的机动时间为自由时差
E.自由时差总是不大于总时差
7.建设工程组织流水施工时,确定流水步距时应满足的基本要求有()。
A.各施工过程按各自流水速度施工,始终保持工艺先后顺序
B.流水步距的数目应等于施工过程数
C.各施工过程的专业工作队投入施工后保持连续作业
D.流水步距的值应等于流水节拍值中的最大值
E.相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接
8.为了合理地划分施工段,应遵循的原则包括()。
A.施工段的界限与结构界限无关,但应使同一专业工作队在各个施工段的劳动量大致相等
B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率
C.施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性
D.施工段的数目要满足合理组织流水施工的要求
E.确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工
9.在组织建设工程流水施工时,加快的成倍节拍流水施工的特点包括()。
A.同一施工过程中各施工段的流水节拍均相等
B.相邻专业工作队之间的流水步距相等
C.各施工过程中所有施工段的流水节拍全部不相等
D.专业工作队数大于施工过程数
E.施工段之间没有空闲时间
10.下列关于固定节拍流水施工特点的说法中,正确的有()。
A.所有施工过程在各个施工段上的流水节拍均相等
B.流水施工工期等于施工段数与流水节拍的乘积
C.相邻专业工作队之间的流水步距不尽相等
D.专业工作队的数量等于施工过程的数量
E.各施工段之间有空闲时间
11.根据工程施工特点、工艺流程、资源利用、平面或空间布置等要求不同,工程施工组织方式通常有()。
A.全等节拍流水
B.分别流水
C.流水作业
D.平行作业
E.依次作业
答案与解析
二、多选题
1.【答案】AC
【解析】工作实际进展位置点的标定有以下两种方法:
(1)按照工作已完任务量比例进行标定。
(2)按尚需作业时间进行标定。
2.【答案】ABD
【解析】选项 A 正确,由图中前锋线可知,工作 C 拖后 2 天,但其原有总时差为 2 天,不影响总工期;
选项 B 正确,工作 D 进度正常,仍有总时差 2 天;
选项 C 错误,工作 E 为关键工作,其实际进度拖后 1 天,将影响总工期 1 天;
选项 D 正确、选项 E 错误,由于工作 C 和工作 E 的实际进度拖后,将分别影响其紧后工作 G和 H 的最早开始时间。
3.【答案】ABE
【解析】本题考核的是前锋线比较法进行实际进度与计划进度的比较。
第 6 天结束时,工作 B 拖后 1D,不影响工期,因为其总时差为 1D;工作 C 实际进度正常;工作 D 拖后 2D,其总时差为 3D,不影响工期;工作 B 拖后 1D,将使工作 E 的最早开始时间推迟 1D,其总时差为 0;工作 G 的总时差尚有 1D。
4.【答案】ABD
【解析】本题考核的是前锋线比较法进行实际进度与计划进度的比较。
第 6 周末检查时,工作 D 实际进度拖后 2 周,其总时差为 1 周,预计影响工期 1 周;工作 E实际进度拖后 1 周,其总时差为 1 周,不影响工期;工作 C 实际进度拖后 2 周,其为关键工作,将影响工期 2 周,使后续工作 G、H、J 的最早开始时间推迟 2 周。
5.【答案】BCD
【解析】选项 A 错误,选项 B 正确,虚工作既不消耗时间,也不消耗资源。
选项 C、D 正确。在双代号网络图中,有时存在虚箭线,虚箭线不代表实际工作,称为虚工作。虚工作主要用来表示相邻两项工作之间的逻辑关系。
选项 E 错误,应尽量避免网络图中工作箭线的交叉。当交叉不可避免时,可以采用过桥法或指向法处理。(可以交叉)
6.【答案】BCDE
【解析】工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。
工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
从总时差和自由时差的定义可知,对于同一项工作而言,自由时差不会超过总时差。当工作的总时差为零时,其自由时差必然为零。
7.【答案】ACE
【解析】流水步距的大小取决于相邻两个专业工作队在各施工段上的流水节拍及流水施工的组织方式。确定流水步距时,一般应满足以下基本要求:
(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;
(2)各施工过程的专业工作队投入施工后保持连续作业;
(3)相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接。
8.【答案】BCDE
【解析】选项 A 错误、C 正确,施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性。
选项 B 正确,每个施工段要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率。
选项 D 正确,施工段数目要满足合理组织流水施工的要求。
选项 E 正确,确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏的流水施工。
9.【答案】ABDE
【解析】加快的成倍节拍流水施工具有以下特点:
①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系。
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。
④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
10.【答案】AD
【解析】固定节拍流水施工是一种最理想的流水施工方式,具有以下特点:
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;
④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
11.【答案】CDE
【解析】根据工程施工特点、工艺流程、资源利用、平面或空间布置等要求不同,工程施工组织方式通常有三种:依次施工、平行施工和流水施工。
附:
更多考试资讯、备考资料、真题习题请关注京疆援培微信公众号(微信号:jingjiangyuanpei),或登录京疆援培企业官网(www.jingjiangyuanpei.com)。
