2024年度二级建造师考试《建设工程施工管理》易错易考题—第三章单选题
京疆援培二级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度专业实务科目考试要点进行了梳理,小编在这里跟考生们分享2024年度二级建造师考试《建设工程施工管理》科目易错易考300题,以供考生备考学习之用。二级建造师《建设工程施工管理》第 3 章 施工进度管理易错易考题单项选择题的内容如下:
第 3 章 施工进度管理
一、单选题

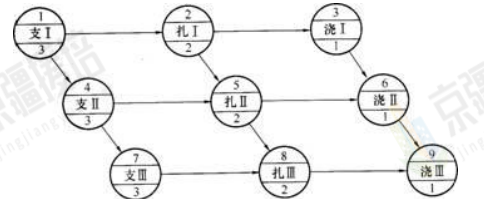

1、某单代号网络计划如下图所示(时间单位:天),工作 5 的最迟完成时间是()天。
A.7
B.8
C.9
D.10
2.下列关于施工段与专业队关系的叙述中,说法错误的有()。
A.施工段数目过多会降低施工速度
B.施工段数目过多会延长工期
C.施工段过少可能造成窝工
D.施工段的数目的确定与专业队数目没有关系
3.流水施工的表达方式主要有()。
A.网络图、横道图和时标图
B.网络图、垂直图和时标图
C.网络图、横道图和垂直图
D.横道图、垂直图和时标图
4.组织流水施工时,流水步距是指()。
A.第一个专业工作队与最后一个专业工作队开始施工的最小间隔时间
B.第一个专业工作队与其他专业工作队开始施工的最小间隔时间
C.相邻专业工作队相继开始施工的最大时间间隔
D.相邻专业工作队相继开始施工的最小间隔时间
5.下列施工方式中,属于流水施工的基本组织方式的是()。
A.无节奏流水施工、异节奏流水施工
B.异节奏流水施工、等节奏流水施工
C.等节奏流水施工、无节奏流水施工
D.有节奏流水施工、非节奏流水施工
6.下列流水施工参数中,属于工艺参数的是()。
A.流水节拍
B.施工过程
C.流水步距
D.施工段
7.根据流水施工组织方式的概念,区别流水施工组织方式的特征参数是()。
A.流水节拍
B.流水步距
C.施工段数
D.施工工期
8.建设工程组织流水施工时,施工过程数为 n 个,施工段数为 m 个,则流水步距的总数为()个。
A.n-1
B.n
C.m-1
D.m
9.用来表达流水施工在施工工艺方面进展状态的参数是()。
A.施工过程
B.施工段
C.流水步距
D.流水节拍
10.某分部工程的 4 个施工过程(Ⅰ、Ⅱ、Ⅲ、Ⅳ)组成,分为 6 个施工段。流水节拍均为3 天,无组织间歇时间和工艺间歇时间,但施工过程Ⅳ需提前 1 天插入施工,该分部工程的工期为()天。
A.21
B.24
C.26
D.27
11.某单位工程采用固定节拍流水施工,3 个施工过程数,4 个施工段,流水节拍 2 个月,工作之间无间歇,则流水施工工期()月。
A.12
B.14
C.16
D.18
12.某分部工程有 4 个施工过程,分为 4 个施工段组织加快的成倍节拍流水施工。已知各施工过程的流水节拍分别为 4 天、6 天、2 天和 2 天,则拟采用的专业工作队应为()个。
A.5
B.6
C.7
D.8
13.某分部工程由三个施工段组成,组织等节奏流水施工,已知施工过程数为 4,流水节拍为 2 天,施工过程 2 和施工过程 3 的搭接时间为 2 天,则工期为()天。
A.8
B.10
C.12
D.14
14.某分部工程有 4 个施工过程,各分为 3 个施工段组织加快的成倍节拍流水施工。各施工过程在各施工段上的流水节拍分别为 6 天、4 天、6 天、4 天,则专业工作队数应为()个。
A.3
B.4
C.6
D.10
15.下列选项中,属于加快的成倍节拍流水施工特点的是()。
A.同一施工过程在其各个施工段上的流水节拍均相等
B.相邻施工过程的流水步距不尽相等
C.专业工作队数等于施工过程数
D.各个专业工作队在施工段上能够连续作业,施工段之间有空闲时间
16.某工程划分为 3 个施工过程、4 个施工段,组织加快的成倍节拍流水施工,流水节拍分别为 4d、4d 和 2d,则应派()个专业工作队参与施工。
A.5
B.4
C.3
D.2
17.固定节拍流水施工与加快的成倍节拍流水施工相比较,共同的特点是()。
A.不同施工过程的流水节拍均相等
B.专业工作队数等于施工过程数
C.相邻施工过程的流水步距相等
D.专业工作队数等于施工段数
18.某分部工程有 3 个施工过程,各分为 5 个流水节拍相等的施工段,各施工过程的流水节拍分别为 6 天、4 天、4 天。如果组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为()。
A.3 个和 20 天
B.4 个和 25 天
C.7 个和 22 天
D.7 个和 24 天
19.建设工程组织流水施工时,相邻专业工作队之间的流水步距相等,且施工段之间没有空闲时间的是()。
A.非节奏流水施工和加快的成倍节拍流水施工
B.一般的成倍节拍流水施工和非节奏流水施工
C.固定节拍流水施工和非节奏流水施工
D.加快的成倍节拍流水施工和固定节拍流水施工
20.流水强度是指某专业工作队在()。
A.一个施工段上所完成的工程量
B.单位时间内所完成的工程量
C.一个施工段上所需某种资源的数量
D.单位时间内所需某种资源的数量
21.下列选项中不是流水施工的垂直图表示法的优点的是()。
A.施工过程及其先后顺序表达清楚
B.时间和空间状况形象直观
C.编制起来比横道图方便
D.斜向进度线的斜率可以直观地表示出各施工过程的进展速度
22.下列流水施工空间参数中,某专业工种所必须具备的活动空间指的是()。
A.施工过程
B.施工层
C.施工段
D.工作面
23.建设工程组织依次施工时,其特点之一是()。
A.没有充分地利用工作面进行施工,工期长
B.施工现场的组织管理工作比较复杂
C.可组织专业化施工队提高劳动生产率
D.各专业工作队能够连续施工
24.某分部工程有 4 个施工过程,各分为 3 个施工段组织加快的成倍节拍流水施工。各施工过程在各施工段上的流水节拍分别为 6、4、6、4 天,则流水施工工期为()天。
A.30
B.28
C.26
D.24
25.某现浇钢筋混凝土建筑结构的施工,其主体工程由支模板、绑扎钢筋和浇筑混凝土 3 个施工过程组成,每个施工过程在施工段上的延续时间均为 5 天,划分为 3 个施工段,则总工期为()天。
A.35
B.40
C.45
D.25
26.某工程采用固定节拍流水施工,有 4 个分项工程,平面上划分为 4 个施工段,各分项工程在各施工段上流水节拍为 3 天,该工程工期()天。
A.12
B.15
C.18
D.21
27.某建设工程划分为 4 个施工过程,3 个施工段组织加快的成倍节拍流水施工,流水节拍分别为 4 天、6 天、4 天和 2 天,则流水步距为()天。
A.2
B.3
C.4
D.6
28.某分部工程有 3 个施工过程,各分为 4 个流水节拍相等的施工段,各施工过程的流水节拍分别为 6、6、4 天。如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为()天。
A.2 和 22
B.2 和 30
C.4 和 28
D.4 和 36
29.关于网络计划的说法,正确的是()。
A.网络计划中允许存在循环回路
B.由关键工作组成的线路称为非关键线路
C.一个网络计划可能有多条关键线路
D.关键线路上也可能存在非关键工作

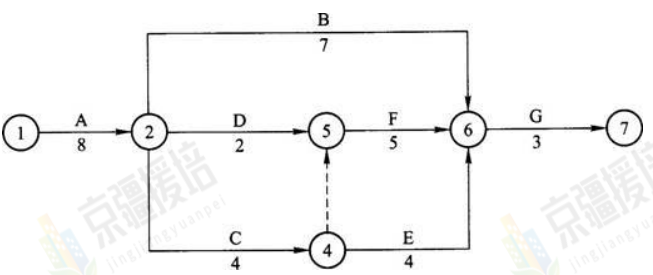

30.已知某工程双代号网络图如下,按照计划安排 F 工作的最早开始时间为()。
A.第 10 天
B.第 12 天
C.第 14 天
D.第 17 天
31.在某双代号网络计划中,工作 A 的最早开始时间为第 10 天,其持续时间为 6 天,该工作有两项紧后工作,它们的最早开始时间分别为第 26 天和第 31 天,最迟开始时间分别为第27 天和第 34 天,则工作 A 的总时差和自由时差()天。
A.均为 11
B.分别为 10 和 9
C.均为 10
D.分别为 11 和 10
32.已知单代号网络计划中,工作 A 最早开始时间(ES)和最早完成时间(EF)分别为 10天和 24 天,则其紧后工作 B 的最早开始时间(ES2)和最早完成时间(EF2)分别为()。
A.10 天和 18 天
B.18 天和 32 天
C.18 天和 24 天
D.24 天和 32 天
33.假设工作 C 的紧前工作仅有 A 和 B,它们的最早开始时间分别为 6 天和 7 天,持续时间分别为 4 天和 5 天,则工作 C 的最早开始时间为()天。
A.10
B.11
C.12
D.13
34.已知下列双代号网络图,其中工作 J 的最早完成时间为()天。
A.4
B.6
C.9
D.11
35.关于网络计划中工作自由时差的说法,正确的是()。
A.不会影响紧后工作,也不会影响总工期
B.不会影响紧后工作,但会影响总工期
C.会影响紧后工作,但不会影响总工期
D.会影响紧后工作,也会影响总工期
36.某分部工程双代号网络图如下图所示,图中的错误是()。
A.存在循环回路
B.节点编号有误
C.存在多个起点节点
D.存在多个终点节点
37.某工程双代号网络计划如下图所示,其中关键线路有()条。
A.2
B.3
C.4
D.5
38.某双代号网络计划中(以天为单位),工作 K 的最早开始时间为 6,工作持续时间为 4;工作 M 的最迟完成时间为 22,工作持续时间为 10;工作 N 的最迟完成时间为 20,工作持续时间为 5。已知工作 K 只有 M、N 两项紧后工作,工作 K 的总时差为()天。
A.2
B.3
C.5
D.6

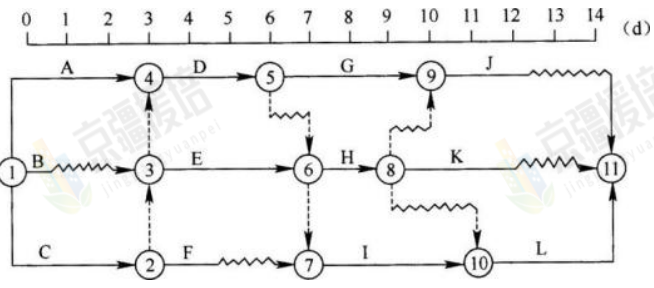

39.某项目分部工程双代号时标网络计划如下图所示,关于该网络计划的说法,错误的是()。
A.工作 C、E、I、L 组成关键线路
B.工作 H 的总时差为 2d
C.工作 A、C、H、L 是关键工作
D.工作 D 的总时差为 1d
40.某分部工程双代号网络图计划如下图所示,其中工作 F 的总时差和自由时差()。
A.均为 0
B.均为 1
C.分别为 2 和 0
D.分别为 1 和 0
41.双代号时标网络计划中,以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其()。
A.总时差
B.自由时差
C.间歇时间
D.搭接时间
42.为压缩某些工作的持续时间,可以采取的进度控制措施中,属于组织措施的是()。
A.实施强有力的组织调度
B.提高奖金数额
C.增加劳动力和施工机械数量
D.采用更先进的施工机械
43.某工程网络计划在执行过程中,经检查发现工作 M 的总时差由原计划的 3 天变为-4 天,则说明工作 M 的实际进度()。
A.拖后 4 天,影响工期 4 天
B.拖后 7 天,影响工期 4 天
C.拖后 3 天,影响工期 4 天
D.拖后 7 天,影响工期 7 天
44.在某工程网络计划中,已知工作 M 自由时差为 3 天,但总时差为 5 天,实施过程中检查发现该工作的持续时间延长了 4 天,则此时工作 M 的实际进度()。
A.不影响总工期,也不影响紧后工作最早开始时间
B.不影响总工期,但使紧后工作最早开始时间推迟 1 天
C.总工期延长 1 天,使紧后工作最早开始时间推迟 1 天
D.总工期延长 4 天,使紧后工作最早开始时间推迟 4 天
答案与解析
一、单选题
1.【答案】C
【解析】关键线路为①→④→⑦→⑧→⑨,总工期 12 天。
工作 5 的最迟完成时间为工作 6 和工作 8 最迟开始时间的最小值。
min【12-1-2,12-1-1】=9 天。
2.【答案】D
【解析】选项 A、B,施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;选项 C,施工段过少,不利于充分利用工作面,可能造成窝工。
选项 D,由于施工段内的施工任务由专业工作队依次完成,因而在两个施工段之间容易形成一个施工缝。同时,由于施工段数量多少,将直接影响流水施工效果。
3.【答案】C
【解析】流水施工用网络图表达时,需要编制流水网络计划。除此之外,流水施工通常用横道图和垂直图表示。
4.【答案】D
【解析】流水步距是指两个相邻专业工作队相继开始施工的最小间隔时间。流水步距的数目取决于参加流水的施工过程数。
5.【答案】D
【解析】
6.【答案】B
【解析】选项 A、C 错误,时间参数包括流水节拍、流水步距和流水施工工期等。
选项 B 正确,工艺参数包括施工过程和流水强度。
选项 D 错误,空间参数通常包括工作面和施工段。
7.【答案】A
【解析】流水节拍是指某一个专业工作队在一个施工段上的施工时间。流水节拍表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。流水节拍决定着单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参数。
8.【答案】A
【解析】流水步距的数目取决于参加流水的施工过程数。如果施工过程数为 n 个,则流水步距的总数为 n-1 个。
9.【答案】A
【解析】选项 A 正确,工艺参数主要是用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
选项 B 错误,空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。空间参数通常包括工作面和施工段。
选项 C、D 错误,时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。
10.【答案】C
【解析】题干说明“流水节拍均为 3 天”,所以为等节奏流水施工。
等节奏流水施工,所有施工过程在各个施工段上的流水节拍均相等,相邻施工过程的流水步距相等,且等于流水节拍。
有提前插入时间的固定节拍流水施工:T=(m+n-1)×K+ΣZ-ΣC=(6+4-1)×3-1=26 天。
11.【答案】A
【解析】等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。相邻施工过程的流水步距相等,且等于流水节拍。
流水施工工期的计算 T=(m+n-1)K=(4+3-1)×2=12(月)。
12.【答案】C

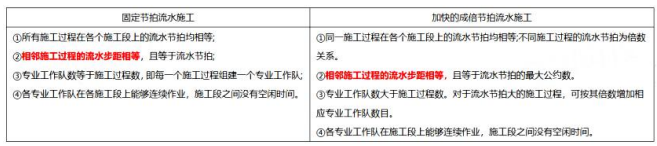

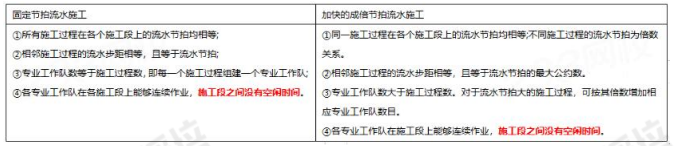

【解析】加快的成倍节拍流水施工特点:同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系。相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
K=min[4,6,4,2]=2;
b1=4/2=2;b2=6/2=3;b3=2/2=1;b4=2/2=1。n=2+3+1+1=7(个)。
13.【答案】B
【解析】本题考查的是固定节拍流水施工。
依题意,已知:m=3,n=4,t=2,∑C=2,根据公式代入数值得:T=(3+4-1)×2-2=10(天)。
14.【答案】D
【解析】流水步距等于流水节拍的最大公约数,即:K=(6,4,6,4)=2;
则:b1=t1/K=6/2=3,b2=t2/K=4/2=2,b3=t3/K=6/2=3,b4=t4/K=4/2=2。于是,参与该工程流水施工的专业工作队总数为 3+2+3+2=10(个)。
15.【答案】A
【解析】加快的成倍节拍流水施工具有以下特点:
①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系。
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。
④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
16.【答案】A
【解析】本题考查的是成倍节拍流水施工。
(1)计算流水步距。K=min[4,4,2]=2(天)。
(2)确定专业工作队数目。
b1=4/2=2(个),b2=4/2=2(个),b3=2/2=1(个)。
故应组织的专业工作队总数 2+2+1=5(个),选项 A 符合题意。
17.【答案】C
【解析】
18.【答案】C
【解析】流水节拍分别为 6 天、4 天、4 天,最大公约数为 2;
专业工作队数=6/2+4/2+4/2=7 个;工期=(5+7-1)×2=22 天。
19.【答案】D
【解析】
20.【答案】B
【解析】流水强度也称为流水能力或生产能力,是指流水施工的某施工过程(或专业工作队)在单位时间内所完成的工程量。例如,浇筑混凝土施工过程的流水强度是指每工作班浇筑的混凝土立方数。
21.【答案】C
【解析】采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。题干要求选择不是优点的选项,所以答案为 C。
22.【答案】D
【解析】选项 A 错误,当编制控制性施工进度计划时,组织流水施工的施工过程可划分得粗一些,施工过程可以是单位工程或单项工程,也可以是分部工程。当编制实施性施工进度计划时,施工过程可划分得细一些,施工过程可以是分项工程,甚至是将分项工程按照专业工种不同分解而成的施工工序。
选项 C 错误,施工段也称为流水段,是指在组织流水施工时,将拟建工程在平面上划分成若干个劳动量相等或大致相等的施工区段。
选项 D 正确,工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。
23.【答案】A
【解析】本题考查的是流水施工方式。依次施工方式具有以下特点:
(1)没有充分地利用工作面进行施工,工期长;
(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动力、施工机具等资源量较少,有利于资源供应的组织;
(5)只有一个工作队进行施工作业,施工现场的组织管理比较简单。
24.【答案】D
【解析】流水节拍分别为 6、4、6、4,存在最大公约数,且最大公约数为 2,确定专业队数:
b1=6/2=3,b2=4/2=2,b3=6/2=3,b4=4/2=2,专业队总数 N=3+2+3+2=10,T=(m+N-1)K+∑
Z+∑C=(3+10-1)×2=24 天。
25.【答案】D
【解析】主体工程由支模板、绑扎钢筋和浇筑混凝土 3 个施工过程组成,每个施工过程在施工段上的延续时间均为 5 天,划分为 3 个施工段,可以判断此为固定节拍流水施工,m=3,n=3,K=5,根据固定节拍流水施工工期的计算:T=(m+n-1)K=(3+3-1)*5=25 天。
26.【答案】D
【解析】本题考查的是固定节拍流水施工。固定节拍流水施工:所有施工过程在各个施工段上的流水节拍均相等;相邻施工过程的流水步距相等,且等于流水节拍。
T=(m+n-1)×K=(4+4-1)×3=21(天)。
27.【答案】A
【解析】本题考查的是成倍节拍流水施工。成倍节拍流水施工的流水步距等于流水节拍的最大公约数。4、6、4、2 的最大公约数为 2。
28.【答案】A
【解析】本题考查的是成倍节拍流水施工。
1、计算流水步距,流水步距等于流水节拍的最大公约数,也就是 6、6、4 的最大公约数,所以流水步距 K=min{6,6,4}=2 天
2、专业工作队数=6/2+6/2+4/2=3+3+2=8 个;
3、流水施工工期=(4+8-1)*2=22 天。
29.【答案】C
【解析】选项 A 错误,网络图中严禁出现从一个节点出发,顺箭头方向又回到原出发点的循环回路。
选项 B 错误,关键线路上的工作称为关键工作
选项 C 正确,工程网络计划中的关键线路可能不止一条。
选项 D 错误,关键线路上的工作称为关键工作。
30.【答案】B
【解析】F 工作开始前,需要先完成工作 A、工作 D 和工作 C。完成工作 A、工作 D 的总时间为 10 天(8+2 天);完成工作 A、工作 C 的总时间为 12 天(8+4 天)。两者取大,为 12 天。
因此,F 工作最早开始时间为 12 天,选项 B 正确。
31.【答案】D
【解析】首先计算工作 A 的最迟完成时间=其紧后工作最迟开始时间的最小值=min(27,34)=27 天;计算工作 A 的总时差=工作 A 的最迟完成时间-工作 A 的最早完成时间=27-(10+6)=11 天;计算工作 A 的自由时差=min(工作 A 的紧后工作最早开始时间-工作 A 的最早完成时间)=min(10,15)=10 天,故选 D。
32.【答案】D
【解析】工作 B 的最早开始时间(ES2)等于工作 A 最早完成时间(EF)为 24 天,工作 B 的最早完成时间(EF2)等于它的最早开始时间(ES2)加上持续时间为 32 天(24+8=32 天),故选项 D 正确。
33.【答案】C
【解析】因为 A、B 两项工作的最早完成时间分别为 6+4=10 天、7+5=12 天,则工作 C 的最早开始时间取 10 天和 12 天的最大值,故为 12 天。故选项 C 正确。
34.【答案】C

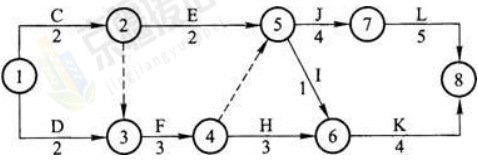

【解析】工作最早开始时间等于各紧前工作的最早完成时间的最大值,题目中 J 工作有 2项紧前工作 E 和 F,它们最早完成时间的分别为 4 天和 5 天,则 J 工作最早开始时间等于 5天。J 工作最早完成时间等于最早开始时间加上其持续时间 5+4=9 天,故选项 C 正确。
35.【答案】A
【解析】工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
从总时差和自由时差的定义可知,对于同一项工作而言,自由时差不会超过总时差。当工作的总时差为零时,其自由时差必然为零。
36.【答案】C
【解析】网络图应只有一个起点节点和一个终点节点(任务中部分工作需要分期完成的网络计划除外)。除网络图的起点节点和终点节点外,不允许出现没有外向箭线的节点和没有内向箭线的节点。该网络图中存在两个起点,分别是①和⑥。
37.【答案】B
【解析】本题考核的是关键线路的确定。在网络计划中,线路上总的持续时间最长的线路为关键线路。本题的关键线路为:①→②→⑦→⑧、①→④→⑥→⑧、①→②→③→⑤→⑥→⑧。
38.【答案】A
【解析】本题考核的是双代号网络总时差的计算。工作 M 的最迟开始时间为 22-10=12 天,工作 N 的最迟开始时间为 20-5=15 天,工作 K 的最迟完成时间为 min{12,15}=12,所以,工作 K 的总时差为 TFK=LFK—DK—ESK=12-4-6=2 天。
39.【答案】C
【解析】选项 A 正确,时标网络计划中,无波形线的线路即为关键线路,本题中的关键线路是①→②→③→⑥→⑦→⑩→⑪(C→E→I→L),关键工作包括工作 C、E、I、L。
选项 B 正确,工作 H 的总时差=min{(1+2),(0+2),(2+0)}=2(d)。
选项 C 错误,关键工作为 C、E、I、L。
选项 D 正确,工作 D 的总时差=min{(1+2),(1+0),(0+2)}=1(d)。
40.【答案】D
【解析】本题考核的是双代号网络计划中时间参数的计算。工作 F 的总时差=11-(2+2+3+3)=1D;自由时差就是该工作箭线中波形线的水平投影长度,即为 0。
41.【答案】B
【解析】在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;以虚箭线表示虚工作,由于虚工作的持续时间为零,故虚箭线只能垂直画;以波形线表示工作与其紧后工作之间的时间间隔(以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差)。
42.【答案】C
【解析】为压缩某些工作的持续时间,通常需要采取以下措施来达到目的:
(1)组织措施。如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多班制施工方式;增加劳动力和施工机械数量等。
(2)技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工机械等。
(3)经济措施。如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应经济补偿等。
(4)其他配套措施。如:改善外部配合条件;改善施工作业环境;实施强有力的组织调度等。
43.【答案】B
【解析】因为 M 的总时差由原计划的 3 天变为-4 天,说明 M 工作总共拖后 7 天,因为总时差为 3 天,故影响工期为 4 天。
44.【答案】B
【解析】因为工作 M 拖延时间大于其自由时差而小于总时差,故不影响总工期,但使紧后工作最早开始时间往后推迟 1 天(4-3=1 天)。
附:
更多考试资讯、备考资料、真题习题请关注京疆援培微信公众号(微信号:jingjiangyuanpei),或登录京疆援培企业官网(www.jingjiangyuanpei.com)。
京疆援培网校2024年二级建造师考试辅导网络课程招生中!!!
扫下方二维码试学网络课程
