2021年监理工程师考试《建设工程目标控制(土建)》真题及参考答案——单项选择题
2021年监理工程师考试《建设工程目标控制(土建)》真题
一、单项选择题(共 80 题,每题 1 分。每题的备选项中,只有 1 个最符合题意)
1.建筑工程管理(CM)方法是指工程实施采用( )的生产组织方式。
A.故障作业
B.关键路径
C.精益作业
D.快速路径
2.建设工程的施工进度控制工作细则,可看作是开展工程监理工作的( )。
A.施工图设计
B.初步设计
C.总体性设计
D.方案设计
3.监理工程师控制工程施工进度时进行的工作是( )。
A.汇总整理工程技术资料
B.及时支付工程进度款
C.编制或审核施工进度计划
D.编制工期索赔意向报告
4.监理工程师在审批工程延期事件时,应根据( )来确定是否批准。
A.工程延误时间
B.合同规定
C.承包单位赶工费用
D.建设单位要求
5.为了达到调整施工进度计划的目的,可采用的施工技术措施是( )。
A.采用更先进的施工机械
B.增加工作面
C.实施强有力的调度
D.增加施工队伍
6.监理工程师在协助业主进行物资供应决策时,应进行的工作是( )。
A.编制物资供应招标文件
B.提出物资供应分包方式
C.确定物资供应单位
D.签订物资供应合同
7.某新建项目建设期 2 年,计划银行贷款 3000 万元。第一年贷款 1800 万元,第二年贷款1200 万元,年利率 5%。则该项目估算的建设期利息为( )。
A.90.00
B.167.25
C.240.00
D.244.50
8.除国家对采用高新技术成果有特别规定外,固定资产投资项目资本金中以工业产权、非专利技术作价出资的比例不得超过该项目资本金总额的( )。
A.10%

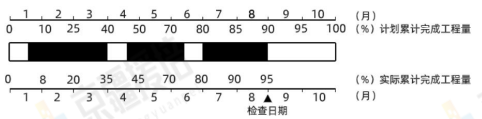

B.15%
C.20%
D.50%
9.下列评价指标中,属于 PPP 物有所值定性评价的基本评价指标是( )。
A.可融资性
B.项目规模大小
C.运营收入增长潜力
D.行业示范性
10.下列可行性研究内容中属于建设方案研究与比选的是( )。
A.产品价格现状及预测
B.筹资方案与资金使用计划
C.产品竞争力优劣势分析
D.产品方案与建设规模
11.某项两年期借款年利率为 6%,按月复利计息,每季度结息一次,则该项借款的季度实际利率为( )。
A.1.508%
B.1.534%
C.1.542%
D.1.589%
12.采用生产能力指数法估算某拟建项目的建设投资拟建项目规模为已建类似项目规模的五倍,且是靠增加相同规格设备数量达到的,则生产能力指数的合理取值范围是( )。
A.0.2~0.5
B.0.6~0.7
C.0.8~0.9
D.1.1~1.5
13.某项目建设投资 1200 万元,建设期贷款利息 100 万元,铺底流动资金 90 万元,铺底流动资金为全部流动资金的 30%,项目正常生产年份税前利润 260 万元,年利息 20 万元,则该项目的总投资收益率为( )。
A.16.25%
B.17.50%
C.20.00%
D.20.14%
14.民用建筑设计方案经济性评价追求的目标是( )
A.规模一定的条件下,工程造价/投资最低
B.单位面积使用阶段能耗最低,节能效果好
C.满足结构安全的前提下,主要建筑材料消耗最少
D.全寿命周期的高性价比

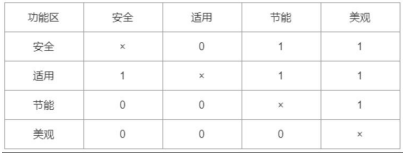

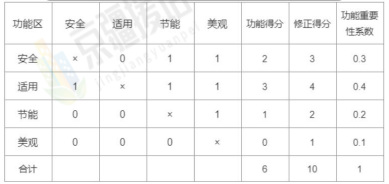

15.某项目建筑安装工程目标造价 2000 元/m2,项目四个功能区重要性采用 0-1 评分法,评分结果如下表,则该项目建筑安装工程在节能方面的投入宜为( )元/m?。
A.300
B.400
C.600
D.660
16.关于设计概算编制的说法,正确的是( )。
A.应按编制时项目所在地的价格水平编制,不考虑后续价格变动
B.应按编制时项目所在地的价格水平编制,不考虑施工条件影响
C.应按编制时项目所在地的价格水平编制,还应按项目合理工期预测建设期价格水平
D.应按编制时项目所在地的价格水平编制,不考虑建设项目的实际投资
17.采用定额单价法编制施工图预算时,若某分项工程的主要材料品种与预算单价或单位估价表中规定材料不一致,则正确的做法是( )。
A.按实际使用材料价格换算预算单价,再套用换算后的单价
B.直接套用预算单价,再根据材料价差调整工程费用
C.改用实物量法编制施工图预算
D.改用工程量清单单价法编制施工图预算
18.招标工程量清单的准确性和完整性应由( )负责。
A.招标人和施工图审查机构共同
B.招标代理机构
C.招标人
D.招标人和投标人共同
19.招标投标过程中,出现招标工程量清单项目特征描述与设计图纸不符时,投标人的正确做法是( )。
A.以设计图纸的要求为准进行报价并加备注
B.根据设计单位确认的项目特征报价
C.以招标工程量清单的项目特征描述和设计图纸分别报价
D.以招标工程量清单的项目特征描述为准进行报价
20.总价施工合同履行过程中,承包人发现某分项工程在招标文件给出的工程量表中被遗漏,则处理该分项工程价款的方式是( )。
A.由发承包双方按单价合同计价方式协商确定结算价
B.由发承包双方另行订立补充协议确定计价方式和价款
C.由发承包双方协商确定一个总价并调整原合同价
D.视为已包含在合同总价中,因而不单独进行结算
21.根据《建设工程施工合同(示范为本)》,除专用合同条款另有约定外,按月计量支付的单价合同,监理人应在收到承包人提交的工程量报告后( )天内完成审核并报送发包人。
A.5
B.7
C.10
D.14
22.工程量清单中,钻孔桩的桩长一般采用的计量方法是( )。
A.均摊法
B.估价法
C.断面法
D.图纸法
23.某工程原定 2019 年 6 月 30 日竣工,因承包人原因,工程延至 2019 年 10 月 30 日竣工,但在 2019 年 7 月因法律法规的变化导致工程造价增加 200 万,则该工程合同价款的正确处理方法是( )
A.不予调增
B.调增 100 万
C.调增 150 万
D.调增 200 万
24.2019 年 11 月实际完成的某土方工程,按基准日期价格计算的已完成工程的金额为 1000万元,该工程定值权重为 0.2。各可调因子的价格指数除人工费增长 20%外,其他均增长了10%,人工费占可调值部分的 50%。按价格调整公式计算,该土方工程需调整的价款为( )
万元。
A.80
B.120
C.130
D.150
25.某地下工程,计划到 5 月份累计开挖土方 1.2 万 m3,预算单价为 90 元/m3。经确认,到 5月份实际累计开挖土方 1 万 m3,实际单价为 95 元/m3,该工程此时的投资偏差为( )万元。
A.-18
B.-5
C.5
D.18
26.下列影响工程进度的因素中,属于组织管理因素的是( )。
A.资金不到位
B.计划安排不周密
C.外单位临近工程施工干扰
D.业主使用要求改变
27.监理工程师控制工程进度应采取的技术措施是( )。
A.编制进度控制工作细则
B.建立工程进度报告制度
C.建立进度协调工作制度
D.加强工程进度风险管理
28.工程施工阶段进度控制的任务是( )。
A.调查分析环境及施工现场条件
B.编制详细的设计出图计划
C.进行工期目标和进度控制决策
D.编制施工总进度计划
29.建设单位计划系统中,用来明确各种设计文件交付日期、主要设备交货日期、施工单位进场日期、水电及道路接通日期等的计划表是( )。
A.施工总进度计划表
B.投资计划年度平衡表
C.工程项目进度平衡表
D.工程建设总进度计划表
30.建设工程采用平行施工方式的特点是( )。
A.充分利用工作面进行施工
B.施工现场组织管理简单
C.专业工作队能够连续施工
D.有利于实现专业化施工
31.下列流水施工参数中,用来表达流水施工在空间布置上开展状态的参数是( )。
A.施工过程和流水强度
B.流水强度和工作面
C.流水段和施工过程
D.工作面和流水段
32.某工程有 3 个施工过程,分 3 个施工段组织固定节拍流水施工,流水节拍为 2 天。各施工过程之间存在 2 天的工艺间歇时间,则流水施工工期为( )天。
A.10
B.12
C.14
D.16
33.某工程合同工期为 13 个月,绘制的工程网络计划计算工期为 10 个月。经综合分析确定的计划工期为 11 个月,则工程网络计划中关键工作的总时差是( )个月。
A.0
B.1
C.2
D.3

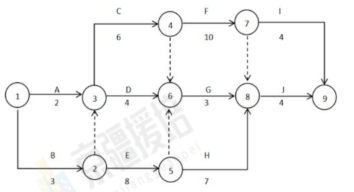

34.某工程工程双代号网络计划如下图所示,工作 E 最早完成时间和最迟完成时间分别是( )
A.6 和 8
B.6 和 12
C.7 和 8
D.7 和 12

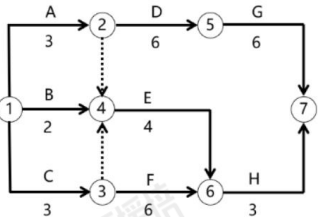

35.某工程双代号网络计划如下图所示,工作 G 的自由时差和总时差分别是( )。
A.0 和 4
B.4 和 4
C.5 和 5
D.5 和 6
36.某工程双代号时标网络计划如下图所示,图中表明的正确信息是( )。
A.工作 D 的自由时差为 1 天
B.工作 E 的总时差等于自由时差
C.工作 F 的总时差为 1 天
D.工作 H 的总时差为 1 天
37.某工程单代号网络计划中,工作 E 的最早完成和最晚完成时间分别是 6 和 8,紧后工作 F的最早开始时间和最晚开始时间分别是 7 和 10,工作 E 和 F 之间的时间间隔是( ).
A.1
B.2
C.3
D.4
38.双代号时标网络计划中,波形线表示( )。
A.工作的总时差
B.工作与其紧后工作之间的时间间隔
C.工作的自由时差
D.工作与其紧后工作之间的时距
39.工程网络计划工期优化的基本方法是通过( )来达到优化目标。
A.组织关键工作流水作业
B.组织关键工作平行作业
C.压缩关键工作的持续时间
D.压缩非关键工作的持续时间
40.下列工作中,属于建设工程进度监测系统过程中工作内容的是( )。
A.分析进度偏差产生的原因
B.分析进度偏差对工期的影响
C.确定工期的限制条件
D.比较实际进度与计划进度
41.某工程横道计划如下图所示,图中表明的正确信息是( )。
A.截止检查日期,进度超前
B.前 3 个月连续施工,进度正常
C.第 4 个月中断施工,进度拖后
D.前 6 个月连续施工,进度正常
42.工程网络计划中,某工作的总时差和自由时差均为 2 周。计划实施过程中经检查发现,该工作实际进度拖后 1 周。则该工作实际进度偏差对后续工作及总工期的影响是( )。
A.对后续工作及总工期均有影响
B.对后续工作及总工期均无影响
C.影响后续工作,但不影响总工期
D.影响总工期,但不影响后续工作
43.工程网络计划实施中,因实际进度拖后而需要通过压缩某些工作的持续时间来调整计划时,应选择( )的工作压缩其持续时间。
A.持续时间最长
B.自由时差最小
C.总时差最小
D.时间间隔最大
44.建设工程规定合理使用寿命期,体现了建设工程质量的( )特性。
A.适用性
B.耐久性
C.安全性
D.经济性
45.通过对人的素质和行为控制,以工作质量保证工程质量的做法,体现了坚持( )的质量控制原则。
A.质量第一
B.预防为主
C.以人为核心
D.以合同为依据
46.建设工程发生质量事故后,有关单位应在( )小时内向当地建设行政主管部门和其他有关部门报告。
A.1
B.2
C.24
D.48
47.下列工作中,施工单位不得擅自开展的是( )。
A.对已完成的分项工程进行自检
B.对预拌混凝土进行检验
C.对分包工程质量进行检查
D.修改工程设计,纠正设计图纸差错
48.重点管理能改进组织关键活动的各种因素,是 ISO 质量管理体系的质量管理原则中( )
的基本内容。
A.以顾客为关注焦点
B.领导作用
C.全员参与
D.过程方法
49.监理单位质量管理体系运行中,定期召开监理例会体现了( )的要求。
A.文件标识与控制
B.产品质量追踪检查
C.物资管理
D.内部审核
50.根据《卓越绩效评价准则》,采用卓越绩效模式的驱动力来自( )。
A.标准化导向
B.市场竞争
C.市场准入
D.符合性评审
51.在工程质量统计分析中,用来描述数据离散趋势的特征值是( )。
A.平均数与标准偏差
B.中位数与变异系数
C.标准偏差与变异系数
D.中位数与标准偏差
52.根据《建筑工程施工质量验收统一标准》,对应于主控项目合格质量水平的错判概率 a和漏判概率β,正确的取值范围是( )。
A.a 和β均不宜超过 5%
B.a 不宜超过 5%,β不宜超过 10%
C.a 不宜超过 3%,β不宜超过 5%
D.a 不宜超过 3%,β不宜超过 10%
53.工程质量统计分析相关图中,散布点形成由左至右向下分布的较分散的直线带,表明反映产品质量特征的变量之间存在( )关系。
A.不相关
B.正相关
C.弱正相关
D.弱负相关
54.一组混凝土立方体抗压强度试件测量值分别为 42.3MPa、47.6MPa、54.9MPa 时,该组试件的试验结果是( )。
A.47.6MPa
B.48.3MPa
C.51.3MPa
D.无效
55.进行桩基工程单桩静承载力试验时,在同一条件下试桩数不宜少于总桩数的( ),并不应少于 3 根。
A.1%
B.2%
C.3%
D.5%
56.进行工程质量统计分析时,因分组组数不当绘制的直方图可能会形成( )直方图。
A.折齿型
B.孤岛型
C.双峰型
D.绝壁型
57.提供工程地质条件技术参数并满足施工图设计要求,是( )勘察阶段的主要任务。
A.可行性研究
B.选址
C.初步
D.详细
58.为解决重大技术问题,在( )之后可增加技术设计。
A.方案设计
B.初步设计
C.扩初设计
D.施工图设计
59.项目监理机构实施设计阶段相关服务时,属于施工图设计协调管理工作的是( )。
A.协助审查施工图是否符合工程建设强制性标准
B.协助审查施工图中的消防安全性
C.协助建设单位建立设计过程的联席会议制度
D.***
位开展深化设计管理。
60.根据《工程质量安全手册(试行)》,关于混凝土分项工程施工的说法,正确的是( )。
A.泵送混凝土的坍落度小于 14cm 时,可以少量加水
B.楼板后浇带的模板支撑体系应按规定单独设置
C.混凝土应在终凝时间内浇筑完毕
D.混凝土振捣棒每次插入振动的时间不少于 15S
61.关于项目监理机构对检验批验收的说法,正确的是( )。
A.检验批施工完成后就可以验收
B.检验批应在隐蔽工程隐蔽后验收
C.检验批应在分项工程验收后验收
D.检验批在施工单位自检合格并报验后可以验收
62.项目监理机构对施工方案的审查内容是( )。
A.施工总平面布置
B.计算书及相关图纸
C.资金、劳动力等资源供应计划
D.施工预算
63.关于见证取样工作的说法,正确的是( )。
A.见证取样项目和数量应按施工单位编制的检测试验计划执行
B.选定的检测机构应在工程质量监督机构备案
C.施工单位取样人员不能由专职质检人员担任
D.负责见证取样的监理人员应有资格证书
64.项目监理机构实施平行检验的项目、数量、频率和费用应按( )执行。
A.相关法规
B.质量检测管理办法
C.合同约定
D.施工方案
65.根据《工程质量安全手册(试行)》,高处作业吊篮内作业人员不应超过( )。
A.1 人
B.2 人
C.3 人
D.专项施工方案所确定的人数
66.根据《危险性较大的分部分项工程安全管理规定》,施工单位应编制专项施工方案,并组织专家论证的是( )工程。
A.开挖深度为 4.5m 的基坑
B.45m 高的脚手架
C.悬挂高度为 100m 的高处作业吊篮
D.20m 高的悬挑脚手架
67.项目监理机构应在( )后编制工程质量评估报告。
A.单位工程完工
B.竣工验收交付使用
C.竣工预验收合格
D.竣工验收
68.为了确认建设项目是否达到设计目标及标准要求,城市轨道交通建设工程竣工验收应在( )后进行。
A.试运行三个月,并通过全部专项验收
B.试运行三个月,并通过主要专项验收
C.试运营三个月,并通过全部单位工程验收
D.试运营三个月,并通过全部专项验收
69.工程质量保证金是用以保证( )内施工单位对工程缺陷进行维修的资金。
A.工程投入使用 3 年
B.工程投入使用 5 年
C.施工合同约定的缺陷责任期
D.设计使用年限
70.分项工程质量合格的条件是( )。
A.主控项目全部合格,一般项目合格率为 80%
B.主控项目全部合格,一般项目经抽样检验合格
C.所含的检验批质量均验收合格,且其验收资料齐全完整
D.所含的检验批质量均验收合格,且其观感质量符合要求
71.根据《建筑施工特种作业人员管理规定》,必须持证上岗的工种是( )。
A.混凝土工
B.木工
C.建筑架子工
D.在吊篮上作业的抹灰工
72.施工中出现需要加固的质量缺陷时,项目监理机构应审查施工单位提交的( )。
A.按设计规范编制的加固处理方案
B.经该项目设计单位认可的加固处理方案
C.经有相应设计资质的设计单位认可的加固处理方案
D.经建设单位认可的加固处理方案

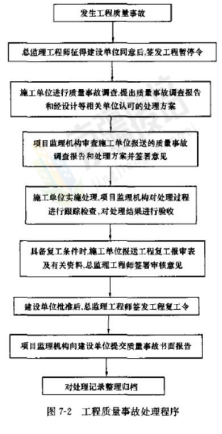

73.工程质量事故发生后,总监理工程师应采取的做法是( )。
A.立即组织抢险
B.立即征得建设单位同意后签发工程暂停令
C.立即进行事故调查
D.立即要求施工单位查清原因和责任人
74.某工程的混凝土构件尺寸偏差不符合验收规范要求,经原设计单位验算,得出的结论是该构件能够满足结构安全和使用功能要求,则该混凝土构件的处理方式是( )。
A.返工处理
B.不做处理
C.试验检测
D.限制使用
75.项目监理机构在设备监造过程中的质量控制工作是( )。
A.审查工艺方案
B.检查生产人员上岗资格
C.控制加工作业条件
D.检查设备出厂包装质量
76.某生产性项目的建设投资 2000 万元,建设期利息 300 万元,流动资金 500 万元,则该项目的固定资产投资为( )万元。
A.2000
B.2300
C.2500
D.2800
77.选择建设工程设计方案和进行初步设计时,应以( )作为投资控制的目标。
A.投资估算
B.设计概算
C.施工图预算
D.施工预算
78.按费用构成要素划分下列费用中,属于建筑安装工程费用中企业管理费的是( )。
A.工伤保险费
B.养老保险费
C.劳动保护费
D.流动施工津贴
79.某材料的出厂价 2500 元/吨,运杂费 80 元/吨,运输损耗率 1%,采购保管费率 2%,则该材料的(预算)单价为( )元/吨。
A.2575.50
B.2655.50
C.2657.40
D.2657.92
80.某进口设备按人民币计算的离岸价格 210 万元,国外运费 5 万元,国外运输保险费 0.9万元。进口关税税率 10%,增值税税率 13%,不征收消费税,则该进口设备应纳增值税税额为( )万元。
A.27.300
B.28.067
C.30.797
D.30.874
2021年监理工程师考试《建设工程目标控制(土建)》真题参考答案
一、单项选择题
1.【答案】D
【解析】CM 的基本指导思想是缩短工程项目的建设周期,它采用快速路径(Fast-Track)
的生产组织方式,特别适用于那些实施周期长、工期要求紧迫的大型复杂建设工程。
2.【答案】A
【解析】施工进度控制工作细则是对建设工程监理规划中有关进度控制内容的进一步深化和
补充。如果将建设工程监理规划比作开展监理工作的“初步设计”,施工进度控制工作细则
就可以看成是开展建设工程监理工作的“施工图设计”,它对监理工程师的进度控制实务工
作起着具体的指导作用。
3.【答案】C
【解析】监理工程师受业主的委托在建设工程施工阶段实施监理时,其进度控制的总任务就
是在满足工程项目建设总进度计划要求的基础上,编制或审核施工进度计划,并对其执行情
况加以动态控制,以保证工程项目按期竣工交付使用。
4.【答案】B
【解析】当延期事件发生以后,监理工程师应根据合同规定进行妥善处理。既要尽量减少工
程延期时间及其损失,又要在详细调查研究的基础上合理批准工程延期时间。
5.【答案】A
【解析】具体的技术措施有:(1)改进施工工艺和施工技术,缩短工艺技术间歇时间;(2)
采用更先进的施工方法,以减少施工过程的数量(如将现浇框架方案改为预制装配方案);
(3)采用更先进的施工机械。
6.【答案】B
【解析】监理工程师协助业主进行物资供应决策的主要工作有:(1)根据设计图纸和进度
计划确定物资供应要求;(2)提出物资供应分包方式及分包合同清单,并获得业主认可;
(3)与业主协商提出对物资供应单位的要求以及在财务方面应负的责任。
7.【答案】B
【解析】第一年应计利息:1800/2*5%=45 万元第二年应计利息:(1800+45+1200/2)
*5%=122.25 建设期利息总和为 45+122.25=167.25 万元。
8.【答案】C
【解析】以工业产权、非专利技术作价出资的比例不得超过投资项目资本金总额的 20%,国
家对采用高新技术成果有特别规定的除外。
9.【答案】A
【解析】定性评价指标包括全生命周期整合程度、风险识别与分配、绩效导向与鼓励创新、
潜在竞争程度、政府机构能力、可融资性六项基本评价指标,以及根据具体情况设置的补充
指标。
10.【答案】D
【解析】建设方案研究与比选主要包括:(1)产品方案与建设规模。(2)工艺技术和主要
设备方案。(3)厂(场〉址选择。(4)主要原材料、辅助材料、燃料供应。(5)总图运
输和土建方案。(6)公用工程。(7)节能、节水措施。(8)环境保护治理措施方案。(9)
安全、职业卫生措施和消防设施方案。(11)对政府投资项目还应包括招标方案和代建制方
案等。
11.【答案】A
【解析】季度实际利率=(1+6%/12)3-1=1.508%
12.【答案】C
【解析】C2=C1(Q2/Q1)
x·f,若已建类似项目规模和拟建项目规模的比值为 0.5~2,x 的
取值近似为 1;若已建类似项目规模与拟建项目规模的比值为 2~50,且拟建项目生产规模的
扩大仅靠增大设备规模来达到,则 x 的取值约为 0.6~0.7;若是靠增加相同规格设备的数量
达到时,x 的取值约为 0.8~0.9。
13.【答案】B
【解析】总投资收益率=运营期内正常年份的年息税前利润/总投资= (260+20)/(1200+100+90/30%)=17.5%。
14.【答案】D
【解析】"经济"不能简单的理解为追求造价,不能狭隘地理解为投入少就是经济,而是追求
全寿命的经济、高性价比的经济。
15.【答案】B
【解析】节能的投入=2000X0.2=400(元/m2)。
16.【答案】C
【解析】设计概算应按编制时项目所在地的价格水平编制,总投资应完整地反映编制时建设
项目的实际投资;设计概算应考虑建设项目施工条件等因素对投资的影响;还应按项目合理
工期预测建设期价格水平,以及资产租赁和贷款的时间价值等动态因素对投资的影响;建设
项目总投资还应包括铺底流动资金。
17.【答案】A
【解析】分项工程的主要材料品种与预算单价或单位估价表中规定材料不一致时,不能直接
套用预算单价;需要按实际使用材料价格换算预算单价。
18.【答案】C
【解析】采用工程量清单方式招标,招标工程量清单必须作为招标文件的组成部分,其准确
性和完整性由招标人负责。
19.【答案】D
【解析】招标投标过程中,出现招标工程量清单项目特征描述与设计图纸不符时,应以招标
工程量清单的项目特征描述为准,确定投标报价的综合单价。
20.【答案】D
【解析】总价合同中,如果业主提供的或承包商自己编制的工程量表有漏项或计算错误,所
涉及的工程价款被认为已包括在整个合同总价中,因此承包商必须认真复核工程量。
21.【答案】B
【解析】监理人应在收到承包人提交的工程量报告后 7 天内完成对承包人提交的工程量报表
的审核并报送发包人,以确定当月实际完成的工程量。
22.【答案】D
【解析】
图纸法:在工程量清单中,许多项目都采取按照设计图纸所示的尺寸进行计量。如混凝土构
筑物的体积,钻孔桩的桩长等。
23.【答案】A
【解析】施工合同履行过程中经常出现法律法规变化引起的合同价格调整问题。招标工程以
投标截止日前 28 天,非招标工程以合同签订前 28 天为基准日,其后因国家的法律、法规、
规章和政策发生变化引起工程造价增减变化的,发承包双方应当按照省级或行业建设主管部
门或其授权的工程造价管理机构据此发布的规定调整合同价款。但因承包人原因导致工期延
误的,按上述规定的调整时间,在合同工程原定竣工时间之后,合同价款调增的不予调整,
合同价款调减的予以调整。
24.【答案】B
【解析】土方工程需调整的价款=1000*[0.2+0.8*0.5*1.2+0.8*0.5*1.1-1]=120 万元
25.【答案】B
【解析】投资偏差=已完工程预算投资-已完工程实际投资=1×90-1×95=-5(万元)。
26.【答案】B
【解析】组织管理因素。如向有关部门提出各种申请审批手续的延误;合同签订时遗漏条款、
表达失当;计划安排不周密,组织协调不力,导致停工待料、相关作业脱节;领导不力,指
挥失当,使参加工程建设的各个单位、各个专业、各个施工过程之间交接、配合上发生矛盾
等。选项 A 属于资金因素,选项 C 属于社会环境因素,选项 D 属于业主因素。
27.【答案】A
【解析】进度控制的技术措施主要包括:(1)审查承包商提交的进度计划,使承包商能在
合理的状态下施工;(2)编制进度控制工作细则,指导监理人员实施进度控制;(3)采用
网络计划技术及其他科学适用的计划方法,并结合电子计算机的应用,对建设工程进度实施
动态控制。
28.【答案】D
【解析】施工阶段进度控制的任务:(1)编制施工总进度计划,并控制其执行;(2)编制
单位工程施工进度计划,并控制其执行;(3)编制工程年、季、月实施计划,并控制其执
行。
29.【答案】C
【解析】工程项目进度平衡表用来明确各种设计文件交付日期、主要设备交货日期、施工单
位进场日期、水电及道路接通日期等,以保证工程建设中各个环节相互衔接,确保工程项目
按期投产或交付使用。
30.【答案】A
【解析】平行施工方式具有以下特点:(1)充分地利用工作面进行施工,工期短;(2)如
果每一个施工对象均按专业成立工作队,劳动力及施工机具等资源无法均衡使用;(3)如
果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳
动生产率;(4)单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于
资源供应的组织;(5)施工现场的组织管理比较复杂。
31.【答案】D
【解析】空间参数是表达流水施工在空间布置上开展状态的参数,通常包括工作面和施工段。
32.【答案】C
【解析】流水施工工期=(3+3-1)*2+2*2=14 天。注意题干中是各施工过程之间存在 2 天间
歇时间。
33.【答案】B
【解析】关键工作的总时差=计划工期-计算工期=11-10=1 个月。
34.【答案】D
【解析】①→②→⑤→⑦,计算工期=3+6+6=15,E 工作最早完成时间为 max{3+4,2+4,3+4}=7,
最迟完成时间为 15-3=12。
35.【答案】C
【解析】关键线路是①→②→③→④→⑦→⑧→⑨和①→②→③→④→⑦→⑨。工作 G 的完
成节点为关键节点,所以其自由时差=总时差=6+10-8-3=5。
36.【答案】D
【解析】关键线路是①→④→⑦→⑧→⑨→?→?。选项 A,工作 D 的自由时差为 0 天;选项
B,工作 E 的总时差等于 1 天,自由时差等于 0 天;选项 C,工作 F 的总时差为 0 天。
37.【答案】A
【解析】
相邻两项工之间的时间间隔是指其紧后工作的最早开始时间与本工作最早完成时间的差值。
工作 E 和 F 之间的时间间隔=7-6=1。
38.【答案】B
【解析】双代号时标网络计划中,波形线表示工作与其紧后工作之间的时间间隔(以终点节
点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影
长度表示其自由时差)。
39.【答案】C
【解析】工程网络计划工期优化的基本方法是通过压缩关键工作的持续时间来达到优化目标。
40.【答案】D
【解析】进度监测的系统过程包括:(1)进度计划执行中的跟踪检查;(2)实际进度数据
的加工处理;(3)实际进度与计划进度的对比分析。选项 ABC 属于进度调整的系统过程内
容。
41.【答案】A
【解析】选项 B,前 3 个月未连续施工,进度拖后 5%;选项 C,第 4 个月中断施工,当月实
际进度与计划进度一致均为 10%;选项 D,前 6 个月未连续施工,进度正常。
42.【答案】B
【解析】工作的总时差和自由时差均为 2 周,该工作实际进度拖后 1 周,未超过总时差和自
由时差,所以对后续工作及总工期均无影响。
43.【答案】C
【解析】网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提
下,通过压缩关键工作的持续时间来达到优化目标。在网络计划中,总时差最小的工作为关
键工作。
44.【答案】B
【解析】耐久性,即寿命,是指工程在规定的条件下,满足规定功能要求使用的年限,也就
是工程竣工后的合理使用寿命期。
45.【答案】C
【解析】坚持以人为核心的原则,在工程质量控制中,要以人为核心,重点控制人的素质和
人的行为,充分发挥人的积极性和创造性,以人的工作质量保证工程质量。
46.【答案】C
【解析】建设工程发生质量事故,有关单位应当在 24 小时内向当地建设行政主管部门和其
他有关部门报告。
47.【答案】D
【解析】必须按照工程设计图纸和施工技术标准施工,不得擅自修改工程设计,不得偷工减
料。在施工过程中发现设计文件和图纸有差错的,应当及时提出意见和建议。
48.【答案】D
【解析】过程方法的基本内容包括:应用 PDCA 循环,过程策划,明确管理的职责和权限,
配备过程所需资源(包括人力、设施设备、原材料、作业方法、工作环境和信息资源等),
重点管理能改进组织关键活动的各种因素,评估过程风险以及对顾客、供方和其他相关方可
能产生的影响和后果。
49.【答案】B
【解析】产品质量的追踪检查:建立两级质量管理体系,严格控制服务产品质量;坚持定期
召开监理例会。
50.【答案】B
【解析】ISO9000 来自市场准入的驱动,组织需要满足合格评定要求。“卓越绩效”模式来
自市场竞争的驱动,通过质量奖及自我评价促进竞争力水平提高。
51.【答案】C
【解析】常用的有描述数据分布集中趋势的算术平均数、中位数和描述数据分布离中趋势的
极差、标准偏差、变异系数等。
52.【答案】A
【解析】对生产方风险(或错判概率 a)和使用方风险(或漏判概率β)可按下列规定采取:
①主控项目:对应于合格质量水平的 a 和β均不宜超过 5%。②一般项目:对应于合格质量
水平的 a 不宜超过 5%,β不宜超过 10%。
53.【答案】D
【解析】弱负相关,散布点形成由左至右向下分布的较分散的直线带,说明 x 与 y 的相关关
系较弱,且变化趋势相反,应考虑寻找影响 y 的其他更重要的因素。
54.【答案】A
【解析】三个试件测量值的算术平均值作为该组试件的强度值;三个测量值中的最大值最小
值中如有一个与中间值的差值超过中间的 15%时,则把最大及最小值一并去除,取中间值作
为该组试件的抗压强度值;如最大值和最小值的差均超过中间值的 15%,则该组试件的试验
结果无效。最小值与中间值比较:(47.6-42.3)/47.6=11.13%,最大值与中间值比较:
(54.9-47.6)/47.6=15.34%,因此应把最大及最小一并去除,取中间值 47.6MPa 为抗压强
度值。
55.【答案】A
【解析】单桩静承载力试验,在同一条件下,试桩数不宜少于总桩数的 1%,并不应少于 3
根,工程总桩数 50 根以下不少于 2 根。
56.【答案】A
【解析】折齿型是由于分组组数不当或者组距确定不当出现的直方图;孤岛型是原材料发生
变化,或者临时他人顶班作业造成的;双峰型,是由于用两种不同方法或两台设备或两组工
人进行生产,然后把两方面数据混在一起整理产生的;绝壁型,是由于数据收集不正常,可
能有意识地去掉下限以下的数据,或是在检测过程中存在某种人为因素影响所造成的。
57.【答案】D
【解析】详细勘察提出设计所需的工程地质条件的各项技术参数,对基础设计、地基基础处
理与加固、不良地质现象的防治工程等具体方案做出岩土工程计算与评价,以满足施工图设
计的要求。
58.【答案】B
【解析】有独特要求的项目,或复杂的,采用新工艺、新技术又缺乏设计经验的重大项目,
或有重大技术问题的主体单项工程,在初步设计之后可增加单项技术设计阶段。
59.【答案】C
【解析】工程监理单位承担设计阶段相关服务的,应做好下列工作:(1)协助建设单位审
查设计单位提出的新材料、新工艺、新技术、新设备(简称“四新”)在相关部门的备案情
况;(2)协助建设单位建立设计过程的联席会议制度,组织设计单位各专业主要设计人员
定期或不定期开展设计讨论,共同研究和探讨设计过程中出现的矛盾,集思广益,根据项目
的具体特性和处于主导地位的专业要求进行综合分析,提出解决的方法;(3)协助建设单
60.【答案】B
【解析】选项 A 错误,严禁在混凝土中加水。泵送混凝土坍落度不符合要求,泵送前要用足
够的水泥浆来润滑管壁。选项 B 正确,楼板后浇带的模板支撑体系按规定单独设置。选项 C
错误,混凝土应在初凝时间内浇筑完毕。选项 D 错误,混凝土振捣棒每次插入振捣的时间为
20~30 秒左右。
61.【答案】D
【解析】验收前,施工单位应对施工完成的检验批进行自检,对存在的问题自行整改处理,
合格后填写检验批报审、报验表及检验批质量验收记录,并将相关资料报送项目监理机构申
请验收。
62.【答案】B
【解析】审查施工方案的基本内容是否完整,包括:(1)工程概况:分部分项工程概况、
施工平面布置、施工要求和技术保证条件;(2)编制依据:相关法律法规、标准、规范及
图纸(国标图集)、施工组织设计等;(3)施工安排:包括施工顺序及施工流水段的确定、
施工进度计划、材料与设备计划;(4)施工工艺技术:技术参数、工艺流程、施工方法、
检验标准等;(5)施工保证措施:组织保障、技术措施、应急预案、监测监控等;(6)计
算书及相关图纸。选项 A、C 属于施工组织设计审查的内容。
63.【答案】B
【解析】选项 A 错误,取样应在见证人员旁站下进行,取样数量及方法应按相关技术标准、
规范、规程的规定抽取。选项 B 正确,项目监理机构要将选定的试验室报送负责本项目的质
量监督机构备案,同时要将项目监理机构中负责见证取样的监理人员在该质量监督机构备案。
选项 C 错误,施工单位从事取样的人员一般应由试验室人员或专职质检人员担任。选项 D
错误,负责见证取样的监理人员要具有材料、试验等方面的专业知识,并经培训考核合格,
且要取得见证人员培训合格证书。
64.【答案】C
【解析】平行检验的项目、数量、频率和费用等应符合建设工程监理合同的约定。
65.【答案】B
【解析】对于高处作业吊篮的使用,各限位装置应齐全有效,安全锁必须在有效的标定期限
内,吊篮内作业人员不应超过 2 人。
66.【答案】D
【解析】对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案
进行论证。超过一定规模的危险性较大的分部分项工程范围:开挖深度超过 5m(含 5m)的
基坑(槽)的土方开挖、支护、降水工程。搭设高度 50m 及以上的落地式钢管脚手架工程。
分段架体搭设高度 20m 及以上的悬挑式脚手架工程。高处作业吊篮属于危险性较大的分部分
项工程范围。故选项 D 符合题意。
67.【答案】C
【解析】工程竣工预验收合格后,项目监理机构应编写工程质量评估报告,并应经总监理工
程师和工程监理单位技术负责人审核签字后报建设单位。
68.【答案】A
【解析】城市轨道交通建设工程所包含的单位工程验收合格且通过相关专项验收后,方可组
织项目工程验收;项目工程验收合格后,建设单位应组织不载客试运行,试运行三个月、并
通过全部专项验收后,方可组织竣工验收;竣工验收合格后,城市轨道交通建设工程方可履
行相关试运营手续。
69.【答案】C
【解析】
建设工程质量保证金是指发包人与承包人在建设工程承包合同中约定,从应付的工程款中预
留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
70.【答案】C
【解析】分项工程质量验收合格应符合下列规定:(1)所含检验批的质量均应验收合格。
(2)所含检验批的质量验收记录应完整。
71.【答案】C
【解析】根据《建筑施工特种作业人员规定》,对于建筑电工、建筑架子工、建筑起重信号
司索工、建筑起重机械司机、建筑起重机械安装拆卸工、高处作业吊篮安装拆卸工、焊接切
割操作工以及经省级以上人民政府建设主管部门认定的其他特种作业人员,必须持施工特种
作业人员操作证上岗。
72.【答案】B
【解析】对需要返工处理或加固补强的质量缺陷,项目监理机构应要求施工单位报送经设计
等相关单位认可的处理方案,并应对质量缺陷的处理过程进行跟踪检查,同时应对处理结果
进行验收。
73.【答案】B
【解析】本题考查的是工程质量事故处理。工程质量事故发生后,总监理工程师应采取的做
法是征得建设单位同意后,签发工程暂停令。
74.【答案】B
【解析】通常不用专门处理的情况有以下几种:(1)不影响结构安全和正常使用。(2)有
些质量缺陷,经过后续工序可以弥补。(3)经法定检测单位鉴定合格。(4)出现的质量缺
陷,经检测鉴定达不到设计要求,但经原设计单位核算,仍能满足结构安全和使用功能。
75.【答案】C
【解析】项目监理机构在设备制造过程中的监督和检验工作包括以下内容:(1)对加工作
业条件的控制;(2)对工序产品的检查与控制;(3)对不合格零件的处置;(4)对设计
变更的处理;(5)对零件、半成品、制成品的保护。
76.【答案】B
【解析】固定资产投资=建设投资+建设期利息=2000+300=2300(万元)
77.【答案】A
【解析】投资估算应是建设工程设计方案选择和进行初步设计的投资控制目标。
78.【答案】C
【解析】AB 选项属于规费,D 选项属于人工费。只有 C 项属于企业管理费。
79.【答案】D
【解析】材料单价=(原价+运杂费)x(1+运输损耗率)x(1+采购保险费率)=(2500+80)x(1+1%)x(1+2%)=2657.92 元/吨。
80.【答案】D
【解析】进口设备到岸价(CIF)=离岸价+国外运费+国外运输保险费=210+5+0.9=215.9 万
元进口产品增值税额=(到岸价+进口关税+消费税)×增值税=(215.9+215.9*10%)*13%=30.874 万元
