2021年监理工程师考试《建设工程目标控制(土建)》真题及参考答案——多项选择题
2021年监理工程师考试《建设工程目标控制(土建)》真题
二、多项选择题(共 40 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)
81.双代号网络计划中,关于关键节点正确( )。
A.以关键节点为完成节点的工作必为关键工作
B.两端为关键节点的工作不一定是关键工作
C.关键节点必然处于关键线路上
D.关键节点的最迟时间与最早时间差值最小
E.由关键节点组成的线路不一定是关键线路
82.工程网络计划优化的目的有( )。
A.使计算工期满足要求工期
B.按要求工期寻求资源需用量最小的计划安排
C.工期不变条件下资源强度最小.
D.寻求工程总成本最低时的工期安排
E.工期不变条件下资源需用量尽可能均衡
83.采用 S 曲线比较工程实际进度与计划,可获得( )。
A.工程实际拥有的总时差
B.工程实际进展情况
C.工程实际进度超前或拖后的时间
D.工程实际超额或拖欠完成的任务量
E.后期工程进度预测值
84.某工程进度计划执行到第 6 月、9 月底绘制的实际进度前锋线如下图,正确信息有( )。
A.工作 F 在第 6 月底检查时拖后 1 个月,不影响工期
B.工作 G 在第 6 月底检查时正常,不影响工期
C.工作 H 在第 6 月底检查时拖后 1 个月,不影响工期
D.工作 I 在第 9 月底检查时拖后 1 个月,不影响工期
E.工作 K 在第 9 月底检查时拖后 2 个月,影响 1 个月
85.工程网络计划执行过程中,因工作实际进度拖后而需要调整工程进度计划时,可采用的
调整方法( )。
A.调整某工作的工艺关系
B.将某些顺序作业的工作改为平行作业
C.将某些顺序作业的工作改为搭接作业
D.将某些平行作业的工作改为搭接作业
E.将某些平行作业的工作改为分段组织流水作业
86.确定建设工程施工进度分解目标时,需考虑( )。
A.合理安排土建与设备的综合施工
B.尽早提供可动用单元
C.同类工程建设经验
D.承包单位控制能力
E.外部协作条件配合情况
87.监理工程师审核物资供应计划内容( )。
A.物资生产工人是否足额配置
B.物资库存量安排是否经济、合理
C.物资采购时间安排是否经济、合理
D.物资供应计划与施工进度计划的匹配性
E.物资供应紧张使施工进度拖后的可能性
88.根据《房屋建筑和市政基础设施工程质量监督管理规定》,建设行政主管部门对工程实体质量监督的内容有( )。
A.抽查施工单位完成工程质量的行为
B.抽查涉及工程主体结构安全的工程实体质量
C.抽查涉及主要使用功能的工程实体质量
D.抽查主要建筑材料、建筑构配件的质量
E.对工程竣工验收进行监督
89.建设工程保修期内出现的质量问题,不属于施工单位保修责任的有( )。
A.建设单位负责采购的给排水管道破裂
B.分包单位完成的屋面防水工程出现渗漏
C.建设单位使用不当造成的质量缺陷
D.运输公司货车撞裂建筑墙体
E.不可抗力造成的质量缺陷
90.ISO 质量管理体系中,领导作用的基本内容有( )。
A.确定质量方针、目标
B.形成内部环境
C.识别相关方关系
D.建立 PDCA 循环
E.建立管理评审机制
91.在卓越绩效模式中,为了实现质量对组织绩效的增值作用,需要关注的要素有( )。
A.标准化导向
B.符合性评审
C.质量管理与质量经营的系统融合
D.促进组织效率最大化
E.促进顾客价值最大化
92.采用排列图法分析工程质量影响因素时,可将影响因素分为( )。
A.偶然因素
B.主要因素
C.系统因素
D.次要因素
E.一般因素
93.进行砌体结构实体质量检测时,需要进行的强度检测有( )。
A.砌筑块材强度
B.砌筑砂浆强度
C.砌体结构
D.砌块材料强度
E.砌体强度
94.钢结构工程的焊缝质量无损检测,应满足的要求有( )。
A.一级焊缝应 100%检验
B.特殊焊缝应进行不小于 85%比例的抽验
C.四级焊缝应进行不小于 60%比例的抽验
D.二级焊缝应进行不小于 20%比例的抽验
E.一般情况下,三级焊缝可不进行抽验
95.初步设计阶段,项目监理机构开展质量管理相关服务的工作内容有( )。
A.协助起草设计任务书
B.协助组织专项技术论证
C.协助组织设计成果审查
D.协助项目设计报审
E.编制设计成果评估报告
96.工程质量事故处理方案的辅助决策方法有( )。
A.试验验证法
B.定期观测法
C.专家论证法
D.头脑风暴法
E.线性规划法
97.项目监理机构对施工组织设计的审查内容有( )。
A.施工总平面布置
B.施工进度安排
C.施工方案
D.生产安全事故应急预案
E.分包单位的类似工程业绩
98.项目监理机构对混凝土预制构件型式检验报告的审核内容有( )。
A.运输路线
B.外观质量
C.尺寸偏差
D.卸车条件
E.混凝土抗压强度
99.对危险性较大的分部分项工程资料,项目监理机构应纳入档案管理的有( )。
A.专项施工方案审查文件
B.监理实施细则
C.专项巡视检查资料
D.工程验收及整改资料
E.工程技术交底记录
100.当分部工程较大或较复杂时,可按( )将分部工程划分为若干子分部工程。

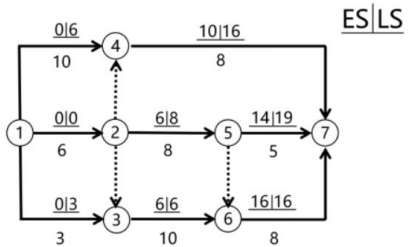

A.材料种类
B.施工特点
C.工程部位
D.专业系统
E.质量要求
101.总监理工程师组织主体结构分部工程验收时,应参加验收的人员有( )。
A.设计单位项目负责人
B.勘察单位项目负责人
C.施工单位技术、质量部门负责人
D.施工单位项目负责人
E.建设单位项目负责人
102.单位工程竣工验收时需要核查的安全和功能检验资产中,属于“建筑与结构”部分的项目有( )。
A.桩基承载力检验报告
B.节能、保温测试记录
C.给水管道通水试验
D.沉降观测测量记录
E.混凝土强度试验报告
103.监理单位向建设单位提交的质量事故处理报告中应包括的内容有( )。
A.质量事故的工程部位
B.事故发生的原因
C.事故的责任人及其责任
D.事故处理的过程
E.事故处理的结果
104.项目监理机构处理施工单位提出的工程变更费用时,正确的做法有( )。
A.自主评估工程变更费用
B.组织建设单位、施工单位协商确定工程变更费用
C.根据工程变更引起的费用和工期变化变更施工合同
D.变更实施前,与建设单位、施工单位协商确定工程变更的计价原则、方法
E.建设单位与施工单位未能就工程变更费用达成协议时,自主确定一个价格作为最终结算的依据与施工单位未能就工程变更费用达成协议时,项目监理机构可提出一个暂定价格并经建设单
105.下列费用中,属于建筑安装工程措施项目费的有( )。
A.建筑工人实名制管理费
B.大型机械进出场及安拆费
C.建筑材料鉴定、检查费
D.工程定位复测费
E.施工单位临时设施费
106.下列费用中,属于引进技术和进口设备其他费的有( )。
A.单台设备调试费用
B.进口设备检验鉴定费用
C.设备无负荷联动试运转费用
D.国外工程技术人员来华费用
E.生产职工培训费用
107.相比其他债务资金筹措渠道与方式,债券筹资的优点有( )。
A.保障股东控制权
B.发挥财务杠杆作用
C.便于调整资本结构
D.经营性灵活
E.筹资成本较低
108.某具有常规现金流量的投资项目,建设期 2 年,计算期 12 年,总投资 1800 万元,投产后现金流量如下表。项目基准收益率为 8%,基准动态投资回收期为 7 年,财务净现值为 150万元,关于该项目财务分析的说法,正确的有( )。
A.项目内部收益率小于 8%
B.项目静态投资回收期为 7 年
C.用动态投资回收期评价,项目不可行
D.计算期第 5 年投资利润率为 22.2%
E.项目动态投资回收期小于 12 年
109.关于项目财务分析和经济分析关系的说法,正确的有( )。
A.财务分析的数据资料是经济分析的基础
B.两种分析所站立场和角度相同
C.两种分析的内容和方法相同
D.两种分析的依据和分析结论时效性不同
E.两种分析计量费用和效益的价格尺度不同
110.政府投资项目概算批准后,允许调整概算的情形有( )。
A.原设计范围内,提高建设标准引起的费用增加
B.超出原设计范围的重大变更
C.建设单位提出设计变更引起的费用增加
D.设计文件重大差错引起的工程费用增加
E.超出涨价预备费的国家重大政策性调整
111.采用工程量清单计价的招标工程,投标人必须按招标文件中提供的数据或政府主管部门规定的标准计算报价的有( )。
A.总承包服务费
B.以“项”为单位计价的措施项目
C.安全文明施工费
D.提供了暂估价的工程设备
E.暂列金额
112.固定单价合同发包人承担的风险有( )。
A.通货膨胀导致施工工料成本变动
B.工程范围变更引起的工程量变化
C.实际完成的工程量与估计工程量的差异
D.设计变更导致的已完成工程拆除工程量
E.承包人赶工引发质量问题的处理费用
113.根据《标准施工招标文件》,发包人应给予承包人工期和费用补偿,但不包括利润的情形有( )。
A.施工过程中发现文物
B.发包人提供的材料不符合合同要求
C.异常恶劣的气候条件
D.承包人遇到难以合理预见的不利物质条件
E.监理人对隐蔽工程重新检查证明工程质量符合合同要求
114.根据 2017 版 FIDIC《施工合同条件》,业主应给予承包商工期、费用和利润补偿的情形有( )。
A.例外事件
B.当地政府造成的延误
C.业主原因暂停工程
D.非承包商责任的修补工作
E.因法律变化
115.下列关于质量保证金的说法,正确的有( )。
A.质量保证金预留的总额不得高于工程价款结算总额的 6%
B.工程竣工前承包人已提供履约担保的,发包人不得同时预留工程质量保证金
C.质量保证金原则上采用保函方式
D.质量保证金可以在工程竣工结算时一次性扣留
E.质量保证金可以在支付工程进度款时逐次扣留
116.与横道计划相比,工程网络计划的优点有( )
A.能够直观表示各项工作的进度安排
B.能够明确表达各项工作之间的逻辑关系
C.可以明确各项工作的机动时间
D.可以找出关键线路和关键工作
E.可以直观表达各项工作之间的搭接关系
117.建设工程组织流水施工时,划分施工段原则( )。
A.每个施工段需要有足够工作面。
B.施工段数要满足合理组织流水施工要求
C.施工段界限要尽可能与结构界限相吻合
D.同一专业工作队在同施工段劳动量比相等
E.施工段必须在同一平面内划分
118.建设工程组织固定节拍流水特点( )。
A.专业工作队数等于施工过程数
B.施工过程数等于施工段数
C.各施工段上的流水节拍相等
D.有的施工段之间可能有空闲时间
E.相邻施工过程之间的流水步距相等

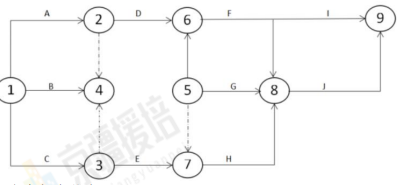

119.某工程双代号网络计划如下图。错误有( )。
A.多个起点节点
B.多个终点节点
C.存在循环回路
D.箭线上引出箭线
E.存在无箭头的工作
120.某工程双代号网络计划如下图,正确有( )。
A.工作①→③的总时差等于自由时差
B.工作①→④的总时差等于自由时差
C.工作②→⑤的自由时差为零
D.工作⑤→⑦为关键工作
E.工作⑥→⑦为关键工作
2021年监理工程师考试《建设工程目标控制(土建)》真题参考答案
二、多项选择题
81.【答案】BDE
【解析】在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必为
关键节点,但两端为关键节点的工作不一定是关键工作。关键节点的最迟时间与最早时间的
差值最小。
82.【答案】ADE
【解析】工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续
时间以满足要求工期目标的过程。选项 A 正确。费用优化又称工期成本优化,是指寻求工程
总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。选项 D 正确网络
计划的资源优化分为两种,即"资源有限,工期最短"的优化和"工期固定,资源均衡"的优化。
前者是通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程;而后者是通过
调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程。选项 E 正确。
83.【答案】BCDE
【解析】通过比较实际进度 S 曲线和计划进度 S 曲线,可以获得如下信息:(1)工程项目
实际进展状况;(2)工程项目实际进度超前或拖后的时间在 S 曲线比较图中可以直接读出
实际进度比计划进度超前或拖后的时间。(3)工程项目实际超额或拖欠的任务量在 S 曲线
比较图中也可直接读出实际进度比计划进度超额或拖欠的任务量。(4)后期工程进度预测。
84.【答案】ABDE
【解析】选项 A,6 月底检查 F 工作拖延 1 个月,F 的总时差为 1 个月,不影响总工期。选
项 B,G 工作 6 月底检查没有拖延工期,施工正常,不影响总工期。选项 C,H 工作拖延一个
月,总工期为 0,影响工期 1 个月。选项 D,9 月检查使 I 工作拖延一个月,总时差 1 个月,
不影响总工期。选项 E,9 月底检查 K 拖延两个月,总时差为 1 个月,影响总工期 1 个月。
85.【答案】BC
【解析】当工程项目实施中产生的进度偏差影响到总工期,且有关工作的逻辑关系允许改变
时,可以改变关键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩
短工期的目的。例如,将顺序进行的工作改为平行作业、搭接作业以及分段组织流水作业等,
都可以有效地缩短工期。
86.【答案】ABCE
【解析】在确定施工进度分解目标时,还要考虑以下各个方面:(1)对于大型建设工程项
目,应根据尽早提供可动用单元的原则,集中力量分期分批建设,以便尽早投入使用,尽快
发挥投资效益。(2)合理安排土建与设备的综合施工。(3)结合本工程的特点,参考同类
建设工程的经验来确定施工进度目标。避免只按主观愿望盲目确定进度目标,从而在实施过
程中造成进度失控。(4)做好资金供应能力、施工力量配备、物资(材料、构配件、设备)
供应能力与施工进度的平衡工作,确保工程进度目标的要求而不使其落空。(5)考虑外部
协作条件的配合情况。(6)考虑工程项目所在地区地形、地质、水文、气象等方面的限制
条件。
87.【答案】BCDE
【解析】物资供应计划审核的主要内容包括:(1)供应计划是否能按建设工程施工进度计
划的需要及时供应材料和设备;(2)物资的库存量安排是否经济、合理;(3)物资采购安
排在时间上和数量上是否经济、合理;(4)由于物资供应紧张或不足而使施工进度拖延现
象发生的可能性。
88.【答案】BCDE
【解析】工程质量监督管理包括下列内容:(1)执行法律法规和工程建设强制性标准的情
况;(2)抽查涉及工程主体结构安全和主要使用功能的工程实体质量;(3)抽查工程质量
责任主体(建设、勘察、设计、施工和监理单位)和质量检测等单位的工程质量行为;(4)
抽查主要建筑材料、建筑构配件的质量;(5)对工程竣工验收进行监督;(6)组织或者参
与工程质量事故的调查处理;(7)定期对本地区工程质量状况进行统计分析;(8)依法对
违法违规行为实施处罚。
89.【答案】CDE
【解析】建设工程保修期内出现的质量问题,不属于施工单位保修范围:(1)因使用不当
或者第三方造成的质量缺陷;(2)不可抗力造成的质量缺陷。
90.【答案】ABE
【解析】领导作用的基本内容包括:(1)确定质量方针、质量目标;(2)建立组织的发展
前景;(3)形成内部环境;(4)确立组织结构、职责权限和相互关系;(5)提供所需资
源;(6)培训教育,人才资源;(7)管理评审。
91.【答案】CDE
【解析】卓越绩效模式中,强调质量对组织绩效的增值和贡献。《卓越绩效评价准则》中的
质量,是组织的一种系统运营的全面质量。它关注质量和绩效、质量管理与质量经营的系统
整合,促进组织效率最大化和顾客价值最大化。
92.【答案】BDE
【解析】排列图法是利用排列图寻找影响质量主次因素的一种有效方法。实际应用中,通常
按累计频率划分为(0%~80%)、(80%~90%)、(90%~100%)三部分,与其对应的影响因素
分别为 A、B、C 三类。A 类为主要因素,B 类为次要因素,C 类为一般因素。
93.【答案】ABE
【解析】砌体结构的强度检测可分为砌筑块材强度、砌筑砂浆强度、砌体强度等项目,各项
目的检测方法操作应遵守相关检测技术标准。
94.【答案】ADE
【解析】对设计上要求全焊透的一、二级焊缝和设计上没有要求的钢材等强对焊拼接焊缝的
质量,可采用超声波探伤的方法检测,其检测设备和工艺要求应符合现行国家标准《焊缝无
损检测超声检测技术、检测等级和评定》GB/T11345 的有关规定。①一级焊缝应 100%检验,
其合格等级不应低于现行国家标准《焊缝无损检测超声检测技术、检测等级和评定》
GB/T11345B 级检验的 II 级要求。②二级焊缝应进行抽验,抽验比例不小于 20%,其合格等
级不应低于现行国家标准《焊缝无损检测超声检测技术、检测等级和评定》GB/T11345 和行
业标准的相关规定。③三级焊缝应根据设计要求进行相关的检测,一般情况下可不进行无损
检测。
95.【答案】ABC
【解析】工程初步设计质量管理服务的主要工作内容如下:(1)设计单位选择;(2)起草
设计任务书:(3)起草设计合同;(4)质量管理的组织:协助建设单位组织对新材料、新
工艺、新技术、新设备工程应用的专项技术论证与调研、协助建设单位组织专家对设计成果
进行评审;(5)设计成果审查。
96.【答案】ABC
【解析】可采取的选择工程质量事故处理方案的辅助决策方法包括:(1)试验验证(2)定
期观测;(3)专家论证;(4)方案比较。
97.【答案】AB
【解析】施工组织设计审查应包括下列内容:(1)编审程序应符合相关规定;(2)施工组
织设计的基本内容是否完整,应包括编制依据、工程概况、施工部署、施工进度计划、施工
准备与资源配置计划、主要施工方法、施工现场平面布置及主要施工管理计划等;(3)工
程进度、质量、安全、环境保护、造价等方面应符合施工合同要求;(4)资金、劳动力、
材料、设备等资源供应计划应满足工程施工需要,施工方法及技术措施应可行与可靠;(5)
施工总平面布置应科学合理。选项 C、D 属于施工方案审查的内容,选项 E 属于现场施工准
备的质量控制内容。
98.【答案】BCE
【解析】审核工厂提供的预制构件型式检验报告。除工程概况、检测鉴定内容和依据外,重
点审查各项检测指标与鉴定结论是否满足设计及规范要求,包括:①外观质量;②尺寸偏差;
③钢筋保护层厚度;④混凝土抗压强度;⑤放射性核素限量。
99.【答案】ACDE
【解析】对危险性较大的分部分项工程资料,应当将专项施工方案及审核、专家论证、交底、
现场检查、验收及整改等相关资料纳入档案管理。
100.【答案】ABD
【解析】当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类
别将分部工程划分为若干子分部工程。
101.【答案】ACD
【解析】分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收。
设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分部工程的验
收。
102.【答案】ABDE
【解析】选项 C 属于给水排水与供暖。
103.【答案】ABDE
【解析】质量事故书面报告应包括如下内容:(1)工程及各参建单位名称;(2)质量事故
发生的时间、地点、工程部位;(3)事故发生的简要经过、造成工程损伤状况、伤亡人数
和直接经济损失的初步估计;(4)事故发生原因的初步判断;(5)事故发生后采取的措施
及处理方案;(6)事故处理的过程及结果。
104.【答案】BD
【解析】处理施工单位提出的工程变更费用:(1)总监理工程师组织专业监理工程师对工
程变更费用及工期影响做出评估。(2)总监理工程师组织建设单位、施工单位等共同协商
确定工程变更费用及工期变化,会签工程变更单。(3)项目监理机构可在工程变更实施前
与建设单位、施工单位等协商确定工程变更的计价原则、计价方法或价款。(4)建设单位
位同意,作为临时支付工程款的依据。工程变更款项最终结算时,应以建设单位与施工单位
达成的协议为依据。
105.【答案】ABDE
【解析】选项 C 属于企业管理费中的检验试验费,措施项目费包括:安全文明施工费(环境
保护费、文明施工费、安全施工费、临时设施费、建筑工人实名制管理费)、二次搬运费、
冬雨期施工增加费、已完工程及设备保护费、工程定位复测费、特殊地区施工增加费、大型
机械设备进出场及安拆费、脚手架工程费。
106.【答案】BD
【解析】引进技术及进口设备其他费用,包括出国人员费用、国外工程技术人员来华费用、
技术引进费、分期或延期付款利息、担保费以及进口设备检验鉴定费。
107.【答案】ABCE
【解析】债券筹资的优点:(1)筹资成本较低。(2)保障股东控制权。(3)发挥财务杠
杆作用。(4)便于调整资本结构。债券筹资的缺点:(1)可能产生财务杠杆负效应。(2)
可能使企业总资金成本增大。(3)经营灵活性降低。
108.【答案】BCDE
【解析】选项 A 错误,项目基准收益率为 8%时计算的财务净现值为 150 万元,净现值为 0
时的内部收益率要大于净现值为正值时的收益率,即大于 8%;选项 B 正确,根据各年的净
现金流量,累加到第 7 年的净现金流量=-1800+200+400+400+400+400=0,所以静态投资回收
期为 7 年;选项 C 正确,同一项目的静态投资回收期必然大于动态投资回收期,所以该项目
的动态投资回收期>7,同时也大于基准动态投资回收期(7 年),则该项目不可行;选项 D
正确,计算期第 5 年的投资利润率=400/1800=22.22%;选项 E 正确,动态投资回收期是项目
累计现值等于零时的时间,第 12 年时净现值已经达到 150 万元,说明在 12 年之前就已经出
现了动态回收期,所以项目动态投资回收期小于 12 年。
109.【答案】ADE
【解析】经济分析和财务分析的联系:(1)财务分析是经济分析的基础;(2)大型项目中,
经济分析是财务分析的前提。经济分析和财务分析的区别:(1)出发点和目的不同;(2)
费用和效益的组成不同;(3)分析对象不同;(4)计量费用与效益的价格尺度不同;(5)
分析内容和方法不同;(6)采用的评价标准和参数不同;(7)分析时效性不同。
110.【答案】BE
【解析】出现允许调整概算的情形时,由建设单位调查分析变更原因,报主管部门审批同意
后,由原设计单位核实编制调整概算,并按有关审批程序报批。允许调整概算的原因有:①
超出原设计范围的重大变更;②超出基本预备费规定范围不可抗拒的重大自然灾害引起的工
程变动和费用增加;③超出工程造价调整预备费的国家重大政策性的调整。
111.【答案】CDE
【解析】选项 C,措施项目中的安全文明施工费应按照国家或省级、行业建设主管部门的规
定计算,不作为竞争性费用。选项 D,暂估价不得变动和更改。选项 E,暂列金额应按照招
标工程量清单中列出的金额填写,不得变动。
112.【答案】BCD
【解析】单价合同的执行原则是,单价合同的工程量清单内所列出的分部分项工程的工程量
为估计工程量,而非准确工程量,工程量在合同实施过程中允许有上下的浮动变化,但分部
分项工程的合同单价却不变,结算支付时以实际完成工程量为依据。
113.【答案】AD
【解析】
114.【答案】CD
【解析】选项 A 错误,例外事件的后果只能索赔工期和费用;选项 B 错误,当局造成的延误
只能索赔工期;选项 E 错误,因法律变化只索赔工期和费用。
115.【答案】BCDE
【解析】选项 A 错误,质量保证金预留总额不得高于工程价款结算总额的 3%。选项 B 正确,
在工程项目竣工前,承包人已经提供履约担保的,发包人不得同时预留工程质量保证金。选
项 C 正确,质量保证金原则上采用质量保证金保函方式。选项 DE 正确,质量保证金的扣留
有以下三种方式:(1)在支付工程进度款时逐次扣留,在此情形下,质量保证金的计算基
数不包括预付款的支付、扣回以及价格调整的金额;(2)工程竣工结算时一次性扣留质量
保证金;(3)双方约定的其他扣留方式。
116.【答案】BCD
【解析】与横道计划相比,网络计划具有以下主要特点:(1)网络计划能够明确表达各项
工作之间的逻辑关系;(2)通过网络计划时间参数的计算,可以找出关键线路和关键工作;
(3)通过网络计划时间参数的计算,可以明确各项工作的机动时间;(4)网络计划可以利
用电子计算机进行计算、优化和调整。
117.【答案】ABC
【解析】为使施工段划分得合理,一般应遵循下列原则:(1)同一专业工作队在各个施工
段上的劳动量应大致相等,相差幅度不宜超过 10%~15%;(2)每个施工段内要有足够的工
作面,以保证相应数量的工人、主要施工机械的生产效率,满足合理劳动组织的要求;(3)
施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体
性影响小的部位,以保证建筑结构的整体性;(4)施工段的数目要满足合理组织流水施工
的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作
面,可能造成窝工;(5)对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,
又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施
工段上作业,依此类推。以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节
奏地流水施工。
118.【答案】ACE
【解析】固定节拍流水施工是一种最理想的流水施工方式,其特点如下:(1)所有施工过
程在各个施工段上的流水节拍均相等;(2)相邻施工过程的流水步距相等,且等于流水节
拍;(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队
完成相应施工过程所有施工段上的任务;(4)各个专业工作队在各施工段上能够连续作业,
施工段之间没有空闲时间。
119.【答案】ABD
【解析】存在多个起点节点 1、5,存在多个终点节点 4、9,F、I 工作之间存在箭线上引出
箭线,所有工作都有箭头。
120.【答案】ACE
【解析】关键线路为①→②→③→⑥→⑦。选项 A 正确,工作①→③的总时差等于自由时差
3;选项 B 错误,①→④的自由时差为 0,总时差为 6;选项 C 正确,工作②→⑤的自由时差
为零;选项 D 错误,⑤→⑦不为关键工作;选项 E 正确,工作⑥→⑦为关键工作。
