2024年度二级建造师《水利水电工程实务》案例汇编—水利水电工程技术
发布时间:2024-04-25     作者:     分享到:

2024年度二级建造师考试《水利水电工程管理与实务》典型案例汇编——水利水电工程技术


       京疆援培二级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度专业实务科目考试要点进行了梳理,小编在这里跟考生们分享2024年度二级建造师考试《水利水电工程管理与实务》科目典型案例汇编,以供广大考生备考学习之用。二级建造师《水利水电工程管理与实务》典型案例水利水电工程技术部分内容如下:


二级建造师《水利水电工程管理与实务》案例汇编

水利水电工程技术

【案例 1】某山区河道新建混凝土重力坝工程,设计坝高 28m。工程主要施工项目内容包括岩石开挖、基础固结灌浆、帐幕灌浆、坝体混凝土浇筑。合同约定该工程主要施工项目内容应在 2022 年 8 月完成。工程实施过程中发生如下事件:

事件 1:施工单位把坝体某坝段混凝士分为 I、II、III 层浇筑施工,固结灌浆在 I 层混凝土浇筑完成后进行。混凝土重力坝结构及施工方案示意图如图 2-1 所示。


重力坝结构及施工方案示意图

事件 2:施工单位编制的大体积混凝土施工方案部分内容如下:

(1)水平施工缝采用风砂枪打毛处理,纵缝表面不作处理;

(2)夏季混凝上温控采取了降低混凝土出机口温度和浇筑后温度控制措施;

(3)坝体混凝土应在终凝后开始养护,养护时间不少于 28d。

事件 3:某坝段浇筑完成后,验收时发现了一条冷缝,需进行处理。

【问题】

1.改正事件 2 中大体积混凝土施工方案的不妥之处。

2.事件 2 中,降低混凝土出机口温度和浇筑后温度控制措施的具体温控方法分期有哪些?

3.指出事件 3 中冷缝产生的原因和处理措施。

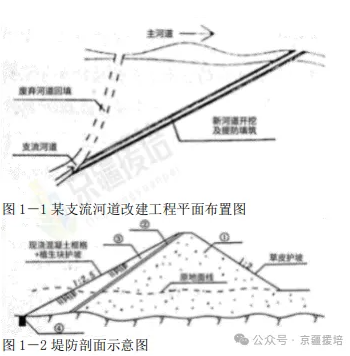

【案例 2】某支流河道改建工程主要建设项目包括:5.2m 新河道开挖、新河道堤防填筑、废弃河道回填等,其工程平面布置示意图如图 1-1 所示。堤防采用砂砾石料填筑,上游坡面采用现浇混凝土框格+植生块护坡,上游坡脚设置现浇混凝土脚槽,下游坡面采用草皮护坡,堤防剖面示意图如图 1-2 所示。


工程施工过程中发生如下事件:

事件 1:支流河道常年流水。改建工程开始施工前,施工单位编制了施工导流方案,确定本改建工程分两期施工,在新河道进口和出口处各留一道土埂作为施工围堰,并根据施工期相应河道洪水位对土埂顶高程进行了复核等。

事件 2:现浇混凝土采用自建拌合站供应。施工单位根据施工进度安排,计算确定高峰月混凝土浇筑强度为 12000m3,并按每天生产 20 小时,每月生产 25 天计算拌合站所需生产能力,计算公式为 P=KhQm/(MN),Kh=1.5。

事件 3:堤防填筑时,发现黏土含水量偏大,监理工程师要求施工单位采取措施降低黏性土料含水晕。施工单位轮换掌子面开采,检测发现黏性土料含水量仍达不到要求。

【问题】

1.根据背景资料,分别确定—期施工和二期施工的建设项目;指出新河道进口和出口土埂土顶高程复核时所采用的相应水位;说明开始截断(或回填)支流河道应具备的条件。

2.指出图 1-2 中堤防采用的防渗型式;写出图 1-2 中①、②、③、④所代表的构造名称。

3.指出事件 2 公式中 P、Kh、Qm所代表的含义,计算拌和站所需的生产能力,并判别拌和站的规模。

4.事件 3 中,为降低黏性土料的含水量,除轮换掌子面外,施工单位还可采取哪些措施?

【案例 3】某小型水库枢纽工程由均质土坝、溢洪道、左岸输水涵和右岸输水涵等建筑物组成,其平面布置示意图如图 3-1 所示,该水库工程进行除险加固的主要内容包括:坝体混凝土防渗墙、坝基帷幕灌浆、坝体下游侧加高培厚;拆除重建左、右岸输水涵进口及出口等。

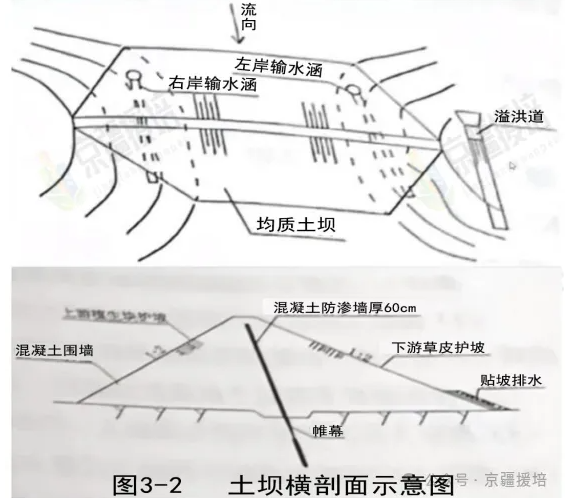

混凝土防渗墙位于坝体中部,厚 60cm;帷幕位于防渗墙底部。土坝横剖面示意图如图 3-2所示。


施工单位中标后,编制了施工组织设计,计划利用一个非汛期完成主体工程施工;绘制了包括混凝土拌合系统、主要加工厂、仓库、交通系统等各种临时设施在内的施工总平面图布置图;研究指定了施工导流方案等。在研究施工导流方案时,经复核,左、右岸输水涵过流能力均能满足施工期导流的要求。

【问题】

1.本工程混凝土防渗墙成槽施工前,需做哪些准备工作,本防渗墙混凝土采用哪种方式入仓浇筑比较合适?

2.帷幕灌浆压力控制需要考虑哪些因素?其灌浆压力如何确定?帷幕灌浆主要控制参数除灌浆压力和深度外,还有哪些?

3.根据背景资料,确定本工程合适的施工导流方案和需要设置的导流建筑物?

【案例 4】某小型排涝枢纽工程,由排涝泵站、自排涵闸和支沟口主河道堤防等建筑物组成。

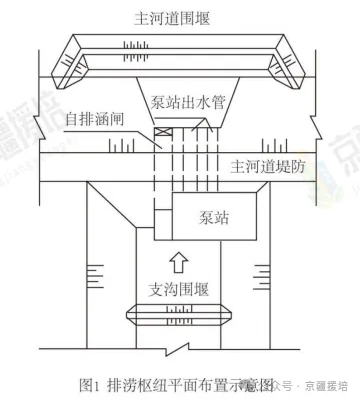

泵站和自排涵闸的设计排涝流量均为 9.0m³/s,主河道堤防级别为 3 级。排涝枢平面布置示意图见图 1。


根据工程施工进度安排,本工程利用 10 月~次年 4 月一个非汛期完成施工,次年汛期投入使用。支沟口主河道堤防采用黏性土填筑,料场复勘时发现料场土料含水量偏大,不满足堤防填筑要求。

【问题】

1.分别写出自排涵闸、主河道围堰和支沟围堰的建筑物级别。

2.本工程采用的是哪种导流方式?确定围堰顶高程需要考虑哪些要素?

3.列出本工程从围堰填筑至工程完工时段内,施工关键线路上的主要施工项目。

4.写出堤防填筑面作业的主要工序;提出本工程料场土料含水量偏大的主要处理措施。

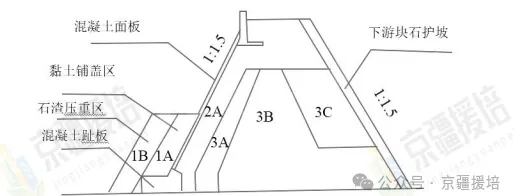

【案例 5】某水库工程由混凝土面板堆石坝、溢洪道和输水隧洞等主要建筑物组成,水库总库容 0.9 亿 m3。混凝土面板堆石坝最大坝高 68m,大坝上下游坡比均为 1:1.5,大坝材料分区包括:石渣压重(1B)区、黏土铺盖(1A)区、混凝土趾板、混凝土面板及下游块石护坡等。混凝土面板堆石坝材料分区示意图见图 1。


施工过程中发生如下事件:

事件 1:施工单位在坝体填筑前,按照设计要求对堆石料进行了现场碾压试验,通过试验确定了振动碾的激振力、振幅、频率、行车速度和坝料加水量等碾压参数。

事件 2:施工单位在面板混凝土施工前,提供了面板混凝土配合比,见表 1。

表 1 面板混凝土配合比


事件 3:混凝土趾板分部工程共有 48 个单元工程,单元工程质量评定全部合格,其中 28 个单元工程质量优良,主要单元工程、重要隐蔽单元工程(关键部位单元工程)质量优良,且未发生质量事故;中间产品质量全部合格,其中混凝土试件质量达到优良,原材料质量合格。故该分部工程评定为优良。

事件 4:根据施工进度安排和度汛要求,第一年汛后坝体施工由导流洞导流,土石围堰挡水, 围堰高度 14.8m;第二年汛前坝体施工高程超过上游围堰顶高程,汛期大坝临时挡洪度汛,相应大坝可拦洪库容为 0.3×108m3。

【问题】

1.分别指出图 1 中 2A,3A,3B,3C 所代表的坝体材料分区名称。

2.除背景资料所述内容外,事件 1 中的碾压参数还应包括哪些内容?

3.计算事件 2 混凝土施工配合比表中的水胶比 A 值(保留小数点后两位)和砂率 B 值(用%表示、保留小数点后两位。

4.事件 3 中趾板分部工程质量评定结论是否正确?简要说明理由。

5.指出该水库工程等别、工程规模及面板堆石坝建筑物级别。指出事件 4 土石围堰的洪水标准和面板堆石坝施工期临时度汛的洪水标准。



    京疆援培网校2024年二级建造师基础无忧班网络课程简报

    京疆援培网校2024年二级建造师拔高冲刺班网络课程简报

    京疆援培网校2024年二级建造师VIP班网络课程简报

更多考试资讯、备考资料、真题习题请关注京疆援培微信公众号(微信号:jingjiangyuanpei),或登录京疆援培企业官网(www.jingjiangyuanpei.com)。
