2023年二级建造师考试《市政公用工程管理与实务》考前模拟(二)
总分:120 分 及格:72 分 考试时间:180 分
一、单项选择题(共20题,每题一分,每题只有一个选项最符合题意)
1 以集散交通的功能为主,兼有服务功能的城镇道路称为( )
A 快速路
B 主干路
C 次干路
D 支路
【答案】C
【解析】
次干路应与主干路结合组成干路网,以集散交通的功能为主,兼有服务功能。
2 按级配原则构成的沥青混合料中,具有内摩擦角较高,黏聚力也较高的结构组成是( )。
A 骨架一密实结构
B 骨架一空隙结构
C 骨架一悬浮结构
D 密实一悬浮结构
【答案】A
【解析】
骨架—密实结构:较多数量的粗集料形成空间骨架,相当数量的细集料填充骨架间的空隙形成连续级配,这种结构不仅内摩擦角∮较高,黏聚力c较高,沥青玛蹄脂碎石混合料(简称SMA)。
3 关于三种土压力的大小正确的是( )。
A 主动土压力>被动土压力>静止土压力
B 被动土压力>主动土压力>静止土压力
C 静止土压力>被动土压力>主动土压力
D 被动土压力>静止土压力>主动土压力
【答案】D
【解析】
挡土墙结构受力:被动土压力>静止土压力>主动土压力;被动土压力最大,位移 也最大。
记忆口诀:注销被打(主小被大)
4 关于石方路基施工的说法,正确的是( )
A 应先清理地表,再开始填筑施工
B 先水平填筑石料,再码砌边坡
C 宜用12T以下振动压路机
D 路基范围内管线四周宜回填石料
【答案】A
【解析】
A选项正确,应先清理地表,再开始填筑施工;B 选项错误,应先码砌边部,再逐层水平填筑石料,C选项错误,宜用12T以上的振动压路机,D选项错误,路基范围内管线四周宜回填土料。
5 拱桥的承重结构以受( ) 为主。
A 拉
B 压
C 弯
D 扭
【答案】B
【解析】
拱桥的承重结构以受压为主,通常用抗压能力强的圬工材料(砖、石、混凝土)和钢筋混凝土等来建造。
6 在设计未规定的情况下,采用后张法施工的C50预应力混凝土T型梁强度达到( )MPa时可进行预应力张拉。
A 25
B 30
C 35
D 40
【答案】D
【解析】
预应力筋放张时的混凝土强度须符合设计规定,设计未规定时,不得低于设计混凝土强度等级值的75%。本题的题干中"设计未规定"及"C50"是关键信息。通过简单的计算50×75%==37.5MPa。而题目问的是达到多少强度时可进行预应力张拉,所以,D选项中40MPa>37.5MPa,应为最符合题意选项。
7 施工中桥梁钢筋接头受力状态不清的,应按( )处理。
A 受拉
B 受压
C 偏压
D 受剪
【答案】A
【解析】
施工中钢筋受力分不清受拉、受压的,按受拉处理。
8 关于先简支后连续梁的安装,说法正确的有( )
A 应在一联梁全部安装完成后再浇筑湿接头混凝土
B 湿接头的混凝土宜在一天中气温相对较高的时段浇筑
C 湿接头混凝土的养护时间应不少于 7d
D 同一片梁的临时支座应依次拆除
【答案】A
【解析】
A选项正确,施工程序应符合设计规定,应在一联梁全部安装完成后再浇筑湿接头混凝土;B选项错误湿接头的混凝土宜在一天中气温相对较低的时段浇筑,C选项错误,湿接头混凝土的养护时间应不少于 14d;E选项错误,同一片梁的临时支座应同时拆除。
9 同一隧道内相对开挖(非爆破方法)的两开挖面距离为( )洞跨且不小于( )时,一端应停止掘进,并保持开挖面稳定。
A 1倍;15m
B 2倍;15m
C 2倍;10m
D 1倍;10m
【答案】C
【解析】
同一隧道内相对开挖(非爆破方法)的两开挖面距离为 2 倍跨且不小于10 时,一端应停止掘进并保持开挖面稳定。两条平行隧道(含导洞)相距小于1倍洞跨时,其开挖面前后错开距离不得小于 15m。
10 双管法高压喷射注浆法喷射的介质为( )
A 水泥浆液+高压水流
B 高压水流+泥浆
C 泥浆+压缩空气
D 水泥浆液+压缩空气
【答案】D
【解析】
双管法:喷射高压水泥浆液和压缩空气两种介质
11 地下连续墙的施工工艺不包括( ) 。
A 修筑导墙
B 槽底清淤
C 吊放钢筋笼
D 拔出型钢
【答案】D
【解析】

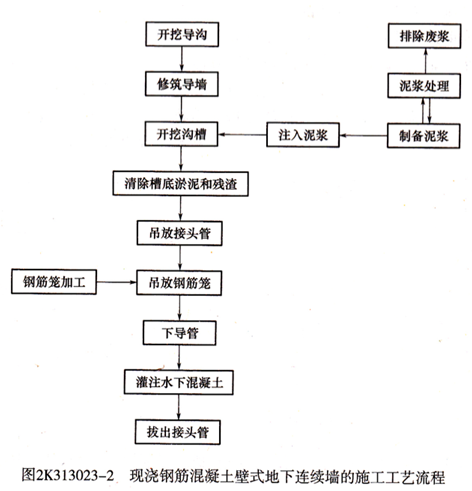

本题考察地下连续墙的施工工艺,其流程如下图所示(拔出型钢是用 SMW 工法桩作基坑围护结构时,回收型钢的工序。

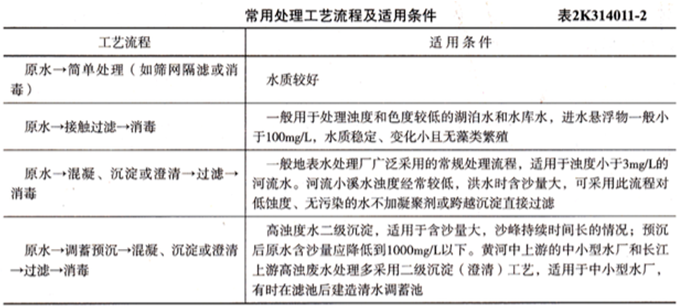

12 一般用于处理浊度和色度较低的湖泊水和水库水的施工工艺过程是( )。
A 原水一简单处理
B 原水一接触过滤一消毒
C 原水一混凝、沉淀或澄清一过滤一消毒
D 原水一调蓄预沉一自然沉淀一澄清一过滤一消毒
【答案】B
【解析】
给水处理的工艺流程与适用条件如上表所示,根据题干可知正确选项为B。
13 用以去除水中粗大颗粒杂质的给水处理方法是 ( )。
A 过滤
B 混凝沉淀
C 软化
D 自然沉淀
【答案】D
【解析】
常用的给水处理方法:(1)自然沉淀。用以去除水中粗大颗粒杂质。(2)混凝沉淀。使用混凝药剂沉淀或澄清去除水中胶体和悬浮杂质等。(3)过滤。使水通过细孔性滤料层,截流去除经沉淀或澄清后剩余的细微杂质;或不经过沉淀,原水直接加药、混凝、过滤去除水中胶体和悬浮杂质。(4)消毒。去除水中病毒和细菌,保证饮水卫生和生产用水安全。(5)软化。降低水中钙、镁离子含量,使硬水软化。(6)除铁除锰。去除地下水中所含过量的铁和锰,使水质符合饮用水要求。
14 排水管道开槽埋管工序包括:①测量放线,②地基处理,③检查井砌筑,④沟槽开挖与支护,⑤严密性试验,⑥管道安装,⑦沟槽回填,正确的施工工艺排序是( )
A ①→④→②→③→⑥→⑦→⑤
B ①→④→②→⑥→③→⑦→⑤
C ①→④→②→③→⑥→⑤→⑦
D ①→④→②→⑥→③→⑤→⑦
【答案】D
【解析】
排水管道的施工流程为:测量放线→沟槽开挖与支护→地基处理→管道安装→检查井砌筑→严密性试验→沟槽回填
15 随桥敷设燃气管道的输送压力不应大于( )
A 0.4MPa
B 0.6MPa
C 0.8MFa
D 1.0MFa
【答案】A
【解析】
利用道路、桥梁跨越河流的燃气管道,其管道的输送压力不应大于0.4MPa。
16 不属于城市给水排水管道局部修补方法的是( )
A 机器人法
B 灌浆法
C 密封法
D 缠绕法
【答案】D
【解析】
D选项正确,属于全断面修复方法,ABC 选项,局部修补方法。

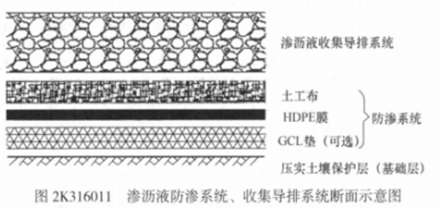

17 下列材料中,不属于垃圾填埋场防渗系统的是( )。
A 砂石层
B 土工布
C HDPE膜
D GCL垫
【答案】A
【解析】
18 施工平面控制网测量时,用于水平角度测量的仪器为( )。
A 水准仪
B 全站仪
C 激光准直仪
D 激光测距仪
【答案】B
【解析】
全站仪主要应用于施工平面控制网的测量以及施工过程中点间水平距离、水平角度的测量;在没有条件使用水准仪进行水准测量时,还可考虑利用全站仪进行精密三角高程测量以代替水准测量;在特定条件下,市政公用工程施工选用全站仪进行三角高程测量和三维坐标的测量。
19 根据《建设工程工程量淸单计价规范》(GB50500-2013),下列措施项目费中不能作为竞争性费用的是 ( )。
A 脚手架工程费
B 夜间施工增加费
C 安全文明施工费
D 冬、雨期施工增加费
【答案】C
【解析】
安全文明施工费不得作为竞争性费用。
20 劳务实名制管理中,不属于 IC 卡管理功能的是( )
A 人员信息管理
B 安全管理
C 工资管理
D 门禁管理
【答案】B
【解析】
IC 卡的管理功能有:人员信息管理、工资管理、考勤管理、门禁管理。
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。 错选、本题不得分;少选,所选的每个选项得 0.5 分)
1 城市道路土质路基压实的原则有( )。
A 先轻后重
B 先慢后快
C 先静后振
D 轮迹重叠
E 先高后低
【答案】A,B,C,D
【解析】
土质路基压实原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。” 压路机最快速度不宜超过4km/h。
2 水泥混凝土路面施工时,应在( )处配筋补强。
A 自由边
B 下穿市政管线路段
C 检查井周围
D 小半径平曲线
E 邻近桥梁
【答案】A,B,C
【解析】
ABC 选项正确,在自由边处,承受繁重交通的胀缝、施工缝,小于 90”的面层角隅,下穿市政管线路段,以及雨水口和地下设施的检查井周围,应配筋补强,E 选项错误,在临近桥梁或其他固定构筑物处、板厚改变处、小半径平曲线等处,应设置胀缝。
3 泥浆护壁钻孔灌注桩施工中,改善泥浆的性能可采用加入( )。
A 黏土粉
B 烧碱
C 木质素
D 水泥浆
E 砂子
【答案】A,B,C
【解析】
若泥浆性能不能满足要求时,可采用加黏土粉、烧碱、木质素的方法,改善泥浆的性能。
4 浇筑混凝土时,振捣持续时间的判断标准有( )。
A 持续振捣5分钟
B 表面出现浮浆
C 表面出现分层离析
D 表面出现气泡
E 表面不再沉落
【答案】B,E
【解析】
采用振捣器振捣混凝土时,每一振点的振捣延续时间,应以使混凝土表面呈现浮浆、不出现气泡和不再沉落为准。
5 基坑内地基加固的主要目的有( )。
A 减少围护结构位移
B 提高坑内土体强度
C 提高土体的侧向抗力
D 防止坑底土体隆起
E 减少围护结构的主动土压力
【答案】A,B,C,D
【解析】
基坑内加固的目的主要有:提高土体的强度和土体的侧向抗力,减少围护结构位移,保护基坑周边建筑物及地下管线;防止坑底土体隆起破坏;防止坑底土体渗流破坏;弥补围护墙体插入深度不足等。
6 下列关于喷射混凝土的说法,正确的有( )。
A 喷射混凝土初凝时间不应大于5min,终凝时间不应大于10min
B 喷射混凝土应分段、分片、分层,自上而下依次进行
C 分层喷射时,后一层喷射应在前一层混凝土终凝后进行
D 喷射混凝土时,应先喷格栅拱架与围岩间的混凝土,之后喷射拱架间的混凝土
E 喷射混凝土的养护应在终凝2h后进行,养护时间应不小于14d
【答案】A,C,D,E
【解析】
喷射混凝土应分段、分片、分层自下而上依次进行,故B不正确。
7 关于水池变形缝中止水带安装的说法,错误的有( )。
A 金属止水带搭接长度不小于20mm
B 塑料止水带接头采用叠接
C 止水带用铁钉固定就位
D 金属止水带在伸缩缝中的部分不涂刷防腐凃料
E 塑料或橡胶止水带应无裂纹,无气泡
【答案】B,C,D
【解析】
塑料止水带对接前有采用热解,不得在止水带上穿孔或用铁定固定就位;金属止水带在伸缩缝中的部分应涂刷防腐涂料。
止水带安装:
(1)塑料或橡胶止水带的形状、尺寸及其材质的物理性能,应符合设计要求,且无裂纹、无气泡。
(2)塑料或橡胶止水带接头应采用热接,不得采用叠接;接缝应平整、牢固,不得有裂口、脱胶现象 "T" 形接头、十字接头和 "y" 形接头,应在工厂加工成型。
(3)金属止水带应平整、尺寸准确,其表面的铁锈、油污应清除干净,不得有砂眼、钉子
(4)金属止水带接头应按其厚度分别采用折叠咬接或搭接;搭接长度不得小于20mm ,咬接或搭接必须采用双面焊接。
(5)金属止水带在伸缩缝中的部分应涂刷防锈和防腐涂料。
(6)止水带安装应牢固,位置准确,其中心线应与变形缝中心线对正,带面不得有裂纹、孔洞等。不得在止水带上穿孔或用铁钉固定就位。
8 下列喷锚暗挖法中,初期支护无需拆除的方法是( )。
A 全断面法
B 环形开挖预留核心土法
C 单侧壁导坑法
D 中隔壁法
E 中洞法
【答案】A,B
【解析】
初期支护无需折除的喷锚暗挖法有全断面法、正台阶法、环形开挖预留核心土法。
9 给水管道压力试验准备工作的内容有( )。
A 试验管段所有敞口应封闭,不得有渗漏现象
B 试验前应清除管内杂物
C 试验段内不得用用阀作堵板
D 试验管段内消火栓安装完毕
E 应做好水源引接、排水等疏导方案
【答案】A,B,C,E
【解析】
D选项错误,ABCE选项正确,压力管道试验准备工作:试验段所有敝口应封闭,不得有渗漏水现象;试验管段不得用闸阀做堵板、不得含有消火栓、水锤消除器、安全阀等附件;水压试验前应清除管道内的杂物;应做好水源引接、排水等疏导方案。
10 下列分项工程中,需要编制安全专项方案并进行专家论证的是( )。
A 跨度为30m的钢结构安装工程
B 开挖深度5m的基坑降水工程
C 架体高度20m的悬挑式脚手架工程
D 单件起吊重量为80KN的预制构件
E 搭设高度8m的混凝土模板支撑工程
【答案】B,C,E
【解析】
需要专家论证的工程范围:
(1)跨度36m及以上的钢结构安装工程;
(2)开挖深度超过5m (含5m)的基坑(槽)的土方开挖、支护、降水工程;
(3)分段架体搭设高度20m及以上的悬挑式脚手架工程;
(4)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程;
(5)混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上。
三、案例分析题(共4题,共80分)
案例(一)

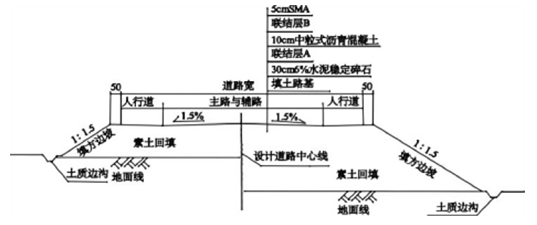

(背景资料)某施工单位承接一项城镇主干路新建工程,全长3.5km,新建道路为填土路基,路面结构层为30cm 6%水泥稳定碎石,10cm中粒式沥青混凝土,5cm SMA沥青混合料。道路横断面图如图1-2所示。
项目部实地踏勘后,根据周围环境状况,对施工现场进行部署,利用围挡将施工现场和周围环境进行隔离,
在大门口悬挂“五牌一图”。同时,考虑现行交通不断行,项目编制了交通导行方案,并划分出警告区、上游过渡区、缓冲区、作业区、下游过渡区和终止区导行现有交通。
施工期间,根据建设单位意见,增加了一条水泥混凝土次干路,和新建沥青混凝土道路形成T字形交叉,新增道路结构层为填土路基、20cm 4.5%水泥稳定碎石基层、25cm C35水泥混凝土面层。施工中发生如下事件:
事件1:沥青混凝土道路填土路基施工到最后一层时,现场取3个点采用环刀法测得的湿密度分别为1.876g/cm³、1.870g/cm³、1.864g/cm³,含水量均为12%。(实验室最大干密度为1.755g/cm³,主干路路基压实度不小于95%)
事件2:水泥稳定碎石基层施工时进入雨期,项目采取的措施:①加强与气象台站联系,掌握天气预报,安排在不下雨天施工;②对于因雨破坏的区域,应及时修复。
1 图1-2中联结层A和B的材料应在何时洒布?
【解析】
(1)联结层A为透层,水泥稳定土类基层的透层油宜紧接在基层碾压成型后表面稍变干燥,但尚未硬化的情况下喷洒,洒布透层油后,应封闭交通。
(2)联结层B为粘层,粘层油宜在摊铺面层当天洒布。
2 写出五牌一图的内容,并补充交通导行的措施。
【解析】
(1)五牌一图:工程概况牌、管理人员名单及监督电话牌、消防安全牌、安全生产牌、文明施工牌及施工现场总平面图。
(2)交通导行措施:①统一设置各种交通标志、隔离设施、夜间警示信号;②严格控制占路时间和范围;③对作业工人进行安全教育、培训、考核,并应与作业队签订《施工交通安全责任合同》;④依据现场变化,及时引导交通车辆,为行人提供方便;⑤施工现场按照施工方案,在主要道路交通路口设专职交通疏导员,积极协助交通民警搞好施工和社会交通的疏导工作,减少由于施工造成的交通堵塞现象;⑥沿街居民出入口要设置足够的照明装置,必要处搭设便桥,为保证居民出行和夜间施工创造必要的条件。
3 新增水泥混凝土道路的综合单价如何确定?
【解析】
水泥混凝土道路填土路基的综合单价按照合同中已有的综合单价确定;基层参照类似的综合单价,水泥混凝土面层由承包人提出综合单价,经发包人确认。
4 事件1中,路基的压实度是否满足要求?说明理由。
【解析】
(1)不满足要求;
(2)理由:现场取3个点的压实度分别为:1.876g/cm³÷(1+12%)÷1.755g/cm³×100%=95.4%>95%;1.870g/cm³÷(1+12%)÷1.755g/cm³×100%=95.14%>95%;1.864g/cm³÷(1+12%)÷1.755g/cm³×100%=94.83%<95%;路基压实度为路基检查项目中的主控项目,必须全部合格,所以路基的压实度不满足要求。
5 补充事件2中基层雨期施工的措施。
【解析】
(1)调整施工工序,集中力量分段施工;
(2)做好防雨准备,搭设防雨棚或可移动罩棚;
(3)建立完善排水系统,防排结合,加强巡视,发现积水及时排除;
(4)基层材料应坚持拌多少、铺多少、压多少、完成多少;
(5)下雨来不及完成时,要尽快碾压,防止雨水渗透。
案例(二)

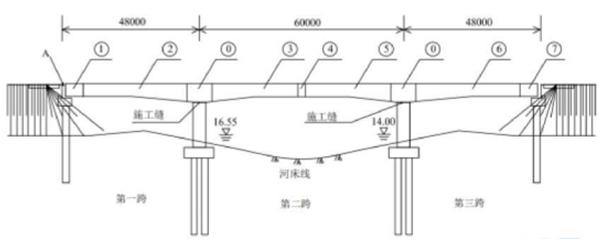

(背景资料)某公司承建一座城市快速路跨河桥梁,桥梁中跨下为通航航道,施工期间航道不中断。桥梁的上部结构采用-跨式预应力混凝土连续刚构,跨径组合为 48m+60m+48m;下部结构墩柱基础采用混凝钻孔灌注桩,重力式U型桥台;施工期间桥下河流的最高水位高程为 16.55m(包含浪高),常水位高程为 14.00m。桥面立面图如下图所示。
项目部根据施工环境编制的施工方案如下:
(1)根据河道通航等要求,拟定桥梁上部结构采用悬臂浇筑法施工,为满足施工进度计划要求,施工时将主桥上部结构划分成0、①、②、③等施工区段,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图2-3所示。
(2)该桥施工时,在墩与上部结构的连接处设置了施工缝。
(3)根据桥梁地质、水位、通航等要求,承台采用围堰施工,确定了围堰的高程。桩基础在施工过程后,检查了孔径、孔深、孔位等项目,合格后吊放钢筋笼、安放导管,进行水下混凝土的灌注。
1 写出构造A的名称及作用。
【解析】
A:伸缩缝(伸缩装置)。
作用:调节由车辆荷载和桥梁建筑材料所引起的上部结构之间的位移和联结。
2 根据图2-3,写出桥梁上部结构施工顺序。(用序号和“→”表示)
【解析】
①→②、③、⑤、⑥→①、⑦→④。
3 图中施工缝处该如何处理。
【解析】
对原混凝土接触面进行凿毛、冲洗,保持湿润但不得积水,铺一层同配合比的水泥砂浆。
4 围堰的高程至少为多少米?
【解析】
围堰高程至少为17.05m。
案例(三)

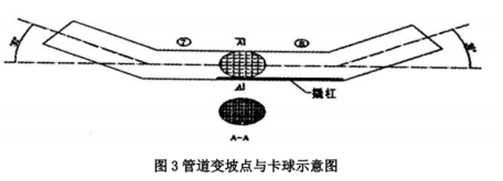

(背景资料) 某公司中标承建中压 A 天然气直埋管线工程,管道直径 DN300mm,长度 1.5km,由节点①至节点⑩,其中节点⑦、⑧分别为 30°的变坡点,如图 3 所示。
项目部编制了施工组织设计,监理审核时发现一些问题:
(1)机械开挖至设计高程,整平处理后下管、安管;
(2)回填土应分层压实,每层虚铺厚度为 0.5m;管顶 0.5m 以上的回填土采用压路机压实。
(3)管道埋设前对防腐层外观质量抽检 50%。
在沟槽开挖过程中,遇到地质勘察时未探明的墓穴,项目部自行组织人员、机具清除了墓穴,并进行了换填级配砂石,导致增加了合同外的工作量。
管道安装焊接完毕,依据专项方案进行清扫与试验。施工单位针对燃气管道做出以下施工部署:沟槽开挖→下管焊接→焊缝表面质量检查→A→管道吹扫→管道部分回填→强度试验→B→全部回填→严密性试验。
管道清扫由①点向⑩点方向分段进行,清扫过程中出现了卡球的迹象。
根据现场专题会议要求切开⑧点处后,除发现清扫球外,还有一根撬杠。调查确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出。会议确定此次事故为质量事故。
1 燃气管道施工组织设计内容存在的问题的正确做法。
【解析】
(1)问题一的正确做法:①机械挖槽应预留 0.15m,并人工整平至设计高程;②整平后应五方验槽,合格后方可下管、安管。
(2)问题二的正确做法:①回填土应分层压实,每层虚铺厚度为 0.2~0.3m;②管顶 0.5m 以上的回填土采用小型机械压实。
(3)管道埋设前对防腐层外观质量 100%检查。
2 项目部处理墓穴所增加的费用可否要求计量支付?说明理由。
【解析】
项目部处理墓穴所增加的费用不能要求计量支付。
因为遇到地质勘察时为未探明的墓穴,保证地质资料的真实准确完整是建设单位应该承担的责任,施工单位应按照索赔程序,在事件发生时,与建设方监理方商定处理意见,且在 28 天内向监理方提交索赔意向通知书,并在索赔意向通知书在提交 28 天内提交正式的索赔报告,项目部没有按照索赔程序提出,监理工程师有权拒绝承包方的索赔要求。
3 补充背景中缺失的 A、B 工艺。
【解析】
A 是焊缝内部质量检查,B 是管道接口防腐。
4 简述燃气管道清扫的目的和清扫应注意的主要事项。
【解析】
(1)燃气管道清扫的目的是清除管道内残存的水、尘土、铁锈、焊渣等杂物。
(2)本工程管线较长,应进行分段清扫;对影响清管球的管件、设施,在清管前采取必要的措施;清管球清扫完成后,在用气体进行检验。
5 针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面管理。
【解析】
(1)对此次质量事故,项目部应采取的处理程序为①事故调查;②事故原因分析;③制订事故处理方案;④事故处理;⑤事故处理的鉴定验收;⑥提交处理报告。
(2)项目部应该加强:①开工前和完工后的现场检查的管理措施;②应该加强自检互检交接检的落实;③加强项目部材料、工具的领取归还的制度;④加强对施工操作人员的培训和交底。
案例(四)
(背景资料)某公司承建城市污水处理厂工程,包括新建一座圆形泵站,采用钢筋混凝土沉井法施工。沉井无底梁及支撑梁,内径7.9m,分三节预制下沉。沉井结构断面图如图4-6所示。
施工单位项目部根据设计图纸和现场实际情况编制了施工方案,包括如下内容:
(1)采用排水下沉和干封底法施工。
(2)安排专人负责沉井下沉过程中的监控测量工作。施工过程中,发生了如下事件:
事件一:施工单位按施工方案要求开挖基坑,整平原地面后铺设砂垫层和垫木,制作第一节沉井。随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉,项目部采用阶梯形式外壁减阻助沉。
事件二:沉井下沉至设计标高后,施工单位采取全断面封底混凝土一次性连续浇筑。封底混凝土浇筑完成后,封填泄水井,进行底板浇筑。

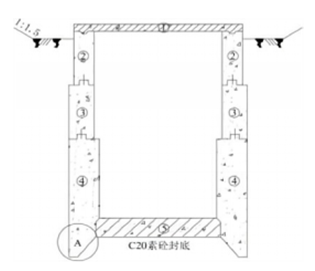

1 指出图4-6中A部位名称及作用。
【解析】
A部位是刃脚。减少井壁下端切土的阻力,便于施工人员挖掘靠近沉井刃脚外壁的土体。
2 用图示数字标号和箭头写出各结构部位施工的先后顺序。
【解析】
各结构部位施工的先后顺序是:④→③→②→⑤→①。
3 事件一中采用的阶梯形式外壁减阻措施外,还可以采取哪些助沉措施?
【解析】
本工程还可采取的助沉措施:触变泥浆套减阻助沉;空气幕减阻助沉;爆破方法开挖下沉。
4 事件二中,施工单位的做法有无不妥之处?说明理由。
【解析】
不妥之处:“封填混凝土浇筑完成后,封填泄水井,进行底板浇筑”
理由:沉井干封底施工,应待底板混凝土强度达到设计强度等级且满足抗浮要求时,方可封填泄水井,停止降水。
