2023年二级建造师考试《市政公用工程管理与实务》密押试卷(B)
发布时间:2023-05-30     作者:     分享到:

2023年二级建造师执业资格考试《市政公用工程管理与实务》密押试卷(B)


一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题意)。

1.排水降噪磨耗层可采用( )形式的沥青混合料。

A.骨架-密实结构 B.悬浮-密实结构

C.骨架-空隙结构 D.骨架-悬浮结构

2.下列不属于沥青混合料面层接缝形式的是( )。


3.公路桥面标高与通航净空顶部标高之差称之为( )。

A.建筑高度 B.净矢高 C.桥梁高度 D.容许建筑高度

4.关于先简支后连续梁湿接头施工说法错误的是( )。

A.一联中的湿接头宜分次进行浇筑 B.湿接头位置应进行凿毛处理

C.负弯矩区预应力管道与梁体预留管道的接合处应密封 D.湿接头混凝土养护不应少于 14d

5.关于基坑开挖前井点降水施工说法错误的是( )。

A.降水井点间距设置为 1.6m

B.线状、条状降水工程降水井宜采用单排或双排布置

C.降水深度大于 6.0m 的降水工程必须布置多级井点降水

D.降水工作结束后应及时封井

6.桥跨结构封锚混凝土的强度不宜低于结构混凝土强度等级的( ),且不得低于( )。

A.70%;20MPa B.80%;30MPa C.70%;30MPa D.80%;20MPa 7.围堰高度应高出施工期内可能出现最高水位(包括浪高)( )。

A.0.3~0.5m B.0.5~1.0m C.0.5~0.7m D.1.0~1.5m

8.盖挖顺作法的施工顺序:自地表向下开挖一定深度后先施工棚盖结构,在棚盖的保护下,自上而下开挖、支撑,

达到设计高程后( )浇筑结构。

A.由下向上 B.由上向下 C.由中间向两端 D.由两端向中间

9.与新奥法相比,浅埋暗挖法独有的施工工序是( )。

A.二次衬砌 B.隧道土方开挖 C.预加固和预支护 D.初期支护

10.基坑范围内地下水位应降至基础垫层以下不小于( )m。

A.0.3 B.0.5 C.1.0 D.1.5

11.( )广泛用于工业厂区的热力管网敷设。

A.直埋敷设 B.地上敷设

C.通行管沟敷设 D.半通行管沟敷设

12.下列对于钢管对口焊接的说法正确的是( )。

A.人工气割坡口后直接进行对口并及时进行定位焊以确保稳定

B.壁厚小于 5mm 的管道对口焊接层数不得少于 2 层

C.两管道螺旋焊缝对正后应立即进行定位焊

D.须采用高于母材强度的焊条实施焊接以确保焊缝强度

13.关于开槽管道施工中安管的说法,正确的是( )。

A.采用焊接接口时,两端管的环向焊缝处齐平

B.采用电熔连接、热熔连接接口时,应选择在当日温度较高时进行

C.采用电熔连接、热熔连接接口时,接头检验合格后,内翻边宜保留

D.住宅小区应采用平口混凝土排水管(含钢筋混凝土管)

14.某水池深 9m,设计水深为 6m,进行满水试验时注水至设计水深的最短时间为( )。

A.3.5d B.4.0d C.4.5d D.5.0d

15.工程测量应以中误差作为衡量测绘精度的标准,并应以( )倍中误差作为极限误差。

A.1 B.2 C.3 D.4

16.使管道在该点无任何方向位移,保护弯头、三通支管不被过大的应力所破坏,保证补偿器正常工作,为( )。

A.固定支架 B.滑动支架 C.刚性吊架 D.导向支架

17.供热管道的设计压力为 0.3MPa,则强度试验压力应为( )。

A.0.45MPa B.0.5MPa C.0.6MPa D.0.8MPa 18.工程索赔必须以( )为依据。

A.法律 B.证据 C.合同 D.正当理由

19.基坑工程的主要风险是( ),是基坑工程安全控制的重点。

A.坍塌淹埋 B.高空坠落 C.机械伤害 D.中毒窒息

20.下列不属于为减少扬尘污染,施工现场应采取的措施的是( )。

A.场地硬化处理 B.洒水降尘

C.现场少存材料 D.对裸露土方覆盖


二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)。

21.下列关于稀浆封层施工说法正确的有( )。

A.原路面应符合强度、刚度和稳定性的要求

B.采用人工施工时应注意施工质量

C.原路面为非沥青路面时,宜预先喷洒透层油

D.施工前应对道路附属结构采取保护措施

E.用于半刚性基层沥青路面的下封层时,应首先在半刚性基层上喷洒粘层油

22.密集桩群应按照( )的沉桩顺序进行施工。

A.自中间向两个方向施打 B.从中心向四周对称施打

C.从四周向中心挤密施打 D.先施打大直径桩后施打小直径桩

E.先施打长桩后施打短桩

23.地铁车站主体结构物不包括( )。

A.通风道 B.生活用房

C.站台 D.风亭

E.冷却塔

24.为防止放坡基坑边坡失稳,可采取的控制及防护措施有( )。

A.坡顶压载 B.坡面挂网喷浆

C.坡脚卸除荷载 D.坡面及时削坡

E.坡面塑料膜覆盖

25.沉井施工中水下封底施工要求说法不妥的有( )。

A.水下浇筑混凝土,导管埋入混凝土深度不得小于 2m

B.混凝土浇筑应从低处开始,逐渐向周围扩大

C.水下封底混凝土强度达到设计强度的 75%方可将抽除井内存水

D.封底混凝土应在达到设计高程后停止浇筑

E.有内隔墙的沉井应分仓对称浇筑

26.喷锚暗挖(矿山)法施工隧道通常采用复合式衬砌设计,衬砌结构是由( )所组成。

A.一次支护 B.喷射混凝土

C.防水层 D.二次衬砌

E.后浇带

27.下列污水处理方法中,属于物理处理法的有( )。

A.重力分离法 B.活性污泥法

C.筛滤截留 D.稳定塘

E.混凝沉淀

28.设计无要求时,沟槽底部开挖宽度与( )因素有关。

A.管外径 B.土质

C.边坡坡度 D.坡顶荷载

E.管一侧的工作面宽度

29.适用于砂卵石地层的不开槽施工方法有( )。

A.密闭式顶管法 B.盾构法

C.浅埋暗挖法 D.定向钻法

E.夯管法

30.下列基坑现场监控量测项目中,属于一级基坑应测项目的有( )。

A.坡顶水平位移 B.立柱水平位移

C.侧向土压力 D.地下水位

E.坑底隆起


三、实务操作和案例分析题(共 4 题,每题 20 分)

(一)

【背景资料】

某市政道路及综合管线工程,道路东西走向,起讫里程为 K0+142m~K2+830m,同期敷设雨、污水、中水和燃气等管线。污水管线采用 HDPE 管材,采用热熔连接,在施工中控制材料自身温度与环境温度相接近,并要求热熔连接的参数符合规定要求。道路面层为 200mm 厚的改性沥青混合料,基层为 360mm 厚水泥稳定碎石,底基层 300mm 厚

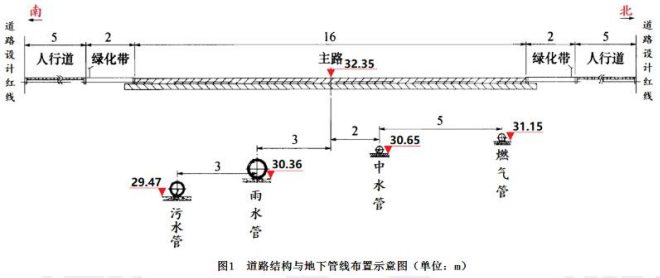

石灰土。道路结构及管线布置如图 1 所示。


拟建道路穿越农田,地势平坦,现况地面标高比设计道路路面标高平均低 150mm,经监理工程师同意,项目部决定将红线范围内的地面清表至路床顶标高后,再进行管线施工。清除地表土方的工程量经监理现场确认。

施工过程中发生如下事件:

事件一:为保障水泥稳定碎石基层的施工进度,项目部在现场暂存了大量水泥稳定碎石,实际摊铺碾压时已超过24h。鉴于基层层厚过大,项目部采用了分层摊铺施工。为防止施工中水分蒸发,项目部在第一层摊铺完之后,随即摊铺第二层。基层成型后,项目部发现水泥稳定碎石基层表面松散,骨料明显离析。

事件二:为保证沥青路面施工正常进行,项目部要求厂家加大改性沥青混合料生产量,储存量能保证两天的摊铺量。梯队作业摊铺时,纵缝采用热接缝,横缝采用平接缝。横缝施工时,项目部用机械切割不平整面,清除泥水,干燥后涂刷粘层油,铺筑新料。采用轮胎压路机碾压,先纵向碾压,再横向碾压。

【问题】

1.HDPE 管道热熔连接的参数包括哪些?

2.事件一中,水泥稳定碎石的施工是否正确?如不正确,写出正确做法。

3.请指出事件二中沥青路面施工的错误之处并进行改正。路面纵向接缝该如何处理?

4.沥青路面施工质量验收的主控项目有哪些?

5.列式计算主路部分土方清表的工程量(单位:m³)。


(二)

【背景资料】

某建设单位拟新建一座城市桥梁,桥梁为 10×20m 的预应力钢筋混凝土简支箱梁。中间跨越既有 8m 宽城市道路(见图 2)。

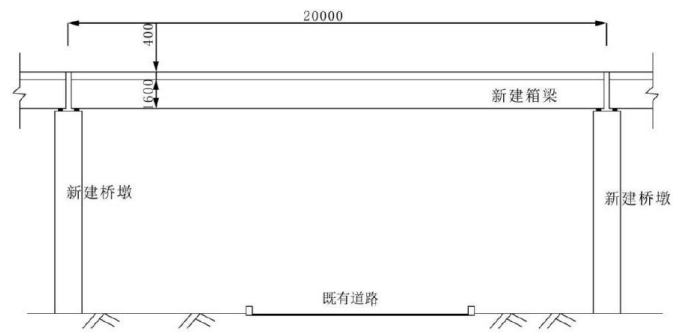

图 2 跨越既有道路桥断面示意图(单位:mm)

采用公开招标的方式,招标文件做了如下规定:

①投标单位必须为本地企业;

②招标答疑将采用书面方式仅回复给提问单位;

③具有与本工程规模相仿的施工业绩。

最终由甲公司中标本工程。项目部进场后编制了实施性的施工组织设计,对非跨越道路部分搭设满堂支架,采用先浇筑混凝土后穿束的预应力工艺进行箱梁施工,部分关键施工工艺如下:

安装模板、钢筋、预留管道→ A →养护→ B →预应力筋张拉→孔道压浆→封锚。

跨越道路部分采用门洞式支架。混凝土浇筑施工前,项目技术负责人和施工员在现场进行了口头安全技术交底。

项目部编制了混凝土浇筑施工方案,其中混凝土裂缝控制措施有:

(1)优化配合比,选择水化热较低的水泥,降低水泥水化热产生的热量;

(2)选择一天中气温较低的时候浇筑混凝土;

(3)对支架进行监测和维护,防止支架下沉变形;

(4)夏季施工保证混凝土养护用水及资源供给。

【问题】

1.指出招标人在本次招标中存在哪些问题?并指出原因。

2.写出该桥梁的预应力属于先张法还是后张法,补充 A.B 的内容并指出工序 A 施工后应立即进行的工作。

3.模板施工前还应对支架进行哪项试验?主要目的是什么?

4.本工程搭设的门洞应采取哪些安全防护措施?

5.项目部的安全技术交底方式是否正确?如不正确,给出正确做法。

6.对本工程混凝土裂缝的控制措施进行补充。


(三)

【背景资料】

某城建集团公司承建地铁 3 号标段,包含二段双线区间和一个车站,区间隧道上方为现况道路。道路沿线的地下埋设雨、污水等管线。隧道埋深 6m,土质条件为一般土质,局部地段有 100m 左右中风化岩石。

事件 1:隧道采用的施工方法如下图所示。


事件 2:开挖进出工作井时,采用锚喷混凝土支护措施。工作井井口设置卷扬机,施工过程中渣土物料和人员进出均采用卷扬机上下,并将运出的渣土暂时堆放在距井口 1.5m 位置。

事件 3:隧道混凝土一次衬砌采用干喷,喷射顺序由下而上,喷头距工作面不宜大于 1m。

事件 4:开挖时,项目部对隧道进行了监测,并依据监测数据反馈信息进行施工,及时调整施工参数。监测项目有:初期支护结构净空收敛;建筑物倾斜。

事件 5:由于隧道施工时正值雨季,地下水位普遍上升,项目部采用井点降水作业,并增加了多组临时抽水设备,降水结束后,项目部向监理工程师提出了索赔 10d 和增加费用 8.3 万元的申请。

【问题】

1.事件 1 中,背景资料中所列的隧道开挖方法的名称是什么?请指出它的开挖顺序。(列出序号)

2.改正事件 2 中项目部工作井施工的错误之处。

3.改正事件 3 中喷射混凝土施工的错误之处,说明理由。

4.事件 4 中,隧道监测项目还有哪些?请补充。

5.事件 5 中,索赔降水费用能否得到监理工程师的批准?请说明理由。


(四)

【背景资料】

A 公司中标长 3km 的钢质给水管道工程,管径 DN600mm,采用明挖法施工,中间段需要穿越现状道路,穿越段采用 DN800 的混凝土套管对钢管进行保护。

项目部调查发现:穿越道路段路基土质为砂卵石,穿越既有电信、电力管道(埋深均小于 1m),结合现场条件和使用需要,项目部拟从浅埋暗挖法、密闭式顶管法、内衬法及定向钻法等四种方法中选择一种进行混凝土套管施工。

在项目实施的过程中发生如下事件:

事件一:明挖段沟槽清底时,存在局部有超挖的情况,最深达 15cm,且槽底土体含水量较高。

事件二:明挖段沟槽回填作业时,监理就如下问题责令项目部整改:管段沟槽胸腔回填采用推土机从沟槽一侧推土入槽内,并采用重型压路机对称压实。

事件三:供水管道安装完成后,项目进行了 A 功能性试验,并在方案中确定了该试验的判定依据。

【问题】

1.四种管道施工方法中哪种方法最适合本工程?分别简述其它三种方法不适合的主要原因。

2.写出对事件一中情况应如何补救处理。

3.针对事件二中的错误,项目部应该如何整改?

4.写出事件三中试验 A 的名称和该试验的判定依据。
