一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题意)

1.【参考答案】A。解析:沥青路面中,面层是直接同行车和大气相接触的层位,承受行车荷载(较大的竖向力、水平力和冲击力)的作用,同时又受降水的侵蚀作用和温度变化的影响。

2.【参考答案】B。解析:根据现行《城市道路工程设计规范》CJJ37—2012 规定,以 28d 龄期的水泥混凝土弯拉强度控制面层混凝土的强度。

3.【参考答案】C。解析:支座系统:在桥跨结构与桥墩或桥台的支承处所设置的传力装置。它不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。

4.【参考答案】A。解析:坍落度评定时以浇筑地点为主。

5.【参考答案】C。解析:在原混凝土面上浇筑新混凝土时,相接面应凿毛,并清洗干净,表面湿润但不得有积水。

6.解析:本题考查的是基坑地基加固常用方法。

选项 A:高压喷射注浆法对淤泥、淤泥质土、黏性土(流塑、软塑和可塑)、粉土、砂土、黄土、素填土和碎石土等地基都有良好的处理效果。对硬塑性黏土、含有过多有机质的土层、湿陷性黄土处理效果差别大,现场试验确定适用程度。选项 C:三管法的喷射范围最大。选项 D:旋喷施工固结体呈柱状。摆喷:扇状;定喷:壁状。

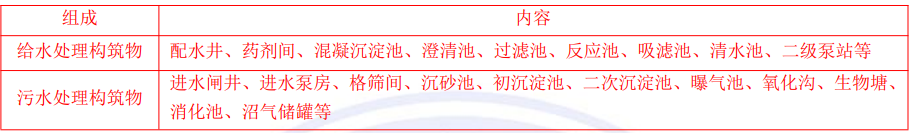

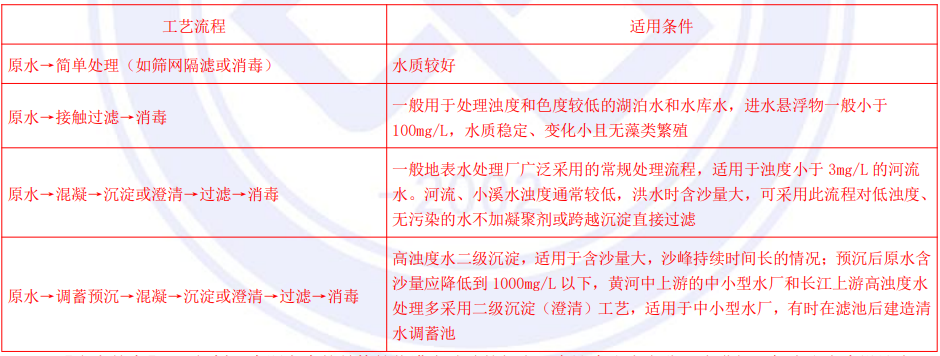

7.【参考答案】B。解析:本题考查的是给水处理。深度处理是指在常规处理工艺之后,再通过适当的处理方法,将常规处理工艺不能有效去除的污染物或消毒副产物的前身物加以去除,从而提高和保证饮用水水质。目前,应用较广泛的深度处理技术主要有活性炭吸附法、臭氧氧化法、臭氧活性炭法、生物活性炭法、光催化氧化法、吹脱法等。

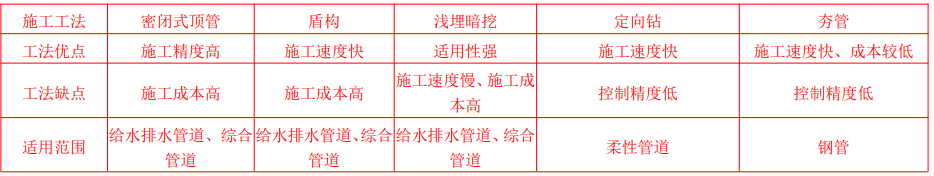

8.【参考答案】C。解析:本题考查的是给水处理。



9.【参考答案】C。解析:本题考查的是构筑物满水试验的规定。向池内注水宜分 3 次进行,每次注水为设计水深

的 1/3。注水时水位上升速度不宜超过 2m/d。相邻两次注水的间隔时间不应小于 24h。注水至设计水深 24h 后,开始测

读水位测针的初读数。6/2+2+1=6d。

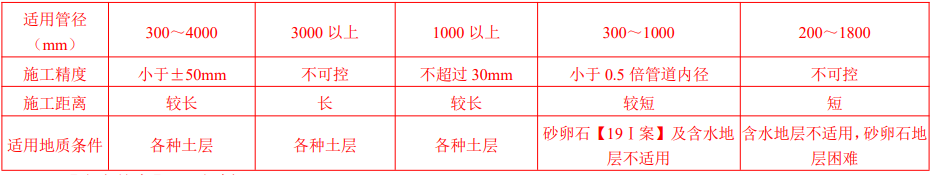

10.【参考答案】C 解析:本题考查的是不开槽管道施工方法。




11.【参考答案】D。解析:


12.【参考答案】B。解析:采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓。

13.【参考答案】B。解析:塑料或橡胶止水带接头应采用热接,不得采用叠接;接缝应平整牢固,不得有裂口、脱胶现象;“T”形接头、十字接头和“Y”形接头,应在工厂加工成型。

14.【参考答案】C

解析:本题考查的是膨润土防水毯施工。选项 A:膨润土防水毯现场铺设的连接应采用搭接。选项 B:应以品字形分布,不得出现十字搭接。选项 D:搭接宽度为 250±50mm 范围。

15.【参考答案】A。解析:给水排水管道功能性试验分为压力管道的水压试验和无压管道的严密性试验。

16.【参考答案】C。解析:本题考查的是投标程序。投标保证金有效期应与投标有效期一致。

17.【参考答案】C。解析:本题考查的是施工合同索赔。对合同工期内发生的每笔索赔均应及时登记。工程完工时应形成完整的资料,作为工程竣工资料的组成部分。

18.【参考答案】C。解析:本题考查的是双代号网络计划。本题的绘图错误共有 4 处,分别是:(1)双代号网络图中应只有一个起点节点和一个终点节点,而本题中有两个起点①和③;(2)在双代号网络图中,在节点之间严禁出现带双向箭头的连线,本题中有⑤、⑥之间是双向箭头的连线;(3)在双代号网络图中,在节点之间严禁出现带无箭

头的连线,本题中⑩、○11 之间出现带无箭头的连线;(4)绘制网络图时,箭线不宜交叉,本题中⑦、⑧与⑥、⑩之间出现交叉。

19.【参考答案】A。解析:本题考查的是水处理构筑物施工质量检查与验收。预应力筋的外观检查属于一般项目的检查。

20.【参考答案】C。解析:本题考查的是占用和挖掘城市道路的管理规定。施工作业完毕,应当迅速清除道路上的障碍物,消除安全隐患,经道路主管部门和公安机关交通管理部门验收合格,符合通行要求后,方可恢复通行。


二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或者 2 个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)。

21.【参考答案】ABD。解析:路基填土不应使用淤泥、沼泽土、泥炭土、冻土、有机土及含生活垃圾的土;填土内不得含有草、树根等杂物,粒径超过 100mm 的土块应打碎。

22.【参考答案】ACE。解析:模板、支架和拱架应结构简单、制造与装拆方便,应具有足够的承载能力、刚度和稳定性。

23.【参考答案】ABDE。解析:悬浇梁体一般应分四大部分浇筑:(1)墩顶梁段(0 号块)。(2)墩顶梁段(0号块)两侧对称悬浇梁段。(3)边孔支架现浇梁段。(4)主梁跨中合龙段。

24.【参考答案】ABC。解析:换填材料加固处理法,以提高地基承载力为主,适用于较浅基坑,方法简单,操作方便。采用水泥土搅拌、高压喷射注浆、注浆或其他方法对地基掺入一定量的固化剂或使土体固结,以提高土体的强度和土体的侧向抗力为主,适用于深基坑。

25.【参考答案】AC。解析:A 项的钢板、C 项内插的型钢,均可被拔出反复使用。

26.【参考答案】CDE。解析:本题考查的是燃气管道材料选用。高压和中压 A 燃气管道,应采用钢管;中压 B 和低压燃气管道,宜采用钢管或机械接口铸铁管。中、低压燃气管道采用聚乙烯管材时,应符合有关标准的规定。

27.【参考答案】BD。解析:本题考查的是 HDPE 膜施工。选项 B:边坡底部焊缝应从坡脚向场底底部延伸至少1.5m。选项 D:所有焊缝做到从头到尾进行焊接和修补。唯一例外的是在锚固沟的接缝可以在坡顶下 300mm 的地方停止焊接。

28.【参考答案】BE

解析:本题考查的是隧道工程的自身风险等级。

工程自身风险等级 等级划分标准

隧道

工程

一级 超浅埋隧道,超大断面隧道

二级 浅埋隧道,近距离并行或交叠的隧道, 盾构始发与接收区段,大断面隧道

三级 深埋隧道,一般断面隧道

29.【参考答案】CDE。解析:本题考查的是压实度的测定。沥青贯入式路面结构压实度的检验方法为:灌水法、灌砂法、蜡封法。

30.【参考答案】ADE。解析:本题考查的是二级建造师(市政公用工程)注册执业工程范围。城市桥梁工程包括立交桥、跨线桥、人行天桥、地下人行通道的建设、养护与维修工程。


三、实务操作和案例分析题(共 4 题,每题 20 分)。

(一)

1.【参考答案】(1)层次:基层。(1 分)

(2)作用:①作为路面结构中的承重层(1 分)

②主要承受车辆荷载的竖向力(1 分)

③把由面层下传的应力扩散到垫层和土基(1 分)。

2.【参考答案】(1)存在问题:该施工组织设计直接经总监理工程师审查同意即施工不妥。(1 分)

(2)正确的做法:施工组织设计必须由企业技术负责人审批签字、加盖单位公章(1 分),经总监理工程师和建设单位项目负责人审查(1 分)确认后方可实施。

3.【参考答案】标牌:(1)管理人员名单及监督电话牌、(2)消防安全牌、(3)文明施工牌、(4)施工现场总平面图。(4 分)

4.【参考答案】措施:(1)应尽量避免冬期施工,必须进行施工时,适当提高出厂温度(1 分)。

(2)运输中应覆盖保温(1 分),并应达到摊铺和碾压的要求。

(3)下承层表面应干燥、清洁,无冰、雪、霜等(1 分)。

(4)施工中做好充分准备,采取“快卸、快铺、快平”和“及时碾压、及时成型”的方针(1 分)。

(5)摊铺时间宜安排在一日内气温较高时进行(1 分)。

5.【参考答案】横向冷接缝处理:(1)当天改性沥青混合料路面施工完成后,在其冷却之前垂直切割端部不平整及厚度不符合要求的部分,并冲净、干燥(1 分)。

(2)第二天,在接槎位置涂刷粘层油(1 分)后铺新料使接槎软化(1 分). (3)先横向碾压,再纵向充分压实(1 分),连接平顺。


(二)

1.【参考答案】(1)第二、三道钢支撑:φ609mm×16mm 钢管撑,(1 分)

第四、五道钢支撑:φ800mm×18mm 钢管撑。(1 分)

(2)原因:第四、五道位置为止水区段,为确保开挖围护结构稳定应使用更大型号的钢管支撑。(2 分)

2.【参考答案】(1)A:钢筋混凝土连梁,(1 分)

作用:起到支撑梁之间的加固与稳定的作用。(2 分)

(2)B:地铁通风道,(1 分)

作用:具有供地铁车站和区间隧道送入新鲜空气,排出污浊空气的作用。(2 分)

3.【参考答案】(1)错误(1 分)

改正:应由建设单位(1 分)委托监测单位,监测方案还应报建设(1 分)、设计单位(1 分)认可。

(2)错误(1 分)

改正:应坚持先支撑后开挖的原则。(1 分)

(3)正确。(1 分)

4.【参考答案】错误之处:侧墙浇筑后继续灌注顶板混凝土。(1 分)

正确做法:侧墙浇筑至顶板交界处应间歇 1~1.5h 后,再灌注顶板混凝土。确保混凝土的自然沉落,防止侧壁和顶

板混凝土接缝处出现裂缝。(2 分)


(三)

1.【参考答案】(1)不妥 1:采用单级单排井点降水;(0.5 分)

正确做法:因为降水深度达 10+0.5=10.5m(0.5 分),且基坑宽度大于 6m,面积较大(L/B≤20)(0.5 分),单级单排井点难以满足降水要求。应使用多级环形井点降水(0.5 分)。

(2)不妥 2:降水井距离基坑开挖上口线距离小于 1m。(0.5 分)

正确做法:井点距离基坑壁太近容易造成漏气,井点距离基坑开挖上口线的距离不小于 1m。(1 分)

(3)不妥 3:降水井点间距为 3m;(0.5 分)

正确做法:井点间距一般为 0.8~2.0m。(1 分)

2.【参考答案】(1)A-导墙;B-接头管;C-钢筋笼。(3 分)

(2)A 的主要作用:①基准作用;②承重;③存蓄泥浆。(3 分)

3.【参考答案】(1)该事故属于较大事故(1 分)。

(2)理由:因为死亡 3 人及以上,10 人以下属于较大事故,重伤 10 人以下属于一般事故,经济损失 1000 万及以上,5000 万以下属于较大事故,因此事故属于较大事故。(2 分)

4.【参考答案】(1)错误之处 1:项目部组织力量对现场进行清理和恢复。(0.5 分)

正确做法:项目部应该立即启动应急预案抢救伤员,采取措施将事故损失降到最低。另外项目部应对事故现场进行保护,防止人为或自然因素破坏,以保证调查顺利进行,便于查清事故原因。(1 分)

(2)错误之处 2:项目部直接重新组织生产施工;(0.5 分)

正确做法:按照有关规定,在事故原因未查清,整改措施未落实,责任人员未受到处理,有关人员未受到教育的情况下不能继续生产。(即四不放过原则)(1 分)

5.【参考答案】(1)基坑土方开挖

(2)基坑降水

(3)基坑支护工程。(3 分)


(四)

1.【参考答案】59893.95-59740.52=153.43(m)(2 分)

防撞墙总长度为 153.43×3=460.29(m)(2 分)

2.【参考答案】台背引道位置可采用土工合成材料(2 分)进行路堤加筋(2 分)处理。

3.【参考答案】(1)图 1:B-B 剖切面(1 分),图 2:A-A 剖切面(1 分)。

(2)K:砂浆填缝料(一般使用 M15 砂浆)(2 分)。

4.【参考答案】(1)桥面施工顺序为:④→②→⑥→①→③→⑤(2 分)

(2)工序 C 为防水层施工(1 分),通常可采用防水卷材(1 分)和防水涂料(1 分)进行施工。

5.【参考答案】(1)原因:施工单位采取路拌形式(1 分)进行基层材料的生产,故监理要求其停止作业。城区道路施工不得使用路拌形式施工(1 分)。

(2)正确做法:应采取厂拌(1 分)形式确保配合比及文明施工的要求。
