2023年二级建造师执业资格考试《建筑工程管理与实务》密押试卷(A)
一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题意,选对每题得 1 分,没选或错选均不得分)。
1.下列建筑按使用功能分类,属于居住建筑的是( )。
A.宾馆 B.宿舍
C.旅馆 D.酒店
2.应急照明不包括( )。
A.疏散照明 B.安全照明
C.混合照明 D.备用照明
3.预应力混凝土楼板结构混凝土最低强度等级不应低于( )。
A.C20 B.C25 C.C30 D.C40
4.关于混凝土结构构件的最小截面尺寸的说法,错误的是( )。
A.矩形截面框架梁的截面宽度不应小于 200mm
B.圆形截面柱的直径不应小于 350mm
C.高层建筑剪力墙的截面厚度不应小于 160mm
D.现浇钢筋混凝土实心楼板的厚度不应小于 100mm
5.牌号为 HRB400E 的钢筋应满足最大力总延伸率不小于( )。
A.1% B.4% C.5% D.9%
6.关于粉煤灰水泥主要特征的说法,正确的是( )。
A.水化热较大 B.抗冻性较好
C.干缩性较小 D.抗裂性较低
7.关于建筑装饰用花岗石特性的说法,不正确的是( )。
A.构造致密 B.耐火性好
C.耐酸性好 D.耐久性好
8.具有良好的隔热和隔声性能的玻璃品种是( )。
A.中空玻璃 B.夹层玻璃
C.钢化玻璃 D.Low-E 玻璃
9.关于施工测量仪器说法,正确的是( )。
A.目前楼层内距离测量放线最常用全站仪
B.水准仪可以直接测量待定点的高程
C.全站仪操作均自动完成无需人工照准
D.高层建筑施工中轴线点的竖向投测可用激光铅直仪
10.针对条形基础混凝土浇筑,正确的施工方法是( )。
A.分段留置施工缝
B.每段浇筑长度宜为 3000~5000mm
C.在混凝土终凝前相互衔接
D.逐段逐层向前推进
11.钢筋的连接方式不包括( )。
A.铆接 B.焊接 C.绑扎搭接 D.机械连接
12.设有钢筋混凝土构造柱的抗震多层砌体房屋,施工顺序正确的是( )。
A.绑扎钢筋→浇筑混凝土→砌砖墙
B.砌砖墙→绑扎钢筋→浇筑混凝土
C.绑扎钢筋→砌砖墙→浇筑混凝土
D.浇筑混凝土→绑扎钢筋→砌砖墙
13.下列硅酸盐水泥中常用于防水混凝土的品种是( )。
A.矿渣水泥
B.粉煤灰水泥
C.火山灰水泥
D.普通水泥
14.关于建筑幕墙的施工的做法,正确的是( )。
A.每隔三层设一道均压环
B.承托板之间的缝隙应采用耐候密封胶
C.应除去其镀膜层后进行防雷连接
D.同一幕墙玻璃单元只能跨越两个防火分区
15.大体积防水混凝土高温季节施工时,入模温度不应大于( )。
A.20℃ B.25℃ C.30℃ D.35℃
16.下列作业中,属于二级动火作业的是( )。
A.工地围挡焊接 B.小型油箱焊接
C.油漆库房气割 D.地下室管道焊接
17.现场发生法定传染病,必须在( )内向所在地建管部门和有关部门报告。
A.1h B.2h C.24h D.48h
18.各道施工工序的“三检”制度不包括( )。
A.自检 B.交接检
C.平行检验 D.专职人员检查
19.检验批的划分考虑的因素不包括( )。
A.工程量 B.楼层 C.变形缝 D.材料
20.根据控制室内环境污染的不同要求,属于Ⅰ类民用建筑工程的是( )。
A.宿舍 B.住宅 C.办公楼 D.餐厅
二、多项选择题(共 10 题,每题 2 分,每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)。
21.装饰装修施工过程中常见的荷载变动属于增加了集中荷载的有( )。
A.加铺花岗石地砖 B.封闭阳台
C.增加罗马柱 D.增加假山盆景
E.悬挂水晶灯
22.下列建筑钢材的性能指标中,属于力学性能的有( )。
A.拉伸性能 B.弯曲性能
C.焊接性能 D.冲击性能
E.疲劳性能
23.影响砂浆稠度的因素有( )。
A.胶凝材料种类 B.使用环境温度
C.用水量 D.施工工艺
E.搅拌时间
24.土方分层回填施工时应重点控制的施工参数有( )。
A.铺土厚度 B.压实遍数
C.压实系数 D.含水量控制
E.标高
25.建筑施工中按材料不同常见的模板体系有( )。
A.铝合金模板 B.组合钢模板
C.木模板体系 D.胶合板体系
E.大模板体系
26.关于高强度螺栓安装的说法,正确的有( )。
A.用铁锤敲击穿入
B.高强度螺栓应一次性拧紧到位
C.用锉刀修整螺栓孔
D.外露丝扣不少于 2 扣
E.扩孔的孔径不超过螺栓直径的 1.2 倍
27.按构造方式和所用材料不同轻质隔墙有( )。
A.玻璃隔墙 B.骨架隔墙
C.板材隔墙 D.活动隔墙
E.固定隔墙
28.影响模板钢管支架整体稳定性的主要因素有( )。
A.水平杆的步距 B.立杆的间距
C.水平杆的接长 D.立杆的接长
E.扣件的紧固程度
29.建筑施工安全检查评定等级有( )。
A.合格 B.不合格
C.一般 D.优秀
E.良好
30.下列专项方案中,需进行专家论证的有( )。
A.跨度 8m 的模板支架 B.高度 20m 的悬挑脚手架
C.人工挖孔桩 D.水下作业
E.高度 50m 的幕墙安装
三、实务操作和案例分析题(共 4 题,每题 20 分)
31.【背景资料】
某施工单位中标承建某教学楼工程,地上六层。合同约定工期为 300 天,质量目标为合格。
开工前,项目技术负责人主持编制了单位工程施工组织设计,经施工主单位管部门审核后,由项目负责人组织项目部全体管理人员及主要分包单位进行交底。在工程施工阶段由企业技术负责人主持并组织相关部门参加施工组织设计实施过程检查。

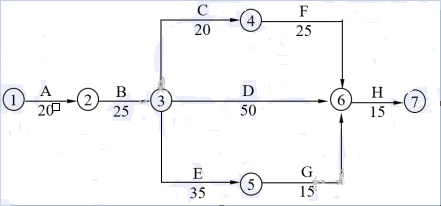

项目部为实现合同工期目标,编制了分阶段施工进度计划。某施工阶段的进度计划网络图如下所示:
施工单位在第 50d 检查施工进度时,A 工作按时完成,B 刚结束。要求施工项目部
及时采取赶工措施,并调整原进度计划网络图,按原计划工期完成施工任务。

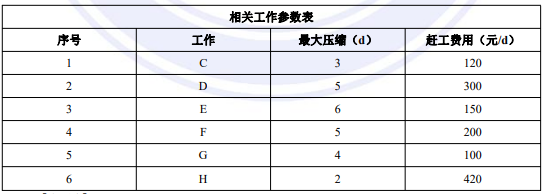

该施工阶段原计划各工作相关参数见下表:
【问题】
1.指出施工单位单位工程施工组织设计编制与审批管理的不妥之处,写出正确做法。
2.施工阶段通常可划分为哪些阶段?
3.重新绘制调整后的进度计划网络图,并列出关键线路(以节点表示)。
4.针对进度检查发现的问题,选择合适的赶工方案,所发生的费用是多少?
32.【背景资料】
某施工单位承建某商业楼工程,建筑面积 25000m2,地下一层,地上六层,钢筋混凝土现浇框架结构,筏形双向板基础。
工程施工前,由施工项目负责人组织有关人员编制了施工检测试验计划,经项目技术负责人审批后准备实施。根据施工检测试验计划,施工项目部制订了相应的见证取样
和送检计划。
监理工程师在检查土方回填施工时发现:填方土料以碎石土为主掺入少量膨胀土,临时堆置于基坑上部边缘 1.5m 处,土料填筑厚度为 250~350mm,采用振动压实机压实
一遍成活,预留沉降量为填方高度的 5%,对此提出整改要求。
筏板基础钢筋绑扎施工时,四周两行钢筋交叉点每点扎牢,中间部分交叉点相隔交错扎牢。采用拉钩筋将上层钢筋网与下层钢筋网绑扎固定,相邻绑扎点的铁丝扣方向一
致,以免网片歪斜变形。施工单位试验员在钢筋加工棚制作了钢筋机械连接抽样检验接头试件。
单位工程竣工验收后,施工单位项目经理组织了建筑节能分部工程验收,质检员、节能设计人员等参加了验收。对保温隔热材料的性能和外墙节能构造进行了重点检验。
【问题】
1.指出施工单位施工检测试验计划编制与审批管理的不妥,说明理由。
2.指出土方回填施工中的不妥之处并写出正确做法。
3.指出筏板基础施工时存在的不妥之处,写出正确作法。
4.写出针对建筑节能验收错误之处的正确做法。施工单位哪些人员应参加节能分部验收?
5.保温隔热材料性能复验指标有哪些? 建筑外墙节能构造的现场实体检验内容包括哪些?
33.【背景资料】
某新建综合办公楼,地下 1 层,地上 12 层,建筑高度 49.5m,采用预制装配整体式结构。
建设单位依法进行公开招标,最终确定了施工总承包单位,双方签订建筑工程施工总承包合同,合同实施过程中发生如下事件:
事件一:由于基础筏板混凝土浇筑量较大,施工项目部决定组织夜间连续浇筑混凝土施工,因事先准备不充分,施工过程中被附近居民投诉,后经协调取得了大家谅解。
事件二:主体结构剪力墙采用预制墙板构件,部分构件重量达到塔式起重机额定荷载的 90%,施工单位制定了专项施工方案。方案要求预制构件采用塔式起重机进行吊装,施工中应对塔式起重机进行安全检查。
事件三:在装配式混凝土构件安装时,预制梁和叠合板按照先次梁后主梁,先高后低的原则安装。预制构件钢筋采用套筒灌浆连接,灌浆时采用压浆法从上口灌注,从下口流出,随后及时进行封堵,灌浆拌合物制备后 3h 内用完,每工作班应制作 1 组 70.7mm的立方体试件,标养 28d 后进行抗压强度试验。
事件四:施工物料提升机采用两组缆风绳锚固保证整体稳定。与各楼层连接处搭设卸料通道,与相应的楼层连通后设置了活动防护门,在通道两侧设置了安全防护栏杆及挡脚板。
【问题】
1.写出夜间施工规定的时间区段和噪声排放限值。夜间施工前应做哪些准备工作?
2.事件二中,构件起吊时应注意什么事项?在建筑施工安全检查时,“塔式起重机”检查评定应包括哪些保证项目?
3.事件三中,分别指出装配式混凝土施工中的不妥之处并写出正确做法。
4.事件四中,存在哪些不妥之处,说明理由。
34.【背景资料】
某住宅小区附属工程项目招标控制价为 1500 万元,施工单位中标价为 1400 万元,其中暂列金额 50 万元,安全文明施工费 120 万元,建设单位与施工单位依据《建设工程施工合同(示范文本)》GF—2017—0201 签订了施工合同,合同工期 10 个月,质量标准为合格,部分合同条款约定如下:
(1)工程预付款比例为合同价款的 25%,主材和构配件所占重为 60%。
(2)工程预付款从未完施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次中间结算工程价款中按材料及构配件比重抵扣预付款。
(3)发包人按承包人每次应得工程款的 90%支付。
(4)工程保修金为工程实际造价的 3%,在竣工结算时一次性扣除,保修期为正常使用条件下建筑工程法定的最低保修期限。
(5)材料价差按规定在竣工结算时进行调整。
经监理工程师确认的承包商实际完成建安工作量价款如下表所示:
合同实施期内,材料实际差价上涨幅度为实际完成产值的 6%。第 5 月,施工单位文明施工管理不到位,被监理机构处罚 2 万元。
该工程竣工验收交付使用一年后,发生屋面漏水,建设单位通知施工单位后施工单位迟迟不予维修。建设单位另行安排其他施工单位进行修理,发生费用用 5 万元。
【问题】
1.建设单位应在什么时候预付安全文明施工费?最低应付的安全文明施工费是多少?
2.本工程预付款和起扣点分别是多少万元?应从第几月开始扣回预付款?
3.第 4、5、6 月监理机构应签发的工程款各是多少万元?
4.该工程的竣工结算价款是多少?
5.建设单位发生的修理费用应如何处理?说明理由。
(结果保留两位小数)
