2024年度二级建造师考试《水利水电工程管理与实务》典型案例汇编参考答案
京疆援培二级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度专业实务科目考试要点进行了梳理,小编在这里跟考生们分享2024年度二级建造师考试《水利水电工程管理与实务》科目典型案例汇编,以供广大考生备考学习之用。二级建造师《水利水电工程管理与实务》典型案例汇编参考答案内容如下:
二级建造师《水利水电工程管理与实务》案例汇编参考答案
水利水电工程技术
【案例 1】
【答案】1.不妥之处一:水平施工缝采用风砂枪打毛处理,纵缝表面不作处理;
正确做法:施工缝是指浇筑块间临时的水平和垂直结合缝,也是新老混凝土的结合面。在新混凝土浇筑之前,必须采用高压水枪或风砂枪将老混凝土表面含游离石灰的水泥膜(乳皮)清除,并使表层石子半露,形成有利于层间结合的麻面。对纵缝表面可不凿毛,但应冲洗干净,以利灌浆。采用高压水冲毛,视气温高低,可在浇筑后 5-20h 进行:风砂枪打毛时一般应在浇筑后一两天进行。施工缝凿毛后,应冲洗干净使其表面无渣、无尘,才能浇筑混凝土。
不妥之处二:坝体混凝土应在终凝后开始养护,养护时间不少于 28d。
正确做法:常态混凝土应在初凝后 3h 开始保湿养护,碾压混凝土可在收仓后进行喷雾养护,并尽早开始保湿养护。
2.降低混凝土出机口温度的具体温控方法:
1)常态混凝土的粗集料可采用风冷、浸水、喷淋冷水等预冷措施,碾压混凝土的粗集料宜采用风冷措施。采用风冷时冷风温度宜比集料冷却终温低 10℃,且经风冷的集料终温不应低于 0℃。喷淋冷水的水温不宜低于 2℃。
2)拌合时宜采用加冰、加制冷水拌合混凝。加冰时宜采用片冰或冰屑,常态混凝土加冰率不宜超过总水盘的 70%,碾压混凝加冰率不宜超过总水量的 50%。加冰时可适当延长拌合时间。
浇筑后温度控制措施:
⑴混凝土浇筑后温度控制宜采用冷却水管通水冷却、表面流水冷却、表面蓄水降温等措施。
坝体有接缝灌浆要求时,应采用水管通水冷却方法。
(2)高温季节,常态混凝土终凝后可采用表面流水冷却或表面蓄水降温措施。表面流水冷却的仓面宜设置花管喷淋,形成表面流动水层;表面蓄水降温应在混凝土表面形成厚度不小于 5cm 的覆盖水层。
(3)坝高大于 200m 或温度控制条件复杂时,宜采用自动调节通水降温的冷却控制方法。
3.冷缝产生的原因:层间间歇超过混凝土初凝时间,会出现冷缝,使层间的抗渗、抗剪和抗拉能力明显降低。
处理措施:冷缝必须进行缝面处理,缝面处理可用刷毛、冲毛等方法清除混凝土表面的浮浆及松动集料,达到微露粗砂即可。层面处理完成并清洗干净,经验收合格后,先铺垫层拌合物(1-1.5cm 砂浆或水泥浆),然后立即铺筑上—层混凝土,并在垫层拌合物初凝前碾压完毕。对于连续碾压的临时施工层面(混凝土未初凝,可以不作处理,但在全断面碾压混凝土坝上游面防渗区,应当铺砂浆或水泥浆,防止层面漏水。
【案例 2】
【答案】
1.(1)一期施工的建设项目:5.2km 新河道开挖、新河道堤防填筑;一期施工的建设项目:
废弃河道回填。
(2)新河道进口和出口土块围堰高程复核时所采用的相应水位:进口(出口)水位高程、波浪爬高、安全超高。
(3)开始截断支流河道应具备的条件:新建河道已经满足通水要求,新建堤防满足防洪要求。
2.(1)堤防采用的防渗型式:斜墙式;
(2)①堆石体、②反滤层、③黏土斜墙、④现浇混凝土脚槽。
3.(1)式中 P 代表混凝土系统所需小时生产能力(m/h):Qm代表高峰月混凝土浇筑强度(m月);Kh 代表时不均匀系数,一般取 1.5。
(2)P=1.5×12000/(20×25)=36m/h,其规模为小型。
4.为降低黏性土料的含水量,除轮换掌子面外,施工单位还可—方面应改善料场的排水条件和采取防雨措施,另—方面需将含水量偏高的土料进行翻晒处理,使土料含水量降低到规定范围再开挖。
【案例 3】
【答案】
1.场地平整、挖导槽、做导墙、安装挖槽机械设备等准备工作。
应采用泥浆固壁导管提升法浇筑水下混凝土,混凝土溜管入仓。
2.需要考虑灌浆压力的大小与孔深、岩层性质和灌浆段上有无压重等因素。应通过试验来确定,帷幕灌浆主要参数还有防渗标准、厚度和灌浆孔排数等。
3.分期围堰法导流,左右岸输水涵施工期互为导流。
【案例 4】
【答案】1.自排涵闸建筑物的级别为 3 级,主河道围堰的级别为 5 级,支沟围堰的级别为 5级。
2.(1)本工程采用一次拦断河床围堰导流。
(2)确定围堰顶高程需要考虑:设计洪水的静水位、波浪高度、堰顶安全加高值
3.施工关键线路上的主要施工项目有:基坑降排水、基坑开挖、地基处理、泵站施工、主河道堤防填筑、自排涵闸施工、泵站出水管施工等。
4.(1)堤防填筑面作业的主要工序包括:铺料、整平、压实。
(2)一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,或采取轮换掌子面的办法,使土料含水量降低到规定范围再开挖。
【案例 5】
【答案】1.2A:垫层区:3A:过渡区:3B:主堆石区:3C:下游堆石区。
2.堆石料的碾压参数还包括碾重、铺层厚度和碾压遍数。
3.水胶比(A)=水/(水泥+粉煤灰)=122/(240+56)=0.41
砂率(B)=砂/(砂+石子)=760/(760+620+620)×100%=38.00%。
4.混凝土面板分部工程的质量评定结论不正确。
理由:分部工程优良标准为:
(1)所含单元工程质量全部合格,其中 70%以上达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率达 90%以上,且未发生过质量事故。
(2)中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于 30 时,试件质量合格)。原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。
本题中,该分部工程共 48 个单元工程,单元工程质量评定全部合格,其中 28 个单元工程质量优良,即优良率为 28/48×100%=58.3%,小于 70%,不满足优良的条件,故只能评定为合格。
5.工程等别:Ⅲ等:工程规模:中型;混凝土面板堆石坝建筑物的级别:3 级。
因为大坝为 3 级,可判断土石围堰的级别为 5 级,土石围堰的洪水标准为 10~5 年。
面板堆石坝施工期临时度汛的洪水标准:100~50 年。
水利水电工程相关法规与标准
【案例 1】
【答案】
1.中型工程,水闸 3 级、围堰 5 级。安全超高 0.5;10+0.5+0.5=11.0m。
土石围堰防渗透顶部在设计洪水静水位以上的加高值:斜墙防渗体为 0.6-0.8m(心墙式防渗透为 0.3-0.6m)。
2.
满足规范要求。最小值 1.15
3.施工单位技术负责人签字后,应报监理单位,由项目总监理工程师审核签字,报项目法人备案后方可组织实施。
4.(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。(2)浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢。(3)振捣器不得触及止水片。(4)嵌固止水片的模板应适当推迟拆模时间。
5.还需检查混凝土蜂窝、麻面、错台和模板走样等质量问题。
【案例 2】
【答案】1.超过一定规模的危险性较大的单项工程有:屋面混凝土模板支撑工程、基坑降水、基坑开挖。
2.事件 1 中的不妥之处及正确做法:
不妥之处一:专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位
负责人、设计项目负责人以及其他施工单位技术人员 2 名和 2 名高校专业技术人员。
正确做法:专家组应由 5 名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审查论证会。
不妥之处二:会后施工单位根据审查论证报告修改完善专项施工方案,经项目法人技术负责人审查签字后组织实施。
正确做法:“施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。
3.凡在坠落高度基准面 2m 和 2m 以上有可能坠落的高处进行作业,均称为高处作业。
事件 2 中屋面距基准面 40.20-28.00=12.20m 故该高处作业的级别属于二级高处作业,种类是特殊高处作业中的夜间高处作业。
水利水电工程项目管理实务
【案例 1】
【答案】1.①帷幕灌浆孔、②防渗帷幕、③排水廊道横道图;还有工程进度曲线、施工进度管理控制曲线、形象进度图、网络进度计划。
2.4 帷幕灌浆在固结灌浆完成以后,在 2022 年 3 月开始
【案例 2】
【答案】1.(1)水闸主要建筑物的级别是 3 级,上游围堰的建筑物级别是 5 级。(2)上游围堰顶。
高程:20.4+1.1+0.5=22m。
2.防渗墙质量检查程序应包括 I 序质量检查和墙体质量检查:工序质量检查应包括造孔、终孔、清孔、接头处理、混凝土浇筑(包括钢筋笼、预埋件、观测仪器安装埋设)等检查;墙体质量检查内容为必要的墙体物理力学性能指标、墙段接缝和可能存在的缺陷。
3.(1)需要编制专项工程方案的危险性较大的单项工程有:土石方开挖工程、基坑降水工程、(基坑支护)、围堰工程、临时用电工程;
(2)组要组织专家进行审查论证的单项工程:土石方开挖工程、基坑降水工程、(基坑支护)。
4.(1)可直接判定为重大事故隐患的有:1)施工临时用电未按规定设置安全接地保护装置;
2)上游黏土围堰未进行安全监测、监控。
(2)重大事故隐患除直接判定法外还有综合判定法。
5.A:原因分析;B:制定处理方案;C:事故调查。
【案例 3】
【答案】
1.土坝护坡的开始时间:2021 年 2 月 1 日;
坝基帷幕灌浆的最迟开始时间:2021 年 1 月 11 日;
左岸输水涵围堰拆除的结束时间:2021 年 1 月 20 日;
右岸输水涵进水口施工的开始时间:2021 年 2 月 2 日。
2.不妥之处:本工程的项目经理调动到企业任另职,此时承包人向监理任提交了更换项目经理的申请。
改成:承包人更换项目经理应事先征得发包人同意,并应在更换 14 天前通知发包人和监理人。
3.不违反建造师执业相关要求。
理由:根据注册建造师不得同时担任两个及以上建设工程施工项目负责人。发生下列情形之一的除外:因非承包方原因致使工程项目停工超过 120 天(含),经建设单位同意的。
本题中是由于建设资金未落实导致的暂停,且已有 135 天超过了 120 天,并且已经争得了该工程建设单位的同意,故满足规定要求。
4.(1)A=680×10%=68.0 万元;
根据预付款扣回公式求得:
R2=68×(442-20%×680)/(80%×680-20%×680)=51.0 元;
R3=68×(442+87+5-20%×680)/(80%×680-20%×680)=66.3 万元;
因为 66.3 万元小于 68 万元,所以 3 月份的工程预付款扣回金额为:66.3-51.0=15.3 万元。
(2)申请单中还包括:截至本次付款周期末已经实施工程的价款,变更金额、索赔金额、应扣减的质量保证金、根据合同应增加和扣减的其他金额
(3)截至本次付款周期末已经实施工程的价款为 87.0 万元;变更金额、应扣减的质量保证金、根据合同应增加和扣减的其他金额为 0.0 万元;索赔金额为 5.0 万元。
【案例 4】
【答案】1.项目经理资格条件还应包括:注册于本单位(须提供社会保险证明),拟任注册建造师不得有在建工程,有一定数量已通过合同工程完工验收的类似工程业绩,具备有效的安全生产考核合格证书(B 类)。
2.(1)不妥之处—:×××省公共资源交易中心;
理由:潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间 10 日前向招标人提出。
不妥之处二:招标文件评分标准中对投标人信用等级为 AAA(信用很好)的加 3 分,此项规定不合理。水利市场主体信用等级不应作为评标要素纳入评标办法。应取消该加分项。
理由:招标人应当将市场主体信用信息、信用评价等级和不良行为记录作为评标要素,纳入评标办法。
(2)还包括:AA(信用良好)、A(信用较好)、B(信用一般)、C(信用较差)。
3.(1)投标人或者其他利害关系人对依法必须进行招标的项目的评标结果有异议的,应当在中标候选人公示期间提出。
(2)招标人应当自收到异议之日起 3 日内作出答复。招标人作出答复前,应当暂停招标投标活动。
(3)针对评标提出投诉。
4.完工付款申请单还应包括:完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金。
【案例 5】
【答案】

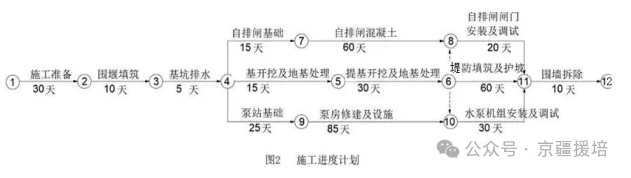

1.(1)图 2 的关键线路(用节点代号表示):①→②→③→④→⑨→⑩→⑪→⑫。
合同完工日期:2020 年 5 月 10 日。
(2)“自排闸混凝土”工作总时差为:45 天。
“堤防填筑及护坡”工作总时差为:35 天。
2.(1)至 2020 年 2 月 1 日工期已过去 95 天,故缩短“泵房修建及设施、水泵机组安装及调试、围堰拆除”工作的持续时间最为有效。
(2)承包人提出增加费用的要求合理。理由:新冠疫情属于不可抗力。承包人应发包人要求采取赶工措施增加的费用及由于不可抗力造成的现场照管费用可予以赔偿。
3.(1)“堤防填筑”子目应结算的工程量为 1.543 万 m³。
理由:堤防填筑按施工图纸计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。施工图纸计算工程量为 1.543 万 m³,此部分应作为经监理人确认的工程量,即为结算工程量。
(2)合同工程量为 1.3 万 m³,确认的工程量超过了合同工程量的 15%,超过部分单价应予调低。
不调价部分工程量为:
1.3×(1+15%)=1.495 万 m³ 调价部分工程量为:
1.543-1.3×(1+15%)=0.048 万 m³。
该子目应结算的工程款:
23×1.495+23×0.95×0.048=35.4338 万元。
4.事件 3 中,发包人应支付的金额为:8 万元。
理由:承包人接受了完工付款证书后,应被认为已无权再提出在合同工程完工证书颁发前所发生的任何索赔,因此 15 万元不予支付。
承包人按发包人要求,完成新增环境美化工程,本项工作不属于工程质量保修期范围,因此8 万元予以支付。
【案例 6】
【答案】
1.条款(1)不妥,理由:不得要求潜在投标人购买指定的工具软件。
条款(2)不妥,理由:招标人不得规定最低投标限价。
条款(5)不妥,理由:属于以不合理条件限制,排斥潜在投标人或者投标人。
不合理,理由:在规定时间内可向招标人提出异议的。
2.A 分类分项工程,B 金属结构安装,C 其他项目(变更费用),D 安全防护措施费用。
3.15986600×3%=47959800 元。
4.施工单位甲应在合同工程完工证书颁发后 28 天内,向监理人提交完工付款申请单。
发包人应在监理人出具完工付款证书后的 14 天内,将应支付款支付给承包人。
【案例 7】
【答案】1.根据《水利部生产安全事故应急预案(试行)》,生产安全事故分为特别重大事故、重大事故、较大事故和一般事故 4 个等级。
事件 2 中 1 名工人死亡,属于一般事故。
【案例 8】
【答案】1.A 闸底板垫层混凝土、B 闸底板混凝土、C 闸墩混凝土、D 门槽二期混凝土、E 闸门安装及调试基坑基坑开挖计划开始时间:第一年 10.1 日;计划结束时间:第一年 10.30 日;底槛及导轨等埋件安装计划开始时间:第二年 2.16 日;计划结束时间:第二年 3.5 日。
2.还包括基准线和水准点及相关资料;承包人应在收到上述资料后的 28 天内,将施测的施工控制网资料提交监理人审批。
3.第一年 12 月底实际完成 475 万元,计划完成 490 万元,实际比计划拖后 15 万元;第二年3 月底实际完成 1060 万元,计划完成 1050 万元,实际比计划超前 10 万元
4.完工付款申请单内容:完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金、应支付的完工付款金额。
【案例 9】
【答案】1.(1)投标报价主表还应包括:分类分项工程量清单计价表;措施项目清单计价表;其他项目清单计价表。
(2)合理;理由:计日工单价可高报。
2.不妥之处一:在投标截止时间前投标人 B 提交了调价函(一正二副);
理由:投标文件份数要求是正本 1 份,副本 4 份
不妥之处二:将投标总价由 3000 万元下调至 2900 万元,其他不变。
理由:投标人在进行工程项目工程量清单的投标报价时,不能进行投标总价优惠,投标人对投标报价的任何优惠均应反应在相应清单项目的综合单价中。
3.属于项目经理职责范围的是:①组织提交开工报审表;③组织开展二级安全教育培训;⑦组织提交完工付款申请单。
4.(1)土方开挖子目应当按施工图纸工程量进行计量。
理由:土方开挖按施工图纸所示开挖轮廓尺寸计算的有效自然方体积以立方米为单位计量,按 《 工程量清单》 相应项目有效工程量的每立方米工程单价支付。
(2)施工期间工程所在地造价信息(月刊)载明的 4 个月柴油平均价格为 3.2 元/Kg;柴油调差价格:0.14×[3.2-3×(1+5%)]=0.007 元/m³;该子目承包人应得的调差金额:108000×0.007=756.00 元。
【案例 10】
【答案】1.招标人收到异议之日起 3 日内作出答复:作出答复前,应当暂停招标投标活动。
2.不妥。理由:同意延长投标有效期的投标人应当相应延长其投标担保的有效期,但不得修改投标文件的实质性内容。拒绝延长投标有效期的投标人有权收回投标保证金,因延长投标有效期造成投标人损失的,招标人应当给予补偿,但因不可抗力需延长投标有效期的除外。
3.招标人同意 C 投标人撤回投标文件的要求。招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起 5 日内退还。
4.不妥之处:总承包人 D 把土方工程分包给具有相应资质的分包人 E,并与之签订分包合同, 且口头通知发包人。
改正:工程分包应在施工承包合同中约定,或经项目法人书面认可。
本单位人员还包括:技术负责人、财务负责人、安全管理人员。
5.不妥之处 1:监理工程师向分包人 E 下达了书面整改通知。
改正:监理工程师向总承包人下达书面整改通知,总承包人再通知分包人整改。
不妥之处 2:分包人 E 整改后向监理机构提交了回复单。
改正:分包人 E 整改后向总承包人提交回复单,总承包人再提交给监理机构。
【案例 11】
【答案】1.还包括:联合测量通知单、施工质量缺陷处理措施报审表、质量缺陷备案表、单位工程施工质量评定表。(表 2F333003-1 的 4)
2.需编制专项施工方案的单项工程有基坑支护与降水、土石方开挖、临时用电工程、围堰工程、拆除工程、其他危险性较大的工程。
需组织专家进行审查论证的有基坑降水、土方开挖。
理由:因为堤防顶部高程为 16m,涵洞基底高程为 6m,开挖深度为 10m:开挖超过了 5m,属于深基坑工程,达到了超过一定规模的危险性较大的单项工程,所以需要专家论证。( 四、危险性较大单项工程的规模标准)
3.专项施工方案中还应包括编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划和设计计算书及相关图纸等。(专项施工方案应包括以下内容)
审核签字手续:经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后方可组织实施。(二、专项施工方案有关程序要求:(5)第二段)
【案例 12】
【答案】1.发包人提供的施工场地范围图应标明场地范围内永久占地与临时占地的范围和界限。(3.发包人提供施工场地的要求如下:(1))
施工场地有关资料包括:向承包人提供施工场地内的工程地质图纸和报告,以及地下障碍物图纸等与施工场地有关资料,并保证资料的真实、准确、完整。(3.发包人提供施工场地的要求如下:(3))
2.项目经理短期离开施工场地,应事先征得监理人同意,并委托代表代行其职责。( 承包人项 目经理要求:1(3))
单元工程质量报验单还需要承包人项目经理或其授权代表签字。
3.合同工期为 11 个月,2016 年 12 月 1 日开工,则合同完工日期为 2017 年 10 月 31 日。实际完工日期为 2017 年 11 月 8 日,则逾期 8 天完工,逾期完工违约金:860×3.5‰×8=24.08 万元
4.质量保证金退还时间与金额分别为
第一次退还时间:2017 年 11 月 8 日;退还金额:860×3%×50%=12.90 万元
第二次退还时间:2018 年 11 月 7 日;退还金额:860×3%×50%-6=6.90 万元
