2019年一级建造师考试《建筑工程管理与实务》真题及参考答案
发布时间:2022-08-08     作者:     分享到:

2019年一级建造师考试《建筑工程管理与实务》真题及参考答案

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.有效控制城市发展的重要手段是( )。

A.建筑设计

B.结构设计

C.规划设计

D.功能设计

2.影响钢筋与混凝土之间粘结强度的因素有( )。

A.混凝土强度

B.钢筋抗拉强度

C.钢筋抗压强度

D.钢筋屈服强度

3.水泥的初凝时间指( )。

A.从水泥加水拌合起至水泥浆失去可塑性所需的时间

B.从水泥加水拌合起至水泥浆开始失去可塑性所需的时间

C.从水泥加水拌合起至水泥浆完全失去可塑性所需的时间

D.从水泥加水拌合起至水泥浆开始产生强度所需的时间

4.关于天然花岗石特性的说法,正确的是( )。

A.碱性材料

B.酸性材料

C.耐火

D.吸水率高

5.属于非膨胀型防火材料的是( )。

A.超薄型防火涂料

B.薄型防火涂料

C.厚型防火涂料

D.有机防火堵料

6.关于工程测量仪器性能与应用的说法,正确的是( )。

A.水准仪可直接测量待定点高程

B.S3 型水准仪可用于国家三等水准测量

C.经纬仪不可以测量竖直角

D.激光经纬仪不能在夜间进行测量工作

7.不宜用于填土土质的降水方法是( )。

A.轻型井点

B.降水管井

C.喷射井点

D.电渗井点

8.直接承受动力荷载的结构构件中,直径为 20mm 纵向受力钢筋的连接宜选用( )。

A.绑扎连接

B.直螺纹套筒连接

C.帮条焊

D.搭接焊

9.高强度螺栓广泛采用的连接形式是( )。

A.平接连接

B.T 形连接

C.搭接连接

D.摩擦连接

10.关于装配式混凝土结构工程施工的说法,正确的是( )。

A.预制构件生产宜建立首件验收制度

B.外墙板宜采用立式运输,外饰面层应朝内

C.预制楼板、阳台板宜立放

D.吊索水平夹角不应小于 30°

11.关于型钢混凝土组合结构特点的说法,正确的是( )。

A.型钢混凝土梁和板是最基本的构件

B.型钢分为实腹式和空腹式两类

C.型钢混凝土组合结构的混凝土强度等级不宜小于 C25

D.须等待混凝土达到一定强度才可继续上层施工

12.地下工程防水等级分为( )。

A.二级

B.三级

C.四级

D.五级

13.抗震设防烈度 7 度地区,采用满粘法施工的外墙饰面砖粘贴工程高度不应大于( )。

A.24m

B.50m

C.54m

D.100m

14.施工现场五芯电缆中用作 N 线的标识色是( )。

A.绿色

B.红色

C.蓝色

D.黄绿色

15.某临时用水支管耗水量 Q=1.92L/S,管网水流速度 V=2m/s,则计算水管直径 d 为( )。

A.25mm

B.30mm

C.35mm

D.50mm

16.易造成回填土密实度达不到要求的原因是( )。

A.土的含水率过大或过小

B.虚铺厚度小

C.碾压机械功率过大

D.夯实遍数过多

17.工程建设安全事故发生后,事故现场有关人员应当立即报告( )。

A.应急管理部门

B.建设单位负责人

C.劳动保障部门

D.本单位负责人

18.疏散楼梯前室顶棚的装修材料燃烧性能等级应是( )。

A.A 级

B.B1 级

C.B2 级

D.B3 级

19.民用建筑工程室内用饰面人造木板必须测定( )。

A.苯的含量

B.挥发性有机化合物(VOC)含量

C.游离甲醛含量或游离甲醛释放量

D.甲苯+二甲苯含量

20.关于水泥土搅拌桩复合地基质量管理的说法,正确的是( )。

A.施工前检查搅拌机机头提升速度

B.施工中应对各种计量设备进行检定、校准

C.施工中应检查水泥及外掺剂的质量

D.施工结束后应检查桩体直径

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.属于一类高层民用建筑的有( )。

A.建筑高度 40m 的居住建筑

B.建筑高度 60m 的公共建筑

C.建筑高度 25m 的医疗建筑

D.建筑高度 30m 的省级电力调度建筑

E.藏书 80 万册的图书馆

22.关于楼梯空间尺度要求的说法,正确的有( )。

A.应至少一侧设扶手

B.梯段净宽达三股人流时两侧设扶手

C.梯段净宽达四股人流时应加设中间扶手

D.梯段净高不小于 2.0m

E.踏步前缘部分宜有防滑措施

23.属于偶然作用(荷载)的有( )。

A.雪荷载

B.风荷载

C.火灾

D.地震

E.吊车荷载

24.框架结构抗震构造措施设计的原则有( )。

A.强柱、强节点、强锚固

B.避免长柱、加强角柱

C.框架沿高度不宜突变

D.控制最小配筋率

E.限制配筋最大直径

25.关于钢框架—支撑结构体系特点的说法,正确的有( )。

A.属于双重抗侧力结构体系

B.钢框架部分是剪切型结构

C.支撑部分是弯曲型结构

D.两者并联将增大结构底部层间位移

E.支撑斜杆破坏后,将危及建筑物基本安全

26.影响保温材料导热系数的因素有( )。

A.材料的性质

B.表观密度与孔隙特征

C.温度及湿度

D.材料几何形状

E.热流方向

27.基坑土钉墙施工需遵循的原则有( )

A.同步支护

B.分层分段

C.多层施作

D.限时封闭

E.严禁超挖

28.模板工程设计的安全性原则是指模板要具有足够的( )。

A.强度

B.实用性

C.刚度

D.经济性

E.稳固(定)性

29.关于建筑幕墙防火、防雷构造技术要求的说法,正确的有( )。

A.防火层承托应采用厚度不小于 1.5mm 铝板

B.防火密封胶应有法定检测机构的防火检验报告

C.同一幕墙玻璃单元不应跨越两个防火分区

D.在有镀膜层的构件上进行防雷连接不应破坏镀膜层

E.幕墙的金属框架应与主体结构的防雷体系可靠连接

30.关于试验见证与送样的说法,正确的有( )

A.见证人员变化时,应办理书面变更手续

B.见证人员应填写见证记录

C.施工单位在试样送检后通知见证人员

D.见证人员与备案不符时,检测机构不得接受试样

E.检测机构接收试样应核实见证人员或见证记录

三、案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

【背景资料】

某工程钢筋混凝土基础底板,长度 120m,宽度 100m,厚度 2.0m。混凝土设计强度等级 P6C35,设计无后浇带。施工单位选用商品混凝土浇筑,P6C35 混凝土设计配合比为:1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量 400kg/m3。粉煤灰渗量 20%(等量替换水泥),实测中砂含水率 4%、碎石含水率 1.2%。采用跳仓法施工方案,分别按 1/3 长度与 1/3 宽度分成 9 个浇筑区(见图 1-1),每区混凝土浇筑时间 3d,各区依次连续浇筑,同时按照规范要求设置测温点(见图 1-2)。(资料中未说明条件及因素均视为符合要求。

注:①1~5 为第一批浇筑顺序;②ABCD 为填充浇筑区编号图 1—1 跳仓法分区示意图

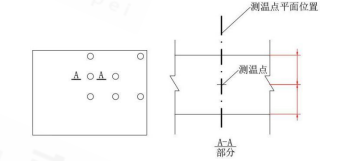

图 1-2 分区测温点位置平面布置示意图

【问题】

1.计算每立方米 P6C35 混凝土设计配合比的水泥、中砂、碎石、水的用量是多少?计算每立方米 P6C35 混凝土施工配合比的水泥,中砂、碎石、水、粉煤灰的用量是多少?(单位:kg,小数点后保留 2 位)(9 分)

2.写出正确的填充浇筑区 A、B、C、D 的先后浇筑顺序(如表示为 A-B-C-D)(3 分)

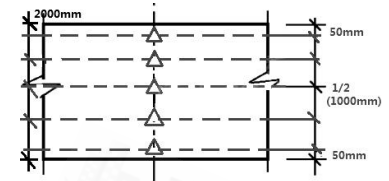

3.在答题卡上画出 A-A 剖面示意图(可手绘),并补齐应布置的竖向测量点位置(4 分)

4.写出施工现场混凝土浇筑常用的机械设备名称。(4 分)

案例(二)

【背景资料】

某新建办公楼工程,地下二层,地上二十层,框架剪力墙结构,建筑高度 87m。建设单位通过公开招标选定了施工总承包单位并签订了工程施工合同,基坑深 7.6m,基础底板施工计划网络图(见图 2):

基坑施工前,基坑支护专业施工单位编制了基坑支护专项方案,履行相关审批签字手续后,组织包括总承包单位技术负责人在内的 5 名专家对该专项方案进行专家论证,总监理工程师提出专家论证组织不妥,要求整改。

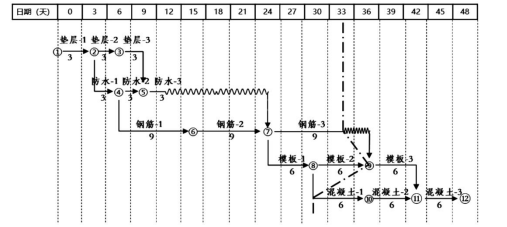

项目部在施工至第 33 天时,对施工进度进行了检查,实际施工进度如网络图中实际进度前锋线所示,对进度有延误的工作采取了改进措施。

项目部对装饰装修工程门窗子分部进行过程验收中,检查了塑料门窗安装等各分项工程,并验收合格;检查了外窗气密性能等有关安全和功能检测项目合格报告,观感质量符合要求

【问题】

1.指出基坑支护专项方案论证的不妥之处,应参加专家论证会的单位还有哪些?(5 分)

2.指出网络图中各施工工作的流水节拍,如采用成倍节拍流水施工,计算各施工工作专业队数量。(5 分)

3.进度计划监测检查方法还有哪些?写出第 33 天的实际进度检查结果。(5 分)

4.门窗子分部工程中还包括哪些分项工程?门窗工程有关安全和功能检测的项目还有哪些?(5 分)

案例(三)

【背景资料】

某新建住宅工程,建筑面积 22000m2,地下一层,地上十六层,框架-剪力墙结构,抗震设防烈度 7 度。施工单位项目部在施工前,由项目技术负责人组织编写了项目质量计划书,报请施工单位质量管理部门审批后实施。质量计划要求项目部施工过程中建立包括使用机具和设备管理记录,图纸、设计变更收发记录,检查和整改复查记录,质量管理文件及其他记录等质量管理记录制度。

240mm 厚灰砂砖填充墙与主体结构连接施工的要求有:填充墙与柱连接钢筋为 2Φ6@600,伸入墙内 500mm;填充墙与结构梁下最后三皮砖空隙部位,在墙体砌筑 7d 后,采取两边对称斜砌填实;化学植筋连接筋Φ6做拉拔试验时,将轴向受拉非破坏承载力检验值设为 5.0kN,持荷时间 2min,期间各检测结果符合相关要求,即判定该试样合格。

层面防水层选用 2mm 厚的改性沥青防水卷材,铺贴顺序和方向按照平行于屋脊、上下层不得相互垂直等要求,采用热粘法施工。

项目部在对卫生间装修工程电气分部工程进行专项检查时发现,施工人员将卫生间内安装的金属管道、浴缸、沐浴器、暖气片等导体与等电位端子进行了连接,局部等电位联接排与各连接点使用截面积 2.5mm2 黄色标单根铜芯导线进行串联连接。对此,监理工程师提出了整改要求。

【问题】

1.指出项目质量计划书编、审、批和确认手续的不妥之处。质量计划应用中,施工单位应建立的质量管理记录还有哪些?(5 分)

2.指出填充墙与主体结构连接施工要求中的不妥之处。并写出正确做法。(6 分)

3.屋面防水卷材铺贴方法还有哪些?屋面卷材防水铺贴顺序和方向要求还有哪些?(5 分)

4.改正卫生间等电位连接中的错误做法。(4 分)

案例(四)

【背景资料】

某施工单位通过竞标承建一工程项目,甲乙双方通过协商,对工程合同协议书(编号 HT-XY-201909001),以及专用合同条款(编号 HT-ZY-201909001)和通用合同条款(编号 HT-TY-201909001)修改意见达成一致,签订了施工合同。确认包括投标函、中标通知书等合同文件按照《建设工程施工合同(示范文本)》(GF-2017-0201)规定的优先顺序进行解释。

施工合同中包含以下工程价款主要内容:

(1)工程中标价为 5800 万元,暂列金额为 580 万元,主要材料所占比重为 60%

(2)工程预付款为工程造价的 20%;

(3)工程进度款逐月计算;

(4)工程质量保修金 3%,在每月工程进度款中扣除,质保期满后返还。工程 1-5 月份完成产值如表 4

表 4 工程 1-5 月份完成产值表

项目部材料管理制度要求对物资采购合同的标的、价格、结算、特殊要求等条款加强重点管理。其中,对合同标的的管理要包括物资的名称、花色、技术标准、质量要求等内容。

项目部按照劳动力均衡实用、分析劳动需用总工日、确定人员数量和比例等劳动力计划编制要求,编制了劳动力需求计划。重点解决了因劳动力使用不均衡,给劳动力调配带来的困难,和避免出现过多、过大的需求高峰等诸多问题。

建设单位对一关键线路上的工序内容提出修改,由设计单位发出设计变更通知,为此造成工程停工 10 天。

施工单位对此提出索赔事项如下:

(1)按当地造价部门发布的工资标准计算停窝工人工费 8.5 万元;

(2)塔吊等机械停窝工台班费 5.1 万元

(3)索赔工期 10 天。

【问题】

1.指出合同签订中的不妥之处,写出背景资料中 5 个合同文件解释的优先顺序。(7 分)

2.计算工程的预付款、起扣点是多少?分别计算 3、4、5 月份应付进度款、累计支付进度款是多少?(计算到小点后两位,单位:万元)(7 分)

3.物资采购合同重点管理的条款还有哪些?物资采购合同标的包括的主要内容还有哪些?(5 分)

4.施工劳动力计划编制要求还有哪些?劳动力使用不均衡时,还会出现哪些方面的问题?(5 分)

5.办理设计变更的步骤有哪些?施工单位的索赔事项是否成立?并说明理由。(6 分)

案例(五)

【背景资料】

某高级住宅工程,建筑面积 80000m

2,由 3 栋塔楼构成,地下 2 层(含车库),地上 28 层,底板厚度 800mm,由 A 施工总承包单位承建。合同约定工程最终达到绿色建筑评价二星级。

工程开始施工正值冬季,A 施工单位项目部编制了冬期施工专项方案,根据当地资源和气候情况对底板混凝土的养护采用综合蓄热法,对底板混凝土的测温方案和温差控制,温降梯度,及混凝土养护时间提出了控制指标要求。

项目部制定了项目风险管理制度和应对负面风险的措施。规范了包括风险识别、风险应对等风险管理程序的管理流程;制定了向保险公司投保的风险转移等措施,达到了应对负面风险管理的目的。

施工中,施工员对气割作业人员进行安全作业交底,主要内容有:气瓶要防止暴晒;气瓶在楼层内滚动时应设置防震圈;严禁用带油的手套开气瓶。切割时,氧气瓶和乙炔瓶的放置距离不得小于 5m,气瓶离明火的距离不得小于 8m;作业点离易燃物的距离不小于 20m;气瓶内的气体应尽量用完,减少浪费。

外墙挤塑板保温层施工中,项目部对保温板的固定、构造节点的处理等内容进行了隐蔽工程验收,保留了相关的记录和图像资料。

工程验收竣工投入使用一年后,相关部门对该工程进行绿色建筑评价,按照评价体系各类指标评价结果为:各类指标的控制项均满足要求,评分项得分均在 42 分以上,工程绿色建筑评价总得分 65 分,评定为二星级。

【问题】

1.冬期施工混凝土养护方法还有哪些?对底板混凝土养护中温差控制、温降梯度、养护时间应提出的控制指标是什么?(6 分)

2.项目风险管理程序还有哪些?应对负面风险的措施还有哪些?(5 分)

3.指出施工员安全作业交底中的不妥之处,并写出正确做法。(8 分)

4.墙体节能工程隐蔽工程验收的部位或内容还有哪些?(5 分)

5.绿色建筑运行评价指标体系中的指标共有几类?不参与设计评价的指标有哪些?绿色建筑评价各等级的评价总得分标准是多少?(6 分)

2019 年一级建造师《建筑工程管理与实务》参考答案

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.C

【解析】参考教材 P3,规划设计是有效控制城市发展的重要手段。

2.A

【解析】参考教材 P23,影响粘结强度的主要因素有混凝土的强度、保护层的厚度和钢筋之间的净距离等。

3.B

【解析】参考教材 P34,水泥的凝结时间分初凝时间和终凝时间。初凝时间是从水泥加水拌合起至水泥浆开始失去可塑性所需的时间。

4.B

【解析】参考教材 P51,花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,属酸性硬石材。

5.C

【解析】参考教材 P71,厚型防火涂料一般为非膨胀型的。

6.B

【解析】参考教材 P79,A.水准仪的主要功能是测量两点间的高差 h,它不能直接测量待定点的高程 H,但可由控制点的已知高程来推算测点的高程;另外,利用视距测量原理,它还可以测量两点间的水平距离 D,但精度不高。B.水准仪有 DSO5、DS1、DS3、DS10 等几种不同精度的仪器,通常在书写时省略字母“D”S05型和 S1 型水准仪称为精密水准仪,用于国家一、二等水准测量及其他精密水准测量;S3 型水准仪称为普通水准仪,用于国家三、四等水准测量及一般工程水准测量。C.经纬仪的主要功能是测量两个方向之间的水平夹角 B;其次,它还可以测量竖直角 a;借助水准尺,利用视距测量原理,它还可以测量两点间的水平距离 D 和高差 h。D.激光经纬仪能在夜间或黑暗的场地进行测量工作,不受照度的影响。

7.B

【解析】参考教材 P87,降水常用的有轻型井点、多级轻型井点、喷射井点、电渗井点、真空降水管井、降水管井等方法。它们大多都适用于填土、黏性土、粉土和砂土,只有降水管井不宜用于填土,但又适合于碎石土和黄土。

8.B

【解析】参考教材 P106,目前最常见、采用最多的方式是钢筋剥肋滚压直螺纹套筒连接。其通常适用的钢筋级别为 HRB335、HRB400、RRB400;适用的钢筋直径范围通常为 16~50mm

9.D

【解析】参考教材 P120,高强度螺栓按连接形式通常分为摩擦连接、张拉连接和承压连接等。其中,摩擦连接是目前广泛采用的基本连接形式。

10.A

【解析】参考教材 P127,预制构件生产宜建立首件验收制度。

11.B

【解析】参考教材 P130,型钢混凝土梁和柱是最基本的构件;型钢分为实腹式和空腹式两类;型钢混凝土组合结构的混凝土强度等级不宜小于 C30;不必等待混凝土达到一定强度就可以继续上层施工

12.C

【解析】参考教材 P132,地下工程的防水等级分为四级。防水混凝土的适用环境温度不得高于 80℃。

13.D

【解析】参考教材 P146,饰面砖粘贴工程一般适用于内墙饰面砖粘贴工程和高度不大于 100m、抗震设防烈度不大于 8 度、采用满粘法施工的外墙饰面砖粘贴工程。

14.C

【解析】参考教材 P177,淡蓝色必须用作 N 线。

15.C

【解析】参考教材 P180,image.png ,d=35mm

16.A

【解析】参考教材 P237,(二)回填土密实度达不到要求(1)现象:回填土经夯实或碾压后,其密实度达不到设计要求,在荷载作用下变形增大,强度和稳定性下降(2)原因:1)土的含水率过大或过小,因而达不到最优含水率下的密实度要求 2)填方土料不符合要求。3)碾压或夯实机具能量不够,达不到影响深度要求,使土的密实度降低。

17.D

【解析】参考教材 P360,事故发生后,事故现场有关人员应当立即向本单位负责人报告;

18.A

【解析】参考教材 P368,(5)疏散楼梯间和前室的顶棚、墙面和地面均应采用 A 级装修材料。

19.C

【解析】参考教材 P374,1.民用建筑工程室内用人造木板及饰面人造木板,必须测定游离甲醛含量或游离甲醛释放量。

20.D

【解析】参考教材 P379,(九)水泥土搅拌桩复合地基

(1)施工前应检查水泥及外掺剂的质量、桩位、搅拌机工作性能,并应对各种计量设备进行检定或校准。

(2)施工中应检查机头提升速度、水泥浆或水泥注入量、搅拌桩的长度及标高。

(3)施工结束后,应检查桩体强度、桩体直径及单桩与复合地基承载力。

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.BCD

【解析】参考教材 P2

22.ABE

【解析】参考教材 P5,(5)楼梯平台上部及下部过道处的净高不应小于 2m。梯段净高不应小于 2.20m。(6)楼梯应至少于一侧设扶手,梯段净宽达三股人流时应两侧设扶手,达四股人流时可加设中间扶手。踏步前缘部分宜有防滑措施。

23.CD

【解析】参考教材 P20,3.偶然作用(偶然荷载、特殊荷载)在结构设计使用年限内不一定出现,也可能不出现,而一旦出现其量值很大,且持续时间很短的荷载。例如爆炸力、撞击力、火灾、地震等。

24.ACD

【解析】参考教材 P30,2.框架结构的抗震构造措施:钢筋混凝土框架结构是我国工业与民用建筑较常用的结构形式。震害调查表明,框架结构震害的严重部位多发生在框架梁柱节点和填充墙处;一般是柱的震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于一般柱。为此采取了一系列措施,把框架设计成延性框架,遵守强柱、强节点、强锚固,避免短柱、加强角柱,框架沿高度不宜突变,避免出现薄弱层,控制最小配筋率,限制配筋最小直径等原则。构造上采取受力筋锚固适当加长,节点处箍筋适当加密等措施。

25.ABC

【解析】参考教材 P32,钢框架-支撑结构体系是在钢框架体系中沿结构的纵、横两个方向均匀布置一定数量的支撑所形成的结构体系。

钢框架-支撑结构体系属于双重抗侧力结构体系,钢框架部分是剪切型结构,底部层间位移较大,顶部层间位移较小;支撑部分是弯曲型结构,底部层间位移较小,而顶部层间位移较大,两者并联,可以显著减小结构底部的层间位移,同时结构顶部层间位移也不致过大。由于支撑斜杆仅承受水平荷载,当支撑产生屈曲或破坏后,不会影响结构承担竖向荷载的能力,框架继续承担荷载,不致危及建筑物的基本安全要求。

26.ABCE

【解析】参考教材 P73,二、影响保温材料导热系数的因素

1.材料的性质。导热系数以金属最大,非金属次之,液体较小,气体更小。

2.表观密度与孔隙特征。表观密度小的材料,导热系数小。孔隙率相同时,孔隙尺寸越大,导热系数越大

3.湿度。材料吸湿受潮后,导热系数就会增大。水的导热系数为 0.5W/(m·K)比空气的导热系数 0.029W/(m·K)大 20 倍。而冰的导热系数是 2.33W/(m·K),其结果使材料的导热系数更大

4.温度。材料的导热系数随温度的升高而增大,但温度在 0~50℃时并不显著,只有对处于高温和负温下的材料,才要考虑温度的影响。

5.热流方向。当热流平行于纤维方向时,保温性能减弱;而热流垂直纤维方向时,保温材料的阻热性能发挥最好。

27.BDE

【解析】参考教材 P85,3.土钉墙的施工要求

(1)基坑挖土分层厚度应与土钉竖向间距协调同步,逐层开挖并施工土钉,禁止超挖。土钉墙施工必须遵循“超前支护,分层分段,逐层施作,限时封闭,严禁超挖”的原则要求

28.ACE

【解析】参考教材 P104,(2)安全性:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。

29.BCE

【解析】参考教材 P166,四、建筑幕墙防火、防雷构造、成品保护和清洗的技术要求

(一)建筑幕墙防火构造要求

(1)幕墙与各层楼板、隔墙外沿间的缝隙,应采用不燃材料封堵,填充材料可采用岩棉或矿棉,其厚度不应小于 100mm,并应满足设计的耐火极限要求,在楼层间形成水平防火烟带。防火层应采用厚度不小于 1.5mm的镀锌钢板承托,不得采用铝板。承托板与主体结构、幕墙结构及承托板之间的缝隙应采用防火密封胶密封。防火密封胶应有法定检测机构的防火检验报告。

(2)无窗槛墙的幕墙,应在每层楼板的外沿设置耐火极限不低于 1.0h、高度不低于 0.8m 的不燃烧实体裙墙或防火玻璃墙。在计算裙墙高度时可计入钢筋混凝土楼板厚度或边梁高度

(3)当建筑设计要求防火分区分隔有通透效果时,可采用单片防火玻璃或由其加工成的中空、夹层防火玻璃

(4)防火层不应与玻璃直接接触,防火材料朝玻璃面处宜采用装饰材料覆盖。

(5)同一幕墙玻璃单元不应跨越两个防火分区。

(二)建筑幕墙的防雷构造要求

1.幕墙的防雷设计应符合国家现行标准《建筑物防雷设计规范》GB50057 和《民用建筑电气设计规范》JGJ16的有关规定

2.幕墙的金属框架应与主体结构的防雷体系可靠连接

3.幕墙的铝合金立柱,在不大于 10m 范围内宜有一根立柱采用柔性导线,把上柱下柱的连接处连通。铜质导线截面积不宜小于 25mm2,铝质导线不宜小于 30mm2
4.主体结构有水平均压环的楼层,对应导电通路的立柱预埋件或固定件应用圆钢或扁钢与均压环焊接连通,形成防雷通路。圆钢直径不宜小于 12mm,扁钢截面不宜小 5mm×40mm。避雷接地一般每三层与均压环连接。

5.兼有防雷功能的幕墙压顶板宜采用厚度不小于 3mm 的铝合金板制造,与主体结构屋顶的防雷系统应有效连通

6.在有镀膜层的构件上进行防雷连接,应除去其镀膜层。

7.使用不同材料的防雷连接应避免产生双金属腐蚀。

8.防雷连接的钢构件在完成后都应进行防锈油漆。

9.防雷构造连接均应进行隐蔽工程验收。幕墙防雷连接的电阻值应符合规范要求。

30.ABDE

【解析】参考教材 P197,五、见证与送样

现场试验人员应根据施工需要及有关标准的规定,将标识后的试样及时送至检测单位进行检测试验需要见证检测的检测项目,施工单位应在取样及送检前通知见证人员。

见证人员发生变化时,监理单位应通知相关单位,办理书面变更手续

见证人员应对见证取样和送检的全过程进行见证并填写见证记录。

检测机构接收试样时应核实见证人员及见证记录,见证人员与备案见证人员不符或见证记录无备案见证人员签字时不得接收试样。

见证人员应核查见证检测的检测项目、数量和比例是否满足有关规定。

三、案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

1.(1)设计配合比为:1:1.7:2.8:0.46(水泥:中砂:碎石:水)

设计配合比中,水泥、中砂、碎石、水的用量分别为:

水泥质量为:400(kg)(1 分)

中砂质量为:400×1.7=680(kg)。(1 分)

碎石质量为:400×2.8=1120(kg)。(1 分)

水的质量为:400×0.46=184(kg)。(1 分)

(2)因为砂的含水率为 4%,碎石含水率为 1.2%

那么,施工配合比为:[1.7×(1+4%):[2.8×(1+1.2%)]:[0.46-1.7×4%-2.8×1.2%]

即 1:1.768:2.8336:0.3584

施工配合比中水泥、中砂、碎石、水,粉煤灰的用量分别为:

水泥质用量为:400×(1-20%)=320(kg)(1 分)

中砂质用量为:400×1.768=707.2(kg)。(1 分)

碎石质量为:400×2.8336=1133.4(kg)(1 分)

水的质量为:400×0.3584=143.36(kg)(1 分)

粉煤灰的用量为:400×20%=80(kg)(1 分)

2.浇筑顺序为:C-A-D-B(3 分)

3. image.png(4 分)

考点源于规范:

4.混凝土水平运输设备主要有手推车、机动翻斗车、混凝土搅拌输送车等,垂直运输设备主要有井架等,泵送设备主要有汽车泵(移动泵)、固定泵,为了提高生产效率,混凝土输送泵管道终端通常同混凝土布料机(布料杆)连接,共同完成混凝土浇筑时的布料工作,以及插入式振捣器。P100(4 分)

案例(二)

1.(1)不妥之处一:基坑支护专业施工单位组织专家论证。

正确做法:实行施工总承包的,由施工总承包单位组织召开专家论证会。

不妥之处二:组织包括总承包单位技术负责人在内的 5 名专家对该专项方案进行专家论证。

正确做法:专家组成员人数应当为 5 人以上,且本项目的参建各方的人员不得以专家的身份参加专家论证会。(1 分)

(2)还应当参加论证的单位有:①建设单位项目负责人或技术负责人;②监理单位项目总监理工程师及相关人员;③施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员,④勘察、设计单位项目技术负责人及相关人员。(4 分)

2.(1)工序包含垫层、防水、钢筋、模板和混凝土,流水节拍分别为 3 天、3 天、9 天、6 天 6 天。(2 分)

(2)如果组织成倍流水节拍,上述五个工序各组织工作队数量为 1、1、3、2、2,合计 9 个(3 分)

3.(1)横道计划比较法,网络计划法,实际进度前锋线法,S 形曲线法,香蕉型曲线比较法等…(2 分)

(2)钢筋-3 进度正常。模板-2 进度提前 3 天。混凝土-1 进度延误 3 天(3 分)

4.(1)门窗子分部工程包括木门窗安装,金属门窗安装,塑料门窗安装,特种门安装,门窗玻璃安装分项工程(2 分)

(2)门窗工程的安全和功能检测项目有建筑外窗的气密性能、水密性能和抗风压性能。(3 分)

案例(三)

1.(1)不妥之处一:由项目技术负责人组织编写项目质量计划书。(1 分)

正确做法:应由项目经理组织编写;

不妥之处二:报请施工单位质量管理部门审批后实施。(1 分)

正确做法:应报企业相关管理部门批准并得到发包方和监理方认可后实施。

不妥之处三:施工前编制项目质量计划书。

正确做法:项目质量计划应在项目策划过程中编制。

(2)质量管理记录还应有:施工日记和专项施工记录;交底记录;上岗培训记录和岗位资格证明。(3 分)

2.不妥之处一:填充墙与柱连接钢筋为 2Φ6@600,伸入墙内 500mm。(1 分)

正确做法:柱边应设置间距不大于 500mm 的 2Φ6 钢筋,且应在砌体内锚固长度不小于 1000mm(1 分)

不妥之处二:填充墙与结构梁下最后三皮砖空隙部位,在墙体砌筑 7d 后,采取两边对称斜砌填实(1 分)

正确做法:填充墙梁下口最后 3 皮砖应在下部墙砌完 14d 后砌筑,并由中间开始向两边斜砌。(1 分)

不妥之处三:化学植筋连接筋中Φ6 做拉拔试验时,将轴向受拉非破坏承载力检验值设为 5.0kN,持荷时间2min,期间各检测结果符合相关要求,即判定该试样合格。(1 分)

正确做法:填充墙与承重墙、柱、梁的连接钢筋,当采用化学植筋的连接方式时,应进行实体检测。锚固钢筋拉拔试验的轴向受拉非破坏承载力检验值应为 6.0kN,抽检钢筋在检验值作用下应基材无裂缝、钢筋无滑移宏观裂损现象;持荷 2min 期间荷载值降低不大于 5%。来自《砌体结构工程施工质量验收规范 CB50203 -2011(1 分)

不妥之四:各检测结果符合相关要求,即判定该试样合格。

正确做法:应正常检验一次,二次抽样才能判定合格。

3.(1)铺贴方法还有:冷粘法、热熔法、自粘法、焊接法、机械固定法等。(3 分)

(2)铺贴顺序和方向要求还有:①卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴;②檐沟、天沟卷材施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向。(2 分)

4.(1)截面积 2.5mm

2错误,截面积不应小于 4mm

2;(1 分)

(2)黄色标错误,应采用黄绿色标;(1 分)

(3)单根铜芯导线错误,应采用多股铜芯导线;(1 分)

(4)进行串联连接错误,不得进行串联。(1 分)

案例(四)

1.(1)不妥之处:甲乙双方通过协商修改了合同协议书、专用条款、通用条款,签订了施工合同正确做法:

保持待签合同与招标文件、投标文件的一致性。相关法规规定了合同、招标文件、投标文件的一致性,符合法律法规的相关规定,否则合同无效且将被责令改正。这种一致性要求包含了合同内容、承包范围、工期、造价、计价方式、质量要求等实质性内容(2 分)

(2)五个文件的解释顺序为(递减):合同协议书、中标通知书、投标函、专用合同条款、通用合同条款。

(5 分)

2.(1)预付款为:(5800-580)×20%=1044.00(万元)。(1 分)

起扣点为:(5800-580)-1044/60%=3480.00(万元)。(1 分)

(2)3 月份支付的工程款 750×0.97=727.50(万元)。(1 分)

4 月份应当支付的工程款 1000x0.97=970.000(万元)。(1 分)

5 月份累计完成工程的工程款为:180+500+750+1000+1400=3830 万元>起扣点 3480 万元。

因此 5 月不仅仅扣除质保金,还应当扣回预付款。

则 5 月份应当支付的工程款为:1400-1400×3%-(3830-3480)×60%=1148.00(万元)。(1 分)

3、4、5 三个月累计支付工程款为:727.5+970+1148=2845.50(万元)。(1 分)

1~5 月份累计支付进度款为:(180+500)×97%+2845.50=3505.10(万元)。(1 分)

3.(1)物资采购合同管理重点有:标的、数量、包装、运输方式、价格、结算、违约责任、特殊条款(2分)

(2)标的是供应合同的主要条款。供应合同的标的主要包括,购销物资的名称(注明牌号、商标)品种、型号、规格、等级、花色、技术标准或质量要求等。(3 分)

4.(1)劳动力计划编制的要求有:①要保持劳动力均衡使用②要根据工程的实物量和定额标准分析劳动需用总工日,确定生产工人、工程技术人员的数量和比例,以便对现有人员进行调整、组织、培训,以保证现场施工的劳动力到位。③要准确计算工程量和施工期限。(3 分)

(2)劳动力使用不均衡,不仅会给劳动力调配带来困难,还会出现过多、过大的需求高峰,同时也增加了劳动力的管理成本,还会带来住宿、交通、饮食、工具等方面的问题.(2 分)

5.(1)提出设计变更,由建设单位、设计单位、施工单位协商,经由设计部门确认,发出相应图纸或说明,并办理签发手续后实施。(3 分)

(2)①按当地造价部门发布的工资标准计算停窝工人工费 8.5 万元的索赔,不成立;理由:由于业主的原因造成的停工、窝工,业主只负责停窝工人工费补偿标准,而不是当地造价部门颁布的工资标准。

②塔吊等机械停窝工台班费 5.1 万元;索赔不成立,机械窝工,自有按折旧费算,租赁按租赁费算。

③索赔工期 10 天。索赔成立,属于建设单位,且为关键工作。(3 分)

案例(五)

1.(1)混凝土养护还有蓄热法、暖棚法、掺化学外加剂、加热、负温养护等方法。(3 分)

(2)混凝土的中心温度与表面温度的差值不应大于 25℃,表面温度与大气温度的差值不应大于 20℃,温降梯度不得大于 3℃/d,养护时间不应少于 14d。(3 分)

2.(1)项目风险管理程序还应包括:风险评估,风险监控。(2 分)

(2)项目管理机构应采取下列措施应对负面风险:风险规避;风险减轻;风险自留。(3 分)

3.不妥之处:

(1)气瓶离明火的距离不得小于 8m;(1 分)

(2)作业点离易燃物品的距离不小于 20m;(1 分)

(3)气瓶内的气体应尽量用完,减少浪费。(1 分)

(4)气瓶在楼层内滚动时应设置防震圈。

正确做法:

(1)气瓶离明火的距离至少 10m;(1 分)

(2)作业点离易燃物的距离不小于 30m;(1 分)

(3)气瓶内的气体不能用尽,必须留有剩余压力或重量。(1 分)

(4)严禁滚动气瓶。

4.(1)保温层附着的基层及其表面处理;(2)锚固件;(3)增强网铺设;(4)墙体热桥部位处理;(5)预制保温板或预制保温墙板的板缝;(6)现场喷涂或浇注有机类保温材料的界面;(7)被封闭的保温材料厚度;(8)保温隔热砌块填充墙。(5 分)

5.(1)绿色建筑评价指标体系由节地与室外环境、节能与能源利用、节水与水资源利用、节材与材料资源利用、室内环境质量、施工管理、运营管理 7 类指标组成。(2 分)

(2)设计评价时,不对施工管理和运营管理 2 类指标进行评价。(2 分)

(3)绿色建筑等级为一星级、二星级、三星级时,分别对应的总得分为 50 分、60 分、80 分。(2 分)
