2017年一级建造师考试《建筑工程管理与实务》真题及参考答案
发布时间:2022-08-08     作者:     分享到:

2017年一级建造师考试《建筑工程管理与实务》真题及参考答案

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.海洋环境下,引起混凝土内钢筋锈蚀的主要因素是( )。

A.混凝土硬化

B.反复冻融

C.氯盐

D.硫酸盐

2.砌筑砂浆强度等级不包括( )。

A.M2.5

B.M5

C.M7.5

D.M10

3.不利于提高框架结构抗震性能的措施是( )。

A.加强角柱

B.强梁弱柱

C.加长钢筋锚固

D.增强梁柱节点

4.第一类人造软木地板最适合用于( )。

A.商店

B.图书馆

C.走廊

D.家庭居室

5.强夯法处理地基土的有效加固深度的起算标高面是( )。

A.终夯后地面

B.原始地面

C.最初起夯面

D.锤顶面

6.当回填土含水量测试样本质量为 142g、烘干后质量为 121g 时,其含水量是( )。

A.8.0%

B.14.8%

C.16.0%

D.17.4%

7.拆除跨度为 7m 的现浇钢筋混凝土梁的底模及支架时,其混凝土强度至少是混凝土设计抗压强度标准值的( )。

A.50%

B.75%

C.85%

D.100%

8.受力钢筋代换应征得( )同意。

A.监理单位

B.施工单位

C.设计单位

D.勘察单位

9.下列预应力损失中,属于长期损失的是( )。

A.孔道摩擦损失

B.弹性压缩损失

C.锚固损失

D.预应力筋应力松弛损失

10.在大体积混凝土养护的温控过程中,其降温速率一般不宜大于( )。

A.1℃/d

B.1.5℃/d

C.2℃/d

D.2.5℃/d

11.用水泥砂浆铺贴花岗岩地面前,应对花岗岩板的背面和侧面进行的处理是( )。

A.防碱

B.防酸

C.防辐射

D.钻孔、剔槽

12.关于建筑幕墙施工的说法,正确的是( )。

A.槽型预埋件应用最为广泛

B.平板式预埋件的直锚筋与锚板不宜采用 T 形焊接

C.对于工程量大、工期紧的幕墙工程,宜采用双组分硅酮结构密封胶

D.幕墙防火层可采用铝板

13.关于施工现场材料检验的说法,正确的是( )。

A.建筑材料复试送检的检测试样可以在施工现场外抽取

B.工程取样送检见证人由监理单位书面确认

C.施工单位的验证不能代替建设单位所采购物资的质量责任

D.建设单位的验证可以代替施工单位所采购物资的质量责任

14.混凝土材料进场复试中,对有氯离子含量要求时,首先需要检验氯化物含量的是( )。

A.粉煤灰

B.外加剂

C.碎石

D.河砂

15.建筑防水工程施工作业易发生的职业病是( )。

A.氮氧化物中毒

B.一氧化碳中毒

C.苯中毒

D.二甲苯中毒

16.利用绿化代替场地硬化,属于绿色工程施工中的( )。

A.节材与材料资源利用

B.节地与施工用地保护

C.节能与能源利用

D.节水与水资源利用

17.建筑高度 110m 的外墙保温材料的燃烧性能等级应为( )。

A.A 级

B.A 或 B1 级

C.B1 级

D.B2 级

18.关于室内装饰装修材料使用的说法,符合《建筑内部装修设计防火规范》规定的是( )。

A.顶棚采用多孔塑料板时,其厚度不应大于 15mm

B.图书室顶棚可采用 B1 级装饰装修材料

C.大型电子计算机机房地面可以采用 B2 级装修材料

D.配电室内部装修均应采用 B1 级及以上装修材料

19.不适合用来检测钢筋直螺纹接头加工精度的是( )。

A.通规

B.止规

C.直尺

D.量规

20.根据《建筑工程资料管理规程》(JGJ/T185-2009),某工程地上二层混凝土楼板钢筋隐蔽工程记录表的

编号,正确的是( )。

A.01-01-C1-007

B.01-01-C5-007

C.02-01-C1-00

D.02-01-C5-007

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。

错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.建筑结构可靠性包括( )。

A.安全性

B.经济性

C.适应性

D.耐久性

E.合理性

22.砌体结构的特点有( )。

A.抗压性能好

B.材料经济、就地取材

C.抗拉强度高

D.抗弯性能好

E.施工简便

23.钢结构焊接连接的优点有( )

A.节约钢材

B.构造简单

C.易于采用自动化操作

D.加工方便

E.易于检查

24.建筑内非承重墙的主要功能有( )

A.保温

B.美化

C.隔声

D.承重

E.防水

25.建筑装饰装修构造设计应满足( )。

A.全部使用不燃材料

B.装饰装修层的厚度与分层、均匀与平整

C.与建筑主体结构受力和温度变化相一致

D.提供良好的建筑物理环境、生态环境

E.防火、防水、防腐处理要求

26.采用锤击法进行混凝土预制桩施工时,宜采用( )。

A.低垂轻打

B.重锤低击

C.重锤高击

D.低锤重打

E.高锤重打

27.关于钢结构工程中防腐涂料与防火涂料涂装的说法,正确的有( )。

A.施工环境温度不低于 0℃

B.做好操作面的通风

C.做好防水、防毒、防腐措施

D.防腐涂料与防火涂料应具有相容性

E.涂装油漆按一般工种管理

28.型钢混凝土梁、柱节点处,柱箍筋绑扎的正确做法有( )。

A.铰刀扩孔

B.气割开孔

C.采用焊接箍筋

D.与钢梁翼缘焊牢

E.腹板留孔

29.适合挖掘地下水中土方的机械有( )。

A.正铲挖掘机

B.反铲挖掘机

C.抓铲挖掘机

D.铲运机

E.拉铲挖掘机

30.现场计算临时总用水量应包括( )。

A.施工用水量

B.消防用水量

C.施工机械用水量

D.商品混凝土拌合用水量

E.临水管道水量损失量

三、案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

【背景资料】

    某新建住宅工程项目,建筑面积 23000m2,地下 2 层,地上 18 层,现浇钢筋混凝土剪力墙结构,项目实行项目总承包管理。

    施工总承包单位项目部技术负责人组织编制了项目质量计划,有项目经理审核后报监理单位审批,该质量计划要求建立的施工过程质量管理记录有:使用机具的检验、测量及试验设备管理记录,质量检查和整改、复查记录,质量管理文件记录及规定的其他记录等。监理工程师对此提出了整改要求。

    施工前,项目部根据本工程施工管理和质量控制要求,对分项工程按照工种等条件,检验批按照楼层等条件,制定了分项工程和检验批划分方案,报监理单位审核。该工程的外墙保温材料和粘结材料等进场后,项目部会同监理工程师核查了其导热系数、燃烧性能等质量证明文件,在监理工程师见证下对保温、粘结和增强材料进行了复验取样。

    项目部针对屋面卷材防水层出现的起鼓(直径>30mm)问题,制定了割补法处理方案。方案规定了修补工序,并要求先铲除保护层、把鼓泡卷材割除、对基层清理干净等修补工序依次进行处理整改。

【问题】

1.项目部编制质量计划的做法是否妥当?质量计划中管理记录还应该包含哪些内容?

2.分别指出分项工程和检验批划分的条件还有哪些?

3.外墙保温、粘结和增强材料复试项目有哪些?

4.卷材鼓泡采用割补法治理的工序依次还有哪些?

案例(二)

【背景资料】

某新建仓储工程,建筑面积 8000m2,地下 1 层,地上 1 层,采用钢筋混凝土筏板基础,建筑高度 12m;地下室为钢筋混凝土框架结构,地上部分为钢结构,筏板基础混凝土等级为 C30,内配双层钢筋网、主筋为Φ20 螺纹钢,基础筏板下三七灰土夯实,无混凝土垫层。

施工单位安全生产管理部门在安全文明施工巡检时,发现工程告示牌及含施工总平面布置图的五牌一图布置在了现场主入口处围墙外侧。要求项目部将五牌一图布置在主入口内侧。

项目部制定的基础筏板钢筋施工技术方案中规定:钢筋保护层厚度控制在 40mm;主筋通过直螺纹连接接长,钢筋交叉点按照相隔交错扎牢,绑扎点的钢丝扣绑扎方向要求一致;上、下层钢筋网之间拉勾要绑扎牢固,以保证上、下层钢筋网相对位置准确。监理工程师审查后认为有些规定不妥,要求改正。

屋面梁安装过程中,发生两名施工人员高处坠落事故,一人死亡,当地人民政府接到事故报告后,按照事故调查规定组织安全生产监督管理部门、公安机关等相关部门指派的人员和 2 名专家组成事故调查组。调查组检查了项目部制定的项目施工安全检查制度,其中规定了项目经理至少每旬组织开展一次定期安全检查,专职安全管理人员每天进行巡视检查。调查组认为项目部经常性安全检查制度规定内容不全,要求完善。

【问题】

1.五牌一图还应包含哪些内容?

2.写出基础筏板钢筋技术方案中的不妥之处,并分别说明理由。

3.判断此次高处坠落事故等级,事故调查组还应有哪些单位或部门指派人员参加?

4.项目部经常性安全检查的方式还应有哪些?

案例(三)

【背景资料】

某新建别墅群项目,总建筑面积 45000m2,各幢别墅均为地下 1 层,地上 3 层,砖混结构。某施工总承包单位项目部按幢编制了单幢工程施工进度计划。某幢计划工期为 180d,施工进度计划见图 1。

现场监理工程师在审核该进度计划后,要求施工单位制定进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划日历天内竣工。该别墅工程开工后第 46 天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后 5 天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。项目部对地下室 M5 水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于 3%;防水层施工前应采用强度等级 M5 的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护 7 天。

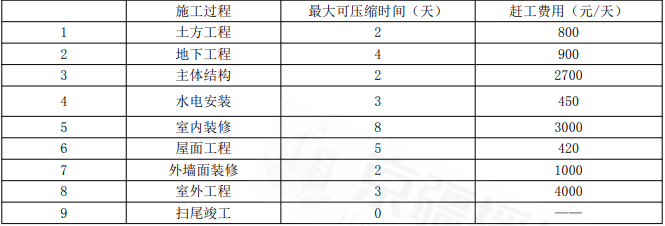

表一赶工参数表

监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第 5 天进行 TVOC 等室内环境污染物浓度检测。项目部对检测时间提出异议。

【问题】

1.项目部除了材料需求计划外,还应编制哪些资源需求计划?

2.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。

3.找出项目部对地下室水泥砂浆防水层施工技术要求的不妥之处,并分别说明理由。

4.监理工程师要求的检测时间是否正确,并说明理由。针对本工程,室内环境污染物浓度检测还应包括哪些项目?

案例(四)

【背景资料】

某建设单位投资兴建一办公楼,投资概算 25000 万元,建筑面积 21000m3;钢筋混凝土框架-剪力墙结构,地下 2 层,层高 4.5m 地上 18 层。层高 3.6m;采取工程总承包交钥匙方式对外公开招标,招标范围为工程至交付使用全过程。经公开招投标,A 工程总承包单位中标。A 单位对工程施工等工程内容进行了招标。

B 施工单位中标了本工程施工标段,中标价为 18060 万元。部分费用如下:安全文明施工费 340 万元,其中按照施工计划 2014 年度安全文明施工费为 226 万元;夜间施工增加费 22 万元;特殊地区施工增加费 36万元;大型机械进出场及安拆费 86 万元;脚手架费 220 万元;模板费用 105 万元;施工总包管理费 54 万元;暂列金额 300 万元。

B 施工单位中标后第 8 天,双方签订了项目工程施工承包合同,规定了双方的权利、义务和责任。部分条款如下:工程质量为合格;除钢材及混凝土材料价格浮动超出±10%(含 10%)、工程设计变更允许调整以外,其他一律不允许调整;工程预付款比例为 10%;合同工期为 485 日历天,于 2014 年 2 月 1 日起至 2015年 5 月 31 日止。

B 施工单位根据工程特点、工作量和施工方法等影响劳动效率因素,计划主体结构施工工期为 120 天,预计总用工为 5.76 万个工日,每天安排 2 个班次,每个班次工作时间为 7 个小时。

A 工程总承包单位审查结算资料时,发现 B 施工单位提供的部分索赔资料不完整,如:原图纸设计室外回填土为 2:8 灰土,实际施工时变更为级配砂石,B 施工单位仅仅提供了一份设计变更单,要求 B 施工单位补充相关资料。

【问题】

1.除设计阶段,施工阶段以外,工程总承包项目管理的接班程序还有哪些?

2.A 工程总承包单位与 B 施工单位签订的施工承包合同属于哪类合同?列式计算措施项目费、预付款各为多少万元?

3.与 B 施工单位签订的工程施工承包合同中,A 工程总承包单位应承担哪些主要义务?

4.计算主体施工阶段需要多少名劳动力?编制劳动力需求计划时,确定劳动效率通常还应考虑哪些因素?

5.A 工程总承包单位的费用变更控制程序有哪些?B 施工单位还需补充哪些索赔资料?

案例(五)

【背景资料】

某新建办公楼工程,总建筑面积 68000m2,地下 2 层,地上 30 层,人工挖孔桩基础,设计桩长 18m,基础埋深 8.5m,地下水位-4.5m;裙房 6 层,檐口高 28m;主楼高度 128m,钢筋混凝土框架-核心筒结构。建设单位与施工单位签订了施工总承包合同。施工单位制定的主要施工方案有:排桩+内支撑式基坑支护结构;裙房用落地式双排扣件式钢管脚手架,主楼布置外附墙式塔吊,核心筒爬模施工,结构施工用胶合板模板。施工中,木工堆场发生火灾。紧急情况下值班电工及时断开了总配电箱开关,经查,火灾是因为临时用电布置和刨花堆放不当引起。部分木工堆场临时用电现场布置剖面示意图见图 5。

施工单位为接驳市政水管,安排人员在夜间挖沟、断路施工,被主管部门查处,要求停工整改。在地下室结构实体采用回弹法进行强度检验中,出现个别部位 C35 混凝土强度不足,项目部质量经理随机安排公司实验室检测人员采用钻芯法对该部位实体混凝土进行检测,并将检验报告报监理工程师。监理工程师认为其做法不妥,要求整改。整改后钻芯检测的试样强度分别为 28.5MPa、31MPa、32MPa。该建设单位项目负责人组织对工程进行检查验收,施工单位分别填写了《单位工程竣工验收记录表》中的“验收记录”、“验收结论”、“综合验收结论”。“综合验收结论”为“合格”。参加验收单位人员分别进行了签字。政府质量监督部门认为一些做法不妥,要求改正。

【问题】

1.背景资料中,需要进行专家论证的专项施工方案有哪些?排桩支护结构方式还有哪些?

2.指出图 5 中措施做法的不妥之处。正常情况下,现场临时配电系统停电的顺序是什么?

3.对需要市政停水、封路而影响环境时的正确做法是什么?

4.说明混凝土结构实体检验管理的正确做法。该钻芯检验部位 C35 混凝土实体检验结论是什么?并说明理由。

5.《单位工程质量竣工验收表》中“验收记录”、“验收结论”、“综合验收结论”应该由哪些单位填写?“综合验收结论”应该包含哪些内容?

2017 年一级建造师《建筑工程管理与实务》参考答案

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.C

【解析】

【考点】建筑结构工程的可靠性

2.A

【解析】砂浆强度等级符号为“M”。规范给出了五种砂浆的强度等级,即 M15、M10、M7.5、M5 和 m2.5。

《砌筑砂浆配合比设计规程 JGJ/T98-2010》

水泥砂浆及预拌砂浆的强度等级可分为 M5、M7.5、M10、M15、m20、m25、m30;

水泥混合砂浆的强度等级可分为 M5、M7.5、M10、M15。

根据国内砌筑砂浆的应用情况,m2.5 等级砂浆使用较少,而配筋砌体结构需要砂具有较高的强度等级,且新型砌块的出现又要跟上砌筑砂浆发展方向,去掉了 m2.5 级砂浆。

【考点】建筑结构构造要求

3.B

【解析】震害调查表明,框架结构震害的严重部位多发生在框架梁柱节点和填充墙处;一般是柱的震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于一般柱,遵守强柱、强节点、强锚固,避免短柱、加强角柱。

【考点】建筑结构构造要求

4.D

【解析】第一类软木地板适用于家庭居室,第二、三类软木地板适用于商店、走廊、图书馆等人流大的地面铺设。

【考点】建筑装饰装修材料的特性与应用

5.C

【解析】《JGJ79-2012 建筑地基处理技术规范》中规定:有效加固深度:从最初被加固地基土表面算起,经强夯地基处理后,满足了设计要求的加固深度。

【考点】超纲

6.D

【解析】土中所含水的质量与土的固体颗粒质量之比的百分率:

(142-121)÷121×100%=0.17355~17.4%

【考点】建筑工程土方工程施工技术

7.B

【解析】底模及支架拆除时的混凝土立方体抗压强度标准值的百分率(%)

【考点】建筑工程主体结构施工技术

8.C

【解析】钢筋代换时,应征得设计单位的同意,相应费用按有关合同规定(一般应征得业主同意)并办理相应手续。

【考点】建筑工程主体结构施工技术

9.D

【解析】预应力筋应力损失发生的时间可分为:瞬间损失和长期损失。张拉阶段瞬间损失包括孔道摩擦损失、锚固损失、弹性压缩损失等;张拉以后长期损失包括预应力筋应力松弛损失和混凝土收缩徐变损失等。

【考点】建筑工程主体结构施工技术

10.C

【解析】混凝土的降温速率不宜大于 2.0℃/d。

【考点】建筑工程地基处理与基础工程施工技术

11.A

【解析】天然石材面层铺设前,板材背面和侧面应进行防碱处理(背涂)。

【考点】建筑装饰装修工程施工技术

12.C

【解析】A:常用建筑幕墙预埋件有平板型和槽型两种,其中平板型预埋件最为泛应用。

B:直锚筋与锚板应采用 T 形焊。

D:防火层应采用厚度≥1.5mm 的镀锌钢板承托,不得采用铝板。

C:与单组分硅酮结构密封胶相比,双组分硅酮结构密封胶具有固化时间短、成本较低的优越性,对于工程量大、工期紧的幕墙工程尤其适用。

固化时间:单组份 14-21d;双组份 7-10d。

【考点】建筑装饰装修工程施工技术

13.C

【解析】A:场内;B:工程的取样送检见证人,应由该工程的建设单位书面确认;D:对于项目采购的物资,业主的验证不能代替项目对采购物资的质量责任,而业主采购的物资,项目的验证不能取代业主对其采购物资的质量责任。

【考点】项目材料质量控制

14.B

【解析】混凝土外加剂:检验报告中应有碱含量指标,预应力混凝土结构中严禁使用含氯化物的外加剂。

混凝土结构中使用含氯化物的外加剂时,混凝土的氯化物总含量应符合规定。

【考点】项目材料质量控制

15.D

【解析】苯中毒:油漆作业、防腐作业。

甲苯中毒:油漆作业、防水作业、防腐作业。

二甲苯中毒:油漆作业、防水作业、防腐作业。

氮氧化物中毒:手工电弧焊、电渣焊、气割、气焊作业。

一氧化碳中毒:手工电弧焊、电渣焊、气割、气焊作业。

【考点】职业健康与环境保护控制

16.B

【解析】利用和保护施工用地范围内原有的绿色植被属于节地与施工用地保护。

【考点】职业健康与环境保护控制

17.A

【解析】住宅建筑高度大于 100m 时,保温材料的燃烧性能为 A 级;除住宅和设置人员密集场所的建筑外,建筑高度大于 50m 时,保温材料燃烧性能为 A 级。

【考点】建筑工程安全防火及室内环境污染控制的相关规定

18.A

【解析】B:A 级;C:B1 级;D:A 级

【考点】建筑工程安全防火及室内环境污染控制的相关规定

19.C

【解析】《JGJ107-2016,钢筋机械连接技术规程》钢筋丝头宜满足 6f 级精度要求,应采用直螺纹量规检验,通规应能顺利旋入并达到要求的拧入长度,止规旋入不应超过 3p。各规格的自检数量不应少于 10%,检验合格率不应小于 95%。

20.D

【解析】本题考查的是工程档案的编制,主体结构的分部编号为 02,施工资料的编号为 C5,所以答案为选项 D。

【考点】超纲考点

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.ACD

【解析】安全性、适用性和耐久性概括称为结构的可靠性。

【考点】建筑结构工程的可靠性

22.ABE

【解析】砌体结构有以下优点:砌体材料抗压性能好,保温、耐火、耐久性能好;材料经济,就地取材;

施工简便,管理、维护方便。砌体结构的应用范围广,它可用作住宅、办公楼、学校、旅馆、跨度<15m的中小型厂房的墙体、柱和基础。

砌体的缺点:砌体的抗压强度相对于块材的强度来说还很低,抗弯、抗拉强度则更低黏土砖所需土源要占用大片良田,更要耗费大量的能源;自重大,施工劳动强度高,运输损耗大。

【考点】建筑结构构造要求

23.ABCD

【解析】焊缝连接:焊缝连接是目前钢结构的主要连接方法。其优点是构造简单,节约钢材,加工方便,易于采用自动化操作,在直接承受动力荷载的结构中,垂直于受力方向的焊缝不宜采用部分焊头的对接焊缝。

【考点】建筑结构构造要求

24.ACE

【解析】非承重墙的要求:保温隔热;隔声、防火、防水、防潮等。

【考点】建筑结构构造要求

25.BCDE

【解析】装饰装修构造设计要求:装饰装修构造设计即建筑细部设计。不同的装饰装修构造将在一定程度上改变建筑外观,因此装修构造必须解决:(1)与建筑主体的附着与剥落。(2)装修层的厚度与分层,均匀与平整等问题。(3)与建筑主体结构的受力和温度变化相一致的构造。(4)为人提供良好的建筑物理环境、生态环境、室内无污染环境、色彩无障碍环境。(5)构造的防火、防水、防潮、防空气渗透和防腐处理。

【考点】建筑结构构造要求

26.BD

【解析】打桩:正常打桩宜采用“重锤低击,低锤重打”,可取得良好效果。

【考点】建筑工程地基处理与基础工程施工技术

27.BD

【解析】防腐涂料和防火涂料的涂装:防腐涂料和防火涂料的涂装油漆工属于特殊工种。施涂时,操作者必须有特殊工种作业操作证(上岗证)。施涂环境温度、湿度,应按产品说明书和规范规定执行,要做好施工操作面的通风,并做好防火、防毒、防爆措施。防腐涂料和防火涂料应具有相容性。

【考点】建筑工程主体结构施工技术

28.ACE

【解析】在梁柱节点部位,柱的箍筋要在型钢梁腹板上已留好的孔中穿过,由于整根箍筋无法穿过,只好将箍筋分段,再用电弧焊焊接。不宜将箍筋焊在梁的腹板上,因为节点处受力较复杂。如腹板上开孔的大小和位置不合适时,征得设计者的同意后,再用电钻补孔或用铰刀扩孔,不得用气割开孔。梁端的弯矩由翼缘连接承受,梁端剪力由腹板连接承受。或者箍筋加工成开口套,安装时与腹板上预焊的锚固筋焊接。

【考点】建筑工程主体结构施工技术

29.BCE

【解析】抓铲挖掘机:水中挖取土,清理河床;在地下水中挖土,可用拉铲,效率较高;对地下水位较深,采取不排水时,亦可分层用不同机械开挖,先用正铲挖土机挖地下水位以上土方,再用拉铲或反铲挖地下水位以下土方,用自卸汽车将土方运出。

【考点】施工机械设备管理

30.ABCE

【解析】临时用水量包括:现场施工用水量、施工机械用水量、施工现场生活用水量、生活区生活用水量、消防用水量。同时应考虑使用过程中水量的损失。在分别计算了以上各项用水量之后,才能确定总用水量。

【考点】施工临时用水

三、案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

1.不妥当,施工总承包单位项目负责人或项目经理组织编制了项目质量计划,由企业组织管理层审核后报监理单位审批。质量计划中管理记录还应该包含:

施工日记和专项施工记录、交底记录、上岗培训记录和岗位资格证明、图纸、变更设计接收和发放的有关记录、工程项目质量管理策划结果中规定的其他记录。

【考点】项目质量计划管理

2.分项工程划分的条件:按(主要工种)、材料、施工工艺、设备类别等进行划分;检验批划分的条件:按工程量、(楼层)、施工段、变形缝等进行划分。

【考点】项目施工质量验收

3.外墙保温材料复试项目有:导热系数、燃烧性能、密度、抗压强度或压缩强度;粘结材料:粘结强度;

增强材料复试项目有:增强网的力学性能、抗腐蚀性能。

【考点】项目施工质量管理

4.直径 100mm 以下的中、小鼓泡可用抽气灌胶法治理,并压上几块砖,几天后再将砖移去即成。

直径 100-300mm 的鼓泡可先铲除鼓泡处的保护层,再用刀将鼓泡按斜十字形割开,放出鼓泡内气体,擦干水分,清除旧胶结料,用喷灯把卷材内部吹干。随后按顺序把旧卷材分片重新粘贴好,再新贴一块方形卷材(其边长比开刀范围大 100mm),压入卷材下;最后,粘贴覆盖好卷材,四边搭接好,并重做保护层。上述分片铺贴顺序是按屋面流水方向先下再左右后上。

直径更大的鼓泡用割补法治理。先用刀把鼓泡卷材割除,按上一做法进行基层清理,再用喷灯烘烤旧卷材搓口,并分层剥开,除去旧胶结料后,依次粘贴好旧卷材,上铺一层新卷材(四周与旧卷材搭接≥100mm),然后贴上旧卷材。再依次粘贴旧卷材,上面覆盖第二层新卷材,最后粘贴卷材,周边压实刮平,重做保护层。

【考点】工程质量问题与处理

案例(二)

1.工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工、环境保护牌。

【考点】二建教材内容(常识)

2.(1)不妥之处 1:钢筋保护层厚度控制在 40mm;理由:无混凝土垫层,钢筋保护层厚度至少 70mm。

(2)不妥之处 2:钢筋交叉点按照相隔交错扎牢;理由:基础筏板的钢筋是重要的受力钢筋,钢筋全部交叉点应每点扎牢。

(3)不妥之处 3:绑扎点的钢丝扣绑扎方向要求一致;理由:绑扎点的钢丝扣绑扎方向应不同,丝扣呈八字形,以免网片歪斜变形。

(4)不妥之处 4:上、下层钢筋网之间拉勾要绑扎牢固;理由:基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。

【考点】建筑工程地基处理与基础工程施工技术

3.此次高处坠落事故等级:一般事故;事故调查组由有关人民政府、负有安全生产监督管理职责的有关部门、监察机关、工会、人民检察院、有关专家等人员。

【考点】建设工程施工安全生产及施工现场管理相关法规

4.经常性安全检查。建筑工程施工应经常开展预防性的安全检查工作,以便于及时发现并消除事故隐患,保证施工生产正常进行。施工现场经常性的安全检查方式主要有:现场专(兼)职安全生产管理人员及安全值班人员每天例行开展的安全巡视、巡查。现场项目经理、责任工程师及相关专业技术管理人员在检查生产工作的同时进行的安全检查。作业班组在班前、班中、班后进行的安全检查。

【考点】工程安全生产检查

案例(三)

1.资源需求计划还应包括劳动力需求计划、施工机械和设备需求计划。

【考点】超纲

2.先压缩主体结构,压缩 2 天;再压缩室内装修,压缩 3 天。

【考点】项目施工进度控制方法的应用

3.(1)不妥之处:中砂含泥量不得大于 3%;

正确做法:中砂含泥量不得大于 1%。

(2)不妥之处:防水层施工前应采用强度等级 M5 的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;正确做法:应采用强度等级 M5 的防水砂浆。

(3)不妥之处:防水层施工要求一遍成型;正确做法:防水砂浆宜采用多层抹压法施工。

(4)不妥之处:及时进行保湿养护 7 天;正确做法:养护时间不得少于 14d。

【考点】建筑工程防水工程施工技术

4.监理工程师提出的污染物检测时间不正确。

理由:应在工程完工至少 7d 以后、工程交付使用前进行。室内环境污染物浓度检测还应包括:甲醛、氨、苯、氡。

【考点】建筑工程安全防火及室内环境污染控制的相关规定

案例(四)

1.项目总承包方的工作程序如下(参考《建设项目工程总承包管理规范》(GB/T50358-2005)):(1)项目启动;(2)项目初始阶段;(3)设计阶段;(4)采购阶段;(5)施工阶段;(6)试运行阶段;(7)合同收尾;(8)项目管理收尾。

【考点】项目管理教材

2.属于:可调价固定合同。

可调价固定合同与固定总价合同的不同在于,它对合同实施中出现的风险做了分摊。例如“钢筋投标单价变动幅度在±10%以上时予以调整”,发包方、承包方各自承担了一定范围的通货膨胀的风险。承包方承担的多是实施过程中实物工程量成本和工期等因素的风险。可调价总价合同适用于工程内容和技术经济指标规定很明确的项目,所以工期在一年以上的项目较适于采用这种合同形式。

措施项目费:安全文明施工费 340 万元;夜间施工增加费 22 万元;特殊地区施工增加费 36 万元;大型机械进出场及安拆费 86 万元;脚手架费 220 万元;模板费用 105 万元;

340+22+36+86+220+105=809 万元

措施项目清单的编制应考虑多种因素,除了工程本身的因素外,还要考虑水文、气象、环境、安全和施工企业的实际情况。措施项目清单的设置,需要:(1)参考拟建工程的常规施工组织设计,以确定环境保护、安全文明施工、临时设施、材料的二次搬运等项目;

(2)参考拟建工程的常规施工技术方案,以确定大型机械设备进出场及安拆、混凝土模板及支架、脚手架、施工排水、施工降水、垂直运输机械、组装平台等项目;

中标价为 18060 万元。暂列金额 300 万元。工程预付款比例为 10%

预付款=(中标价-暂列金额)×10%=(18060-300)×10%=1776 万元

【考点】合同管理

3.项目总承包单位的义务和责任

按照《建设项目工程总承包合同示范文本(试行)》(GF-2011-0216),承包人的主要权利和义务如下:

(1)承包人应按照合同约定的标准、规范、工程的功能、规模、考核目标和竣工日期,完成设计、采购、施工、竣工试验和(或)指导竣工后试验等工作,不得违反国家强制性标准、规范的规定。

(2)承包人应按合同约定,自费修复因承包人原因引起的设计、文件、设备、材料、部件、施工中存在的缺陷,或在竣工试验和施工后试验中发现的缺陷。

(3)承包人应按合同约定和发包人的要求,提交相关报表。报表的类别、名称、内容、报告期、提交时间和份数,在专用条款中约定。

(4)承包人有权根据 4.6.4 款承包人的复工要求、14.9 款付款时间延误和 17 条不可抗的约定,以书面的形式向发包人发出暂定通知。除此之外,凡因承包人原因的暂停,造成承包人的费用增加由其自负,造成关键路径延误的应自费赶上。

(5)对因发包人原因给承包人带来任何损失、损害或造成工程关键路径延误的,承包人有权要求赔偿和(或)延长竣工日期。

4.(1)劳动力投入量=劳动力投入总工时/(班次/日 x 工时/班次 x 活动持续时间)=5.76 万个工日×8(2×7×120)≈274.29≈275 名

(2)确定劳动效率通常还应考虑:具体情况,如环境、气候、地形、地质、工程特点、实施方案的特点、现场平面布置、劳动组合、施工机具等。

【考点】劳动力管理

5.费用变更控制程序

项目费用管理应建立并执行费用变更控制程序,包括变更申请、变更批准、变更实施和变更费用控制。只有经过规定程序批准后,变更才能在项目中实施。

【考点】建筑工程项目相关管理规定

案例(五)

1.需要进行专家论证的专项施工方案有:土方开挖、基坑支护、基坑降水、人工挖孔灌注桩、核心筒爬模。

排桩支护结构方式还有悬臂式、拉锚式。

【考点】建设工程施工安全生产及施工现场管理相关法规、建筑工程土方工程施工技术。

2.(1)不妥之处:模板一般放入室内或敞棚内;模板露台堆放时,底部应垫高 100mm,顶面遮盖防水篷布或塑料布。

(2)不妥之处:电杆高度为 5m,电杆距离模板堆垛为 4.5m,距离不够;电杆应当距离模板堆垛不小于 7.5m(5×1.5=7.5)。

(3)不妥之处:仓库或堆料场严禁使用碘钨灯。

(4)不妥之处:电锯的开关箱距离堆场配电箱距离为 30.5m(开关箱和配电箱的间距不得大于 30m)。

(5)不妥之处:木模板堆场(可燃物应与电锯距离至少 10m)。

(6)不妥之处:开关箱安装在电线杆上。

(7)不妥之处:电锯部位敞开,应采用密封式。

(8)不妥之处:未设置灭火器

(9)不妥之处:未设置消防水箱、消防水桶,消防用水等

现场临时停电的顺序为:先开关箱一再分配电箱→最后总配电箱。

【考点】施工现场平面布置

3.(1)承包人应提前通知要求发包人办理相关申请批准手续,并按发包人的要求,提供需要承包人提供的相关文件、资料、证件等。经有关主管部门(市政、交通、环保等)同意后,方可进行断路施工。

(2)施工单位做好相关的保护、防护方案和防护措施;

(3)夜间施工,施工单位还应当申领夜间施工许可证;

(4)事先公告附近居民(事先告示);

(5)设有标志。

【考点】超纲

4.结构实体检验中混凝土强度结构实体检验项目不满足要求,应委托具有相应资质的(第三方)检测机构进行检测,(不能随机安排公司实验室检测人员进行实体混凝土进行检测)。

(2)该钻芯检验部位 C35 混凝土实体检验结论是不合格。

理由:①钻芯检测的三个试样的抗压强度的平均值:(28.5+31+32)/3=30.5<35*88%=30.8 小于设计要求的混凝土强度等级值 88%,为不合格。②钻芯检测的三个芯样的抗压强度的最小值:28.5>35*80%=28,不小于设计要求的混凝土强度等级值 80%,为合格。

【考点】项目施工质量管理

5.(1)验收记录由施工单位填写,验收结论由监理单位填写。综合验收结论经参加验收的各方共同商定,由建设单位填写。

(2)综合验收结论应当包含施工是否满足规范或标准的要求和是否准许通过验收。工程质量是否符合设计文件和相关标准或规范的规定及总体质量水平作出评价。
