2019年一级建造师考试《建设工程经济》真题及参考答案
一、单项选择题(共60题,每题1分。每题的备选项中,只有1个最符合题意)

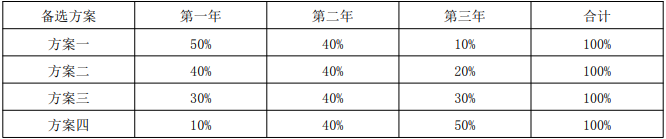

1.某施工单位拟投资一项目,在投资总额和年收益不变的情况下,四个备选方案各年投资比例如下表(投资时点均相同),则对该单位较为有利的方案是( )。
A.方案一
B.方案二
C.方案三
D.方案四

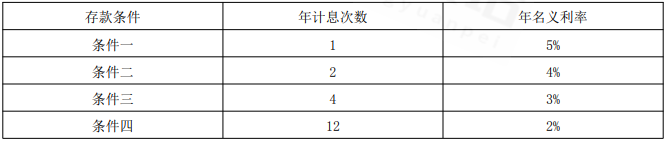

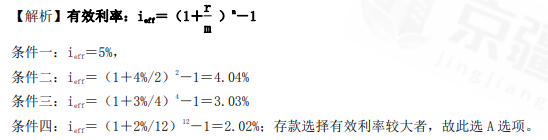

2.某企业面对金融机构提出的四种付款条件,相关数据如下表,最有利的选择是( )。
A.条件一
B.条件二
C.条件三
D.条件四
3.某企业以单利计息的方式年初借款 1000 万元,年利率 6%,每年末支付利息,第五年末偿还全部本金,则第三年末应支付的利息为( )万元。
A.300.00
B.180.00
C.71.46
D.60.00

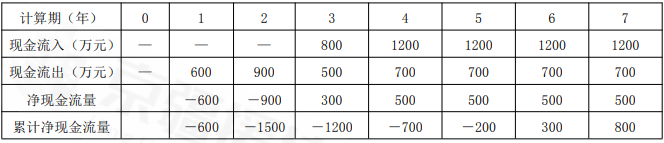

4.某技术方案的现金流量如下表,设基准收益率(折现率)为 8%,则静态投资回收期为( )年。
A.2.25
B.3.58
C.5.40
D.6.60
5.对某常规技术方案进行现金流量分析,当折现率为 10%时,财务净现值为 900 万元;当折现率为 12%时,财务净现值为 16 万元。则该方案财务内部收益率可能的范围是( )。
A.小于 10%
B.大于 10%,小于 11%
C.大于 11%,小于 12%
D.大于 12%
6.某技术方案年设计生产能力为 10 万台,单台产品销售价格(含税)为 2000 元,单台产品可变成本(含税)为 1000 元,单台产品税金及附加为 150 元。若盈亏平衡点年产量为 5 万台,则该方案的年固定成本为( )万元。
A.5000
B.4250
C.5750
D.9250
7.编制资产负债表时,企业在资产负债表日之前违反了长期借款协议,导致贷款人可随时要求清偿的负债,应当归类为( )。

A.流动负债
B.长期借款
C.长期待摊费用
D.预计负债
8.某建设项目的建筑面积为 10000m2,按类似工程概算指标计算的一般土建工程单位概算造价为1158.84 元/m2(其中人、料、机费用为 800 元/m2),项目所在地建筑安装工程企业管理费率为 8%,按人、料、机和企业管理费计算的规费费率为 15%,利润率为 7%,增值税税率为 9%。与类似工程概算指标规定的结构特征比较,该项目结构有部分变更,换出结构构件中每 100m2 的人、料、机费用为12450 元,换入结构构件中每 100m2 的人、料、机费用为 15800 元,人、料、机费用均不包含增值税可抵扣进项税额。则该项目一般土建工程修正后的概算单价为( )元/m2。
A.833.50
B.1207.36
C.1192.34
D.1316.84
9.编制施工图预算时,按各分项工程的工程量套取预算定额中人、料、机消耗量指标,并按类相加求取单位工程人、料、机总消耗量,再采用当时当地的人工、材料和机械台班实际价格计算汇总人、料、机费用的方法是( )。
A.定额单价法
B.工程量清单综合单价法
C.全费用综合单价法
D.实物量法
10.根据投资现金流量表计算技术方案的财务内部收益率时,若要提高所得税后的财务内部收益率指标值,通常可以采用的做法是( )。
A.提高资本金比例
B.提高借款比例
C.缩短建设工期
D.降低借款利率
11.按照单位工程量和劳动定额中的时间定额计算出的基本用工数量为 15 工日,超运距用工量为 3 工日,辅助用工为 2 工日,人工幅度差系数为 10%,则人工幅度差用工数量为( )工日。
A.1.5
B.1.7
C.1.8
D.2.0
12.工程竣工结算书编制与核对的责任分工是( )。
A.发包人编制,承包人核对
B.监理人编制,发包人核对
C.工程造价咨询机构编制,承包人核对
D.承包人编制,发包人核对
13.根据《建设工程工程量清单计价规范》,施工企业为从事危险作业的建筑安装施工人员缴纳的工伤保险费应计入建筑安装工程造价的( )。
A.人工费
B.措施费
C.规费
D.企业管理费
14.当企业与客户之间的合同变更之后发生可变对价后续变动,且合同变更增加了可明确区分的商品及合同价款,同时新增合同价款反映了新增商品单独售价,对该合同变更部分进行会计处理时,正确的做法是( )。
A.将合同变更部分作为原合同的组成部分处理
B.将合同变更部分作为一份单独的合同处理
C.将原合同未履行的部分和变更部分合并为新合同处理
D.将原合同与变更部分合并形成新合同处理
15.工程量清单计价模式下,宜采用参数法计价的措施项目费是( )。
A.夜间施工增加费
B.混凝土模板费
C.施工围挡费
D.垂直运输费
16.关于新技术应用方案技术经济分析的说法,正确的是( )。
A.有无对比法是新技术应用方案比选常用的方法
B.新技术应用方案技术经济分析的内容不包括环境分析
C.新技术应用方案比选只能采用定性分析方法
D.横向对比法适宜于不同行业的新技术应用方案对比
17.企业现金管理的目标是在资产的( )之间做出抉择,以获得最大的长期利益。
A.流动性和风险
B.风险和盈利能力
C.流动性和盈利能力
D.安全性和盈利能力
18.投标人编制分部分项工程综合单价的主要工作有:①计算清单项目的管理费和利润;②测算人、料、机消耗量;③确定组合定额子目并计算各子目工程量;④确定人料机单价。正确的顺序的是( )。
A.③①②④
B.②①③④
C.③②①④
D.③②④①
19.根据《建设工程施工合同(示范文本)》通用合同条款,关于工程保修的说法,正确的是( )。
A.保修期内因发包人使用不当造成工程的缺陷和损坏,可以委托承包人修复,发包人承担修复的费用但不用支付承包人利润
B.保修期内因承包人原因造成工程的缺陷和损坏,承包人应负责修复并担修复的费用,但不承担因工程缺陷和损坏造成的人身及财产损失
C.保修期内因特大地震造成工程缺陷和损坏,可以委托承包人修复,发包人承担修复的费用并支付承包人合理利润
D.保修期内发包人发现已接收的工程存在任何缺陷应书面通知承包人修复,承包人接到通知后应在 48小时内到工程现场修复缺陷
20.拟建工程与已完工程预算采用同一施工图,但基础部分和现场施工条件不同,则施工图预算审查时对相同部分审查宜采用的方法是( )。
A.筛选审查法
B.重点审查法
C.分组计算审查法
D.对比审查法
21.某建设项目分部分项的工程费用为 2000 万元(其中定额人工费占分部分项工程费的 15%),措施项目费用为 500 万元,其他项目费为 740 万元。以上数据均不含增值税。规费为分部分项工程费定额人工费的8%,增值税税率为 9%,则该项目的招标控制价为( )万元。
A.23151.60
B.24895.60
C.26421.60
D.23413.20
22.为保障施工机械正常运转所需的随机配备工具附具的摊销和维护费用,属于施工机具使用费中的( )。
A.折旧费
B 经常修理费
C.施工仪器使用费
D.安拆费
23.根据专业工程《计量规范》编制招标工程量清单时,有两种不同截面的现浇混凝土矩形柱,一种是 400mm×400mm,另一种是 600mm×400mm,混凝土强度均为 C30,其余特征相同。则在编制清单时这两个矩形柱的清单项应( )。
A.合并列项,项目名称为“矩形柱”,在项目特征中注明混凝土强度
B.分别列项,项目名称均为“现浇混凝土矩形柱”,在项目特征中注明截面尺寸
C.分别列项,一个项目名称为“C30 现浇混凝土矩形柱 400×400”,另一个项目名称为“C30 现浇混凝土矩形柱 600×400”
D.合并列项,项目名称为“矩形柱(400×400,600×400)”,工程数量一栏给出合并后的工程量
24.企业会计核算中,施工企业行政管理部门使用的固定资产的维修费用属于( )。
A.财务费用
B.工程设备费用
C.施工机具使用费
D.管理费用
25.工程量清单计价模式下,投标人应按照招标工程量清单中列出的金额填写且不得变动的项目是( )。
A.暂列金额和专业工程暂估价
B.暂列金额和总承包服务费
C.计日工和总承包服务费
D.计日工和专业工程暂估价

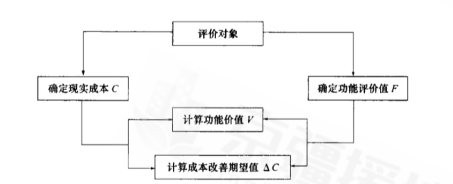

26.价值工程功能评价的程序如下图,图中“*”位置应进行的工作是( )。
A.整理功能之间的逻辑关系
B.确定功能评估价值
C.确定目标成本
D.确定基本功能
27.下列企业筹集资金的方式中,属于外源筹资渠道中间接融资方式的是( )。
A.发行股票
B.变卖闲置资产
C.利用未分配的利润
D.向商业银行申请贷款
28.企业生产所需某种材料,年度采购总量为 8000 吨,材料单价为 4000 元/吨,一次订货的变动成本为 3000元,每吨材料的年平均储备成本为 300 元。则该材料的经济采购批量为( )吨。
A.114
B.200
C.400
D.300
29.企业的资产评估增值属于会计要素中的( )。
A.利润
B.收入
C.负债
D.所有者权益
30.下列费用中,属于工程建设其他费用中的联合试运转费的是( )。
A.试运转过程中所需的专家指导费
B.试运转过程中因施工质量原因发生的处理费用
C.单台设备调试及试车费用
D.试运转过程中设备缺陷发生的费用
31.根据《建设工程工程量清单计价规范》,关于投标人投诉招标人不按规范编制招标控制价的说法,正确的是( )。
A.投诉期为招标控制价公布后的 15 天内
B.投标人应向政府投资管理部门投诉
C.投诉时,应当提交只加盖投标单位公章的书面投诉书
D.投诉书应明确投诉人的相关请求及主张
32.在进行施工作业时间研究时,下列方法中,属于计时测定方法的是( )。
A.图纸分析法
B.比较类推法
C.写实记录法
D.经验估计法
33.根据《建设工程施工合同(示范文本)》,除专用合同条款另有约定外,承包人应提交最终结清申请单及证明材料的最迟时间为( )。
A.竣工验收合格后 7 天
B.缺陷责任期终止证书颁发后 7 天
C.签发竣工付款证书后 14 天
D.工程竣工验收合格后 28 天
34.根据《建设工程工程量清单计价规范》,某招标工程量清单中挖沟槽土方的工程量为 2600m3,投标人在考虑工作面和放坡后,预计开挖土方量为 5090m3,运输土方量为 1925m3,人料机及管理费、利润合价为 118200元。不考虑其他因素,则该分项工程的工程量清单综合单价为( )元/m3。
A.16.85
B.45.46
C.23.22
D.61.40
35.计算企业应纳税所得额时,下列资产中,不得计算折旧扣除的是( )。
A.经营租赁方式租入的机械设备
B.已转入企业固定资产但尚未使用的房屋
C.融资租赁方式租入的机械设备
D.企业管理部门使用尚未提足折旧的办公设备
36.建设合同收入的核算中,对于客户支付非现金对价的交易商品,企业应当按照( )确定交易价格。
(旧教材考点)
A.非现金对价的公允价值
B.转让商品的正常市场价值
C.转让商品的理论价值
D.非现金对价的可变现净值
37.某混凝土工程招标清单工程量为 200m3,合同约定的综合单价为 600 元/m3,当实际完成并经监理工程师确认的工程量超过清单工程量 15%时可调整综合单价,调价系数为 0.9。施工过程中,因设计变更导致实际工程量为 250m3。则该混凝土工程的工程价款为( )万元。
A.12.00
B.14.88
C.14.74
D.15.00
38.发承包双方在进行招标工程合同价款约定时,若出现中标人投标文件与招标文件不一致的情况,正确的做法是( )。
A.以中标人投标文件为准
B.以招标文件为准
C.由双方重新商定不一致的条款
D.选择有利于招标人的条款
39.根据《建设工程工程量清单计价规范》,下列项目中,不得作为竞争性项目的是( )。
A.安全文明施工费、二次搬运费和税金
B.安全文明施工费、规费和税金
C.社会保险费,计日工和总承包服务费
D.暂列金额、规费和安全文明施工费
40.国际工程投标中,投标人在投标截止日前一天发现招标工程量清单中某分项工程量有明显的计算错误,则最适宜采取的做法是( )。
A.按照施工中可能的工程量填报单价,不做任何额外说明
B.电话咨询招标人,根据招标人口头认可的数量填报单价
C.按照原招标文件的工程量填报单价,另在投标致函中予以说明
D.按照投标人修正的工程量填报单价,另在投标致函中予以说明
41.根据《建设工程工程量清单计价规范》工程量清单计价的某分部分项工程综合单价为 500 元/m3,其中暂估材料单价 300 元,管理费率 5%,利润率 7%。工程实施后,暂估材料的单价确定为 350 元。结算时该分部分项工程综合单价为( )元/m3。
A.350.00
B.392.00
C.550.00
D.556.18

42.某企业 1 月份人工成本计划值为 21.6 万元,实际值为 24.2 万元。构成该成本的三个因素的重要性排序和基本参数如下表。则“单位产品人工消耗量”变动对人工成本的影响为( )元。
A.-26000 B.-20000 C.-22000 D.-18000
43.根据《建设工程造价鉴定规范》由于承包人违约导致的合同解除的费用争议,鉴定人出具的鉴定意见包括的费用是( )。
A.完成永久工程的价款
B.遣散人员的费用
C.撤离现场的费用
D.已付款的材料等物品金额(归承包人所有)
44.采用定额单价法编制施工预算时,若分项工程采用的主要材料品种与定额单价中规定的材料品种不一致,正确的做法是( )。
A.直接套用定额单价并通过系数调整
B.编制补充定额
C.调整材料数量,不换价
D 按实际使用材料价格换算定额单价
45.某建设项目的工程费用为 1500 万元,工程建设其他费用为 200 万元,场地准备和临时设施费按工程费用的 5%计算,预计项目完工后拆除工程产生的清理费用为 20 万元,拆除工程可收回材料作价 5 万元,则该项目的场地准备和临时设施费为( )万元。
A.70
B.90
C.75
D.100

46.某技术方案现金流量如下,基准收益率为 8%,该技术方案的财务净现值为( )万元
A.208.23
B.58.23
C.192.81
D.347.12
47.某工程在施工过程中因不可抗力造成如下损失:永久工程损坏修复费用 16 万元,承包人受伤人员医药费 4 万元,施工机具损害损失 6 万元,应发包人要求赶工发生费用 2 万元,停工期间应发包人要求承包人清理现场费用 4 万元。承包人及时向项目监理机构提出索赔申请,并附有相关证明材料。根据《建设工程施工合同(示范文本)项目监理机构应批准的索赔金额为( )万元。
A.20
B.24
C.22
D.32
48.根据《建设工程工程量单计价规范》,总承包人为配合协调业主进行专业工程分包所需的用,在投标报价时应计入( )。
A.总承包服务费
B.企业管理费
C.措施项目费
D.暂列金额
49.某设备在 5 年前购买时原始成本为 10 万元,目前账面价值为 5 万元,现在市场同样功能的二手设备售价为 2 万元,新设备售价为 15 元,对该设备进行更新分析时,其沉没成本为( )万元。
A.5
B.8
C.13
D.3
50.关于敏感系数的说法,正确的是( )。
A.敏感度系数可以用于对敏感因素敏感性程度的排序
B.敏感度系数大于零,表明评价指标与不确定因素反方向变化
C.利用敏感度系数判别敏感因素的方法是绝对测定法
D.敏感度系数的绝对值越大,表明评价指标对于不确定因素越不敏感
51.某国际工程,业务方在施工招标文件中规定了 500 万元的暂定金额,则承包商对该笔暂定金额的正确处理方式是( )。
A.不计入投标总价,发送时由工程师决定是否使用
B.计入投标总报价,并有权自主使用
C.计入投标总报价,但无权自主决定使用
D.不计入投标总价,在实际发生时由业主支付
52.关于技术方案总投资收益率的说法,正确的是( )。
A.总投资收益率高于同期银行贷款利率时,举债不利于提高技术方案收益
B.总投资收益率指标充分体现了资金的时间价值
C.总投资收益率越高,说明技术方案获得的收益越多
D.总投资收益率指标作为主要的决策依据比较客观,不受人为因素影响
53.根据《建设工程工程量清单计价规范》,某工程采用价格调整公式进行价格调整,施工中由于承包人返工的原因导致工期延误,则约定竣工日期后继续施工的工程,在使用价格调整公式时,应采用的价格指数是( )。
A.原约定竣工日期与实际竣工日期的两个价格指数中较低者
B.原约定竣工日期的价格指数
C.实际竣工日期的价格指数
D.原约定竣工日期与实际竣工日期的两个价格指数中较高者
54.关于企业定额编制的方法和定额水平的说法,正确的是( )。
A.人工消耗量应依据行业平均水平,分别测定基本用工和其他用工的工日数
B.企业定额应反映本企业的施工生产水平
C.材料消耗量应依据历史数据统计分析计算,只计算净用量
D.机械台班使用量应按照项目作业环境和非正常施工条件,确定机械净工作效率和利用系数
55.某建筑企业年初从银行借款 1000 万元,期限 5 年,年利率为 8%,每年末结息一次,到期一次还本,企业所得税率为 25%。则该笔借款的年资金成本率为( )。
A.1.60%
B.8.00%
C.8.24%
D.6.00%
56.某建筑企业按 2/10,n/30 的条件购入货物 100 万元,若该企业在第 30 天付款,则放弃现金折扣的成本为( )。
A.2.00%
B.2.04%
C.36.73%
D.73.47%
57.某建筑企业的现金流量表中,承包工程产生的现金流量于( )产生的现金流量。
A.投资活动
B.资产处置活动
C 经营活动
D.筹资活动
58.某工程在施工过程中,由于发包人设计变更导致停工,承包人的工人窝工 10 个工日,每个工日单价为250 元;承包人租赁的一台挖土机窝工 3 个台班,挖土机台班租赁费为 800 元;承包人自有的一台自卸汽车窝工 3 个台班,该自卸汽车台班折旧费为 400 元,台班单价为 700 元,则承包人可以向发包人索赔的费用为( )元。
A.6100
B.4900
C.5500
D.7000
59.某施工机械预算价格为 65 万元,预计残值率为 3%,折旧年限为 5 年(年限平均法折旧),每年工作 250台班。折旧年限内预计每年大修理 1 次,每次费用为 3 万元,机械台班人工费为 130 元,台班燃料动力费为 15 元,台班车船税费为 10 元,不计台班安拆费及场外运费和经常修理费,则该机械台班单价为( )元。
A.649.40
B.755.40
C.795.00
D.779.40
60.在流动资产总额一定的情况下,关于速动比率的说法,正确的是( )。
A 预付账款占流动资产比例越低,速动比率越高
B.存货占流动资产比例越低,速动比率越高
C.应收账款占流动资产比例越高,速动比率越低
D.交易性金融资产占流动资产比例越高,速动比率越低
二、多项选择题(共20题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,
本题不得分;少选,所选的每个选项得0.5分)
61.下列资料中,属于编制招标控制价和投标报价的共同依据的有( )。
A.国家、地区或行业定额
B.企业定额
C.造价管理部门发布的工程造价信息
D.投标人拟采用的施工方案
E.施工现场自然条件
62.根据《建设工程造价鉴定规范》,关于计量争议鉴定的说法,正确的有( )。
A.在鉴定项目图纸完备,当事人对计量依据存在争议,合同专用条款没有明确约定且无国家标准的,鉴定人应以相关工程行业标准或地方标准规定计量
B.当事人一方对另一方的计量结果提出异议但未提供具体证据的,鉴定人应按原计量结果进行鉴定C.当事人一方对另一方的计量结果提出异议又提出具体证据的,鉴定人应复核并依据复核结果进行鉴定
D.合同当事人签订的总价合同对工程计量有约定的,鉴定人应按约定进行鉴定
E.当事人签订的总价合同对工程计量没有约定的,鉴定人应对整个工程的工程量进行鉴定
63.在国际工程报价中,投标人为了既不提高总报价,又能在结算中获得更理想的经济效益,运用不平衡报价法时,可以适当偏高报价的有( )。
A.能早日结账收款的工程项目
B.预计不可能完全实施的早期工程项目
C.经核算预计今后工程量会增加较多的项目
D.预计工程量可能减少的后期工程项目
E.因设计图纸不明确可能导致工程量增加的项目
64.下列成本费用项目中,属于经营成本的有( )。
A.折旧费
B.工资及福利费
C.摊销费
D.利息支出
E.修理费
65.关于建筑安装工程人工费中日工资单价的说法,正确的有( )。
A.日工资单价是施工企业技术最熟练的生产工人在每工作日应得的工资总额
B.工程造价管理机构应参考项目实物工程量人工单价综合分析确定日工资单价
C.最低日工资单价不得低于工程所在地人力资源和社会保障部门发布的最低工资标准
D.企业投标报价时应自主确定日工资单价
E.工程计价定额中应根据项目技术要求和工种差别划分多种日工资单价
66.对于承租人来说,设备租赁与设备购买相比的优越性有( )。
A.设备可用于担保、抵押贷款
B.不需要考虑设备的维护保养
C.能用较少资金获得生产急需的设备
D.设备租金可在所得税前扣除
E.可获得设备出租方的技术服务
67.根据国家财税制度,企业可用于偿还建设投资借款的资金来源有( )。
A.未分配利润
B.按政策减免的税金
C.固定资产折旧
D.无形资产摊销
E.应付职工薪酬
68.在编制企业财务报告中的现金流量表时,可视为现金和现金等价物的有( )。
A.可随时用于支付的其他货币资金
B.可转换定期存单
C.银行承兑汇票
D.企业短期购入的可流通的股票
E.三个月到期的国库券
69.根据《标准施工招标文件》,承包人可同时索赔工期和费用的情形有( )。
A.承包人遇到不利物质条件
B.施工过程发现文物
C.法律变化引起价格调整
D.发包人要求向承包人提前交付工程设备
E.承包人遇到异常恶劣的气候条件
70.根据《建设工程工程量清单计价规范》,投标人按照招标工程量清单填报投标价格时,必须与招标工程量清单保持一致的有( )。
A.项目编码
B.项目名称
C.计量单位
D.工程量
E.工程内容
71.从工程成本核算的角度,属于工程直接费用机械使用费的有( )。
A.建设工程自有施工机械的使用费
B.工程施工租用外单位施工机械的使用费
C.施工企业总部车辆使用费
D.施工机械安装、拆卸和进出场费
E.施工过程中自有施工机械的财产保险费
72.根据相关规范,下列资产中,属于流动资产的有( )。
A 长期应收款
B.长期股权投资
C.预付款项
D.债权投资
E.交易性金融资产
73.某施工项目有甲乙两个对比工艺方案,均不需要增加投资。采用甲方案需年固定费用 120 万元,单位产量可变费用为 450 元;采用乙方案需年固定费用 100 万元,单位产量可变费用为 500 元。下列关于该对比方案决策的说法,正确的有( )。
A.年产量为 5000 单位时,应选择乙方案
B.两方案年成本相等时的临界点产量为 4000 单位
C.年产量为 3000 单位,应选择甲方案
D.应该选择甲方案,因为其单位产量可变费用低
E.两个方案总成本相等时,甲方案的单位产量固定成本大于乙方案
74.关于项目融资特点的说法,正确的有( )。
A.采用的信用结构比较灵活
B.可以合理分配投资风险
C.是以发起项目的企业为主体的融资活动
D.属于无限追索贷款
E.是投资人资产负债表之内的融资
75.价值工程分析中,将功能按用户的需求分类,有必要功能和不必要功能,下列功能中,属于不必要的功能有( )。
A.美学功能
B.辅助功能
C.多余功能
D.重复功能
E.过剩功能
76.关于建造(施工)合同收入核算的说法,正确的有( )。
A.在确定交易价格时,应当考虑可变对价的影响
B.企业代第三方收取的款项应计入交易价格
C.企业逾期退还给客户的款项,不计入交易价格
D.应计入交易价格的可变对价金额确定后不得变动
E.企业应当在各单项履约义务之间按比例分摊合同折扣
77.运用筛选审查法审查建筑工程施工图预算时,需要先确定有关分部分项工程的建筑面积基本数值指标,其指标包括( )。
A.工程量
B.能耗
C.单价
D.用工量
E.占地
78.根据《建设工程工程量清单计价规范》,关于招标工程量清单中项目特征的说法,正确的有( )。
A.项目特征是确定一个清单项目综合单价的重要依据
B.项目特征主要涉及项目的自身特征,不涉及项目的工艺特征
C.项目特征是区分清单项目的重要依据
D.项目特征决定了工程实体的实质内容,直接决定工程实体的自身价值
E.仅有分部分项工程量清单项目需要进行项目特征描述
79.采用概算指标法计算设备安装工程费时,可采用的概算指标有( )。
A.按占设备价值百分比的概算指标
B.按每吨设备安装费的概算指标
C.按设备台、套等单位计量的概算指标
D.按占总投资百分比的概算指标
E.按设备安装工程每平方米建筑面积的概算指标

80.下列机械工作时间中,属于机械工作必需消耗的时间有( )。
A.不可避免的无负荷工作时间
B.多余工作时间
C.有效工作时间
D.低负荷下工作时间
E.非施工本身造成的停工时间
2019年一级建造师《建设工程经济》参考答案
1.【答案】D

【解析】资金时间价值的概念
2.【答案】A
3.【答案】D
【解析】单利计息,每年年末支付利息,则第三年末应支付利息为:1000×6%=60 万元;
4.【答案】C
【解析】
静态投资回收期:Pt=(6-1)+|-200|/500=5.4,C 选择正确。
5.【答案】D

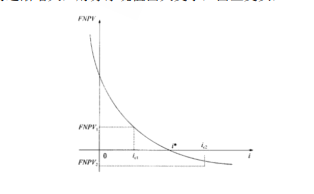

【解析】随着折现率的逐渐增大,财务净现值由大变小,由正变负,FNPV 与 i 之间的关系一般如图:
则财务内部收益率应大于 12%,D 选择正确。
6.【答案】B
【解析】0=2000×5-1000×5-150×5-CF,则 CF=4250
7.【答案】A
【解析】企业在资产负债表日或之前违反了长期借款协议,导致贷款人可随时要求清偿的负债,应当归类为流动负债。
8.【答案】B
【解析】1158.84+(15800-12450)/100×(1+8%)(1+15%)(1+7%)(1+9%)=1207.36
9.【答案】D
【解析】实物量法是依据施工图纸和预算定额的项目划分及工程量计算规则,先计算出分部分项工程量,然后套用预算定额(实物量定额)来编制施工图预算的方法。用实物量法编制施工图预算,主要是先用计算出的各分项工程的实物工程量,分别套取预算定额中工、料、机消耗指标,并按类相加,求出单位工程所需的各种人工、材料、施工机械台班的总消耗量,然后分别乘以当时当地各种人工、材料、机械台班的单价,求得人工费、材料费和施工机械使用费,再汇总求和。
10.【答案】C
【解析】技术方案投资所得税后分析也是一种融资前分析,它是所得税前分析的延伸,是在所得税前净现金流量中剔除了所得税(即调整所得税)来计算相关指标,这有助于判断在不考虑融资方案的条件下技术方案投资对企业价值的贡献。故 ABD 错误。
11.【答案】D
【解析】人工幅度差用工数量=∑(基本用工+超运距用工+辅助用工)×人工幅度差系数;(15+3+2)×10%=2
12.【答案】D
【解析】工程竣工结算应由承包人或受其委托具有相应资质的工程造价咨询人编制,并应由发包人或受其委托具有相应资质的工程造价咨询人核对。D 选择正确。
13.【答案】C
【解析】规费是指按国家法律、法规规定,由省级政府和省级有关权力部门规定必须缴纳或计取的费用。包括:
1.社会保险费
(1)养老保险费:是指企业按照规定标准为职工缴纳的基本养老保险费。
(2)失业保险费:是指企业按照规定标准为职工缴纳的失业保险费。
(3)医疗保险费:是指企业按照规定标准为职工缴纳的基本医疗保险费。
(4)生育保险费:是指企业按照规定标准为职工缴纳的生育保险费。
(5)工伤保险费:是指企业按照规定标准为职工缴纳的工伤保险费。
2.住房公积金:是指企业按规定标准为职工缴纳的住房公积金。
14.【答案】B
【解析】12.合同变更之后发生可变对价后续变动的,企业应当区分下列三种情形分别进行会计处理:
(1)合同变更增加了可明确区分的商品及合同价款,且新增合同价款反映了新增商品单独售价的,应当将该合同变更部分作为一份单独的合同进行会计处理。
15.【答案】A
【解析】参数法计价是指按一定的基数乘系数的方法或自定义公式进行计算。这种方法简单明了,但最大的难点是公式的科学性、准确性难以把握。这种方法主要适用于施工过程中必须发生,但在投标时很难具体分项预测,又无法单独列出项目内容的措施项目。如夜间施工费、二次搬运费、冬雨期施工的计价均可以采用该方法。
16.【答案】A
【解析】1.有无对比,在已有的技术方案基础上应用新技术方案,则这复合方案叫作“有方案”;不上新技术应用方案,继续使用已有的技术方案,则叫作“无方案”。有无对比就是对比“有方案”与“无方案”的投入产出效益。A 选择正确。
2.按分析的内容不同,新技术应用方案的技术经济分析分为技术分析、经济分析、社会分析、环境分析和综合分析。选项 B 错误;
3.新技术应用方案的技术经济分析方法包括定性分析和定量分析;选项 C 错误;
4.横向对比是比较同一行业类似方案在投入、产出、资源消耗、能源节约、环境保护、费用、效益、技术水平等方面的指标。不同行业的方案,同一行业规模相差太大的方案,均不宜横向对比。横向对比多用于竞争力分析。选项 D 错误。
17.【答案】C
【解析】企业现金管理的目标,就是要在资产的流动性和盈利能力之间做出抉择,以获取最大的长期利益。
18.【答案】D
【解析】总额单价的计算可以概括为以下步骤:确定组合定额子目—>计算定额子目工程量—>测算人、料、机消耗量—>确定人、料、机单价—>计算清单项目的人、料、机总费用—>计算清单项目的管理费和利润—>计算清单项目的综合单价。
19.【答案】C
【解析】2.修复费用保修期内,修复的费用按照以下约定处理:
(l)保修期内,因承包人原因造成工程的缺陷、损坏,承包人应负责修复,并承担修复的费用以及因工程的缺陷、损坏造成的人身伤害和财产损失;
(2)保修期内,因发包人使用不当造成工程的缺陷、损坏,可以委托承包人修复,但发包人应承担修复的费用,并支付承包人合理利润;
(3)因其他原因造成工程的缺陷、损坏,可以委托承包人修复,发包人应承担修复的费用,并支付承包人合理的利润,因工程的缺陷、损坏造成的人身伤害和财产损失由责任方承担。
3.修复通知在保修期内,发包人在使用过程中,发现已接收的工程存在缺陷或损坏的,应书面通知承包人予以修复,但情况紧急必须立即修复缺陷或损坏的,发包人可以口头通知承包人并在口头通知后 48 小时内书面确认,承包人应在专用合同条款约定的合理期限内到达工程现场并修复缺陷或损坏。
20.【答案】D
【解析】拟建工程与已完成或在建工程预算采用同一施工图,但基础部分和现场施工条件不同,则相同部分可采用对比审查法。
21.【答案】D
【解析】(20000+500+740+20000×15%×8%)×(1+9%)=23413.20
22.【答案】B
【解析】经常修理费:是指施工机械除大修理以外的各级保养和临时故障排除所需的费用。包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转中日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护和保养费用等
23.【答案】B
【解析】对清单项目特征不同的项目应分别列项,如基础工程,仅混凝土强度等级不同,足以影响投标人的报价,故应分开列项;
24.【答案】D
【解析】管理费用4.固定资产使用费是指管理和试验部门及附属生产单位使用的属于固定资产的房屋、设备、仪器等的折旧、大修、维修或租赁费。
25.【答案】A
【解析】1.暂列金额应按照招标工程量清单中列出的金额填写,不得变动。
2.暂估价不得变动和更改。暂估价中的材料、工程设备必须按照暂估单价计入综合单价;专业工程暂估价必须按照招标工程量清单中列出的金额填写。
3.计日工应按照招标工程量清单列出的项目和估算的数量,自主确定各项综合单价并计算费用。
4.总承包服务费应根据招标工程量列出的专业工程暂估价内容和供应材料、设备情况,按照招标人提出协调、配合与服务要求和施工现场管理需要自主确定。
26.【答案】B
【解析】
27.【答案】D
【解析】直接筹资方式是指筹资主体不通过银行等金融中介机构而从资金提供者手中直接筹资。比如发行股票和企业债券筹资。在市场经济条件下,直接筹资已成为一种重要的筹资方式。间接筹资方式是指筹资主体通过银行等金融中介机构向资金提供者间接筹资。比如,向商业银行申请贷款,委托信托公司进行证券化筹资等。
28.【答案】C
【解析】
29.【答案】D
【解析】资本公积:指由投资者投入但不构成实收资本,或从其他非收益来源取得,由全体所有者共同享有的资金,包括资本溢价、资产评估增值、接受捐赠、外币折算差额等。资产评估增值属于资本公积,资本公积属于所有者权益。
30.【答案】A
【解析】联合试运转费是指新建或新增生产能力的工程项目,在交付生产前按照批准的设计文件规定的工程质量标准和技术要求,对整个生产线或装置进行负荷联合试运转所发生的费用净支出。包括试运转所需材料、燃料及动力消耗、低值易耗品、其他物料消耗、机械使用费、联合试运转人员工资、施工单位参加试运转人工费、专家指导费,以及必要的工业炉烘炉费。
联合试运转费不包括应由设备安装工程费用开支的调试及试车费用,以及在试运转中暴露出来的因施工原因或设备缺陷等发生的处理费用。BD 错误。
单台设备调试属于安装工程费。C 错误。
31.【答案】D
【解析】六、投诉与处理
《建设工程工程量清单计价规范》GB 50500-2013 新增了投标人对招标人不按规范的规定编制招标控制价进行投诉的权利。具体规定如下:
(1)投标人经复核认为招标人公布的招标控制价未接照《建设工程工程量清单计价规范》GB 50500 -2013 的规定进行编制的,应在招标控制价公布后 5 天内向招投标监督机构和工程造价管理机构投诉。
(2)投诉人投诉时,应当提交由单位盖章和法定代表人或其委托人签名或盖章的书面投诉书。投诉书包括下列内容:
①投诉人与被投诉人的名称、地址及有效联系方式;
②投诉的招标工程名称、具体事项及理由;
③投诉依据及有关证明材料;
④相关的请求及主张。
A 选项应该为 5 天内,B 应向招投标监督机构和工程造价管理机构投诉,C 应当提交由单位盖章和法定代表人或其委托人签名或盖章的书面投诉书。故此 A 选项正确。
32.【答案】C
【解析】技术测定法是根据生产技术和施工组织条件,对施工过程中各工序采用测试法、写实记录法、工作日写实法,测出各工序的工时消耗等资料,再对所获得的资料进行科学的分析,制定出人工定额的方法。
33.【答案】B
【解析】除专用合同条款另有约定外,承包人应在缺陷责任期终止证书颁发后 7 天内,按专用合同条款约定的份数向发包人提交最终结清申请单,并提供相关证明材料。
34.【答案】B
【解析】综合单价=(人、料、机总费用+管理费+利润)/清单工程量;即 118200/2600=45.46
35.【答案】A
【解析】在计算应纳税所得额时,企业按照规定计算的固定资产折旧,准予扣除。但下列固定资产不得计算折旧扣除:
(1)房屋、建筑物以外未投入使用的固定资产;
(2)以经营租赁方式租入的固定资产;
(3)以融资租赁方式租出的固定资产;
(4)已足额提取折旧仍继续使用的固定资产;
(5)与经营活动无关的固定资产;
(6)单独估价作为固定资产入账的土地;
36.(旧教材考点)
【解析】客户支付非现金对价的,企业应当按照非现金对价的公允价值确定交易价格。
37.【答案】B
【解析】参考教材 P259,(250-200×1.15)×600×0.9+1.15×200×600=148800 元
38.【答案】A
【解析】实行招标的工程合同价款应由发承包双方依据招标文件和中标人的投标文件在书面合同中约定。合同约定不得违背招、投标文件中关于工期、造价、质量等方面的实质性内容。招标文件与中标人投标文件不一致的地方,以投标文件为准。
39.【答案】B
【解析】措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。规费和税金必须按国家或省级、行业建设主管部门规定的标准计算,不得作为竞争性费用。
40.【答案】C
【解析】当发现遗漏或相差较大时,投标人不能随便改动工程量,仍应按招标文件的要求填报自已的报价,但可另在投标函中适当予以说明。
41.【答案】C
【解析】暂估材料或工程设备的单价确定后,在综合单价中只应取代原暂估单价,不应再在综合单价中涉及企业管理费或利润等其他费的变动。500+350-300=550,C 选项正确。
42.【答案】B
【解析】差额计算法是连环替代法的一种简化形式,它是利用各因素的实际数与基准值之间的差额,计算各因素对分析指标的影响。200×(11-12)×100=-20000
43.【答案】A
【解析】因承包人违约导致合同解除的费用争议,鉴定意见应包括以下费用:
(1)完成永久工程的价款;
(2)已付款的材料设备等物品的金额(付款后归发包人所有);
(3)临时设施的摊销费用;
(4)现场签证、索赔以及其他应支付的费用;
(5)赔偿发包人的违约费用。
44.【答案】D
【解析】分项工程的主要材料品种与定额单价中规定材料不一致时,不可以直接套用定额单价,需要按实际使用材料价格换算定额单价;
45.【答案】B
【解析】场地准备和临时设施费=工程费用×费率+拆除清理费
发生拆除清理费时可按新建同类工程造价或主材费、设备费的比例计算。凡可回收材料的拆除工程采用以料抵工方式冲抵拆除清理费。1500×5%+20-5=90
46.【答案】A
【解析】
47.【答案】C
【解析】16+2+4=22
不可抗力导致的人员伤亡、财产损失、费用增加和(或)工期延误等后果,由合同当事人按以下原则承担:
(1)永久工程、已运至施工现场的材料和工程设备的损坏,以及因工程损坏造成的第三人人员伤亡和财产损失由发包人承担;
(2)承包人施工设备的损坏由承包人承担;
(3)发包人和承包人承担各自人员伤亡和财产的损失;
(4)因不可抗力影响承包人履行合同约定的义务已经引起或将引起工期延误的,应当顺延工期,由此导致承包人停工的费用损失由发包人和承包人合理分担,停工期间必须支付的工人工资由发包人承担;
(5)因不可抗力引起或将引起工期延误.发包人要求赶工的,由此增加的赶工费用由发包人承担;
(6)承包人在停工期间按照发包人要求照管、清理和修复工程的费用由发包人承担。不可抗力发生后,合同当事人均应采取措施尽量避免和减少损失的扩大,任何一方当事人没有采取有效措施导致损失扩大的,应对扩大的损失承担责任。
48.【答案】A
【解析】总承包服务费:是指总承包人为配合、协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
49.【答案】D
【解析】沉没成本=设备账面价值一当前市场价值=5-2=3
50.【答案】A
【解析】计算敏感度系数判别敏感因素的方法是一种相对测定法,即根据不同因素相对变化对技术方案经济效果评价指标影响的大小,可以得到各个因素的敏感性程度排序。选项 A 正确;选项 C 错误;
|SAF|越大,表明评价指标 A 对于不确定因素 F 越敏感;反之,则不敏感。即绝对值越小越好,抗风险能力越强。选项 D 错误;
SAF>0,表示评价指标与不确定因素同方向变化;SAF<0,表示评价指标与不确定因素反方向变化。
选项 B 错误;
51.【答案】C
【解析】暂定金额是业主在招标文件中明确规定了数额的一笔资金,标明用于工程施工,或供应货物与材料,或提供服务,或应付意外情况,亦称待定金额或备用金。每个承包商在投标报价时均应将此暂定金额数计入工程总报价,但承包商无权做主使用此金额,这些项目的费用将按照业主工程师的指示与决定,全部或部分使用。
52.【答案】C
【解析】若总投资收益率或资本金净利润率高于同期银行利率,适度举债是有利的;选项 A 错误;总投资收益率越高,从技术方案所获得的收益就越多;选项 C 正确;投资收益率(R)指标经济意义明确、直观、计算简便,在一定程度上反映了技术方案投资效果的优劣,可适用于各种投资规模。但不足的是没有考虑技术方案投资收益的时间因素,忽视了资金具有时间价值的重要性;指标的计算主观随意性太强,技术方案正常生产年份的选择比较困难,其确定带有一定的不确定性和人为因素。选项 BD 错误;
53.【答案】A
【解析】因承包人原因未按期竣工的,对合同约定的竣工日期后继续施工的工程,在使用价格调整公式时,应采用计划竣工日期与实际竣工日期的两个价格指数中较低的一个作为现行价格指数。
54.【答案】B
【解析】企业定额是施工企业根据本企业的技术水平和管理水平,编制的完成单位合格产品所必需的人工、材料和施工机械台班消耗量,以及其他生产经营要素消耗的数量标准。企业定额反映企业的施工生产与生产消费之间的数量关系,是施工企业生产力水平的体现。企业的技术和管理水平不同,企业定额的定额水平也就不同。选项 B 正确;
材料价格按市场价格计算确定,其应是供货方将材料运至施工现场堆放地或工地仓库后的出库价格。施工机械使用价格最常用的是台班价格。应通过市场询价,根据企业和项目的具体情况计算确定。
55.【答案】D
【解析】1000×8%×(1-25%)/1000=6%
56.【答案】C
【解析】放弃现金折扣成本=[折扣百分比÷(1-折扣百分比)]×[360÷(信用期-折扣期)=2%/(1-2%)×360/(30-10)=36.73%
57.【答案】C
【解析】经营活动的现金流量主要包括:
1.销售商品、提供劳务收到的现金;
2.收到的税费返还;
3.收到其他与经营活动有关的现金;
4.购买商品、接受劳务支付的现金;
5.支付给职工以及为职工支付的现金;
6.支付的各项税费;
7.支付其他与经营活动有关的现金。
58.【答案】A
【解析】10×250+3×800+3×400=6100
索赔费用的组成:
(1)人工费。包括增加工作内容的人工费、停工损失费和工作效率降低的损失费等累计,其中增加工作内容的人工费应按照计日工费计算,而停工损失费和工作效率降低的损失费按窝工费计算,窝工费的标准双方应在合同中约定。
(2)设备费。可采用机械台班费、机械折旧费、设备租赁费等几种形式。当工作内容增加引起设备费索赔时,设备费的标准按照机械台班费计算。因窝工引起的设备费索赔,当施工机械属于施工企业自有时,按照机械折旧费计算索赔费用;当施工机械是施工企业从外部租赁时,索赔费用的标准按照设备租赁费计算。
59.【答案】B
【解析】650000×(1-3%)/(5×250)+4×30000/(5×250)+130+15+10=755.4
机械台班单价=台班折旧费+台班大修费+台班经常修理费+台班安拆费及场外运费+台班人工费+台班燃料动力费+台班车船税费
60.【答案】B
【解析】预付账款、应收账款、交易性金融资产和速动比率应该是同向变化;ACD 错误;
速动资产=流动资产-存货;
速动资产=货币资金+交易性金融资产+应收票据及应收账款+其他应收款
流动资产=货币资金+交易性金融资产+应收票据及应收账款+存货+其他应收款
61.【答案】ACE

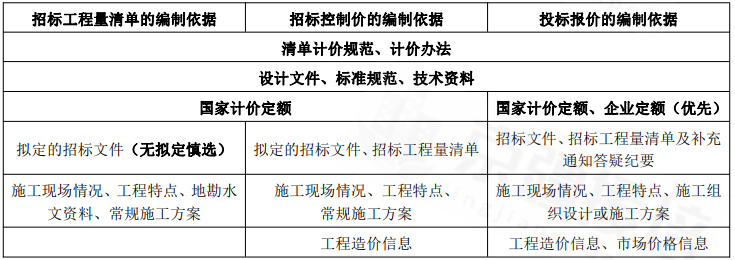

【解析】★招标工程量清单、招标控制价、投标报价的编制依据:
注意:工程造价信息未发布的参照市场价,并在招标文件或答疑文件中予以说明。
62.【答案】ABCD
【解析】计量争议的鉴定:
1.在鉴定项目图纸完备,当事人就计量依据发生争议,鉴定人应以现行相关工程国家计量规范规定的工程量计算规则计量;无国家标准的,按行业标准或地方标准计量。但当事人在合同专用条款中明确约定了计量规则的,除外。
2.一方当事人对双方当事人已经签认的某一工程项目的计量结果有异议的,鉴定人应按以下规定进行鉴定:
(1)当事人一方仅提出异议未提供具体证据的,按原计量结果进行鉴定;
(2)当事人一方既提出异议又提出具体证据的,应复核或进行现场勘验,按复核后的计量结果进行鉴定。
3.当事人就总价合同计量发生争议的,总价合同对工程计量有约定的,按约定进行鉴定,没有约定的,仅就工程变更部分进行鉴定。
63.【答案】ACE
【解析】一般可以在以下几个方面考虑采用不平衡报价法:
1.能够早目结账收款的项目(如开办费、土石方工程、基础工程等)可以报得高一些,以利资金周转,后期工程项目(如机电设备安装工程、装饰工程等)可适当降低。
2.经过工程量核算,预计今后工程量会增加的项目,单价适当提高,这样在最终结算时可获得超额利润,而将工程量可能减少的项目单价降低.工程结算时损失不大。但是上述 1、2 两点要统筹考虑,针对工程量有错误的早期工程,如果不可能完成工程量表中的数量,则不能盲目抬高报价,要具体分析后再确定。
3.设计图纸不明确,估计修改后工程量要增加的,可以提高单价,而工程内容说明不清的,则可降低一些单价。
64.【答案】BE
【解析】经营成本=总成本费用-折旧费-摊销费-利息支出或经营成本=外购原材料、燃料及动力费+工资及福利费+修理费+其他费用
65.【答案】BCE
【解析】日工资单价是指施工企业平均技术熟练程度的生产工人在每工作日(国家法定工作时间内)按规定从事施工作业应得的日工资总额,A 错误。
工程造价管理机构确定日工资单价应根据工程项目的技术要求,通过市场调查,参考实物工程量人工单价综合分析确定,B 正确。
最低日工资单价不得低于工程所在地人力资源和社会保障部门所发布的最低工资标准,普工 1.3 倍,一般技工 2 倍;高级技工 3 倍,C 正确。
工程计价定额不可只列一个综合工日单价,应根据工程项目技术要求和工种差别适当划分多种日人工单价,确保各分部工程人工费的合理构成,E 正确。
投标报价由投标人自主确定,但必须执行《建设工程工程量清单计价规范》GB5050—2013 的强制性规定,D 错误。
66.【答案】CDE
【解析】对于承租人来说,设备租赁与设备购买相比的优越性在于:(1)在资金短缺的情况下,既可用较少资金获得生产急需的设备,也可以引进先进设备,加速技术进步的步伐;(2)可获得良好的技术服务;(3)可以保持资金的流动状态,防止呆滞,也不会使企业资产负债状况恶化;(4)可避免通货膨胀和利率波动的冲击,减少投资风险;(5)设备租金可在所得税前扣除,能享受税费上的利益。
67.ABCD
【解析】根据国家现行财税制度的规定,偿还贷款的资金来源主要包括可用于归还借款的利润、固定资产折旧、无形资产及其他资产摊销费和其他还款资金来源。其他还款资金是指按有关规定可以用减免的营业中税金来作为偿还贷款的资金来源。
68.【答案】ABCE
【解析】现金包括库存现金、可以随时用于支付的存款、其他货币资金。现金等价物是指企业持有的期限短、流动性强、易于转换为已知金额的现金、价值变动风险小的交易性金融资产,通常从购买日起三个月到期或清偿的国库券、货币市场基金、可转换定期存单、银行本票及银行承兑汇票等都可列为现金等价物。
69.【答案】AB

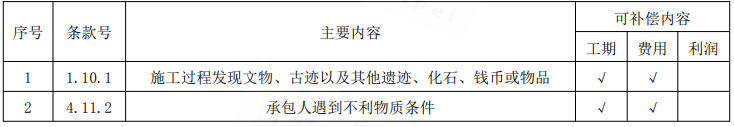

【解析】AB 可索赔工期和费用,CD 只可索赔费用,E 只可索赔工期。
《标准施工招标文件》中合同条款规定的可以合理补偿承包人索赔的条款 表 1Z103074-1
70.【答案】ABCD
【解析】为避免出现差错,要求投标人必须按招标人提供的招标工程量清单填报投标价格,填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标工程量清单一致。
71.【答案】ABD
【解析】机械使用费包括施工过程中使用自有施工机械所发生的机械使用费和租用外单位施工机械的租赁费,以及施工机械安装、拆卸和进出场费等。
72.【答案】CE
【解析】流动资产:可以在一年内或超过一年的一个营业周期内变现、耗用的资产。如现金、银行存款、应收票据及应收账款、交易性金融资产、存货等。
73.【答案】BE
【解析】当方案的有用成果不相同时,一般可通过方案费用的比较来决定方案的使用范围,进而取舍方案。通常可用数学分析的方法和图解的方法来进行。
临界产量:Q0=(120-100)×10000/(500-450)=4000;当产量 Q>Q0时,方案甲优;当产量 Q<Q0 时,方案乙优。
74.【答案】AB
【解析】项目融资具有以下特点:1.以项目为主体。2.有限追索贷款。3.合理分配投资风险。4.项目资产负债表之外的融资。5.灵活的信用结构。
75.【答案】CDE
【解析】不必要的功能包括三类:一是多余功能,二是重复功能,三是过剩功能。
76.【答案】ACE
【解析】交易价格,是指企业因向客户转让商品而预期有权收取的对价金额。企业代第三方收取的款项以及企业逾期将退还给客户的款项,应当作为负债进行会计处理,不计入交易价格。B 错误;C 选项正确;
企业应当根据合同条款,并结合其以往的习惯做法确定交易价格。在确定交易价格时,企业应当考虑可变对价、合同中存在的重大融资成分、非现金对价、应付客户对价等因素的影响。A 选项正确;每一资产负债表日,企业应当重新估计应计入交易价格的可变对价金额。可变对价金额发生变动的,接照《企业会计准则第 14 号——收入》规定进行会计处理。D 选项错误;对于合同折扣,企业应当在各单项履约义务之间按比例分摊。E 选项正确;
77.【答案】ACD
【解析】“筛选”是能较快发现问题的一种方法。建筑工程虽面积和高度不同,但其各分部分项工程的单位建筑面积指标变化却不大。将这样的分部分项工程加以汇集、优选,找出其单位建筑面积工程量、单价、用工的基本数值,归纳为工程量、价格、用工三个单方基本指标,并注明基本指标的适用范围。这些基本指标用来筛选各分部分项工程,对不符合条件的应进行详细审查,若审查对象的预算标准与基本指标的标准不符,就应对其进行调整。
78.【答案】ACD
【解析】项目特征是指构成分部分项工程量清单项目、措施项目自身价值的本质特征。分部分项工程量清单项目特征应按《计量规范》的项目特征,结合拟建工程项目的实际予以描述。分部分项工程量清单的项目特征是确定一个清单项目综合单价的重要依据,在编制的工程量清单中必须对其项目特征进行准确和全面的描述。工程量清单项目特征描述的重要意义在于:
(1)项目特征是区分清单项目的依据。
(2)项目特征是确定综合单价的前提。
(3)项目特征是履行合同义务的基础。
79.【答案】ABCE
【解析】概算指标形式较多,概括起来主要可按以下几种指标进行计算:
①按占设备价值的百分比(安装费率)的概算指标计算。
②按每吨设备安装费的概算指标计算。
③按座、台、套、组、根或功率等为计量单位的概算指标计算。
④按设备安装工程每平方米建筑面积的概算指标计算。
80.【答案】AC
【解析】
