二级建造师考试《建设工程施工管理》模拟试题(1)
1. 关于施工方项目管理目标和任务,下列说法中正确的是( )。
A. 施工总承包管理方对所承包的工程承担施工任务执行和组织的总的责任
B. 施工总承包管理方只能承担管理任务,不能承担施工任务
C. 由业主方选定的分包方应经过施工总承包管理方的 认可
D. 建设项目工程总承包的主要意义是总价包干和交钥匙
【答案】C
【解析】施工总承包管理方对所承包的建设工程承担施工任务组织的总责任。施工总承包管理方通过投标竞争可获得一部分施工任务。建设项目工程总承包的主要意义并不在于总价包干,也不是“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。
2. 根据《建设项目工程总承包管理规范》的规定,建设项目工程总承包的管理工作一
般不涉及( )。
A. 项目设计管理
B. 项目可行性研究
C. 项目试运行管理
D. 项目收尾
【答案】B
【解析】《建设项目工程总承包管理规范》的规定,建设项目工程总承包方的管理工作涉及:
(1)项目设计管理;
(2)项目采购管理;
(3)项目施工管理;
(4)项目试运行管理和项目收尾等。

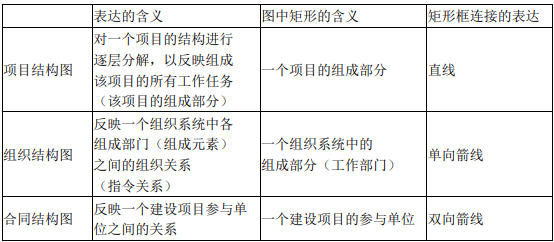

3. 下列关于项目结构图、组织结构图和合同结构图的说明,正确的是( )。
A. 项目结构图反映组成该项目的所有的工作任务, 矩形框之间的连接用单向箭线表示
B. 组织结构图反映的是各部门之间的指令关系,矩形框之间的连接用直线表示
C. 合同结构图反映一个建设项目参与单位的合同关系, 矩形框之间的连接用双向箭线表示
D. 组织结构图反映项目各参与单位之间的合同关系
【答案】C
【解析】
4. 业主确定的工程项目设计变更工作流程,属于工作流程组织中的( )。
A. 管理工作流程
B. 物质流程
C. 信息处理工作流程
D. 设计工作流程
【答案】A
【解析】管理工作流程组织(如投资控制、进度控制、合同管理、付款和设计变更流程)。
5. 施工组织总设计包括如下工作:① 计算主要工种的工程量;② 编制施工总进度计划;③ 编制资源需求量计划;④ 拟订施工方案。其正确的工作顺序是( )。
A. ①②③④
B. ①④②③
C. ①③②④
D. ④①②③
【答案】B
【解析】施工组织总设计的编制程序:
(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;
(2)计算主要工种工程的工程量;
(3)确定施工的总体部署;
(4)拟定施工方案;
(5)编制施工总进度计划;
(6)编制资源需求量计划;
(7)编制施工准备工作计划;
(8)施工总平面图设计;
(9)计算主要技术经济指标。
6. 建设工程项目目标动态控制的核心是( )。
A. 合理确定计划值
B. 认真收集实际值
C. 适当调整工程项目目标
D. 比较分析,采取纠偏措
施【答案】D
【解析】项目目标动态控制的核心,在项目实施过程中定期进行项目目标计划值和实际值比较,发现项目目标偏离时采取纠偏措施。
7. 下列项目目标动态控制措施中,属于管理措施的 是( )。
A. 强化合同管理
B. 调整职能分工
C. 优化组织结构
D. 改进施工工艺
【答案】A
【解析】BC 两项都属于组织措施,D 属于技术措施。
8. 项目经理在承担项目施工管理过程中,需履行的职责包括( )。
A. 组织项目管理班子
B. 调配并管理进入工程项目的人力、资金、机械设备等生产要素
C. 严格财务制度,加强财经管理,并对工程项目施工进行有效控制
D. 选择施工作业队伍
【答案】C
【解析】项目经理在承担工程项目施工管理过程中,履行下列职责:
(1)贯彻执行国家和工程所在地政府的有关法律、法规和政策,执行企业的各项管理制度;
(2)严格财务制度,加强财经管理,正确处理国家、 企业与个人的利益关系;
(3)执行项目承包合同中由目经理负责履行的各项条款;
(4)对工程项目施工进行有效控制,执行有关技术规范和标准,积极推广应用新技术,确保工程质量和工期,实现安全、文明生产,努力提高经济效益。
9. 项目管理目标责任书应在项目实施之前,由( )或其授权人与项目经理协商制定。
A. 企业董事长
B. 企业法定代表人
C. 企业总经理
D. 分管生产经营的副经理
【答案】B
【解析】项目管理目标责任书应在项目实施之前,由法定代表人或其授权人与项目经理协商制定。
10. 下列建设工程施工风险因素中,属于组织风险的是( )。
A. 承包人管理人员的能力
B. 公用防火设施的可用性
C. 岩土地质条件
D. 工程机械的稳定性
【答案】A
【解析】组织风险包括:
(1)承包商管理人员和一般技工的知识、经验和能力;
(2)施工机械操作人员的知识、经验和能力;
(3)损失控制和安全管理人员的知识、经验和能力。
11. 根据《建设工程质量管理条例》,在工程项目建设监理过程中,未经总监理工程师签字,( )。
A. 建设材料、构配件不得在工程上使用
B. 建筑设备不得在工程上安装
C. 施工单位不得进行下一道工序的施工
D. 建设单位不得进行竣工验收
【答案】D
【解析】未经监理工程师签字,建筑材料、建筑构配件和设备不得在工程上使用或者安装,施工单位不得进行下一道工序的施工。未经总监理工程师签字,建设单位不拨付工
程款,不进行竣工验收。
12. 根据《建设工程监理规范》(GB 50319-2000),编制工程建设监理规划应遵循的程序和依据,说法不正确的是( )。
A. 在收到设计文件后开始编制
B. 在签订委托监理合同前编制完成
C. 完成后必须经监理单位技术负责人审核批准
D. 依据监理大纲、委托监理合同、项目审批文件等进行编
制【答案】B
【解析】工程建设监理规划应在签订委托监理合同及收到设计文件后开始编制,并应在召开第一次工地会议前报送业主。
13. 根据《建设工程工程量计价规范》(GB 50500-2013),投标时不能作为竞争性费用的是( )。
A. 夜间施工增加费
B. 已完工程保护费
C. 安全文明施工费
D. 冬雨季施工增加费
【答案】C
【解析】规费、税金、安全文明施工费投标时不得作为竞争性费用。

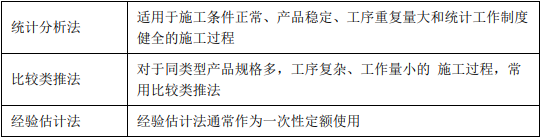

14. 对于同类产品规格多,工序重复、工作量小的施工过程,编制人工定额宜采用的方法是( )。
A. 经验估价法对于同类型产品规格多
B. 技术测定法工序重复
C. 统计分析法工作量小的施工过程
D. 比较类推法 常用比较类推法【答
案】D
【解析】
15. 施工企业在投标报价时,周转性材料的消耗量应按( )计算。
A. 周转使用次数
B. 摊销量
C. 每周转使用一次的损耗量
D. 一次使用量
【答案】B
【解析】周转材料消耗量指标,应当用一次使用量和摊销量两个指标表示。
◆ 一次使用量是指周转材料在不重复使用时的一次使用量,供施工企业组织施工用;
◆ 摊销量是指周转材料退出使用,应分摊到每一计量单位的结构构件的周转材料消耗量,供施工企业成本核算或投标报价使用。

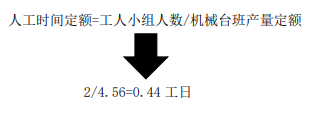

16. 斗容量 1m³反铲挖土机,挖三类土,装车,挖土深度 2m 以内,小组成员两人,机械台班产量为 4.56(定额单位 100m³),则用该机械挖土 100m³的人工时间定额为()。
A. 0.44 台班
B. 0.44 工日
C. 0.22 台班
D. 0.22 工日
【答案】B
17. 根据《建设工程工程量清单计价规范》(GB 50500-2013),对于任一招标工程量清单项目,如果因业主方变更的原因导致工程量偏差,则调整原则为( )。
A. 当工程量增加超过 15%以上时,其增加部分的工程量单价应予调低
B. 当工程量减少超过 15%以上时,其相应部分的措施费应予调高

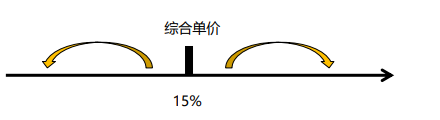

C. 当工程量增加超过 15%以上时,其增加部分的工程量单价应予调高
D. 当工程量减少超过 10%以上时,其相应部分的措施费应予调低
【答案】A
【解析】当工程量增加超过 15%时,其增加部分单价应予以调低;
当工程量减少超过 15%时,减少后剩余部分单价应予以调高。
18. 某工程项目施工合同约定竣工日期为 2020 年 6 月 30 日,在施工中因持续下雨导致甲供材料未能及时到货,使工程延误至 2020 年 7 月 30 日竣工。由于 2020 年 7 月 1 日起当地计价政策调整,导致承包人额外支付了 30 万元工人工资,关于增加的 30 万元责任承担的说法,正确的是( )。
A.持续下雨属于不可抗力,造成工期延误,增加的 30 万元由承包人承担
B.发包人原因导致的工期延误,因此政策变化增加的 30 万元由发包人承担
C.增加的 30 万元因政策变化造成,属于承包人的责任,由承包人承担
D.工期延误是承包人原因,增加的 30 万元是政策变化造成,应由双方共同承担
【答案】B
【解析】非承包人原因导致的工期延误,在延误期间出现法律变化,由此增加的费用和(或)延误的工期由发包人承担。
19. 根据《建设工程工程量清单计价规范》(GB 50500-2013),关于因变更引起的价格调整的说法,正确的是( )。
A. 已标价工程量清单中有适用于变更工作的子目的, 承包人可根据当前市场价格进行重新报价
B. 已标价工程量清单中没有适用于变更工作的子目或类似子目的,承包人可以按照成本加利润的原则进行重新报价
C. 已标价工程量清单中没有适用于变更工作的子目的,但有类似子目的,由承包人参照类似子目确定变更工作单价
D. 已标价工程量清单中没有适用于变更工作的子目的,但有类似子目的,由发包人参照类似子目确定变更工作单价
【答案】B
【解析】已标价工程量清单中没有适用于变更工作的子目或类似子目的,承包人可以按照成本加利润的原则进行重新报价。
20. 某工程由于业主方征地拆迁没有按期完成,监理工程师下令暂停施工一个月,独立承包人除提出人工费、材料费、施工机械使用费索赔外,还可以索赔的费用是( )。
A. 现场管理费、保险费、保函手续费、利息、企业管理费
B. 现场管理费、保险费、保函手续费、企业管理费、措施项目费 措施项目费
C. 保险费、保函手续费、利息、企业管理费、安全文明施工费 安全文明施工费没有措施项目费的增加,不可以索赔措施项目费, BC 错误
D. 现场管理费、保险费、保函手续费、企业管理费、分包费用 分包费用独立承包人不存在分包人,所以不包含分包费, D 错误
【答案】A
21. 建设项目施工成本考核的主要指标包括( )。
A. 责任成本降低额和责任成本降低率
B. 预算成本降低额和预算成本降低率
C. 施工成本降低额和施工成本降低率
D. 施工成本动态变化额和施工成本动态变化率
【答案】C
【解析】建设项目施工成本考核的主要指标包括施工成本降低额和施工成本降低率。

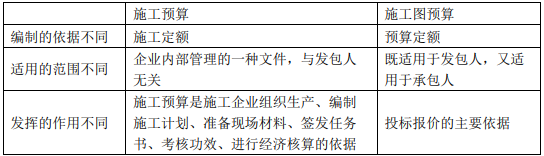

22. 关于施工预算和施工图预算比较的说法,正确的是( )。
A. 施工预算既适用于建设单位,也适用于施工单位 错误施工图预算既适用于建设单位,也适用于施工单位
B. 施工预算的编制以施工定额为依据,施工图预算的编制以预算定额为依据 正确
C. 施工预算是投标报价的依据,施工图预算是施工企业组织生产的依据 错误施工图预算是投标报价的依据,施工预算是施工企业组织生产的依据
D. 编制施工预算依据的定额比编制施工图预算依据的定额粗略一些 错误
施工定额比预算定额划分得更详细、更具体
【答案】B
【解析】
23. 为了提高项目按期竣工的保证率,利用“S”形曲线编制成本计划时,可以采取的做法是( )。
A. 非关键线路上的工作都按最迟时间开始
B. 所有工作都按最早时间开始
C. 施工成本大的工作按最迟时间开始
D. 人工消耗量大的工作按最早时间开始
【答案】B
【解析】一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的。但同时也降低了项目按期竣工的保证率。
24. 关于建设工程项目施工成本控制的说法。正确的是( )。
A. 施工成本管理体系由社会有关组织进行评审和认证
B. 管理行为控制程序是进行成本过程控制的重点
C. 施工成本控制可分为事前控制、过程控制和事后控制
D. 管理行为控制程序和指标控制程序是相互独立的
【答案】C
25. 在工程项目的施工阶段,对现场用到的钢钉、钢丝等零星材料的用量控制,宜采用的控制方法是( )。
A. 定额控制
B. 计量控制
C. 指标控制
D. 包干控制
【答案】D
【解析】对于零星材料适合采用包干控制。
26. 根据《建筑安装工程费用项目组成》(建标[2013]44 号),因病而按计时工资标准的一定比例支付的工资属于( )。
A. 特殊情况下支付的工资
B. 津贴补贴
C. 医疗保险费
D. 职工福利
费【答案】A
【解析】因病而按计时工资标准的一定比例支付的工资属于特殊情况下支付的工资。
27. 建设工程项目总进度目标论证的工作有:① 项目的工作编码;② 项目结构分析;③ 编制各层进度计划;④ 进度计划系统的结构分析等。对上述四项工作而言,其正确的
工作步骤是( )。
A. ②→④→①→③
B. ①→②→④→⑧
C. ④→③→④→②
D. ②→④→③→①
【答案】A
【解析】建设工程项目总进度目标论证的工作步骤如下:
(1)调查研究和收集资料;
(2)进行项目结构分析;
(3)进行进度计划系统的结构分析;
(4)确定项目的工作编码;
(5)编制各层(各级)进度计划;
(6)协调各层进度计划的关系和编制总进度计划;
(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;
(8)若经过多次调整,进度目标无法实现,则报告项目决策者。
28. 工程项目的施工总进度计划是属于( )。
A. 项目的施工总进度方案
B. 项目的指导性施工进度计划
C. 项目施工的年度施工计划
D. 项目的控制性施工进度计划
【答案】D
【解析】一般而言,一个工程项目的施工总进度规划或施工总进度计划是工程项目的控制性施工进度计划。
29. 下列进度计划中,可直接用于组织施工作业的计划是( )。
A. 施工企业的旬生产计划
B. 建设工程项目施工的月度施工计划
C. 施工企业的月度生产计划
D. 建设工程项目施工的季度施工计划
【答案】B
【解析】月度施工计划和旬施工作业计划是用于直接组织施工作业的计划,它是实施性施工进度计划。实施性施工进度计划属于项目计划,不是企业的生产计划。
30. 某双代号网络计划如下图所示,其关键线路有 ( )条。
A. 1 B. 2 C. 3 D. 4
【答案】C

【解析】三条关键线路,①②⑦⑧⑨,①②③⑥⑧⑨,①②③④⑤⑥⑧⑨总工期 15。
31. 双代号网络图如下图所示,工作 3-5 的总时差为( )。
A. 1 B. 2 C. 3 D. 4
【答案】A
【解析】工作 3-5 的最早开始时间等于 4,最迟开始时间等于 5,总时差=LS-ES=1。
32. 某网络计划中,工作 A 的紧后工作是 B 和 C,工作 B 的最迟开始时间为 14,最早开始时间为 10;工作 C 的最迟完成时间为 16,最早完成时间为 14;工作 A 与工作 B、C 的时间间隔分别为 5 天和 4 天,则工作 A 的总时差和自由时差分别为( )。
A. 3 和 4
B. 7 和 5
C. 6 和 4
D. 10 和 5
【答案】C
【解析】工作 B 的总时差=LS-ES=14-10=4,工作 C 的总时差=LF-EF=16-14=2,A 工作的总时差等于(4+5,2+4)的最小值 6,自由时差等于其与紧后工作之间时间间隔
的最小值 4。
33. 工程网络计划工期优化过程中,在选择缩短持续时间的关键工作时一般不应考虑的因素是( )。
A. 持续时间最长的工作
B. 缩短持续时间对质量和安全影响不大的工作
C. 缩短持续时间所需增加的费用最小的工作
D. 有充足备用资源的工作
【答案】A
【解析】当计算工期不能满足要求工期时,可通过压缩关键工作的持续时间以满足工
期要求。在选择缩短持续时间的关键工作时,宜考虑下述因素:
(1)缩短持续时间对质量和安全影响不大的工作;
(2)有充足备用资源的工作;
(3)缩短持续时间所需增加的费用最少的工作等。
34. 某工程网络计划中工作 M 的总时差为 3 天,自由时差为 0。该计划执行过程中,只有工作 M 的实际进度拖后 4 天,则工作 M 的实际进度将其紧后工作的最早开始时间推迟和使总工期延长的时间分别为( )。
A. 3 天和 0 天
B. 3 天和 1 天
C. 4 天和 0 天
D. 4 天和 1 天
【答案】D
【解析】总时差指的是在不影响总工期的前提下,可以利用的机动时间。自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
35. 下列进度控制措施中,属于管理措施的是( )。
A. 编制与进度计划相适应的资源需求计划
B. 应用信息技术(互联网)进行进度控制
C. 制定进度控制工作流程
D. 选择先进的施工技术
【答案】B
【解析】施工进度控制的管理措施涉及管理的思想、管理的方法、管理的手段、承发包模式、合同管理和风险管理等。A 经济措施,C 组织措施,D 技术措施。
36. 施工质量特性主要体现在由施工形成的建筑产品的( )。
A. 适用性、安全性、美观性、耐久性
B. 安全性、耐久性、美观性、可靠性
C. 适用性、安全性、耐久性、可靠性
D. 适用性、先进性、耐久性、可靠
性【答案】C
【解析】质量特性主要体现在由施工形成的建筑工程的适用性、安全性、耐久性、可靠性、经济性及环境的协调性等六个方面。

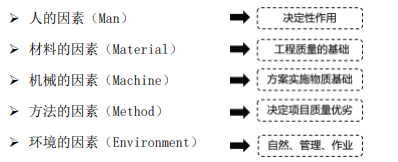

37. 影响施工质量的五大要素是指人、材料、机械及( )。
A. 方法与环境
B. 投资额与合同工期
C. 方法与设计方案
D. 投资额与环境
【答案】A
【解析】
38. 第三方认证机构对施工企业质量管理体系实施的监督管理应每( )进行一次。
A. 一年
B. 三个月
C. 半年
D. 三年
【答案】A
【解析】第三方认证机构对施工企业质量管理体系实施的监督管理应每年进行一次。
39. 项目开工前的技术交底书应由施工项目技术人员编制,经( )批准。
A. 项目经理
B. 总监理工程师
C. 项目技术负责人
D. 专业监理工程师
【答案】C
【解析】项目开工前的技术交底书应由施工项目技术人员编制,经项目技术负责人批准。
40. 施工单位必须认真进行施工测量复核工作,并应将复核结果报送( )复验确认。
A. 项目经理
B. 监理工程师
C. 建设单位项目负责人
D. 项目技术负责人
【答案】B
【解析】施工过程中必须认真进行施工测量复核工作,其复核结果应报送监理工程师复验确认后,方能进行后续相关工序的施工。

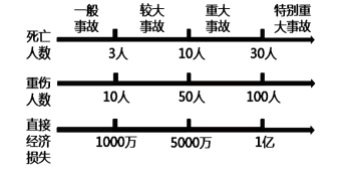

41. 某工程混凝土浇筑工程中发生脚手架倒塌,造成 11 名施工人员当场死亡,此次工程质量事故等级应认定为( )。
A. 一般事故
B. 较大事故
C. 重大事故
D. 特别重大事故
【答案】C
【解析】C 重大事故是指造成 10 人以上 30 人以下死亡的事故。

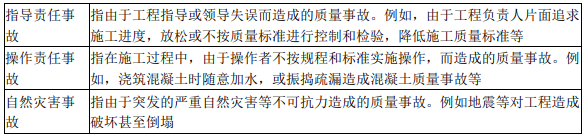

42. 由于工程负责人不按规范指导施工,随意压缩工期造成的质量事故,按事故责任分类,属于( )。
A. 指导责任事故
B. 操作责任事故
C. 技术责任事故
D. 自然灾害事故
【答案】A
【解析】
43. 工程质量缺陷按修补方案处理后,仍无法保证达到规定的使用和安全要求,又无法返工处理的,其正确的处理方式是( )。
A. 限制使用
B. 报废处理
C. 加固处理
D. 不做处理
【答案】A
限制使用 当工程质量缺陷按修补方法处理后
报废处理 无法保证达到规定的使用要求和安全要求
加固处理 而又无法返工处理的情况下
不做处理 可做结构卸荷或减荷以及限制使用
44. 政府质量监督机构在监督检查过程中发现门窗工程质量不合格,并查实是承包商原因造成,则应签发()。
A. 全都暂停施工指令单
B. 临时收缴资质证书通知单
C. 吊销资质证书通知单
D. 质量问题整改通知单
【答案】D
【解析】监督机构对在施工过程中发生的质量问题、质量事故进行查处。根据质量监督检查的状况,对查实的问题可签发“质量问题整改通知单”或“局部暂停施工指令单”,对问题严重的单位也可根据问题的性质签发“临时收缴资质证书通知书”等处理意见。
45. 在施工过程中,除不定期的监督检查外,质量监督机构还应每月安排监督检查的是( )。
A. 基础工程
B. 屋面防水工程
C. 外装修工程
D. 室内管网工程
【答案】A
【解析】对基础和主体结构阶段的施工应每月安排监督检查。
46. 关于施工企业职业健康安全与环境管理要求的说法,正确的是( )。
A. 取得安全生产许可证的施工企业,可以不设立安全生产管理机构 错误
取得安全生产许可证的施工企业应设立安全生产管理机构
B. 企业法定代表人是安全生产的第一责任人,项目经理是施工项目生产的主要负责人 正确
C. 建设工程实行总承包的,分包合同中明确各自安全生产方面的权利和义务,分包单位发生安全生产事故时,总承包单位不承担连带责任 错误
总承包和分包单位对分包工程的安全生产承担连带责任
D. 建设工程项目中防治污染的设施,经监理单位验收合格后方可投入使用 错误
建设工程项目中防治污染的设施,必须与主体工程同时设计、同时施工、同时投产使用;经原审批环境影响报告书环保主管部门验收合格
【答案】B
【解析】选项 A,正确的表述应为“施工企业应当具备安全生产的资质条件,取得安全生产许可证的施工企业应设立安全生产管理机构,配备合格的专职安全生产管理人员,
并提供必要的资源”;
选项 C,正确的表述应为“分包单位不服从管理导致生产安全事故的,由分包单位承担主要责任,总承包和分包单位对分包工程的安全生产承担连带责任”;
选项 D,正确的表述应为“建设工程项目中防治污染的设施,必须与主体工程同时设计、同时施工、同时投产使用。防治污染的设施必须经原审批环境影响报告书的环境保护
行政主管部门验收合格后,该建设工程项目方可投入生产或者使用”。
47. 施工企业职业健康安全和环境管理体系的管理评审是( )。
A. 管理体系接受政府监督的一种体制
B. 管理体系自我保证和自我监督的一种机制
C. 企业最高管理者对管理体系的系统评价
D. 对企业执行相关法律情况的评价
由施工企业的最高管理者对管理体系的系统评价
【答案】C
48. 根据《建设工程安全生产管理条例》,施工单位应对达到一定规模的危险性较大的分部分项工程编制专项施工方案,经施工单位技术负责人和( )签字后实施。
A. 项目经理
B. 项目技术负责人
C. 总监理工程师
D. 建设单位项目负责人
【答案】C
【解析】根据《建设工程安全生产管理条例》,施工单位应对达到一定规模的危险性较大的分部分项工程编制专项施工方案,经施工单位技术负责人和总监理工程师签字后实施。
49. 安全生产责任制度的主要内容不包括( )。
A. 生产经营单位主要负责人是本单位安全生产第一责任人
B. 明确总分包的安全生产责任
C. 项目主要工种的安全技术操作规程
D. 建筑面积 1 万 m2 以上的工地至少配备 3 名专职安全人员
【答案】D
【解析】施工现场应按工程项目大小配备专(兼)职安全人员。以建筑工程为例,可按建筑面积 1 万 m2 以下的工地至少有一名专职人员;1 万 m2 以上的工地设 2~3 名专职人员;5 万 m2 以上的大型工地,按不同专业组成安全管理组进行安全监督检查。
50. 某施工现场道路上出现了一个坑,项目经理部不仅设置了防护栏及警示牌,还设置了照明灯及夜间警示红灯,这体现了安全事故隐患治理的( )原则。
A. 预防与减灾并重治理
B. 单项隐患综合治理
C. 冗余安全度治理
D. 动态治理
【答案】C
【解析】为确保安全,在处理安全隐患时应考虑设置多道防线,即使有一两道防线无效,还有冗余的防线可以控制事故隐患,这属于冗余安全度治理原则。
51. 关于生产安全事故应急预案管理的说法,正确的是( )。
A. 非参建单位的安全生产及应急管理方面的专家,均可受邀参加应急预案评审
B. 地方各级人民政府应急管理部门的应急预案应报同级人民政府备案,同时抄送上一级人民政府应急管理部门
C. 施工单位的应急预案经评审后,由单位技术负责人签署公布
D. 施工单位每半年必须组织 1 次专项应急预案演练
【答案】B
【解析】A 项错误,有利害关系的应该回避。施工单位的应急预案经评审或者论证后,由本单位主要负责人签署公布。根据本单位的事故预防重点,每年至少组织一次综合应急
预案演练或者专项应急预案演练,每半年至少组织一次现场处置方案演练。
52. 安全事故调查报告的内容一般不包括( )。
A. 事故发生的经过和救援情况
B. 事故损失
C. 对事故责任者的处罚措施
D. 事故防范和整改措施
【答案】C
【解析】事故调查报告的内容应包括:(1)事故发生单位概况;(2)事故发生经过和事故救援情况;(3)事故造成的人员伤亡和直接经济损失;(4)事故发生的原因和事
故性质;(5)事故责任的认定和对事故责任者的处理建议;(6)事故防范和整改措施。
53. 施工现场文明施工“五牌一图”中,“五牌”是指( )。
A. 工程概况牌、管理人员名单和监督电话牌、消防保卫牌、安全生产牌、文明施工牌
B. 工程概况牌、管理人员名单和监督电话牌、现场平面布置牌、安全生产牌、文明施工牌
C. 工程概况牌、现场危险警示牌、现场平面布置牌、安全生产牌、文明施工牌
D. 工程概况牌、现场危险警示牌、消防保卫牌、安全生产牌、文明施工牌
【答案】A
【解析】“五牌一图”,即工程概况牌、管理人员名单及监督电话牌、消防保卫(防火责任)牌、安全生产牌、文明施工牌和施工现场平面图。
54. 关于建设工程施工现场环境管理的说法,正确的是( )。
A. 施工现场用餐人数在 50 人以上的临时食堂,应设置简易有效的隔油池
B. 进入施工现场的车辆应安装净化消声器,防止噪声和冒黑烟
C. 施工现场化学药品、外加剂等要妥善入库保存,防治污染水体
D. 在城区、郊区城镇和居住稠密区,只能在夜间使用敞口锅熬制沥青
【答案】C
【解析】施工现场 100 人以上的临时食堂,污水排放时可设置简易有效的隔油池。尾气超标的车辆,应安装净化消声器,防止噪声和冒黑烟。在城区、郊区城镇和居民稠密
区、风景旅游区、疗养区及国家规定的文物保护区内施工的工程,严禁使用敞口锅熬制沥青。
55. 按照我国现行规定,建筑施工场界内夜间噪声限值不得高于( )分贝。
A. 70
B. 65
C. 60
D. 55
【答案】D

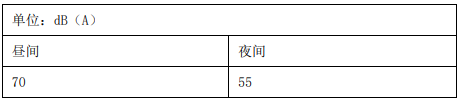

【解析】环境施工场界环境噪声线指标
56. 关于招标信息发布与修正的说法,正确的是( )。
A. 招标人在发布招标公告或发出投标邀请书后,不得擅自终止招标 正确
B. 招标人或其委托的招标代理机构只能在一家指定的媒介发布招标公告 错误
招标人或其委托的招标代理机构应至少在一家指定媒介发布招标公告
C. 自招标文件出售之日起至停止出售之日止,最短不得少于 3 日 错误
招标文件自出售之日起至停止出售之日止最短不得少于 5 日
D. 招标人对已发出的招标文件进行修改,应当在招标文件要求提交投标文件截止时间至少 5 日前发出 错误
招标人对已发出的招标文件进行修改,应当在招标文件要求提交投标文件截止时间至少 15 日前发出
【答案】A
【解析】招标文件自出售之日起至停止出售之日止最短不得少于 5 日;招标人或其委托的招标代理机构应至少在一家指定媒介发布招标公告;
招标人对已发出的招标文件进行修改,应当在招标文件要求提交投标文件截止时间至少 15 日前发出;
招标人在发布招标公告或发出投标邀请书后,不得擅自终止招标。
57. 下列合同履约情形中,属于发包人违约的情形是( )。
A. 承包人阅读发包人提供的地勘、水文气象资料推断错误
B. 监理人无正当理由未在约定期内发出复工指示,导致承包人无法复工的
C. 因地震造成工程停工的
D. 发包人支付合同进度款后,承包人未及时发放给民工的
在履行合同过程中发生的下列情形,属发包人违约:
(1)发包人未能按合同约定支付预付款或合同价款,或拖延、拒绝批准付款申请和支付凭证,导致付款延误的;
(2)发包人原因造成停工的;
(3)监理人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的;
(4)发包人无法继续履行或明确表示不履行或实质上已停止履行合同的;
(5)发包人不履行合同约定其他义务的。
【答案】B
【解析】在履行合同过程中发生的下列情形,属发包人违约:
(1)发包人未能按合同约定支付预付款或合同价款,或拖延、拒绝批准付款申请和支付凭证,导致付款延误的;
(2)发包人原因造成停工的;
(3)监理人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的;
(4)发包人无法继续履行或明确表示不履行或实质上已停止履行合同的;
(5)发包人不履行合同约定其他义务的。
58. 下列暂停施工的情形中,不属于承包人应当承担责任的是( )。
A. 业主方提供设计图纸延误造成的工程施工暂停
B. 为保证钢结构构件进场,暂停进场线路上的结构施工
C. 未及时发放劳务工工资造成的工程施工暂停
D. 迎接地方安全检查造成的工程施工暂停
【答案】A
【解析】业主方提供设计图纸延误造成的工程施工暂停是发包人的责任。
59. 关于缺陷责任和保修责任的说法,正确的是( )。
A. 在全部工程竣工验收前,已经发包人的提前验收的单位工程,其缺陷责任期起算日期仍按全部工程实际竣工验收日期起计算
B. 在缺陷责任期,包括根据合同规定延长的期限终止后 14 天内,由监理人向承包人出具经发包人签认的缺陷责任期终止证书,并退还剩余的质量保证金
C. 缺陷责任期内,承包人对已经接收使用的工程负责日常维护工作
D. 由于承包人原因造成某项工程设备无法按原定目标使用而需要再次修复的,发包人有权要求承包人相应延长缺陷责任期,最长不得超过 12 个月
【答案】B
【解析】
◆ 在全部工程竣工验收前,已经发包人的提前验收的单位工程,其缺陷责任期起算日期相应提前,A 错误;
◆ 缺陷责任期内,发包人对已经接收使用的工程负责日常维护工作,C 错误;
◆ 由于承包人原因造成某项工程设备无法按原定目标使用而需要再次修复的,发包人有权要求承包人相应延长缺陷责任期,最长不得超过 2 年,D 错误。
60. 关于总价合同的说法,正确的是( )。
A. 总价合同适用于工期要求紧的项目,业主可在初步设计完成后进行招标,从而缩短招标准备时间 错误
成本加酬金合同
B. 工程施工承包招标时,施工期限一年左右的项目一般采用变动总价合同 错误
固定总价合同
C. 固定总价合同中可以约定,在发生重大工程变更时可以对合同价格进行调整 正确
D. 变动总价合同中,通货膨胀等不可预见因素的风险由承包商承担 错误
发包人承担
【答案】C
【解析】固定总价合同中可以约定,在发生重大工程变更时可以对合同价格进行调整。
61. 下列工程项目中,宜采用成本加酬金合同的是( )。
A. 工程结构和技术简单的工程项目
B. 工程设计详细,图纸完整、清楚,工作任务和范围明确的工程项目
C. 时间特别紧迫的抢救、救灾工程项目
D. 工程量暂不确定的工程项目
成本加酬金合同适用于
时间特别紧迫的抢救、救灾工程项目
【答案】C
62. 关于成本加奖金合同的说法,正确的是( )。
A. 奖金是按照报价书的成本估算指标制定的,合同中对估算指标规定的低点为工程成本估算的 50%~95%
B. 奖金是按照报价书的成本估算指标定制的,合同对估算指标规定的顶点为工程成本估算的 100%~155%
C. 承包商在估算成本顶点以上完成工程时,对承包商的最大罚款额度不超过原先商定的最高酬金值
D. 承包商在估算成本低点以下完成工程时,也不能加大酬金值或酬金百分比
【答案】C
奖金是根据报价书中的成本估算指标制定的,在合同中对这个估算指标规定一个低点和顶点,分别为工程成本估算的 60%~75%和 100%~135% 如果成本在低点之下,则可加大酬金值或酬金百分比
63. 下列合同实施偏差分析的内容中,不属于合同实施趋势分析的是( )。
A. 项目管理团队绩效奖惩
B. 总工期的延误
C. 总成本的超支
D. 最终工程经济效益水平
◆ 最终的工程状况,包括总工期的延误、总成本的超支、质量标准、所能达到的生产能力(或功能要求)等;
◆ 承包商将承担什么样的后果,如被罚款、被清算,甚至被起诉,对承包商资信、企业形象、经营战略的影响等;
◆ 最终工程经济效益(利润)水平。
【答案】A
64. 关于施工合同索赔的说法,正确的是( )。
A. 承包人可以直接向业主提出索赔要求 错误
承包人应向监理单位递交索赔通知
B. 业主必须通过监理单位向承包人提出索赔要求 正确
C. 承包人接受竣工付款证书后,仍有权提出在证书颁发前发生的任何索赔 错误
承包人按合同约定接受了竣工付款证书后,应被认为已无权再提出在合同工程接收证书颁发前所发生的任何索赔
D. 承包人提出索赔要求时,业主可以进行追加处罚 错误
承包人提出索赔要求与业主进行追加处罚之间没有必然联系
【答案】B
【解析】选项 A,承包人应向监理单位递交索赔通知;
选项 C,承包人按合同约定接受了竣工付款证书后,应被认为已无权再提出在合同工程接收证书颁发前所发生的任何索赔。
选项 D,承包人提出索赔要求与业主进行追加处罚之间没有必然联系。
65. 关于对承包人索赔文件审核的说法,正确的是( )。
A. 监理人收到承包人提交的索赔通知书后,应及时转交发包人,监理人无权要求承包人提交原始记录 错误
必要时监理人可要求承包人提交全部原始记录副本
B. 监理人根据发包人的授权,在收到索赔通知书的 60 天内,将索赔处理结果答复承包人 错误 42天
C. 承包人不接受索赔处理结果的,应直接向法院起诉 索赔 错误
按合同约定的争议解决办法处理
D. 承包人接受索赔处理结果的,发包人应在索赔处理 结果答复后 28 天内完成赔付 正确
【答案】D
【解析】承包人接受索赔处理结果的,发包人应在索赔处理结果答复后 28 天内完成赔付。
66. 下列工程合同风险中,属于合同信用风险的( )。
A. 工程变更风险
B. 物价上涨风险
C. 非法分包风险
D. 不可抗力风险
【答案】C
【解析】合同信用风险是指主观故意原因导致的,表现为合同双方的机会主义行为,如业主拖欠工程款,承包商层层转包、非法分包、偷工减料、以次充好、知假买假等。
67. 为了保证保险的有效性和连贯性,国内工程一切险通常由( )办理。
A. 监理人
B. 项目法人
C. 项目承包人
D. 项目主管部门
【答案】B
【解析】工程一切险,国内工程通常由项目法人办理保险,国际工程一般要求承包人办理保险。
68. 关于施工总承包模式特点的说法,正确的是( )。
A. 施工总承包单位负责项目总进度计划的编制、控制、协调 错误
施工总进度计划的编制、控制和协调由施工总承包单位负责,而项目总进度计划的编制、控制和协调应由业主负责。
B. 项目质量取决于业主的管理水平和施工总承包单位的技术水平 错误
项目质量的好坏很大程度上取决于施工总承包单位的选择,取决于施工总承包单位的管理水平和技术水平。
C. 在开工前就有明确的合同价,有利于业主对总造价的早期控制 正确
D. 业主需负责与施工总承包及所有分包单位的管理与协调 错误
业主只负责施工总承包单位的管理及组织协调,工作量大大减小
【答案】C
69. 关于施工总承包管理合同价格的说法,正确的是( )。
A. 施工总承包管理合同价应该在建安工程总造价确定后按费率进行计取
B. 施工总承包管理单位除收取总包管理费外,还需计取总包、分包单位的差价
C. 总承包管理合同总价不是一次确定,可在某一部分施工图设计完成后,确定该部分工程的合同价
D. 所有分包合同和分供货合同由总承包管理单位确定,不需进行投标报价
【答案】C
【解析】施工总承包管理合同中一般只确定总承包管理费,通常是按工程建安造价的一定百分比计取,也可以确定一个总价而不需要事先确定建安工程总造价,合同总价不是
一次确定,某一部分施工图设计完成以后,再进行该部分工程的施工招标,确定该部分工程的合同价,分包和材料供应商的确定都是需要招标的。
70. 国际工程管理领域中,信息管理的核心指导文件是( )。
A. 技术标准
B. 工程档案管理制度
C. 信息编码体系国际工程管理领域中
D. 信息管理手册信息管理手册是信息管理的核心指导文件
【答案】D
71. 承包商对工程的成本控制、进度控制、质量控制、合同管理和信息管理等管理工作进行编码的基础有( )。
A. 项目结构的编码
B. 工作任务分工表
C. 管理职能分工表
D. 工作流程图
E. 项目结构图
项目结构图和项目结构编码是其他编码的基础
【答案】AE
72. 施工组织总设计、单位工程施工组织设计及分部(分项)工程施工组织设计都具备的内容有( )。
A. 施工进度计划
B. 各项资源需求量计划
C. 施工部署
D. 工程概况
E. 主要技术经济指标
【答案】ABD
【解析】施工组织总设计、单位工程施工组织设计及分部(分项)工程施工组织设计都具备的内容有施工进度计划、各项资源需求量计划、工程概况。
73. 根据《建设工程施工合同(示范文本)》(GF-2013-0201),关于施工项目经理的说法,正确的有( )。
A. 承包人接到发包人更换项目经理的书面通知后,应在 14 天内向发包人提出书面改进报告 正确
B. 项目经理因特殊情况授权下属履行其职责时,必须 提前 48 小时通知监理人及发包人 7 天
C. 承包人未经发包人书面同意,不能擅自更换项目经理 正确
D. 承包人应在通用合同条款中明确项目经理的姓名、 职称、注册执业证书编号等事项专用条款
E. 承包人应向发包人提交与项目经理的劳动合同以及为其缴纳社会保险的有效证明 正确
【答案】ACE
74. 根据《建设工程项目管理规范》(GB/T 50326-2017),项目经理的权限有( )。
A. 签订工程施工承包合同
B. 进行授权范围内的利益分配
C. 参与组建项目管理机构
D. 参与选择大宗资源供应单位
E. 参与工程竣工验收
【答案】CD
【解析】A 项应为参与项目招标、投标和合同签订。BE 都属于项目经理的职责。
75. 根据《建设工程工程量清单计价规范》(GB 50500-2013),工程量清单中的其他项目清单包括的内容有( )。
A. 总承包服务费 其他项目清单包括:
B. 计日工 总承包服务费
C. 暂估价 计日工
D. 暂列金额 暂估价
E. 安全文明施工费 暂列金额
【答案】ABCD
76. 下列工作时间中,属于施工机械台班使用定额中必需消耗的时间有( )。
A. 机械操作工人加班工作的时间
B. 工序安排不合理造成的机械停工时间
C. 正常负荷下机械的有效工作时间
D. 有根据地降低负荷下的有效工作时间
E. 不可避免的无负荷工作时间
【答案】CDE
【解析】
77. 根据《标准施工招标文件》通用合同条款,关于工程进度款支付的说法,正确的有( )。
A. 承包人应在每个付款周期末,向监理人提交进度付款申请单及相应的支持性证明文件 正确 14 天
B. 监理人应在收到进度付款申请单和证明文件的 7 天内 完成核查,并经发包人同意后,出具经发包人签认的进度付款证书 错误
C. 监理人出具进度付款证书,不应视为监理人已同意、 接受承包人完成的该部分工作 正确 有权扣发
D. 监理人无权扣发承包人未按合同要求履行的工作的相应金额,应提交发包人进行裁决 错误 14天
E. 发包人应在签发进度付款证书后的 28 天内,将进度应付款支付给承包人 错误
【答案】AC
【解析】监理人应在收到进度付款申请单和证明文件的 14 天内完成核查,并经发包人同意后,出具经发包人签认的进度付款证书,B 错误;
监理人有权扣发承包人未按合同要求履行的工作的相应金额,应提交发包人进行裁决,D 错误;
发包人应在监理人收到进度付款申请单的 28 天内,将进度应付款支付给承包人,E 错误。
78. 下列施工成本管理措施中,属于经济措施的有( )。
【答案】CE
【解析】AD 属于技术措施,B 属于合同措施。
79. 关于赢得值法及相关评价指标的说法,正确的有( )。
A. 进度偏差为负值时,表示实际进度快于计划进度 错误
进度偏差为负值时,表示实际进度拖延
B. 理想状态是已完工作实际费用、计划工程预算费用和已完成工作预算费用三条曲线靠得很近并平稳上升 正确
C. 费用(进度)偏差适于同一项目和不同项目比较中采用 错误
费用(进度)偏差仅适于同一项目的比较
【答案】BDE
80. 施工进度计划检查的内容包括( )。
A. 实际进度与计划进度的偏差
B. 前一次检查提出问题的整改情况
C. 资源使用及进度保证的情况
D. 工作时间的执行情况
E. 工程量的完成情况
施工进度计划检查的内容包括:
① 检查工程量的完成情况;
② 检查工作时间的执行情况;
③ 检查资源使用及与进度保证的情况;
④ 前一次进度计划检查提出问题的整改情况。
【答案】BCDE
81. 某单代号网络计划如下图,其关键线路有( )。
A. ①-④-⑥-⑦-⑧
B. ①-④-⑦-⑧
C. ①-③-⑥-⑦-⑧
D. ①-②-⑧
E. ①-③-⑤-⑧
【答案】CE
【解析】关键线路为 1358,13678,计算工期 25。
82. 施工质量保证体系中,属于工作保证体系内容的有( )。
A. 编制质量计划
B. 建立工作制度 工作保证体系主要是
C. 明确工作任务 ◆ 明确工作任务
D. 分解质量目标 ◆ 建立工作制度
E. 成立质量管理小组
【答案】BC
【解析】
➢ 思想保证体系——“质量第一”“一切为用户服务”
➢ 组织保证体系——建立健全各级质量管理组织
➢ 工作保证体系——三个阶段(施工准备阶段、施工阶段、竣工验收阶段)
首要 关键 成品保护
83. 施工质量控制的特点有( )。
A. 结果控制要求高 施工质量控制的特点:
B. 控制的难度大 (1)需要控制的因素多;
C. 需要控制的因素多 (2)控制的难度大;
D. 终检局限性大 (3)过程控制要求高;
E. 过程控制要求高 (4)终检局限大。
【答案】BCDE
84. 下列引发工程质量事故的原因中,属于管理原因的有( )。
【答案】CE
【解析】A 属于技术原因,B 属于经济原因,D 属于自然灾害。
85. 政府质量监督管理的内容有( )。
A. 抽查主要建筑材料的质量
B. 依法处罚违法违规行为
C. 监督工程竣工验收
D. 定期统计分析本地区质量情况
E. 抽查施工进度计划的执行情况
【答案】ABCD
【解析】工程质量监督管理包括下列内容:
(1)执行法律法规和工程建设强制性标准的情况;
(2)抽查涉及工程主体结构安全和主要使用功能的工程实体质量;
(3)抽查工程质量责任主体和质量检测等单位的工程质量行为;
(4)抽查主要建筑材料、建筑构配件的质量;
(5)对工程竣工验收进行监督;
(6)组织或者参与工程质量事故的调查处理;
(7)定期对本地区工程质量状况进行统计分析;
(8)依法对违法违规行为实施处罚。
86. 职业健康安全与环境管理体系的作业文件一般包括( )。
A. 作业指导书 作业文件一般包括
B. 监测活动准则 ➢ 作业指导书(操作规程)
C. 程序文件引用的表格 ➢ 管理规定
D. 管理规定 ➢ 监测活动准则
E. 绩效报告 ➢ 程序文件引用的表格
【答案】ABCD
87. 根据《建设工程安全生产管理条例》,施工单位应当组织专家对专项施工方案进行论证。审查的分部分项工程有( )。
A. 拆除工程
B. 地下暗挖工程
C. 高大模板工程
D. 起重吊装工程
E. 深基坑工程
【答案】BCE
➢ 涉及深基坑
➢ 地下暗挖工程
➢ 高大模板工程的专项施工方案,
施工单位还应当组织专家进行论证、审查
88. 根据《生产安全事故报告和调查处理条例》,符合施工生产安全事故报告要求的做法是( )。
A. 任何情况下,事故现场有关人员必须逐级上报事故情况
B. 较大、重大及特别重大事故,需逐级上报至国务院建设主管部门
C. 一般事故最高上报至省辖市人民政府安全生产监督管理部门
D. 一般事故逐级上报至省级人民政府安全生产监督管理 部门
E. 实行施工总承包的建设工程,由总包单位负责上报事故
【答案】BE
89.投标人须知是招标人向投标人传递的基础信息文件,投标人应特别注意其中的( )。
A. 招标工程的范围和详细内容
B. 招标人的职责权利
C. 施工技术说明
D. 投标文件的组成
E. 重要的时间安排
【答案】ADE
【解析】“投标人须知” 包括工程概况、招标内容及文件的组成、投标文件的组成、报价的原则、招投标时间安排等关键的信息。投标人需要注意招标工程的详细内容和范
围,避免漏报或多报。
90. 某单价合同的投标报价单中,钢筋混凝土工程量为 1000m³,投标单价为 300元/m³,合价为 30000 元;投标报价单的总报价为 8100000 元。关于此投标报价单的说法,
正确的有( )。
A. 钢筋混凝土的合价应该是 300000 元,投标人报价存在明显计算错误,业主可以先做修改再进行评标
B. 实际施工中工程量是 2000m³,则钢筋混凝土工程的价款金额应该是 600000 元
C. 该单价合同若采用固定单价合同,无论发生影响价格的任何因素,都不对该投标单价进行调整
D. 评标时应根据单价优先原则对总报价进行修正,正确报价应该为 8400000 元
E. 该单价合同若采用变动单价合同,双方可以约定在实际工程量变化较大时对该投标单价进行调整
【答案】ACE
【解析】评标时应根据单价优先原则对总报价进行修正,正确报价应该为8100000-30000+300000=8370000 元
91. 根据《标准施工招标文件》,合同履行中可以进行工程变更的情形有( )。
A. 改变合同中某项工作的施工时间
B. 为完成工程追加的额外工作
C. 改变合同中某项工作的质量标准
D. 取消合同中的某项工作,转由发包人实施
E. 改变合同工程的标高
【答案】ABCE
【解析】在履行合同中发生以下情形之一,应按下列规定进行变更:
(1)取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施;
(2)改变合同中任何一项工作的质量或其他特性;
(3)改变合同工程的基线、标高、位置或尺寸;
(4)改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序;
(5)为完成工程需要追加的额外工作。
92. 可以作为施工合同索赔证据的工程资料有( )。
A. 业主的口头指示
B. 施工标准和技术规范 ➢ 施工标准和技术规范、
C. 工程会议纪要 ➢ 工程会议纪要、
D. 官方发布的物价指数 ➢ 官方发布的物价指数
E. 施工技术交底书 可以作为施工合同索赔的证据
【答案】BCD
93. 根据《标准施工招标文件》的规定,下列说法中正确的是( )。
A. 监理人审查承包人提交的竣工验收申请报告后认为 尚不具备竣工验收条件的,应在收到竣工验收申请报告后的 14 天内通知承包人
B. 发包人经过验收后同意接收工程的,应在监理人收到竣工验收申请报告后的 56 天内,由监理人向承包人出具经 发包人签认的工程接收证书
C. 除专用条款另有约定外,经验收合格工程的实际竣工日期,以提交竣工申请报告的日期为准
D. 除专用条款另有约定外,承包人承担全部试运行费用
E. 竣工清场的费用由发包人承担
【答案】BCD
【解析】A 项,监理人审查后认为尚不具备竣工验收条件的,应在收到竣工验收申请报告后的 28 天内通知承包人。E 项,竣工清场的费用由承包人承担。
94. 某商品混凝土目标成本与实际成本对比如下表,关于其成本分析的说法,正确的有( )。
A. 产量增加使成本增加了 28600 元
B. 实际成本与目标成本的差额是 51536 元
C. 单价提高使成本增加了 26624 元
D. 该商品混凝土目标成本是 497696 元
E. 损耗率下降使成本减少了 4832 元
94. 某商品混凝土目标成本与实际成本对比如下表,关于其成本分析的说法,正确的有( )。
A. 产量增加使成本增加了 28600 元 错误
94. 某商品混凝土目标成本与实际成本对比如下表,关于其成本分析的说法,正确的有( )。
B. 实际成本与目标成本的差额是 51536 元 正确
94. 某商品混凝土目标成本与实际成本对比如下表,关于其成本分析的说法,正确的有( )。
C. 单价提高使成本增加了 26624 元 正确
94. 某商品混凝土目标成本与实际成本对比如下表,关于其成本分析的说法,正确的有( )。
D. 该商品混凝土目标成本是 497696 元 错误
94. 某商品混凝土目标成本与实际成本对比如下表,关于其成本分析的说法,正确的有( )。
E. 损耗率下降使成本减少了 4832 元 正确
【答案】BCE
【解析】
95. 关于施工文件归档的说法,正确的有( )。
A. 施工单位应在工程竣工验收后将工程档案向监理单位归档 错误
施工单位应在工程竣工验收后将工程档案向建设单位归档
B. 工程档案原件由建设单位保管 错误
工程档案原件由城建档案馆保管
C. 监理单位应对施工单位收齐的工程立卷文件进行审查 正确
D. 工程档案一般不少于两套 正确
E. 归档可以分阶段分期进行 正确
【答案】CDE
【解析】施工单位应在工程竣工验收后将工程档案向建设单位归档;工程档案原件由城建档案馆保管。
