2025年一级建造师考试《机电工程管理与实务》易错易考题-第四章试题
京疆援培注册一级建造师考试频道在分析考试大纲,总结历年考试真题的基础上,携手名师对2025年注册一级建造师考试难点、要点和重要考点进行研究,针对一级建造师考试各科目整理出了易错易考题的内容,京疆援培小编在这里跟考生分享2025年一级建造师考试《机电工程管理与实务》易错易考300题 - 第4章工业机电工程安装技术的试题内容,供考生备考学习之用。
2025年一级建造师考试《机电工程管理与实务》易错易考300题 - 第4章工业机电工程安装技术试题
第4章工业机电工程安装技术
一、单项选择题
1.设备安装精度测量时,下列误差中,不属于形状误差的是()。
A.直线度
B.同轴度
C.圆度
D.圆柱度
2.设备基础的质量因素中,影响安装精度的主要是()。
A.浇注方式和时间
B.沉降、强度和抗振性
C.表面积和平整度
D.温度和湿度
3.下列机械设备基础中,适用于需要减少基础振幅的大型设备的是()
A.扩展基础
B.联合基础
C.桩基础
D.沉井基础
4.齿轮装配时,下列说法正确的是()。
A.齿轮的端面与轴肩端面应靠紧贴合
B.基准端面与定位套的同轴度应符合传动要求
C.用0.1mm塞尺检查不应塞入
D.基准端面与轴线的垂直度应符合传动要求
5.设备基础按()分为减振基础和绝热基础。
A.组成材料
B.埋置深度
C.结构形式
D.使用功能
6.滚动轴承装配,轴承外圈与轴承座孔在对称于中心线120°范围内、与轴承盖孔在对称于中心线()范围内应均匀接触,且用0.03mm的塞尺检查时,塞尺不得塞入轴承外圈宽度的1/3。
A.60°
B.90°
C.120°
D.160°
7.压缩机空负荷试运行后,做法错误的是()。
A.停机后立刻打开曲轴箱检查
B.排除气路及气罐中的剩余压力
C.清洗油过滤器和更换润滑油
D.除气缸及管路中的冷凝液体
8.综合检验设备制造和设备安装质量的重要环节是()。
A.精度检测与调整
B.设备固定
C.工程验收
D.设备试运转
9.基础施工单位应提供设备基础质量合格证明文件中,主要检查验收的内容不包括()。
A.混凝土配合比
B.混凝土养护
C.混凝土强度
D.预压强度试验
10.压缩机在空负荷试验时,说法正确的是()。
A.在检查各部位无异常现象后,依次运转10min、30min和2h以上
B.各运动部件无异常声响,各紧固件无松动
C.润滑油压不得小于0.2MPa
D.润滑油的温度不应高于80℃
11.设备安装精度控制中,采用修配法对补偿件进行补充加工的目的是()。
A.解决设计存在的问题
B.抵消过大的安装累积误差
C.修补制造的加工缺陷
D.补偿零部件的装配偏差
12.联轴器装配时,下列不测量的参数是()。
A.轴向间隙
B.径向位移
C.端面间隙
D.两轴线倾斜
13.解体的大型减速机安装时,一次灌浆应在()进行。
A.底座就位后
B.设备粗找正后
C.整体精找正后
D.设备精找正后
14.下列关于滑动轴承安装说法正确的是()。
A.轴颈与轴瓦的侧间隙可用塞尺检查,单侧间隙为顶间隙的2/3
B.轴颈与轴瓦的顶间隙用压铅法检测
C.薄壁轴瓦的接触面可以研刮
D.厚壁轴瓦,未拧紧螺栓时,用0.06mm塞尺从外侧检查上下轴瓦接合面,任何部位塞入深度不得大于接合面宽度的1/3
15.下列关于机械设备安装工作说法错误的是()。
A.可以通过调整垫铁的厚度,使设备安装达到设计或规范要求的标高和水平度
B.二次灌浆是在设备精找正、地脚螺栓紧固、检测项目合格后,对设备底座和基础间进行的灌浆
C.一般解体设备装配顺序为:部件装配→组合件装配→总装配
D.集中润滑通常由润滑站、管路及附件组成润滑系统,通过管道输送定量的有压力的润滑剂到各润滑点
16.在管道气压试验前,应用空气进行预试验,试验压力宜为()MPa。
A.0.1
B.0.2
C.0.3
D.0.5
17.关于工业管道,压力试验的说法,错误的是()。
A.承受内压的埋地铸铁管道的试验压力,当设计压力小于或等于0.5MPa时,应为设计压力的2倍;当设计压力大于0.5MPa时,应为设计压力加0.5MPa
B.当管道与设备作为一个系统进行试验时,当管道的试验压力大于设备的试验压力时,应按管道的试验压力进行试验
C.位差较大的管道,应将试验介质的静压计入试验压力
D.承受外压的管道,试验压力应为内外压力之差的1.5倍,且不得低于0.2MPa
18.热力管道两个补偿器之间以及每一个补偿器两侧(指远的一端)应设置()。
A.弹簧支架
B.导向支架
C.活动支架
D.固定支架
19.关于工业管道危险标识说法错误的是()
A.凡属危险化学品应设置危险标识
B.标识方法是在管道基本标识色的标识上或附近涂150mm宽黄色
C.在黄色两侧各涂20mm宽黑色的色环或色带
D.工业生产中的消防专用管道应在管道上标识“消防专用”识别符号
20.关于油清洗实施要点,说法错误的是()。
A.油清洗应以油循环的方式进行
B.当设计文件或产品技术文件无规定时,管道油清洗后采用滤网检验
C.油清洗合格后的管道,采取封闭或充氮保护措施
D.每12h应在40℃~70℃内反复升降油温2~3次,并及时更换或清洗滤芯
21.关于工业管道气压试验的说法,正确的是()。
A.承受内压钢管及有色金属管试验压力应为设计压力的1.1倍,真空管道的试验压力应为0.2MPa
B.试验时应装有压力泄放装置,其设定压力不得高于试验压力1.15倍
C.试验前,应用空气进行预试验,试验压力宜为0.4MPa
D.试验时,应缓慢升压,当压力升至试验压力的50%时,如未发现异状或泄漏,继续按试验压力的10%逐级升压,每级稳压3min,直至试验压力
22.在管道预制工艺文件中,通常不包括()。
A.轴测图
B.管段加工工艺卡
C.焊接工艺卡
D.管道使用手册
23.管道进行气压试验的程序要求是()。
A.缓慢升压至试验压力的30%→按试验压力的10%逐级升压后每级稳压3min→直至试验压力稳压10min→试验压力降至设计压力涂发泡剂检验不泄漏为合格
B.缓慢升压至试验压力的50%→按试验压力的10%逐级升压后每级稳压3min→直至试验压力稳压10min→试验压力降至设计压力涂发泡剂检验不泄漏为合格
C.缓慢升压至试验压力→稳压20min→涂刷发泡剂检验不泄漏为合格
D.缓慢升压至试验压力的10%保压10min→初次泄漏检查合格继续升压至试验压力的50%→无异常现象按规定试验压力的10%逐级升压至试验压力保压30min→检查期间保持压力不变且不得采用继续加压的方式维持压力不变
24.伴热管及夹套管安装,说法错误的是()
A.伴热管与主管平行安装,并应能自行排液。当一根主管需多根伴热管伴热时,伴热管之间的相对位置应固定。
B.水平伴热管宜安装在主管的上方一侧或两侧,或靠近支架的侧面,铅垂伴热管应均匀分布在主管周围
C.不得将伴热管直接点焊在主管上
D.伴热管经过主管法兰、阀门时,应设置可拆卸的连接件
25.按管道输送介质的设计温度分类,输送温度为-30℃的管道为()
A.低温管道
B.常温管道
C.中温管道
D.超低温管道
26.材质为不锈钢的管道组成件在储存期间不得与()接触。
A.碳素钢
B.高合金钢
C.铸铁
D.中合金钢
27.根据管道内物质的一般性能,下列关于工业管道识别色的说法错误的是()。
A.水是艳绿色
B.酸或碱是紫色
C.水蒸气是大红色
D.氧是黄色
28.管道轴测图应标明的焊接工艺信息不包括()。
A.焊缝编号和焊工代号
B.无损检测焊缝位置
C.热处理焊缝位置
D.焊接检查记录
29.在管道的吹扫与清洗方法中,蒸汽吹扫的流速应不小于()。
A.1.5m/s
B.20m/s
C.30m/s
D.35m/s
30.管道与机械设备连接前,应在自由状态下检验法兰的(),偏差应符合规定要求。
A.垂直度和同轴度
B.平行度和同轴度
C.凹凸度和同心度
D.垂直度和平行度
31.380V异步电动机绕组的绝缘电阻应不低于()。
A.0.5MΩ
B.1MΩ
C.2MΩ
D.5MΩ
32.可不全线装设双接闪线的是()电压等级输电线路。
A.500kV
B.330kV
C.220kV
D.110kV
33.金属接地极是一种传统的接地极,其所使用的金属材料不包括()。
A.镀锌角钢
B.铜棒
C.铜芯导线
D.铜排
34.变压器本体及附件安装中说法错误的是()。
A.橡胶密封垫的压缩量不宜超过其厚度的1/3
B.冷却器、强迫油循环风冷却器,持续1h应无渗漏
C.强迫油循环水冷却器,持续1h应无渗漏
D.充油套管的油位指示应面向外侧
35.悬式绝缘子和支柱绝缘子的绝缘电阻测量描述错误的是()。
A.每片悬式绝缘子的绝缘电阻值,不应低于300MΩ
B.l0kV的支柱绝缘子的绝缘电阻值,不应低于400MΩ
C.采用2500V兆欧表测量绝缘子的绝缘电阻值,可按同批产品数量的10%抽查
D.棒式绝缘子不进行此项试验
36.下列是高压试验内容,属于SF6试验的是()。
A.关断能力试验
B.短时耐受电流试验
C.开关绝缘试验
D.漏气及含水率试验
37.输配电架空线路施工工序为:线路测量、基础施工、()等。
A.放线架线、电杆组装、立杆、拉线施工
B.拉线施工、放线架线、电杆组装、立杆
C.立杆、拉线施工、放线架线、电杆组装
D.杆塔组立、放线架线、导线连接、线路试验
38.成套配电装置送电验收,由供电部门检查合格后将电源送进室内,经过验电、校相无误后,合()。
A.高压柜进线开关
B.变压器柜开关
C.低压柜进线开关
D.其他柜的开关
39.下列措施中,能预防由雷击造成输电线路停电的措施是()。
A.减少绝缘子串的片数
B.采用高阻抗接地
C.增加杆塔的接地电阻
D.装设自动重合闸
40.直埋电缆应使用铠装电缆,在铠装电缆的金属外皮两端要可靠接地,接地电阻不得大于()Ω。
A.5
B.10
C.15
D.20
41.下列变压器器身检查说法错误的是()。
A.凡雨、雪天,风力达4级以上,相对湿度75%以上的天气,不得进行器身检查
B.器身内检过程中,必须向箱体内持续补充干燥空气,以保持含氧量不得低于18%,相对湿度不应大于20%
C.吊罩、吊芯检查时,吊索与铅垂线的夹角不宜大于15°,起吊过程中,器身不得与箱壁有接触
D.器身检查完毕后,必须用合格的变压器油进行冲洗,不得有遗留杂物
42.电动机安装工作,以下错误的是()
A.安装时应在电动机与基础之间衬垫一层硬塑胶等防振物
B.地脚螺栓上均要套用弹簧垫圈,拧紧螺母时要按对角交错次序拧紧
C.应调整电动机的水平度,一般用水平仪进行测量
D.电动机垫片一般不超过2块,垫片与基础面接触应严密,电动机底座安装完毕后进行二次灌浆
43.在电动机检查过程中,下列不属于应做抽芯检查情况的是()
A.电动机出厂期限超过制造厂保证期限
B.若制造厂无保证期限,出厂日期已超过半年
C.经外观检查,质量可疑时
D.经电气试验,质量可疑时
44.变电站是采用阀型()来限制入侵雷电波的过电压幅值。
A.避雷针
B.避雷线
C.避雷带
D.接闪器
45.220-330kV电压等级输电线路应全线装设()。
A.接闪器
B.接闪针
C.接闪线
D.双接闪线
46.下列温度取源部件的安装错误的是()
A.温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线相垂直
B.与管道呈倾斜角度安装时,宜逆着物料流向,取源部件轴线应与管道轴线相交
C.在管道的拐弯处安装时,宜逆着物料流向,取源部件轴线应与管道轴线相重合
D.在管道的拐弯处安装时,宜逆着物料流向,取源部件轴线应与管道轴线相垂直
47.下列仪表管道的弯曲半径,错误的是()。
A.高压钢管的弯曲半径宜大于管子外径的5倍
B.不锈钢管的弯曲半径宜大于管子外径的3倍
C.紫铜管的弯曲半径宜大于管子外径的3.5倍
D.塑料管的弯曲半径宜大于管子外径的4.5倍
48.关于物位和分析取源部件,下列描述错误的是()
A.物位取源部件的安装位置,应选在物位变化灵敏,且检测元件不应受到冲击的部位
B.内浮筒液位计和浮球液位计采用导向管或其他导向装置时,导向管或导向装置应垂直安装,导向管内液流应畅通
C.在水平和倾斜的管道上安装分析取源部件时,安装方位与安装压力取源部件的要求不同
D.分析取源部件应安装压力稳定、能灵敏反映真实成分变化和取得具有代表性的分析样品位置;取样点周围不应有层流、涡流、空气渗入、死角、物料堵塞或非生产过程的化学反应
49.流量计安装符合要求的是()
A.质量流量计应安装于被测流体完全充满的水平管道上,测量气体时,箱体管应置于管道下方;测量液体时,箱体管应置于管道上方
B.电磁流量计在垂直的管道上安装时,被测流体的流向应自上而下
C.电磁流量计在水平的管道上安装时,两个测量电极不应在管道的左侧和右侧位置
D.超声波流量计对于水平管道,换能器的位置应在与水平直线成45°夹角的范围内
50.单台仪表的校准点应在仪表全量程范围内均匀选择,一般不应少于()点。
A.2
B.3
C.4
D.5
51.仪表工程在投用前应进行()。
A.检测试验
B.回路试验
C.控制试验
D.综合试验
52.下列管道材质,不能用于气动信号管道的是()。
A.不锈钢管
B.紫铜管
C.聚丙烯
D.尼龙管
53.电缆电线敷设前,应进行外观检查和导通检查,并应用兆欧表测量绝缘电阻,其绝缘电阻值不应小于()。
A.5Ω
B.3MΩ
C.5MΩ
D.10MΩ
54.轧机机架吊装方法不包括的是()。
A.行车吊装法
B.流动式起重机吊装法
C.专用起重装置吊装法
D.液压提升机
55.加入乌洛托品减轻炼油腐蚀,该种方法属于管道防腐蚀措施中的()
A.介质处理
B.覆盖层
C.电化学保护
D.添加缓蚀剂
56.金属热喷涂类型,根据热源的不同,一般将金属热喷涂分为()和电加热法两大类。
A.燃气法
B.燃烧法
C.热喷涂
D.表面预处理
57.关于防腐蚀措施和施工方法,说法错误的是()
A.工具除锈可分为手动和动力工具除锈两种
B.工具处理分为St2级、St3级两个质量等级
C.喷射处理分为Sa1级、Sa2级、Sa2.5级、Sa3级四个质量等级
D.封闭式循环喷射是用压缩空气通过喷射清洁干燥的磨料进行除锈,所用的压缩空气应是无油、干燥的,且金属表面的温度应高于露点以上3℃
58.关于搪铅法施工的做法,正确的是()。
A.已锈蚀的基体表面在搪铅前应进行火焰除锈
B.直接搪铅法搪铅应1次成型,不可反复搪铅
C.间接搪铅法应先在被搪铅表面加热进行挂锡
D.搪铅时,每层不需中间检查且厚度可不一致
59.防潮层常用的施工方法除捆扎法外,还有()。
A.涂抹法
B.缠绕法
C.粘贴法
D.嵌装层铺法
60.较适合异形管件的绝热以及室外地面或地下管道绝热施工方法是()。
A.捆扎法施工
B.粘贴法施工
C.浇注法施工
D.喷涂法施工
61.保护层施工方法中,不属于其保护层材料的是()
A.镀锌薄钢板
B.铝合金薄板
C.复合制品板
D.沥青复合板材
62.将配制好的料液倒入异形管件外壁设置的模具内,其绝热施工方法是()。
A.充填法
B.喷涂法
C.拼砌法
D.浇注法
63.金属反射绝热结构主要采用的施工方法是()。
A.咬口连接
B.螺栓连接
C.粘接
D.焊接
64.下列关于试板制备要求的描述中,不正确的有()。
A.应由施焊塔器的焊工,在与施焊相同的条件下采用与施焊塔器相同的焊接工艺焊接试板
B.试板材料应与塔器用材具有相同标准、相同牌号、相同厚度和相同热处理状态
C.试板焊接后及时打上焊工钢印代号,经检验员外观检查合格后,打上施工员钢印号
D.塔器焊后需热处理时,试件应随焊缝一起进行热处理
65.整体到货的塔器安装时,基础混凝土强度应不低于设计强度的()
A.70%
B.75%
C.90%
D.100%
66.对储罐底板整体进行的抽真空试验,其目的是检验底板的()。
A.强度
B.变形
C.焊缝
D.水平度
67.塔器整体安装程序中,运放至吊装要求位置的紧后程序是()。
A.基准线标识
B.基础验收、设置垫铁
C.整体吊装、找正、紧固地脚螺栓、垫铁点固
D.二次灌浆
68.光伏发电设备安装技术要求,说法正确的是()。
A.光伏组件之间的接线在组串后应进行光伏组件串的绝缘电阻的测试,施工时严禁接触组串的金属带电部位
B.检查汇流箱部件应完好且接线不松动,所有开关和熔断器处于断开状态,汇流箱安装位置符合设计要求,垂直度偏差应小于1mm
C.逆变器基础型钢其顶部应高出抹平地面20mm并有可靠的接地,逆变器安装方向符合设计要求
D.光伏设备及系统调试主要包括光伏组件串测试、跟踪系统调试、逆变器调试、通信调试、升压变电系统调试等电气设备调试
69.塔筒分多段供货,按照()的吊装顺序进行塔筒的安装。
A.由上至下
B.由下至上
C.由左至右
D.由右至左
70.风力发电叶轮安装要求,符合规定的是()。
A.观察轮毂、叶片表面有无损伤,确定无异常后,将轮毂固定在组合支架上与2片叶片进行组合
B.吊装组合后的叶轮要保持叶片位置和角度的正确,吊装过程中对叶片与吊索具及溜绳进行防护
C.使用水准仪控制塔筒的垂直度
D.全程使用1000N·m的电动扳手紧固螺栓
71.电厂锅炉系统主要设备由锅炉本体设备及锅炉辅助设备两部分组成,下列不属于锅炉辅助设备的是()。
A.送引风设备
B.给煤制粉设备
C.吹灰设备
D.空气预热器
二、多项选择题
72.设备基础按基础的组成材料不同分为()。
A.素混凝土基础
B.钢筋混凝土基础
C.绝热层基础
D.垫层基础
E.构架式基础
73.高炉炉体框架由()。
A.炉体下部框架
B.炉体上部框架
C.炉体中部框架
D.炉顶刚架
E.炉底刚架
74.下列关于设备安装精度影响因素的说法,正确的有()。
A.设备基础对安装精度的影响主要是强度、沉降、抗振性能
B.垫铁的强度和厚度会对安装精度造成影响
C.设备灌浆对安装精度的影响主要是强度和硬度
D.地脚螺栓对安装精度的影响主要是垂直度和紧固力
E.设备制造对安装精度的影响主要是加工精度和装配精度
75.下列关于工业管道系统试验前应具备的条件,说法错误的是()。
A.管道系统已经按程序全部施工完毕
B.管道试验方案已批准
C.管道上的膨胀节已拆除
D.管道已按试验要求进行加固
E.待试管道与无关系统已用盲板或其他隔离措施隔开
76.管道气压试验介质,以选用()气体为宜。
A.空气
B.氮气
C.氧气
D.天然气
E.一氧化碳
77.下列防雷措施,说法正确的是()
A.发电厂通常采用阀型接闪器,变电站采用金属氧化物接闪器。
B.在靠近变电站的进线,必须架设1~2km的接闪线保护,用于限制流经接闪器的雷电流和限制入侵波的陡度
C.装设独立的接闪针或接闪线,保护建筑物和构筑物及突出屋面的物体
D.有爆炸危险气体、蒸汽或粉尘的放散管、呼吸阀、排风管等,管顶上或其附近的接闪针针尖应高出管顶5m以上
E.装设均压环,可利用电气设备的接地干线,与建筑物和构筑物内的金属结构和金属设备相连
78.关于电缆排管敷设要求的说法,正确的有()。
A.排管孔径应不小于电力电缆外径的1.5倍
B.埋入地下的电力排管至地面距离应不小于0.4m
C.在直线距离超过100m、排管转弯和分支处都要设置排管电缆井
D.敷设电力电缆的排管孔径应不小于100mm
E.电力排管通向电缆并时应有不小于0.1%坡度
79.下列属于取源部件的是()
A.温度取源部件
B.压力取源部件
C.流量取源部件
D.电位取源部件
E.分析取源部件
80.下列材料阳极中,可用于作牺牲阳极的有()。
A.镁与镁合金阳极
B.石墨阳极
C.柔性阳极
D.铝合金阳极
E.镁锌复合式阳极
81.关于绝热层施工方法,下列说法正确的是()。
A.捆扎法适用于软质毡、板、管壳,硬质、半硬质板等各类绝热材料制品的施工
B.缠绕法仅适用于设计允许的小口径管道和施工困难的管道与管束,施工简单,检修方便,使用辅助材料少,并且适用于不规则的管道
C.嵌装层铺法常用于大平面或平壁设备绝热层施工。绝热材料宜采用软质或半硬质制品
D.粘贴法适用于各种轻质绝热材料制品,如泡沫塑料类,泡沫玻璃,半硬质或软质毡、板等
E.喷涂法该法较适合异形管件的绝热以及室外地面或地下管道绝热
82.球形罐焊后整体热处理测温点的布置,符合要求的有()。
A.在球壳外表面均匀布置
B.相邻测温点间距小于4.5m
C.上、下人孔法兰各设置1个测温点
D.柱脚板各设置1个测温点
E.每个产品焊接试板设置1个测温点
83.光热发电设备安装技术要求,错误的是()。
A.槽式光热发电塔架安装按照侧塔→边塔→驱动塔的顺序进行
B.每个单元集热器安装后应进行旋转试验,无技术要求时,试验转动角度应在-180°?180°,误差在±10°
C.集热器安装0°位置验证:驱动装置将集热器开口调整到0°位置,使用经纬仪进行测量,倾斜高差值≤3mm
D.集热器单元旋转时,集热器单元应达到设计旋转极限点±120°误差值≤10°,且符合设计误差要求
E.塔式吸热器管屏设备内部应清洁,无杂物、无堵塞,安装时应对称进行,单面安装应不多于3组
三、案例分析题
84.背景资料:某机电安装公司以EPC模式承包一食用油工厂新建项目,工程合同18000万。
工程内容涉及多种压力容器的安装、工艺管道安装、电力系统配置和两台5000m?大型储油
罐的现场焊接等工作,安装公司成立了项目部。
工程管道系统复杂,管道种类繁多,项目部在工艺管道施工前编制了施工方案,并在施工前
进行了一次性安全和技术交底,在施工过程中发现存在问题较多,施工技术负责人意识到交
底的不足,及时进行了补充交底。

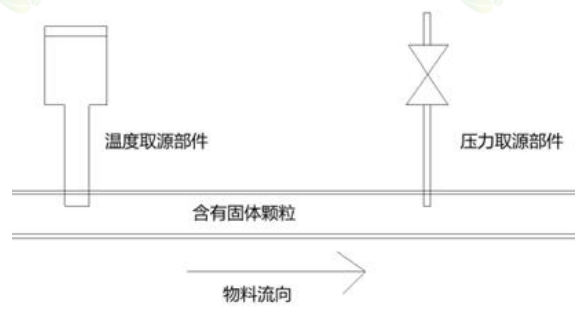

管道安装过程中,项目部提交的某段压力管道的施工示意图如下图所示,遭到了监理工程师
的否定,项目部修改合格后顺利实施。
管道安装完成后,安装人员将管道系统分段进行压力试验;其中有一段石油液化气合金管道,
设计压力为0.8MPa,技术人员编制了试验方案,经批准后即组织实施,试验前现场监理工
程师发现施工单位的准备工作不到位,叫停了试验,后经改正顺利进行了压力试验。储油罐
采用外搭脚手架正装法进行现场组焊,施工过程中严格执行安全管理制度。技术负责人在审
查储罐焊接施工方案时发现编制的罐底边缘板焊缝焊接工艺存在问题,经过改正,通过审核。
在工厂变电站施工过程中项目部严把控质量关,严格执行三检制制度。变电站安装完成后,

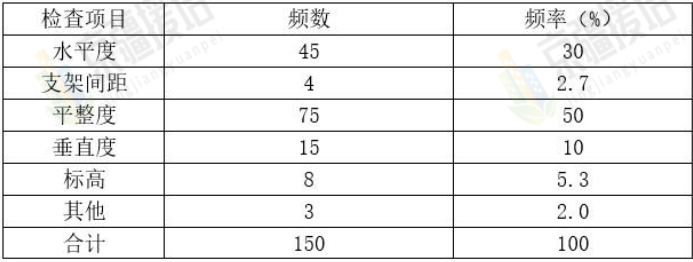

质量技术人员在检查时发现变电站内多处母线排安装不合格,检查数据统计表如下。
问题:
1.管道工程的施工方案交底存在什么问题?施工方案交底的内容有哪些?
2.指出压力管道施工示意图的错误之处并改正。
3.该石油液化气合金管道应使用什么介质做压力试验,对介质有哪些要求?该管道是否需要进行泄漏性试验?泄漏性试验的实施要点包括哪些?
4.为了控制焊接变形,储罐底板边缘板焊缝正确的焊接工艺是什么?
5.施工中常用的质量数据统计分析的方法有哪些?统计表中母线排安装不合格问题按排列图法如何分类?
85.变压器的交接试验包括哪些?
86.某工程600MW机组轴系中心找正时,轴系中心找正要进行多次,分别包括哪些?
答案与解析(工业机电工程安装技术)
1.【答案】B
【解析】B选项错误,B属于位置误差。形状误差是指被测实际要素对其理想要素的变动量。
主要形状误差有直线度、平面度、圆度、圆柱度等。
2.【答案】B
【解析】机械设备安装精度控制要求
设备基础对安装精度的影响主要是强度、沉降和抗振性能。
3.【答案】C
【解析】C选项正确,桩基础是由承台、桩组成的基础形式,可分为预制桩和灌注桩两大类,
适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密、大型设备的基
础。如透平压缩机、汽轮发电机组,锻压设备。
4.【答案】D
【解析】机械设备安装方法
齿轮装配时,齿轮基准面端面与轴肩或定位套端面应靠紧贴合,且用0.05mm塞尺检查不应
塞入;基准端面与轴线的垂直度应符合传动要求。
5.【答案】D
【解析】使用功能不同的基础分类及应用
使用功能不同的基础分类及应用:
1.减振基础(可以消减振动能量的基础)。
2.绝热层基础(在基础底部设置隔热、保温层的基础,适用于有特殊保温要求的设备基础)。
知识点:设备基础的种类及应用
6.【答案】B
【解析】B选项正确,轴承外圈与轴承座孔在对称于中心线120°范围内、与轴承盖孔在对
称于中心线90°范围内应均匀接触,且用0.03mm的塞尺检查时,塞尺不得塞入轴承外圈宽
度的1/3。
7.【答案】A
【解析】空气负荷单机试运行后,应排除气路和气罐中的剩余压力,清洗油过滤器和更换润
滑油,排除进气管及冷凝收集器和气缸及管路中的冷凝液;需检查曲轴箱时,应在停机15min
后再打开曲轴箱。
8.【答案】D
【解析】试运转
设备试运转是综合检验设备制造和设备安装质量的重要环节,涉及的专业多、人员多,应精
心组织、统一指挥。
知识点:机械设备安装程序及安装方法
9.【答案】D
【解析】D选项正确,设备基础混凝土强度的验收要求:基础施工单位应提供设备基础质量
合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。
10.【答案】B
【解析】此题考查常用机电设备单体试运行及规定。
空负荷试运转,应检查盘车装置处于压缩机启动所要求的位置;点动压缩机,在检查各部位
无异常现象后,依次运转5min、30min和2h以上,运转中润滑油压不得小于0.1Mpa,曲轴
箱或机身内润滑油的温度不应高于70℃,各运动部件无异常声响,各紧固件无松动。
11.【答案】B
【解析】安装精度的控制方法
根据设备的设计精度、结构特点,选择适当、合理的装配和调整方法。采用可补偿件的位置
或选择装入一个或一组合适的固定补偿件的办法调整,抵消过大的安装累积误差。
12.【答案】A
【解析】A选项符合题意联轴器装配时,两轴心径向位移、两轴线倾斜和端面间隙的测量方
法,应符合下列要求:
(1)将两个半联轴器暂时互相连接,应在圆周上画出对准线或装设专用工具,其测量工具
可采用塞尺直接测量、塞尺和专用工具测量或百分表和专用工具测量。
(2)将两个半联轴器一起转动,应每转90°测量一次,并记录5个位置的径向位移测量值
和位于同一直径两端测点的轴向测量值。
(3)两轴心径向位移、两轴线倾斜计算值应符合《机械设备安装工程施工及验收通用规范》
GB50231-2009的规定。
(4)测量联轴器端面间隙时,应将两轴的轴向相对施加适当的推力,消除轴向窜动的间隙
后,再测量其端面间隙值。
13.【答案】B
【解析】B选项正确,设备灌浆分为一次灌浆和二次灌浆。一次灌浆是在设备粗找正后,对
地脚螺栓预留孔进行的灌浆。二次灌浆是在设备精找正、地脚螺栓紧固、检测项目合格后对
设备底座和基础间进行的灌浆。
14.【答案】B
【解析】轴承装配
轴颈与轴瓦的侧间隙可用塞尺检查,单侧间隙为顶间隙的1/2~1/3;
轴颈与轴瓦的顶间隙可用压铅法检查,铅丝直径不宜大于顶间隙的3倍;
薄壁轴瓦的接触面不宜研刮;
对于厚壁轴瓦,未拧紧螺栓时,用0.05mm塞尺从外侧检查上下轴瓦接合面,任何部位塞入
深度不得大于接合面宽度的1/3。
15.【答案】C
【解析】C选项错误,设备装配步骤。清洗的零部件涂润滑油(脂)后,按标记及装配顺序
进行装配,一般装配顺序为:组合件装配→部件装配→总装配。
16.【答案】B
【解析】工业管道系统试验。
管道气压试验前,应用空气进行预试验,试验压力宜为0.2MPa。
知识点:管道试验要求
17.【答案】B
【解析】B选项错误,当管道与设备作为一个系统进行试验时,当管道的试验压力等于或小
于设备的试验压力时,应按管道的试验压力进行试验。
当管道试验压力大于设备的试验压力,并无法将管道与设备隔开,以及设备的试验压力大于
管道试验压力的77%时,经设计或建设单位同意,可按设备的试验压力进行试验。
18.【答案】D
【解析】本题考核的是热力管道安装要求。两个补偿器之间(一般为20~40)以及每一个
补偿器两侧(指远的一端)应设置固定支架。
19.【答案】C
【解析】C选项错误,凡属危险化学品应设置危险标识。标识方法是在管道基本标识色的标
识上或附近涂150mm宽黄色,在黄色两侧各涂25mm宽黑色的色环或色带。工业生产中的消
防专用管道应在管道上标识“消防专用”识别符号。
20.【答案】D
【解析】管道吹洗技术要求
油清洗应采用循环的方式进行。每8h应在40℃~70℃内反复升降油温2~3次,并及时更
换或清洗滤芯。
21.【答案】D
【解析】A选项错误,承受内压钢管及有色金属管试验压力应为设计压力的1.15倍,真空
管道的试验压力应为0.2MPa
B选项错误,试验时应装有压力泄放装置,其设定压力不得高于试验压力1.1倍
C选项错误,试验前,应用空气进行预试验,试验压力宜为0.2MPa
22.【答案】D
【解析】考查对管道预制工艺文件内容的了解。
管道预制工艺应以深化设计成果为基础,形成包括轴测图、管段加工工艺卡、焊接工艺卡、
热处理工艺卡、管道试验、管段清单、安装要求等内容的工艺文件。
知识点:管道工厂化预制技术
23.【答案】B
【解析】管道气压试验的实施要点
管道气压试验的实施要点:试验时,应逐步缓慢增加压力,当压力升至试验压力的50%时,
如未发现异常或泄漏现象,继续按试验压力的10%逐级升压,每级稳压3min,直至试验压力。
应在试验压力下稳压10min,再将压力降至设计压力,以发泡剂检验不泄漏为合格。
24.【答案】B
【解析】B选项错误,水平伴热管宜安装在主管的下方一侧或两侧,或靠近支架的侧面。铅
垂伴热管应均匀分布在主管周围。
25.【答案】B

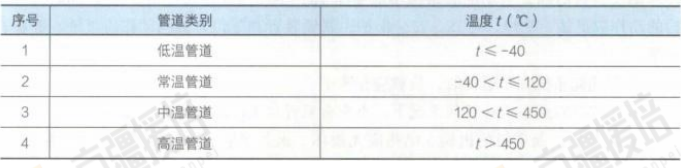

【解析】B选项正确,由下图表可知
26.【答案】A
【解析】A选项正确,材质为不锈钢、有色金属的管道元件和材料,在运输和储存期间不得
与碳素钢、低合金钢接触。
27.【答案】D
【解析】工业管道安装技术要求
根据管道内物质的一般性能,基本识别色分为八类。例如:水是艳绿色,水蒸气是大红色,
空气是淡灰色,气体是中黄色,酸或碱是紫色,可燃气体是棕色,其他液体是黑色,氧是淡
蓝色。
知识点:工业管道施工技术要求
28.【答案】D
【解析】工程交接验收的技术资料
无损检测和焊后热处理的管道,在管道轴测图上准确标明焊接工艺信息。
例如,焊缝位置、焊缝编号、焊工代号、无损检测方法、无损检测焊缝位置、焊缝补焊位置、
热处理和硬度检验的焊缝位置、检测时间等。
29.【答案】C
【解析】蒸汽吹扫实施要点。
蒸汽管道应以大流量蒸汽进行吹扫,流速不小于30m/s,吹扫前先行暖管、及时疏水,检查
管道热位移。
知识点:管道吹扫与清洗
30.【答案】B
【解析】B选项正确,管道与机械设备连接前,应在自由状态下检验法兰的平行度和同轴度,
偏差应符合规定要求。管道与机械设备最终连接时,应在联轴节上架设百分表监视机械设备
位移。
31.【答案】A
【解析】电动机的安装技术
电机试运行前的检查:应用500V兆欧表测量电动机绕组的绝缘电阻。对于380V的异步电动
机应不低于0.5MΩ。
知识点:电动机设备安装技术
32.【答案】D
【解析】不同电压等级输电线路的接闪线设置:
(1)500kV及以上送电线路,应全线装设双接闪线,且输电线路愈高,保护角愈小。
(2)220~330kV线路,应全线装设双接闪线,杆塔上接闪线对导线的保护角为20°~30°。
(3)D选项正确,110kV线路沿全线装设接闪线,在雷电特别强烈地区采用双接闪线。在少
雷区或雷电活动轻微的地区,可不沿线架设接闪线,但杆塔仍应随基础接地。
33.【答案】C
【解析】金属接地极的安装
金属接地极是一种传统的接地极,它采用镀锌角钢、镀锌钢管、铜棒或铜排等金属材料,按
照一定的技术要求,通过现场加工制作而成。
知识点:防雷与接地装置施工技术
34.【答案】B
【解析】B选项错误,冷却器、强迫油循环风冷却器,持续30min应无渗漏。
35.【答案】B
【解析】架空线路施工程序及内容
35kV及以下的支柱绝缘子的绝缘电阻值,不应低于500MΩ。
知识点:架空线路施工技术
36.【答案】D
【解析】高压试验内容
母线、避雷器、高压瓷瓶、电压互感器、电流互感器、高压开关等设备及元部件试验的内容
有:绝缘试验,主回路电阻测量和温升试验,峰值耐受电流、短时耐受电流试验,关合、关
断能力试验,机械试验,操作振动试验,内部故障试验,SF6气体绝缘开关设备的漏气率及
含水率检查,防护等级检查。
37.【答案】D
【解析】架空线路施工程序及内容
架空线路施工的一般程序:线路测量→基础施工→杆塔组立→放线、架线→导线连接→线路
试验→竣工验收检查。
38.【答案】A
【解析】配电装置送电运行验收。
成套配电装置送电验收:
1.由供电部门检查合格后将电源送进室内,经过验电、校相无误。
2.合高压进线开关,检查高压电压是否正常;合变压器柜开关,检查变压器是否有电合低压
柜进线开关,查看低压电压是否正常。分别合其他柜的开关。
3.空载运行24h,无异常现象,办理验收手续,交建设单位使用。同时提交施工图纸、施工
记录、产品合格证、使用说明书等技术资料。
39.【答案】D
【解析】防雷措施
输电线路的防雷措施:装设自动重合闸预防雷击造成的外绝缘闪络使断路器跳闸后的停电现
象。
40.【答案】B
【解析】B选项正确,直埋电缆一般使用铠装电缆,铠装电缆的金属外皮两端要可靠接地,
接地电阻不得大于10Ω。
41.【答案】C
【解析】C选项错误,吊罩、吊芯检查时,吊索与铅垂线的夹角不宜大于30°,起吊过程中,
器身不得与箱壁有接触
42.【答案】D
【解析】D选项错误,电动机垫片一般不超过3块,垫片与基础面接触应严密,电动机底座
安装完毕后进行二次灌浆
43.【答案】B
【解析】B选项符合题意,在电动机检查过程中,应做抽芯检查的有:(1)电动机出厂期限
超过制造厂保证期限;若制造厂无保证期限,出厂日期已超过1年。(2)经外观检查或电气
试验,质量可疑时。
44.【答案】D
【解析】发电厂和变电站的防雷措施
利用阀型接闪器来限制入侵雷电波的过电压幅值。变电站通常采用阀型接闪器。发电厂发电
机采用金属氧化物接闪器。
知识点:防雷与接地装置施工技术
45.【答案】D
【解析】D选项正确,220~330kV线路,应全线装设双接闪线,杆塔上接闪线对导线的保护
角为20°~30°。
46.【答案】D
【解析】D选项错误,在管道的拐弯处安装时,宜逆着物料流向,取源部件轴线应与管道轴
线相重合
47.【答案】B
【解析】B选项错误,高压钢管的弯曲半径宜大于管子外径的5倍,其他金属管的弯曲半径
宜大于管子外径的3.5倍,塑料管的弯曲半径宜大于管子外径的4.5倍。
48.【答案】C
【解析】C选项错误,在水平和倾斜的管道上安装分析取源部件时,安装方位与安装压力取
源部件的要求相同。
49.【答案】D
【解析】A选项错误,质量流量计应安装于被测流体完全充满的水平管道上。测量气体时,
箱体管应置于管道上方;测量液体时,箱体管应置于管道下方。
B选项错误,在垂直的管道上安装时,被测流体的流向应自下而上。
C选项错误,在水平的管道上安装时,两个测量电极不应在管道的正上方和正下方位置。
50.【答案】D
【解析】单台仪表的校准和试验
单台仪表的校准点应在仪表全量程范围内均匀选取,一般不应少于5点。回路试验时,仪表
校准点不应少于3点。
51.【答案】B
【解析】自动化仪表调试的一般要求
仪表工程在投用前应进行回路试验。看通电是否能实现需要的功能。
知识点:自动化仪表系统调试要求
52.【答案】C
【解析】C选项符合题意,气动信号管道应采用紫铜管、不锈钢管或聚乙烯、尼龙管。
53.【答案】C
【解析】C选项正确,电缆电线敷设前,应进行外观检查和导通检查,并应用兆欧表测量绝
缘电阻,其绝缘电阻值不应小于5MΩ。
54.【答案】D
【解析】D选项不符合题意,轧机机架吊装方法有:行车吊装法、流动式起重机吊装法、专
用起重装置吊装法等
55.【答案】D
【解析】D选项正确,在腐蚀环境中,通过添加少量能阻止或减缓金属腐蚀速度的物质以保
护金属的方法,称为缓蚀剂保护。例如:加入乌洛托品等缓蚀剂可减轻炼油装置中介质对钢
制设备的腐蚀。
56.【答案】B
【解析】B选项正确,根据热源的不同,一般将金属热喷涂分为燃烧法和电加热法两大类。
金属热喷涂工艺:包括基体表面预处理、热喷涂、后处理、精加工等过程。
57.【答案】D
【解析】封闭式循环喷射是采用封闭式循环磨料系统,用干燥、无油压缩空气通过喷嘴喷射
磨料进行金属表面的除锈。
58.【答案】C
【解析】搪铅法施工:搪铅设备基体表面处理后应露出金属光泽;直接搪铅法搪铅不应少于
2层。间接搪铅法应先在被搪铅表面采用加热涂锡法进行挂锡,挂锡厚度符合要求。搪铅时,
每层应进行中间检查。厚度应均匀一致,不应有夹渣、裂纹、鼓泡、气孔、焊瘤等缺陷。
59.【答案】A
【解析】A选项正确,防潮层施工方法
1.涂抹法:
在绝热层表面附着一层或多层基层材料,并分层在其上方涂敷各类涂层材料的一种防潮层施
工方法。
2.捆扎法:
把防潮薄膜与片材敷于绝热层表面,再用捆扎材料将其扎紧,并辅以胶粘剂与密封剂将其封
严的一种防潮层施工方法。
60.【答案】C
【解析】浇注法施工
浇注法施工:浇注法:将配制好的液态原料或湿料倒入设备及管道外壁设置的模具内,使其
发泡定型或养护成型的一种绝热施工方法。液态原料目前多采用聚氨酯溶剂,湿料是轻质粒
料与胶结料和水的拌合物。该法较适合异形管件的绝热以及室外地面或地下管道绝热。
知识点:绝热结构和施工方法
61.【答案】D
【解析】D选项符合题意,保护层施工方法
(1)金属保护层安装方法:采用金属保护层如镀锌薄钢板或铝合金薄板紧贴在保温层或防
潮层上的方法。
(2)非金属保护层安装方法:采用非金属保护层如复合制品板紧贴在保温层或防潮层上的
方法。
62.【答案】D
【解析】设备及管道绝热工程施工方法
根据施工描述来选定常用的绝热结构层施工方法:浇注法:将配制好的液态原料或湿料倒入
设备及管道外壁设置的模具内,使其发泡定型或养护成型的一种绝热施工方法。
知识点:绝热结构和施工方法
63.【答案】D
【解析】D选项正确,金属反射绝热结构施工方法:
利用高反射、低辐射的金属材料(如铝箔、抛光不锈钢、电镀板等)组成的绝热结构称为金
属反射绝热结构。该类结构主要采用焊接或铆接方式施工。
64.【答案】C
【解析】1)试板制备的要求
(1)应由施焊塔器的焊工,在与施焊相同的条件下采用与施焊塔器相同的焊接工艺焊接试板。
(2)试板材料应与塔器用材具有相同标准、相同牌号、相同厚度和相同热处理状态。
(3)C选项错误,试板焊接后及时打上焊工钢印代号,经检验员外观检查合格后,打上检
验员钢印号。
(4)塔器焊后需热处理时,试件应随焊缝一起进行热处理。
65.【答案】B
【解析】B选项正确,基础混凝土强度不得低于设计强度的75%,有沉降观测要求的,应设
有沉降观测点。
66.【答案】C
【解析】焊缝质量检验
在焊缝上涂上发泡剂(例如肥皂水),用真空箱覆盖在涂有发泡剂的待检焊缝上,抽真空。
若有渗漏,会透过真空箱的观察视窗观察到有气泡产生。真空试漏箱检测法适用于焊缝另一
侧为封闭的场所,例如,储罐罐底焊缝。
罐底焊缝应采用真空箱法进行严密性试验,试验负压值不得低于53kPa,无渗漏为合格。
67.【答案】B
【解析】B选项正确,塔器整体安装程序:塔器现场检查验收→基准线标识→运放至吊装要
求位置→基础验收、设置垫铁→整体吊装、找正、紧固地脚螺栓、垫铁点固→二次灌浆。
68.【答案】D
【解析】A选项错误,光伏组件之间的接线在组串后应进行光伏组件串的开路电压和短路电
流的测试,施工时严禁接触组串的金属带电部位
B选项错误,检查汇流箱部件应完好且接线不松动,所有开关和熔断器处于断开状态,汇流
箱安装位置符合设计要求,垂直度偏差应小于1.5mm
C选项错误,逆变器基础型钢其顶部应高出抹平地面10mm并有可靠的接地,逆变器安装方
向符合设计要求
69.【答案】B
【解析】光伏与风力发电设备安装技术要求
塔筒分多段供货,现场根据塔筒重量、尺寸以及安装高度选择吊车的吊装工况。按照由下至
上的吊装顺序进行塔筒的安装。
70.【答案】B
【解析】A选项错误,观察轮毂、叶片表面有无损伤,确定无异常后,将轮毂固定在组合支
架上与3片叶片进行组合
C选项错误,使用经纬仪控制塔筒的垂直度
D选项错误,使用1000N·m的电动扳手、400N·m的力矩扳手、和液压扳手逐次紧固螺栓
71.【答案】D
【解析】D选项符合题意,锅炉辅助设备包括:送引风设备、给煤制粉设备、吹灰设备、除
灰排渣设备等。
72.【答案】ABD
【解析】设备基础的种类及应用
设备基础按组成材料分为:(1)素混凝土基础;(2)钢筋混凝土基础;(3)垫层基础。
知识点:设备基础的种类及应用
73.【答案】ABD
【解析】ABD选项正确,框架由炉体下部框架、炉体上部框架和炉顶刚架三部分组成。其钢
结构的连接方式有焊接和高强度螺栓连接两种。
74.【答案】ADE
【解析】影响设备安装精度的因素。
设备基础对安装精度的影响主要是强度不够,沉降不均匀和抗振性能不足。垫铁与基础、垫
铁之间、垫铁与设备之间接触应良好,每组垫铁不超过5块,垫铁要压紧,垫铁间点焊定位,
一次、二次灌浆应振捣密实,强度应符合设计或有关规范规定。地脚螺栓安装的垂直度和紧
固力影响设备安装精度;设备制造对安装精度的影响主要是加工精度和装配精度。
75.【答案】AC
【解析】管道系统试验前应具备的条件
管道系统试验前应具备的条件:
1.试验范围内的管道安装质量合格。
2.试验方案已经过批准,并已进行了安全技术交底。
3.管道上的膨胀节的处理。管道上的膨胀节已设置了临时约束装置。
4.试验用压力表在周检期内并已经校验合格,其精度不得低于1.6级,表的满刻度值应为被
测最大压力的1.5~2倍,压力表不得少于两块。
5.管道的加固、回路分割、元件隔离管道已按试验方案进行了加固。管道上的安全阀、爆破
片及仪表元件等已拆下或加以隔离。
76.【答案】AB
【解析】AB选项正确,气压试验是根据管道输送介质的要求,选用气体介质进行的压力试
验。采用的气体为干燥洁净的空气、氮气或其他不易燃和无毒的气体。CDE选项中是助燃或
易燃气体
77.【答案】BCE
【解析】A选项错误,变电站通常采用阀型接闪器,发电厂采用金属氧化物接闪器
D选项错误,有爆炸危险气体、蒸汽或粉尘的放散管、呼吸阀、排风管等,管顶上或其附近
的接闪针针尖应高出管顶3m以上
78.【答案】ACDE
【解析】电缆线路的敷设
孔径一般应不小于电缆外径的1.5倍,敷设电力电缆的排管孔径应不小于100mm,控制电缆
孔径应不小于75mm。
埋入地下排管顶部至地面的距离,人行道上应不小于500mm;一般地区应不小于700mm。
在直线距离超过100m、排管转弯和分支处都要设置排管电缆井。
排管通向井坑应有不小于0.1%的坡度,以便管内的水流入井坑内。
知识点:电缆线路施工技术
79.【答案】ABCE
【解析】ABCE选项正确,取源部件安装包括:温度取源部件、压力取源部件、流量取源部
件、物位取源部件、分析取源部件安装等。
80.【答案】ADE
【解析】ADE选项正确,常用牺牲阳极材料包括:镁及镁合金阳极、锌及锌合金阳极、铝合
金阳极和镁锌复合式阳极,其中铝合金阳极主要用于海洋环境中管道或设备的牺牲阳极保护。
牺牲阳极结构形式可选用棒状、带状。
81.【答案】ABCD
【解析】E选线错误,浇注法该法较适合异形管件的绝热以及室外地面或地下管道绝热。
82.【答案】ABE
【解析】球形罐焊后整体热处理
在球壳外表面均匀布置,相邻测温点间距小于4.5m。
在距上、下人孔与球壳板环焊缝边缘200mm范围内各设1个测温点,每个产品焊接试件应设
1个测温点。
83.【答案】ACE
【解析】A选项错误,槽式光热发电塔架安装按照驱动塔→边塔→侧塔的顺序进行
C选项错误,集热器安装0°位置验证:驱动装置将集热器开口调整到0°位置,使用测斜
仪进行测量,倾斜高差值≤3mm
E选项错误,塔式吸热器管屏设备内部应清洁,无杂物、无堵塞;安装时应对称进行,单面
安装应不多于2组
84.【答案】
1.(1)交底应在施工前进行,并贯穿施工全过程。由施工方案的编制人员应向施工作业人
员作交底,交底应形成书面记录,并有双方签字。交底资料和记录应由交底人或资料员进行
收集、整理,并妥善保存。竣工后作为工程档案进行归档。
(2)交底内容为管道工程的施工程序和顺序、施工工艺、操作方法、要领、质量控制、安
全措施等。
2.错误1:温度取源部件位于压力取源部件的上游侧,改正措施:温度取源部件应位于压力
取源部件的下游侧。
错误2:压力取源部件的端部超过了管道内壁,改正措施:压力取源部件的端部不应超过管
道内壁。
错误3:压力取源部件的与水平管道成直角安装,改正措施:压力取源部件宜顺着物料流束
成锐角安装。
3.(1)该合金管道设计压力大于0.6MPa,应做液压试验;液压试验介质应使用洁净水,对
不锈钢管管道,水中氯离子含量不得超过25ppm。
(2)该管道输送的是可燃介质,需要进行泄漏性试验,输送极度和高度危害介质以及可燃
介质的管道,必须进行泄漏性试验。
(3)泄漏性试验的实施要点包括:①泄漏性试验应在压力试验合格后进行,试验介质宜采
用空气。②泄漏性试验压力为设计压力。③泄漏性试验可结合试车一并进行。④泄漏性试验
应逐级缓慢升压,当达到试验压力,并且停压10min后,采用涂刷中性发泡剂等方法巡回检
查阀门填料函、法兰或者螺纹连接处、放空阀、排气阀、排水阀等所有密封点无泄漏为合格。
4.边缘板采用隔缝焊接,边缘板先焊接外侧300mm左右的焊缝,内侧待边缘板与板的角缝焊
接后再施焊。
5.(1)施工常用的有统计调查表法、分层法、排列图法和因果分析图法
(2)采用排列图法对表格中数据进行排序并计算累计频率如下表:
主要因素A类(0-80%)问题包括平整度、水平度;次要因素B类(80%-90%)问题包括垂直
度;一般因素C类(90%-100%)问题包括标高、支架间距和其他问题。
85.【答案】
变压器的交接试验
(1)绝缘油试验或SF6气体试验
(2)测量绕组连同套管的直流电阻
(3)检查所有分接电压比
(4)检查变压器的三相连接组别
(5)测量铁芯及夹件的绝缘电阻
(6)测量绕组连同套管的绝缘电阻、吸收比
(7)绕组连同套管的交流耐压试验
(8)额定电压下的冲击合闸试验
(9)变压器的相位
86.【答案】
某工程600MW机组轴系中心找正内容及其各对轮找中心时的端面张口和圆周高低差预留值
分别:轴系中心找正要进行多次,即:轴系初找;凝汽器灌水至运行重量后的复找;汽缸扣
盖前的复找;基础二次灌浆前的复找;基础二次灌浆后的复找;轴系联结时的复找。除第一
次初找外,所有轴系中心找正工作都是在凝汽器灌水至运行重量的状态下进行的。
