2024年监理工程师考试《目标控制(土木建筑工程)》真题(部分)
发布时间:2024-12-19     作者:     分享到:

2024年监理工程师考试《目标控制(土木建筑工程)》真题(部分)

       京疆援培监理工程师资格考试培训教研组搜集整理了2022年-2024年考试历年真题汇编,小编在这里跟考生们分享2024年监理工程师考试《目标控制(土木建筑工程)》真题(部分)及答案解析内容,以供广大考生备考学习之用。

2024 年监理工程师《目标控制(土建)》真题

一、单项选择题(共 80 题,每题 1 分。每题的备选项中,只有一个最正确或最符合题意。

选对每题得 1 分,没选或错选均不得分)

1.建设工程质量要素中性能要求是()。

A.抗震能力

B.抗冲击波能力

C.设计使用年限

D.抗酸能力

2.根据《房屋建筑工程质量保障办法》,在正常使用条件下,房屋建筑主体结构的最低保修期限是()。

A.20 年

B.40 年

C.设计文件规定年限

D.50 年

3.在建设工程施工过程中,监理巡视时发现混凝土浇筑有麻面现象,监理应下达的文件是()。

A.工程暂停令

B.工作联系单

C.监理通知单

D.监理指令

4.根据《建设工程质量安全管理办法(试行)》监理单位发现施工存在严重安全隐患,通知施工单位,施工单位拒不整改的,应通知()。

A.建设单位

B.施工企业管理

C.监理企业管理单位

D.政府主管部门

5.在工程建设领域实行职业资格注册制度,体现的工程质量控制原则是()。

A.质量第一

B.以人为核心

C.预防为主

D.坚持质量标准

6.采用直方图法分析工程质量时,随机抽样抽取的数量应不少于()个。

A.100

B.50

C.30

D.20

7.根据《建筑工程施工质量验收统一标准》,在施工质量水平合格的前提下,一般项目计量抽样的错判概率α和漏判概率β不宜超过的比例是()。

A.均为 3%

B.均为 5%

C.分别为 3%和 10%

D.分别为 5%和 10%

8.根据《建筑工程施工质量验收统一标准》,单位工程竣工预验收合格后,组织单位工程竣工验收的主体是()。

A.质量监督机构

B.建设单位

C.施工单位

D.设计单位

9.根据《建筑工程施工质量验收统一标准》,进行检验批验收时,对于主控项目不能满足验收规定的严重质量缺陷,应采取的措施是()。

A.改变使用功能

B.返工

C.设计变更后降级使用

D.降低验收标准后验收

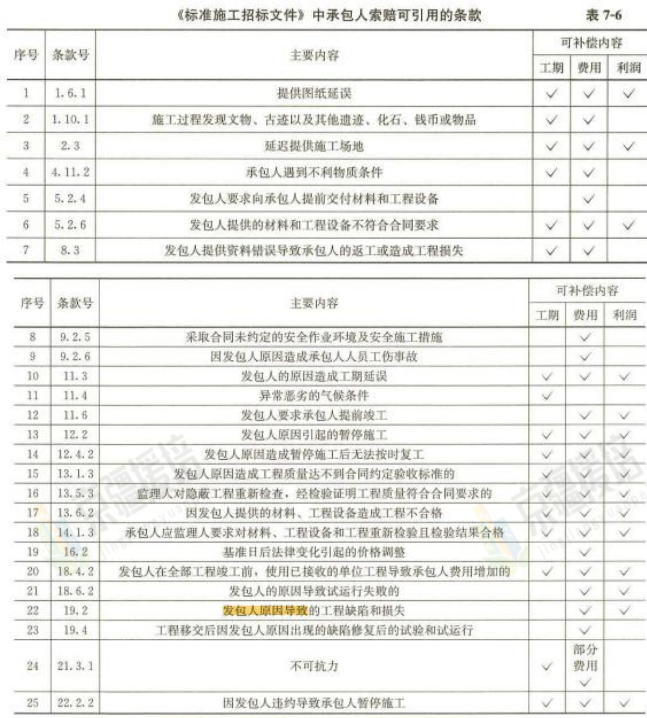

10.根据《房屋建筑工程质量保修办法》,建筑主体结构的保修期开始时间是()。

A.主体结构验收之日

B.装饰装修工程验收之日

C.工程竣工验收合格之日

D.**

11.工程实施中,因地基沉降导致混凝土梁柱节点开裂时,应由()提出结构加固处理技术方案。

A.法定检测机构

B.项目监理机构

C.施工单位

D.设计单位

12.混凝土力学试验中,对于强度等级小于 C60 的混凝土,用 100mm×100mm×100mm 的非标准试件测得的强度值应乘以的尺寸换算系数是()

A.0.85

B.0.95

C.1.05

D.1.10

13.混凝土拌合物性能试验中,用来表征混凝土拌合物流动性图标的是( )

A.表面密度

B.抗离析性

C.坍落度

D.均匀度

14.下列技术文件中,作为国家质量奖励制度技术文件的是()。

A.ISO0000 标准

B.卓越绩效评价准则

C.工程质量检验标准

D.工程质量检验报告

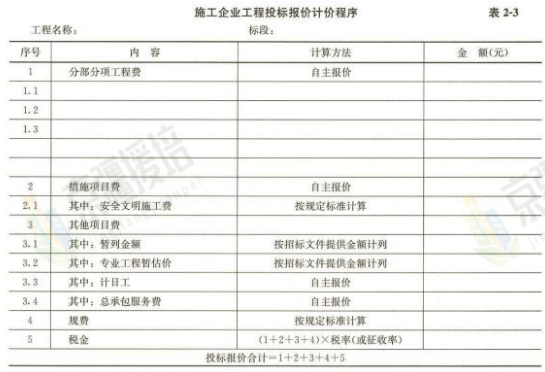

15.某企业拟从银行借款,有 4 家银行可提供贷款,贷款的条件见下表(暂缺),4 家银行均按复利计息。仅按融资成本最低决策时,该企业应选择向( )银行借款。

A.甲

B.乙

C.丙

D.丁

16.根据 ISO0000 版标准,下列工作内容中,属于工程监理企业质量管理体系总体设计工作的是()。

A.策划与准备

B.教育与培训

C.成立班子明确任务

D.过程适用性评价

17.下列监理文件资料中,反映项目监理机构检查工作内容,并记载发现的问题及其处理情况等内容的是()。

A.监理规划

B.监理质量手册

C.监理日志

D.监理通知单

18.某建设项目,设备及工器具购置费 9000 万元,建筑安装工程费 11000 万元,工程建设其他费用 8000 万元,基本预备费 1400 万元,涨价预备费 1500 万元,建设期利息 1200 万元,该项目的建设投资为()万元。

A.28000

B.29000

C.30900

D.32100

19.下列费用中,属于建筑安装工程费中规费的是()。

A.劳动保险费

B.工伤保险费

C.劳动保护费

D.特殊地区施工津贴

20.下列进度控制工作内容中,属于建设工程进度监测系统的是() 。

A.对比分析实际进度与计划进度

B.分析进度偏差产生的原因

C.分析偏差对后续工作和总工期的影响

D.采取措施调整进度偏差

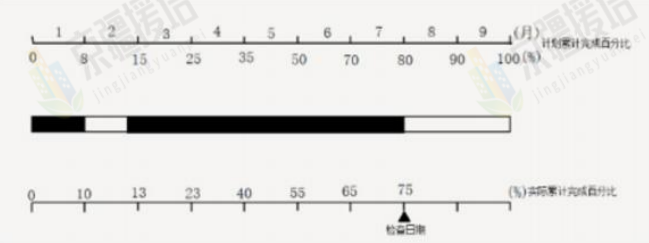

21.某分项工程的计划完成情况与 1-7 月检查的实际完成情况如下图所示,图中表明的正确信息是()。

A.第 1 个月进度正常

B.第 3 个月进度正常

C.第 5 个月进度超前

D.第 7 个月进度拖延

22.单代号搭接网络计划中,工作 B 与工作 D 的开始至开始时距(STS)为 2,最早开始分别为 8 和 15,则两项工作之间的时间间隔是()

A.2

B.5

C.7

D.9

23.检测实体结构离析强度时,用来确定混凝土构件的抗折强度推定值的方法是()。

A.回弹法

B.超声法

C.超声回弹结合法

D.钻芯法

24.为保证钢结构中永久性普通螺栓紧固的可靠性,螺栓外露丝扣数应不少于()扣。

A.1

B.2

C.3

D.5

25.对混凝土结构构件进行预应力张拉施工时,项目监理机构应采取的工作方式是()。

A.巡视

B.旁站

C.平行检验

D.见证取样

26.根据《工程质量安全手册(试行)》,为满足抗震设防要求,混凝土结构构件中钢筋弯钩的弯折角度最小值是()。

A.45°

B.60°

C.90°

D.135°

27.装配式混凝土工程中,预制构件与后浇混凝土结合部位粗糙面的面积占结合面面积的比例最小值是()。

A.60%

B.70%

C.80%

D.90%

28.某工程单代号网络计划中,工作 F 的最早完成时间和最迟完成时间分别是 8 和 10,紧后工作 G 的最早开始时间和最迟开始时间分别是 11 和 14,则工作 F 和 G 之间的时间间隔是()。

A.2

B.3

C.4

D.5

29.下列物资供应进度控制工作中,属于监理工程师工作的是()。

A.优选物资供应单位

B.主持召开物资供应单位协调会

C.负责编制物资的供应计划

D.负责物资供应的决策

30.某进口设备,按人民币计算的离岸价格 233 万元,国外运费 6 万元,国外运输保险费 0.7万元,进口关税税率 10%,增值税税率 13%,不征收消费税,则该进口设备的组成计税价格为()万元。

A.233.00

B.239.70

C.263.67

D.297.95

31.承担 ABS《资产证券化》融资风险的主要对象是()。

A.众多投资者

B.政府

C.贷款机构

D.经营者

32.某建设项目,设备及工器具购置费 56700 万元,建设安装工程费 56431 万元,工程建设其他费 21147 万元,基本预备费费率 5%,则该项目的基本预备费为()万元。

A.3878.90

B.3892.35

C.5656.55

D.6713.90

33.运用 ABC 分析法选择某种产品的价值工程研究对象时,A 类零部件应具有的特点是()。

A.占零部件总数比例较高但占产品总成本比重较低

B.占零部件总数比例较低但占产品总成本比重较高

C.占零部件总数比例较低但占产品总成本比重较低

D.占零部件总数比例较高但占产品总成本比重较高

34.装配式建筑预制混凝土构件生产中,钢筋套筒和预埋件安装完毕,必须经驻厂监理工程师组织完成()验收后,方可进入后续环节。

A.工艺

B.工序

C.检验批

D.隐蔽工程

35.工程进度计划执行过程中,经检查发现某项工作实际进度偏差超过其自由时差,但未超过总时差,则该工作进度偏差产生的影响是()。

A.既影响后续工作的最早开始时间,也影响总工期

B.既不影响后续工作的最早开始时间,也不影响总工期

C.影响最后关键工作的最早开始时间,但不影响总工期

D.影响最后关键工作的最早开始时间,也影响总工期

36.某施工机械预算价格 200 万元,折旧年限 10 年,年平均工作 225 个台班,残值率 3%,则该机械台班折旧费为()元。

A.862.22

B.888.89

C.8622.22

D.8888.89

37.为了有效控制建设工程投资,项目监理机构宜采取的组织措施是()。

A.参与处理索赔事宜

B.进行工程计量

C.审核施工组织设计

D.落实投资控制职能分工

38.根据《混凝土结构工程施工质量检验规范》,预拌混凝土搅拌站生产有抗冻抗渗要求的

C25 混凝土时,用砂应满足的要求是()。

A.含沙量不大于 3.0%,泥块含量不大于 1.0%

B.含沙量不大于 5.0%,泥块含量不大于 2.0%

C.含沙量不大于 4.0%,泥块含量不大于 1.0%

D.含沙量不大于 3.0%,泥块含量不大于 2.0%

39.某经营性项目,在正常运营年份,外购原材料、燃料动力费及其他材料费共计 200 万元,应付账款周转次数 2 次,预收营业收入 500 万元,预收账款周转次数 2 次,年经营成本 280万元,应收账款周转次数 2 次,则该项目估算的流动负债为()万元。

A.240

B.250

C.350

D.390

40.根据《政府投资项目可行性研究报告编写大纲 (2023 年版)》,编写项目可行性研究报告时,应在()项下描述拟建项目总体布局、建设标准等内容。

A.项目建设背景和必要性

B.项目需求分析和产出方案

C.项目选址与要素保障

D.项目运营方案

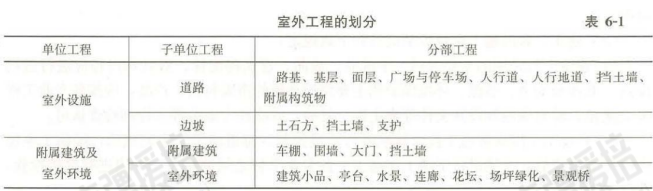

41.根据《建设工程施工质量验收统一标准》,附属建筑及室外环境工程中的建筑小品应作为一个() 进行施工质量验收。

A.检验批

B.分项工程

C.分部工程

D.子单位工程

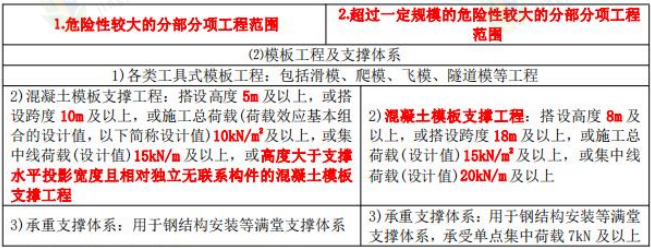

42.根据《危险性较大的分部分项工程安全管理规定》,对于混凝土模板支撑工程,应编制专项施工方案并组织专家论证的情形是()。

A.搭设高度为 6m

B.搭设跨度为 20m

C.施工总荷载为 10kN/m

2 D.集中线荷载为 5kN/m

43.某具有常规现金流量的投资项目,在不同收益率下的净现值见下表,采用线性内插法计算的内部收益率为()。

A.8.9%

B.9.4%

C.9.5%

D.10.2%

44.对于单一的,具有独立性的单项工程建设项目,采用二级概算编制形式编制的是()

A.总概算和综合概算

B.综合概算和单位工程概算

C.总概算和单位工程概算

D.单位工程概算和分部工程概算

45.根据《建设工程工程量清单计价规范》,工程量清单分为()两类。

A.招标工程量清单和投标工程量清单

B.招标工程量清单和已标价工程量清单

C.招标工程量清单和最高投标造价清单

D.公开招标工程量清单和邀请招标工程量清单

46.在招标工程投标报价时,投标人可自主报价的项目是()。

A.已提供暂估价的专业工程

B.暂列金额

C.安全文明施工费

D.总承包服务费

47.编制招标工程量最高投标限价时,若分部分项工程需要使用招标文件提供的暂估价的材料,则该部分项工程综合单价中相应的材料费用应该用()计算。

A.招标文件中提供的暂估价

B.编制人自主确定的暂估价

C.基准期该材料的最高的市场价

D.合理建设期内该材料的市场均价

48.根据《砌体工程现场检测技术标准》,扁顶法适于检测的参数是()。

A.砌块抗压强度

B.砂浆抗压强度

C.砌体抗压强度

D 胲氚兕砌体抗剪强度

49.在工程建设程序中,根据已批准的初步设计,对较复杂的项目或特殊需求进行进一步验证,以便准确地解决计算问题的工作的阶段称为()阶段。

A.方案设计

B.技术设计

C.施工图设计

D.施工图变更设计

50.项目总监机构进行施工图设计质量管理时,应协助()审查工程采用“四新”的审定备案情况。

A.建设单位

B.设计单位

C.咨询单位

D.施工单位

51.下列报审表中,除项目监理机构签署意见外,还需建设单位签署审批意见的是()。

A.开工报审表

B.施工组织设计报审表

C.分包单位资格报审表

D.施工试验室报审表

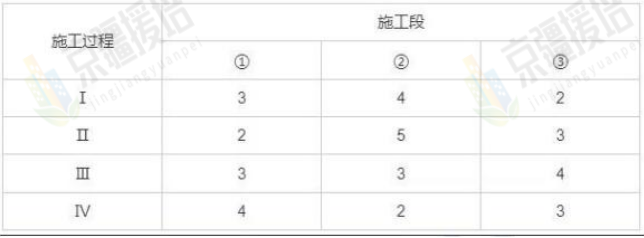

52.某工程有 4 个施工过程,划分为 3 个施工段组织流水施工,各施工过程在各施工段上的流水节拍(天)见下表,第Ⅰ和第Ⅱ两个施工过程之间有 3 天的工艺间歇时间,则该工程的流水施工工期是()天。

A.16

B.19

C.22

D.25

53.工程施工中承包人遇到难以预见的不利物质条件,导致费用增加和工期延误,监理人处

理承包人索赔的正确说法是()。

A.批复增加的费用,不批复延误的工期和利润补偿

B.批复延误的工期,不批复增加的费用和利润补偿

C.批复增加的费用和延误的工期,不批复利润补偿

D.批复增加的费用、延误的工期和利润补偿

54.编制施工总进度计划时,需要确定的内容是()。

A.各分部分项工程的施工顺序

B.各分项工程的开始和结束时间

C.各单位工程的开始和结束时间

D.各单位工程进度控制的深度

55.对于采用固定总价方式计价的建设工程承包合同,其合同总价可以变更的情形是()。

A.工程量表中的工程量与实际工程量的偏差超过一定范围

B.工程实施阶段物价与发包时物价相比偏差超过一定范围

C.合同签订以后发生了设计和工程范围的变更

D.业主

56.在民用建筑设计中,推行绿色设计应坚持的理念是()。

A.在充分考虑项目功能、质量、成本等因素的同时,着重考虑项目环境属性并将其作为设计目标

B.将项目环境属性作为项目设计最优先考虑的目标,同时兼顾项目功能、质量、成本等目标

C.在保证项目环境属性目标最优的前提下,适当考虑项目功能和质量目标

D.将提高绿地率和绿化率作为项目设计的最高目标,同时兼顾项目质量和成本

57.某土方工程,计划 2 月初至 5 月底只开挖土方 5 万 m³,匀速施工,预算单价 60 元/m³,至 4 月底实际累计开挖土方 5.4 万 m³,实际单价 68 元/m³,采用赢得值(挣值)法评价该工程此刻的投资、进度状态时,结论正确的是()。

A.投资偏差-43.2 万元

B.进度偏差 36 万元

C.投资绩效指数 0.90

D.进度绩效指数 0.88

58.某分部工程有 4 个施工过程,划分为 4 个施工段组织加快的成倍节拍流水施工,各施工段的成本节拍分别是 2 天、4 天、4 天、2 天,则该工程应组织的专业工作队数是()个。

A.4

B.6

C.8

D.12

59.关于双代号网络计划中关键节点的说法正确的是()。

A.以关键节点开始的工作总时差和自由时差相等

B.两端为关键节点的工作必然是关键工作

C.关键节点组成的线路为关键线路

D.关键工作两端的节点必为关键节点

60.在单代号网络计划中,除终点节点代表的工作外,其他工作的总时差等于()所得之和的最小值。

A.本工作与各紧后工作之间的时间间隔加该紧后工作的自由时差

B.本工作与各紧后工作之间的时间间隔加该紧后工作的总时差

C.本工作的最早完成时间与各紧后工作的自由时差

D.本工作的最早完成时间与各紧后工作的总时差

61.下列施工进度拖延的情形中,监理工程师可批准工程延期的是()。

A.设计变更造成的工期

B.施工机械未及时进场造成工程拖延

C.工作延期的时间小于总时差

D.工程质量原因造成工程暂停

62.监理工程师对施工进度计划进行审核的主要内容是()。

A.施工进度控制的目标的风险

B.进度控制的工作流程

C.进度控制人员职责

D.施工顺序是否符合工艺要求

63.进行工程质量统计分析时,用数据变动幅度反映数据分散状况特征值的参数是()。

A.样本标准差

B.变异系数

C.极差

D.总体标准差

64.为使工程网络计划所需资源按照时间分布符合资源控制目标,可采用的优化方法是( )A. 改变网络计划中各项工作之间的逻辑关系

B.改变网络计划中各项工作的持续时间

C.改变某些工作的开始时间和完成时间

D.改变某些工作的……

65.为有效控制建设工程进度,可采取的合同措施是()。

A.严格控制合同变更

B.对工期提前的承包人给予奖励

C.审查承包商提交的进度计划

D.建立工程进度报告制度

66.在编制施工进度计划时,因占有施工对象空间而必须列入进度计划的施工过程是()。

A.运输类施工过程

B.制备类施工过程

C.建造类施工过程

D.加工类施工过程

67.根据《建设工程质量保证金管理办法》,质量保证金预留总额不得高于工程价款结算总额的比例是( )。

A.2%

B.3%

C.4%

D.5%

68.因施工场地不能满足工程施工正常需要,属于来自()的进度影响因素。

A.自然环境

B.社会环境

C.建设单位

D.组织管理。

69.根据《建设工程施工质量验收统一标准》,关于建筑工程施工质量控制与验收的说法,正确的是()。

A.采用的成品、半成品与建筑构配件应进行进场检验

B.下道施工工序应紧随上道工序施工

C.重要工序应经监理员检查认可后方可进行下道工序施工

D.检验批的质量应仅按主控项目进行验收

70.某工程双代号时标网络计划如下图所示,图中表明的正确信息是()。

A.工作 B 的自由时差是 2 天

B.工作 D 的自由时差是 1 天

C.工作 B 的总时差是 2 天

D.工作 E 的总时差是 0 天

71.工程建设中,履行建筑材料**,竣工备案质量监控职责的单位或部门是()

A.建设单位

B.监理单位

C.行业行政主管部门

D.施工单位

72.设计阶段工作内容中,属于监理工程师的进度控制工作的是()。

A.编制设计准备阶段工作计划

B.编制设计阶段总进度计划

C.审核各专业出图计划

D.审核设计单位提交的工程预算

73.在工程网络计划中,计划工期指的是()。

A.根据网络计划时间参数计算而得到的工期

B.由任务委托人所提出的指令性工期

C.依据工期定额确定的工期

D.根据要求工期和计算工期确定的工期

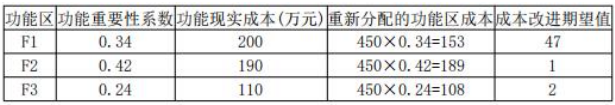

74.某产品的功能现实成本 500 元,目标成本 450 元,该产品分为三个功能区,各功能区的重要性系数和现实成本见下表,应用价值工程时,选择改进对象的优先次序是()。

A.F1-F2-F3

B.F1-F3-F2

C.F2-F3-F1

D.F3-F1-F2

75-80 暂缺

二、多项选择题(共 40 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)

81.专业监理工程师检查、复核施工控制测量成果时,检查、复核的主要内容有()。

A.测量设备精度

B 施工平面控制网

C.施工高程控制网

D.控制桩保护措施

E.施工临时水准点

82.用于工程的主要材料进场时,专业监理工程师检查的资料有()。

A.厂家生产许可证

B.出厂合格证

C.工程应用证明

D.材质化验单及性能检测报告

E.厂家质量管理体系文件

83.下列影响工程质量的因素中,属于建造方法的有()。

A.工艺方法

B.操作人员作业能力

C.施工方案

D.机械设备性能

E.操作方法

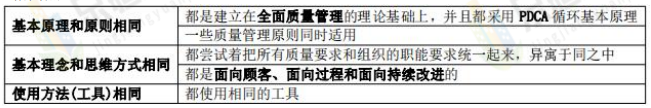

84.卓越绩效评价原则和 ISO9000 族标准相比较,两者的相同点有()。

A.基本原理和原则相同

B.导向相同

C.使用方法相同

D.基本原理和思维方式相同

E.关注点相同

85.下列资金成本中,可作为比较筹资方式,选择筹资方案依据的有()。

A.个别资金成本

B.综合资金成本

C.边际资金成本

D.影子资金成本

E.绿色资金成本

86.下列费用中,应列入工程建设其他费用中研究试验费的有()。

A.新结构、新材料试验费

B.对构件进行破坏性试验所需费用

C.对材料、构件和建筑安装物进行一般规定、检查所发生的费用

D.支付科技成果、先进技术的一次性技术转让费

E.管理评估费

87.下列监理工作中,属于项目监理机构施工阶段投资控制主要工作的有()。

A.协助建设单位签订工程勘验设计合同

B.审查施工预算

C.签发勘察费用支付证书

D.处理施工单位提出的工程变更费用

E.审核竣工结算款

88.项目监理机构对勘察成果进行程序性审查时应审查的内容有()。

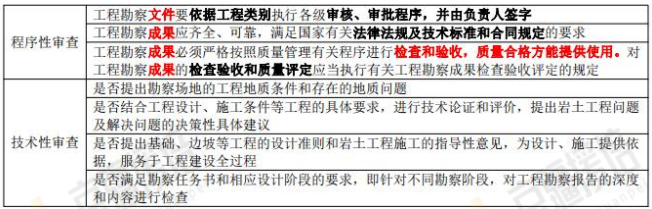

A.是否满足勘察任务书和相应设计阶段要求

B.勘察成果是否齐全、可靠、满足国家法律法规和技术标准要求

C.是否能提供满足设计、施工所需的岩土技术参数

D.成果文件是否依据工程类别按有关规定执行审核、审批程序

E.成果文件是否严格按照质量管理程序进行检查和验收

89.根据《工程质量安全手册(试行)》,设计模板工程支撑体系中的??支撑结构应遵循的原则有()。

A.少?多支撑

B.模板应根据安装、使用和拆除工况进行设计

C.减少模板周转次数

D.满足承载力,刚度要求

E.满足整体稳固性要求

90.下列工程质量缺陷中,因设计差错导致的有()。

A.勘察钻孔问题不符合规定

B.基岩起伏误判

C.模板施工荷载取值过小

D.变形缝设置不当

E.悬挑构件未进行抗倾覆验算

91.根据《建筑地基检测技术规范》,检测基桩桩长可采用的方法有()。

A.静载荷试验法

B.瞳孔投射法

C.磁测桩法

D.钻芯法

E.电锯感应法

92.根据《钢结构工程施工质量验收标准》,下列检测内容中,属于钢结构构造检测的有()。

A.杠杆长细比

B.构件垂直度

C.支撑体系的连接

D.防火涂层厚度

E.支撑体系构件的尺寸

93.根据《建设工程质量管理条例》,建设行政管理部门进行工程质量监督管理的工作内容有()。

A.检查法律法规和工程建设强制性标准执行情况

B.抽查涉及工程主体结构安全和主要使用功能的工程实体质量

C.检查建筑从业人员社保缴纳及薪酬支付情况

D.抽查工程质量责任主体和质量检测等单位的工程质量行为

E.依法对违法违规行为实施惩罚

94.对于装配式建筑预制混凝土构件施工,项目监理机构应遵循的工作职责有()。

A.审核拆分图、节点图设计优化

B.进行生产工艺流程设计

C.审查预制构件生产方案

D.审查预制构件专项运输方案

E.审查预制结构吊装方案

95.某投资方案各年净现金流量见下表,若基准收益率为 5%,则对该投资方案进行分析可得到的正确结论有()。

A.静态投资回收期为 6 年

B.动态投资回收期超过 6 年

C.内部收益率大于 5%

D.净现值小于 0

E.累计净现金流量为 0

96.采用控制图法进行工程质量统计分析的主要用途有()。

A.进行过程分析

B.判断影响质量的主次因素

C.从不同角度分析产品存在的质量问题

D.进行过程控制

E.显示两种质量数据之间的关系

97.施工单位计划系统所包括的进度计划有()。

A.工程项目建设总进度计划

B.单位工程施工进度计划

C.工程项目年度计划

D.分部分项工程进度计划

E.施工准备工作计划

98.组织流水施工时,确定流水步距应满足的基本条件有()。

A.各施工过程应始终保持工艺先后顺序

B.同一专业工作队在各个施工段上的劳动量大致相等

C.各专业工作队保持连续作业

D.相邻专业工作队可最大限度的实现合理搭接

E.施工段内的施工机具具备足够的操作空间

99.根据《工程建设领域农民工工资专用账户管理暂行办法》,建设单位与总包单位订立书面工程施工合同时,应当约定的事项有()。

A.专用账户开户银行

B.工程款计量周期和工程款进度结算办法

C.建设单位拨付人工费用的周期和拨付日期

D.人工费用的数额或占工程款的比例

E.延期支付利息的计算方法

100.工程变更引起施工方案改变并使措施项目发生变化时,关于调整措施项目费的说法,正确的有()。

A.承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认

B.安全文明施工费按照实际发生变化的措施项目调整,但费用可以浮动

C.采用单价计算的,按照实际发生的措施项目及其已标价工程量清单项目的规定确定单价

D.按总价(或系数)计算的,按照实际发生的措施项目调整,但应考虑报价浮动因素

E.承包人事先未将拟实施的方案提交给发包人确认的,实施项目费可视情况调整

101.国家计量规范规定不宜计量的措施费中,适合采用费率法计算的有()。

A.脚手架工程费

B.安全文明施工费

C.二次搬运费

D.冬雨期施工增加费

E.夜间施工增加费

102-120 暂缺

2024 年监理工程师《目标控制(土建)》真题

答案及解析

一、单项选择题

1.【答案】D

【解析】适用性,即功能,是指工程满足使用目的的各种性能。包括:理化性能,如:尺寸、

规格、保温、隔热、隔声等物理性能,耐酸、耐碱、耐腐蚀、防火、防风化、防尘等化学性

能;结构性能,指地基基础牢固程度,结构的足够强度、刚度和稳定性;使用性能,如民用住

宅工程要能使居住者安居,工业厂房要能满足生产活动需要,道路、桥梁、铁路、航道要能

通达便等,建设工程的组成部件,配件,水、暖、电、卫器具、设备也要能满足其使用功能;

外观性能,指建筑物的造型、布置、室内装饰效果、色彩等美观大方、协调等。

2.【答案】C

【解析】在正常使用条件下,建设工程的最低保修期限为:

⑴基础设施工程、房屋建筑工程的地基基础和主体结构工程,为设计文件规定的该工程的合

理使用年限;

⑵屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为 5 年;

⑶供热与供冷系统,为 2 个采暖期、供冷期;

⑷电气管线、给排水管道、设备安装和装修工程,为 2 年。

3.【答案】C

【解析】在工程质量控制方面,项目监理机构发现施工存在质量问题的,或施工单位采用不

适当的施工工艺,或施工不当,造成工程质量不合格的,应及时签发监理通知单,要求施工

单位整改。

4.【答案】D

【解析】⒉安全生产的监理行为要求

⑷按规定对现场实施安全监理。发现安全事故隐患严重且施工单位拒不整改或者不停止施工

的,应及时向政府主管部门报告。

5.【答案】B

【解析】⒉坚持以人为核心的原则。

人是工程建设的决策者、组织者、管理者和操作者。工程建设中各单位、各部门、各岗位人

员的工作质量水平,都直接和间接地影响工程质量。所以在工程质量控制中,要以人为核心,

重点控制人的素质和人的行为,充分发挥人的积极性和创造性,以人的工作质量保证工程质

量。

6.【答案】B

【解析】⒉直方图的绘制方法

⑴收集整理数据

用随机抽样的方法抽取数据,一般要求数据在 50 个以上。

⑵计算极差 R

⑶对数据分组:1)确定组数 K。2)确定组距 h。3)确定组限。

⑷编制数据频数统计表

⑸绘制频数分布直方图

7.【答案】D

【解析】⑽计量抽样的错判概率α和漏判概率β可按下列规定采取:

1)主控项目:对应于合格质量水平的α和β均不宜超过 5%。

2)一般项目:对应于合格质量水平的α不宜超过 5%,β不宜超过 10%。

8.【答案】B

【解析】⒈单位工程质量验收程序

⑴预验收

⑵验收

建设单位收到工程竣工报告后,应由建设单位项目负责人组织设计、勘察、监理、施工等单

位项目负责人进行单位工程验收。《目标控制(土建)》真题汇编

53

9.【答案】B

【解析】五、建筑工程施工质量验收时不符合要求的处理

⑴经返工或返修的检验批,应重新进行验收。检验验收时,对于主控项目不能满足验收规范

规定或一般项目超过偏差限值的样本数量不符合规范规定时,应进行处理。其中,对于严重

的质量缺陷应重新施工;一般的质量缺陷可通过返修、更换予以解决。

10.【答案】C

【解析】在正常使用条件下,建设工程的最低保修期限为:

⑴基础设施工程、房屋建筑工程的地基基础和主体结构工程,为设计文件规定的该工程的合

理使用年限;

⑵屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为 5 年;

⑶供热与供冷系统,为 2 个采暖期、供冷期;

⑷电气管线、给排水管道、设备安装和装修工程,为 2 年。

房屋建筑工程保修期从工程竣工验收合格之日起计算。

11.【答案】D

【解析】根据施工单位的质量调查报告或质量事故调查组提出的处理意见,项目监理机构要

求相关单位完成技术处理方案。质量事故技术处理方案一般由施工单位提出,经原设计单位

同意签认,并报建设单位批准。对于涉及结构安全和加固处理等的重大技术处理方案,一般

由原设计单位提出。

12.【答案】B

【解析】混凝土强度等级<C60 时,用非标准试件测得的强度值均应乘以尺寸换算系数,其

值对 200mm×200mm×200mm 的试件为 1.05,对 100mm×100mm×100mm 的试件为 0.95。当

混凝土强度等级≥C60 时,宜采用标准试件;如使用非标准试件时,尺寸换算系数应试验确

定。

13.【答案】C

【解析】混凝土拌合物稠度是表征混凝土拌合物流动性的指标,可用坍落度、维勃稠度或扩

展度表示。

14.【答案】B

【解析】《卓越绩效评价准则》GB/T19580-2012、《卓越绩效评价准则实施指南》

GB/Z19579-2012 卓越绩效评价准则是质量奖评审的依据,是国家质量奖励制度的技术文件。

制定这套标准的目的有两个。一是用于国家质量奖的评价;二是用于组织的自我学习。

15.【答案】D

【解析】甲年实际利率(1+5.96%/12) 12-1=6.13%乙年实际利率(1+5.96%/4) 4-1=6.09%

丙年实际利率(1+6.1%/2) 2-1=6.19% 丁年实际利率 6.00%内>甲>乙>丁,选 D

16.【答案】D

【解析】⒉质量管理体系总体设计

主要工作包括:确定质量方针、目标;过程适用性评价和体系覆盖范围确定;组织结构调整

方案。

17.【答案】C

【解析】⑼监理工作日志制度

在监理工作开展过程中,项目监理机构每日填写监理日志。监理日志应反映监理检查工作的

内容、发现的问题、处理情况及当日大事等。监理日志的填写要求及时、准确、真实,书写

工整,用语规范,内容严谨。监理日志要及时交总监理工程师审查,以便及时沟通了解现场

状况,从而促进监理工作正常有序地开展。

18.【答案】C

【解析】建设投资,由设备及工器具购置费、建筑安装工程费、工程建设其他费用、预备费

(基本预备费和涨价预备费)组成。

9000+11000+8000+1400+1500=30900 万元

19.【答案】B

【解析】㈥规费

⑴社会保险费:养老;失业;医疗;生育;工伤。

⑵住房公积金。

其他应列而未列入的规费,按实际发生计取。

20.【答案】A

【解析】一、进度监测的系统过程

㈠进度计划执行中的跟踪检查

⒈定期收集进度报表资料

⒉现场实地检查工程进展情况

⒊定期召开现场会议

㈡实际进度数据的加工处理。

㈢实际进度与计划进度的对比分析

21.【答案】B

【解析】A 错误,第 1 月实际进度 10%,计划进度 8%,超前 2%。

B 正确,第 3 月当月实际完成 23%-13%=10%,计划完成 25%-15%=10%,进度正常。

C 错误,第 5 月当月实际完成 55%-40%=15%,计划完成 50%-30%=25%,拖后 10%。

D 错误,第 7 月当月实际完成 75%-65%=10%,计划完成 80%-70%=10%,进度正常。

22.【答案】B

【解析】⒉计算相邻两项工作之间的时间间隔

⑵搭接关系为开始到开始(STS)时的时间间隔

LAGi,j=ESj-(ESi+STSi,j)=ESj-ESi-STSi,j=15-8-2=5

23.【答案】D

【解析】㈠混凝土结构实体检测

⒈混凝土强度

结构或构件混凝土抗压强度的检测,可采用回弹法、超声回弹综合法、钻芯法或后装拔出法

等方法。

⑴回弹法

⑵超声回弹综合法

⑶钻芯法

钻芯法可用于确定检测批或单个构件的混凝土抗压强度推定值、劈裂抗拉强度推定值以及混

凝土构件的抗压强度推定值。是一种半无损检测方法。

24.【答案】B

【解析】㈡钢结构实体检测

⒈连接检测

⑶螺栓连接及高强度螺栓连接永久性普通螺栓紧固应牢固、可靠,外露丝扣不应少于 2 扣,

可通过观察和用小锤敲击检查。

25.【答案】B

【解析】⑵根据部门规范性文件,房屋建筑工程旁站的关键部位、关键工序是:

基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结

构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装;

主体结构工程方面包括:梁柱节点钢筋隐蔽工程,混凝土浇筑,预应力张拉,装配式结构安

装,钢结构安装,网架结构安装,索膜安装。

26.【答案】D

【解析】三、工程实体质量控制

⒉钢筋工程

⑽箍筋的末端应按设计要求做弯钩;对一般结构构件,箍筋弯钩的弯折角度不应小于 90°;

对有抗震设防专门要求的结构构件,箍筋弯钩的弯折角度不应小于 135°;圆形箍筋两末端

均应做不小于 135°的弯钩。拉筋的末端应按设计要求做弯钩,并符合规范要求。

27.【答案】C

【解析】⒌装配式混凝土工程

⑹预制构件与后浇混凝土、灌浆料、坐浆材料的结合面应设置粗糙面、键槽;粗糙面的面积

不宜小于结合面的 80%,预制板的粗糙面凹凸深度不应小于 4mm,预制梁端、预制柱端、预

制墙端的粗糙面凹凸深度不应小于 6mm;预制梁端面应设置键槽且宜设置粗糙面;预制剪力

墙的顶部和底部与后浇混凝土的结合面应设置粗糙面,侧面与后浇混凝土的结合面应设置粗

糙面,也可设置键槽;预制柱的底部应设置键槽且宜设置粗糙面;键槽应均匀布置,键槽深

度一般在 30mm 左右。

28.【答案】B

【解析】时间间隔是指本工作的最早完成时间与其紧后工作最早开始时间之间可能存在的差

值 即 11-8=3。

29.【答案】B

【解析】㈢监理工程师控制物资供应进度的工作内容

⒈协助业主进行物资供应的决策。

⒉组织物资供应招标工作:⑴组织编制物资供应招标文件;⑵受理物资供应单位的投标文件;

⑶推荐物资供应单位及进行有关工作(向业主推荐优选的物资供应单位、主持召开物资供应

单位的协商会议、帮助业主拟定并认真履行物资供应合同)。

⒊编制、审核和控制物资供应计划

⑴编制物资供应计划

监理工程师编制由业主负责(或业主委托监理单位负责)的物资供应计划,并控制其执行。

⑵审核物资供应计划

⑶监督检查订货情况,协助办理物资的海运、陆运、空运以及进出口许可证等有关事宜。

⑷控制物资供应计划的实施:掌握物资供应全过程的情况;采取有效措施保证急需物资的供

应;审查和签署物资供应情况分析报告;协调各有关单位的关系。

30.【答案】C

【解析】组成计税价格=到岸价+进口关税+消费税=(233+6+0.7)×(1+10%)=263.67 万元。

31.【答案】A

【解析】BOT 方式与 ABS 方式的比较

32.【答案】D

【解析】基本预备费=(建筑安装工程费+设备及工器具购置费+工程建设其他费)×基本预备

费率=(56700+56431+21147)×5%=6713.90 万元。

33.【答案】B

【解析】⒉对象选择的方法

⑵ABC 分析法

又称重点选择法或不均匀分布定律法,是指应用数理统计分析方法来选择对象。

“关键的少数和次要的多数”,占总成本 70%-80%而占零部件总数 10%-20%的零部件划分为

A 类部件;5%-10%/60%-80%划分为 C 类;其余为 B 类。其中 A 类零部件是价值工程的主要

研究对象。

34.【答案】D

【解析】PC 构件制作质量控制环节要求如下:

制作各个作业环节的统计由生产质检员签字确认,报驻厂监理认可。

组模、涂刷隔离剂、钢筋制作、钢筋安装、套筒安装、预埋件安装等环节,必须检验合格并

经驻厂监理完成隐蔽工程验收,才能进行下一道工序。

35.【答案】C

【解析】一、分析进度偏差对后续工作及总工期的影响

⒈分析出现进度偏差的工作是否为关键工作

⒉分析进度偏差是否超过总时差

如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,必

须采取相应的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响

总工期。至于对后续工作的影响程度,还需要根据偏差值与自由时差的关系做进一步分析。

⒊分析进度偏差是否超过自由时差《目标控制(土建)》真题汇编

56

如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响,此时

应根据后续工作的限制条件确定调整方法;如果工作的进度偏差未超过该工作的自由时差,

则此进度偏差不影响后续工作,因此,原进度计划可以不做调整。

36.【答案】A

【解析】耐用总台班数=折旧年限×年工作台班=10×225=2250(台班)

台班折旧费=机械预算价格×(1-残值率)/耐用总台班数

=200×10

4×(1-3%)/2250=862.22(元)

37.【答案】D

【解析】四、投资控制的措施

组织措施:

⑴在项目监理机构中落实从投资控制角度进行施工跟踪的人员、任务分工和职能分工。

⑵编制本阶段投资控制工作计划和详细的工作流程图。

经济措施:

⑵进行工程计量。

技术措施:

⑶审核承包人编制的施工组织设计,对主要施工方案进行技术经济分析。

合同措施:

参与处理索赔事宜。

38.【答案】A

【解析】四、混凝土制备质量控制

⑵天然砂、机制砂的质量审查

对有抗冻抗渗或其他要求的小于或等于 C25 的混凝土用砂,含泥量应不大于 3.0%,泥块含量

不应大于 1.0%。

39.【答案】C

【解析】㈢流动资金估算

应付账款=外购原材料、燃料动力及其他材料年费用/应付账款周转次数=200/2=100 万元

预收账款=预收的的收入年金额/预收账款周转次数=500/2=250 万元

流动负债=100+250=350 万元

40.【答案】B

【解析】三、项目可行性研究报告的主要内容

《政府投资项目可行性研究报告编写通用大纲(2023 年版)》

41.【答案】C

【解析】

42.【答案】B

【解析】一、危大工程范围

⒉专项施工方案的论证审查

对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。

实行施工总承包的,由施工总承包单位组织召开专家论证会。专家论证前专项施工方案应当

通过施工单位审核和总监理工程师审查。

43.【答案】B

44.【答案】C

【解析】㈠设计概算的内容

设计概算文件的编制应视项目情况采用三级概算(总概算、综合概算、单位工程概算)或二级

概算(总概算、单位工程概算)编制形式。

对单一的、具有独立性的单项工程建设项目,按二级编制形式编制,在单位工程概算基础上,

直接编制总概算。

45.【答案】B

【解析】㈠工程量清单

工程量清单是载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及

规费、税金项目等内容的明细清单。

46.【答案】D

【解析】

47.【答案】A

【解析】⑶其他项目费的确定

1)暂列金额。应按招标工程量清单中列出的金额填写。

2)暂估价。暂估价中的材料、工程设备单价、控制价应按招标工程量清单列出的单价计入综

合单价。暂估价中专业工程金额应按招标工程量清单中列出的金额填写。

3)计日工。

4)总承包服务费。

48.【答案】C

【解析】砌体结构的强度检测可分为砌筑块材强度、砌筑砂浆强度、砌体强度等项目。

49.【答案】B

【解析】⒉技术设计的深度要求

技术设计是根据已批准的初步设计,对设计中比较复杂的项目、遗留问题或特殊需要,通过

更详细的设计和计算,进一步研究、论证和明确其可靠性和合理性,准确地决定各主要技术

问题。设计深度和范围,基本上与初步设计一致。技术设计是初步设计的补充和深化,一般

不再进行报批,由建设单位直接组织审查、审批。

50.【答案】A

【解析】二、施工图设计质量管理

⒈施工图设计的协调管理

工程监理单位承担设计阶段相关服务的,应做好下列工作:

⑴协助建设单位审查设计单位提出的新材料、新工艺、新技术、新设备(简称“四新”)在相

关部门的备案情况。必要时应协助建设单位组织专家评审。

工程监理单位应协助建设单位审查工程采用“四新”的审定备案情况,不满足要求的应按规

定进行试验、论证和专家审定后方可使用。

⑵协助建设单位建立设计过程的联席会议制度。

⑶协助建设单位开展深化设计管理。

51.【答案】A

【解析】㈥工程开工条件审查与开工令的签发

总监理工程师应组织专业监理工程师审查施工单位报送的工程开工报审表及相关资料。同时

具备下列条件时,应由总监理工程师签署审查意见,并应报建设单位批准后,总监理工程师

签发工程开工令:

⑴设计交底和图纸会审已完成;

⑵施工组织设计已由总监理工程师签认;

⑶施工单位现场质量、安全生产管理体系已建立,管理及施工人员已到位,施工机械具备使

用条件,主要工程材料已落实;

⑷进场道路及水、电、通信等已满足开工要求。

52.【答案】D

【解析】

流水施工工期 T=(5+4+4)+(4+2+3)+3=25(天)

53.【答案】C

【解析】

54.【答案】C

【解析】一、施工总进度计划的编制

施工总进度计划一般是建设工程项目的施工进度计划。它是用来确定建设工程项目中所包含

的各单位工程的施工顺序、施工时间及相互衔接关系的计划。

施工总进度计划的编制步骤和方法如下:

㈠计算工程量

㈡确定各单位工程的施工期限

㈢确定各单位工程的开竣工时间和相互搭接关系

㈣编制初步施工总进度计划

㈤编制正式施工总进度计划

55.【答案】C

【解析】⒈固定总价合同

合同总价只有在设计和工程范围发生变更的情况下才能随之做相应的变更。

56.【答案】A

【解析】“绿色”就是要推行绿色设计。绿色设计是指在项目整个寿命周期内,要充分考虑

对资源和环境的影响,在充分考虑项目的功能、质量、建设周期和成本的同时,更要优化各

种相关因素,着重考虑产品环境属性(可拆卸性、可回收性、可维护性、可重复利用性等)

并将其作为设计目标,使项目建设和运行过程中对环境的总体负影响减到最小。

57.【答案】A

【解析】一、赢得值法

投资偏差(CV)=已完工作预算投资-已完工作实际投资 5.4×60-5.4×68=-43.2

进度偏差(SV)=已完工作预算投资-计划工作预算投资 5.4×60-5×3/4×60=99

投资绩效指数(CPI)=已完工作预算投资/已完工作实际投资 (5.4×60)/(5.4×68)=0.88

进度绩效指数(SPI)=已完工作预算投资/计划工作预算投资 (5.4×60)/(5×3/4×60)=1.44

58.【答案】B

【解析】流水步距 K=min[2,4,4,2]=2 天;专业工作队数 n`=(2+4+4+2)/2=6 个。

59.【答案】D

【解析】⒊确定关键线路和关键工作

在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,

但两端为关键节点的工作不一定是关键工作。关键节点的最迟时间与最早时间的差值最小。

特别地,当网络计划的计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等。

关键节点必然处在关键线路上,但由关键节点组成的线路不一定是关键线路。

60.【答案】B

【解析】㈣计算工作的总时差

工作总时差的计算应从网络计划的终点节点开始,逆着箭线方向按节点编号从大到小的顺序

依次进行。

⑴网络计划终点节点 n 所代表的工作的总时差应等于计划工期与计算工期之差。

当计划工期等于计算工期时,该工作的总时差为零。

⑵其他工作的总时差应等于本工作与其各紧后工作之间的时间间隔加该紧后工作的总时差

所得之和的最小值。

61.【答案】A

【解析】㈢工程延期的审批原则

⒈合同条件

监理工程师批准的工程延期必须符合合同条件。即确实属于承包单位自身原因以外。这是监

理工程师审批工程延期的一条根本原则。

⒉影响工期

发生延期事件的工程部位,无论其是否处在施工进度计划的关键线路上,只有当所延长的时

间超过其相应的总时差而影响工期时,才能批准工程延期。

⒊实际情况

62.【答案】D

【解析】三、项目监理机构对施工进度计划的审查

在工程项目开工前,项目监理机构应审查施工单位报审的施工总进度计划和阶段性施工进度

计划,提出审查意见,并应由总监理工程师审核后报建设单位。

施工进度计划审查应包括下列基本内容:

⑴施工进度计划应符合施工合同中工期的约定。

⑵施工进度计划中主要工程项目无遗漏,应满足分批投入试运用、分批动用的需要,阶段性

施工进度计划应满足总进度控制目标的要求。

⑶施工顺序的安排应符合施工工艺要求。

⑷施工人员、工程材料、施工机械等资源供应计划应满足施工进度计划的需要。

⑸施工进度计划应符合建设单位提供的资金、施工图纸、施工场地、物资等施工条件。

63.【答案】C

【解析】⒉描述数据离散趋势的特征值

64.【答案】C

【解析】三、资源优化

资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目

标。在通常情况下,网络计划的资源优化分为两种:“资源有限,工期最短”的优化和“工

期固定,资源均衡”的优化。前者是通过调整计划安排,在满足资源限制条件下,使工期延

长最少的过程;而后者是通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可

能均衡的过程。

65.【答案】A

【解析】进度控制的合同措施:①推行 CM 承发包模式,对建设工程实行分段设计、分段发

包和分段施工;②加强合同管理,协调合同工期与进度计划之间的关系,保证合同中进度目

标的实现;③严格控制合同变更,对各方提出的工程变更和设计变更,监理工程师应严格审

查后再补入合同文件之中;④加强风险管理,在合同中应充分考虑风险因素及其对进度的影

响,以及相应的处理方法;⑤加强索赔管理,公正地处理索赔。

66.【答案】C

【解析】⒈施工过程

组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施

工过程。施工过程的数目一般用 n 表示。

分类:建造类施工过程、运输类施工过程和制备类施工过程。

建造类施工过程必须列入施工进度计划,运输类与制备类施工过程一般不需要列入流水施工

进度计划之中,只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划之中。

67.【答案】B

【解析】⒊关于工程质量保证金的规定

按照 2017 年修订的《建设工程质量保证金管理办法》的相关规定,发包人应按照合同约定

方式预留保证金,保证金总预留比例不得高于工程价款结算总额的 3%。合同约定由承包人

以银行保函替代预留保证金的,保函金额不得高于工程价款结算总额的 3%。

68.【答案】C

【解析】二、影响进度的因素分析

①业主因素

如业主使用要求改变而进行设计变更;应提供的施工场地条件不能及时提供或所提供的场地

不能满足工程正常需要;不能及时向施工承包单位或材料供应商付款等

69.【答案】A

【解析】⑶建筑工程的施工质量控制应符合下列规定:

1)建筑工程采用的主要材料、半成品、成品、建筑构配件、器具和设备应进行进场检验。凡

涉及安全、节能、环境保护和主要使用功能的重要材料、产品,应按各专业工程施工规范、

验收规范和设计文件等规定进行复验,并应经专业监理工程师检查认可。

2)各施工工序应按施工技术标准进行质量控制,每道施工工序完成后,经施工单位自检符合

规定后,才能进行下道工序施工。各专业工种之间的相关工序应进行交接检验,并应记录。

3)对于项目监理机构提出检查要求的重要工序,应经专业监理工程师检查认可,才能进行下

道工序施工。

⒉检验批质量验收合格规定:⑴主控项目的质量经抽样检验均应合格。⑵一般项目的质量经

抽样检验合格。⑶具有完整的施工操作依据、质量验收记录。

70.【答案】C

【解析】A 错误,工作 B 的自由时差是 0;

B 错误,工作 D 的自由时差是 0;

C 正确,工作 B 的总时差是 2 天;

D 错误,工作 E 的总时差是 1 天。

71.【答案】C

【解析】一、工程质量控制主体

监控主体:政府、建设单位、监理单位

质控主体:勘察设计单位、施工单位

⑴政府的工程质量控制。政府属于监控主体,它主要是以法律法规为依据通过抓工程报建、

施工图设计文件审查、施工许可、材料和设备准用、工程质量监督、工程竣工验收备案等主

要环节实施监控。

72.【答案】C

【解析】二、设计阶段进度控制工作程序

建设工程设计阶段进度控制的主要任务是出图控制。

监理工程师要审核设计单位的进度计划和各专业的出图计划,并在设计实施过程中,跟踪检

查这些计划的执行情况,定期将实际进度与计划进度进行比较,进而纠正或修订进度计划。

若发现进度滞后,监理工程师应督促设计单位采取有效措施加快进度。

73.【答案】D

【解析】在网络计划中,工期一般有以下三种:

(1)计算工期。计算工期是根据网络计划时间参数计算而得到的工期。

(2)要求工期。要求工期是任务委托人所提出的指令性工期。

(3)计划工期。计划工期是指根据要求工期核算工期所确定的作为实施目标的工期。

74.【答案】B

75-80 暂缺

二、多项选择题

81.【答案】BCDE

【解析】施工控制测量成果及保护措施的检查、复核,包括:①施工单位测量人员的资格证

书及测量设备检定证书;②施工平面控制网、高程控制网和临时水准点的测量成果及控制桩

的保护措施。

82.【答案】ABD

【解析】对用于工程的主要材料,在材料进场时专业监理工程师应核查厂家生产许可证、出

厂合格证、材质化验单及性能检测报告,审查不合格者,一律不准用于工程。专业监理工程

师应参与建设单位组织的对施工单位负责采购的原材料、半成品、构配件的考察,并提出考

察意见。

83.【答案】ACE

【解析】三、影响工程质量的因素:4M1E。

84.【答案】ACD

【解析】四、《卓越绩效评价准则》与 ISO9000 的比较

㈠相同点

85.【答案】ABC

【解析】㈢资金成本的作用

资金成本是比较筹资方式、选择筹资方案的依据。资金成本有个别资金成本、综合资金成本、

边际资金成本等形式,它们在不同情况下具有各自的作用。

个别资金成本主要用于比较各种筹资方式资金成本的高低,是确定筹资方式的重要依据。综

合资金成本是项目公司资本结构决策的依据。边际资金成本是追加筹资决策的重要依据。

86.【答案】ABD

【解析】㈡与项目建设有关的其他费用

⒊研究试验费

为建设工程提供或验证设计参数、数据资料等进行必要的研究试验以及设计规定在施工中进

行的试验、验证所需费用,包括自行或委托其他部门研究试验所需人工费、材料费、试验设

备及仪器使用费,支付的科技成果、先进技术的一次性技术转让费

㈣企业管理费

⑻检验试验费

指施工企业按照有关标准规定,对建筑以及材料、构件和建筑安装物进行一般鉴定、检查所

发生的费用,包括自设试验室进行试验所耗用的材料等费用。不包括新结构、新材料的试验

费,对构件做破坏性试验及其他特殊要求检验试验的费用和建设单位委托检测机构进行检测

的费用,对此类检测发生的费用,由建设单位在工程建设其他费用中列支。但对施工企业提

供的具有合格证明的材料进行检测其结果不合格的,该检测费用由施工企业支付。

87.【答案】DE

【解析】二、我国项目监理机构在建设工程投资控制中的主要工作

㈠施工阶段投资控制的主要工作

⒈进行工程计量和付款签证;⒉对完成工程量进行偏差分析;⒊审核竣工结算款;⒋处理施

工单位提出的工程变更费用;⒌处理费用索赔。

88.【答案】BDE

【解析】五、工程勘察成果审查要点

项目监理机构对勘察成果的审查是勘察阶段质量控制最重要的工作,包括程序性审查和技术

性审查。

89.【答案】BDE

【解析】三、工程实体质量控制

根据住房和城乡建设部颁发的《工程质量安全手册(试行)》,各分部工程实体质量的控制要

求如下:

⒊混凝土工程

⑵现浇结构模板安装的表面平整度偏差为 5mm,预制构件模板安装的表面平整度偏差为 3mm。

⑷楼板支撑体系的设计应考虑各种工况的受力情况。框架式支撑结构、桁架式支撑结构、悬

挑支撑结构、跨空支撑结构的模板及支架,应根据安装、使用和拆除工况进行设计,并应满

足承载力、刚度和整体稳固性要求。

楼板后浇带的模板支撑体系按规定单独设置。

90.【答案】CDE

【解析】⒊地质勘察数据失真

未进行地质勘察或勘察时钻孔深度、间距、范围不符合规定要求,地质勘察报告不详细、不

准确、不能全面反映实际的地基情况,从而使得地下情况不清,或对基岩起伏、土层分布误

判,或未查清地下软土层、墓穴、孔洞等均会导致采用不恰当或错误的基础方案,造成地基

不均匀沉降、失稳,使上部结构或墙体开裂、破坏,或引发建筑物倾斜、倒塌等。

⒋设计差错

盲目套用图纸,采用不正确的结构方案,计算简图与实际受力情况不符,荷载取值过小,内

力分析有误,沉降缝或变形缝设置不当,悬挑结构未进行抗倾覆验算,以及计算错误等。

91.【答案】BD

【解析】㈣地基基础实体检测

⒊基桩检测

92.【答案】ACE

【解析】㈡钢结构实体检测

⒈连接检测

⒉尺寸、偏差和构造

钢结构构造检测有杆件长细比、支撑体系的连接、支撑体系构件的尺寸和构件截面宽厚比等

项目。

93.【答案】ABDE

【解析】二、工程质量管理主要制度

㈠工程质量监督

建设工程质量监督管理,可以由建设行政主管部门或者其他有关部门委托的建设工程质量监

督机构具体实施。

工程质量监督管理包括下列内容:

⑴执行法律法规和工程建设强制性标准的情况;

⑵抽查涉及工程主体结构安全和主要使用功能的工程实体质量;

⑶抽查工程质量责任主体(建设、勘察、设计、施工和监理单位)和质量检测等单位的工程质

量行为;

⑷抽查主要建筑材料、建筑构配件的质量;

⑸对工程竣工验收进行监督;

⑹组织或者参与工程质量事故的调查处理;

⑺定期对本地区工程质量状况进行统计分析;

⑻依法对违法违规行为实施处罚。

94.【答案】CDE

【解析】五、装配式建筑 PC 构件施工质量控制

⒈生产准备阶段的质量控制

⑴图纸深化设计的审核。

PC 构件图纸深化设计由非原设计单位设计出图的,应在原设计单位指导协助下由有拆分设

计经验的专业设计单位拆分设计,最终图纸须得到原设计单位的审核盖章确认。项目监理机

构应参与建设单位组织的图纸深化设计会审。

⑵生产方案的审查。

预制构件生产前项目监理机构应审查生产方案。

⑶参与生产工艺技术交底会。

⑷生产原材料质量控制。

⒉生产阶段的质量控制

⑴生产工艺流程审核。

⑵制作过程的检验与报验。

⒊构件存放、运输与吊装的质量控制

⑴构件存放与运输

PC 构件的运输应编制专项运输方案,报项目监理机构批准后执行。

⑵构件吊装

1)项目监理机构应审核施工单位编制的吊装方案,提出审查意见,经总监理工程师签认后实

施。

95.【答案】BD

【解析】

依上表,累计净现金流量为-500 万元,静态投资回收期超过 6 年,AE 错误。

动态投资回收期比静态投资回收期长些,故动态投资回收期也超过 6 年,B 正确。

因动态投资回收期就是项目累计现值等于零时的时间(年份),动态投资回收期超过 6 年,故

6 年内的净现值小于 0,D 正确。

对单一项目,内部收益率、净现值评价结果一致,净现值小于 0,项目不可行,故根据内部

收益率判定项目同样不可行,内部收益率应小于基准收益率 5%,C 错误。

96.【答案】AD

【解析】⑵控制图的用途

1)过程分析,即分析生产过程是否稳定。

2)过程控制,即控制生产过程质量状态。

97.【答案】BDE

【解析】四、施工单位的进度计划

施工单位的进度计划包括:施工准备工作计划、施工总进度计划、单位工程施工进度计划及

分部分项工程进度计划。

98.【答案】ACD

【解析】⒉流水步距

流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔

时间。

流水步距的数目取决于参加流水的施工过程数。

流水步距的大小取决于相邻两个施工过程(或专业工作队)在各个施工段上的流水节拍及流

水施工的组织方式。

确定流水步距的基本要求:

①各施工过程按各自流水速度施工,始终保持工艺先后顺序;

②各施工过程的专业工作队投入施工后尽可能保持连续作业;

③相邻两个施工过程(或专业工作队)在满足连续施工的条件下,能最大限度地实现合理搭接。

99.【答案】BCD

【解析】㈢支付账户

《工程建设领域农民工工资专用账户管理暂行办法》(人社部发[2021]53 号)规定:

⑴建设单位与总包单位订立书面工程施工合同时,应当约定:①工程款计量周期和工程款进

度结算办法;②建设单位拨付人工费用的周期和拨付日期;③人工费用的数额或者占工程款

的比例等。

人工费用应当满足农民工工资按时足额支付的要求。

100.【答案】ACD

【解析】㈡措施项目费的调整

工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,应事

先将拟实施的方案提交发包人确认,并应详细说明与原方案措施项目相比的变化情况。拟实

施的方案经发承包双方确认后执行,并应按照下列规定调整措施项目费:

⑴安全文明施工费按照实际发生变化的措施项目调整,不得浮动。

⑵采用单价计算的措施项目费,按照实际发生变化的措施项目及前述已报价工程量清单项目

的规定确定单价。

⑶按总价(或系数)计算的措施项目费,按照实际发生变化的措施项目调整,但应考虑承包人

报价浮动因素,即调整金额按照实际调整金额乘以承包人报价浮动率计算。

如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的

调整或承包人放弃调整措施项目费的权利。

101.【答案】BCDE

【解析】㈡建筑安装工程计价公式如下

102-120 暂缺
