2024年一级造价工程师《建设工程案例分析(水利工程)》考前模拟卷

试题一

【背景资料】

某水电站共有 A,B 两个建设方案。其中 A 方案投资额为 9000 万元的概率为 0.55,B 方案投

资额为 7000 万元的概率为 0.45。在这两种投资额情况下,年净收益额为 1200 万元的概率

为 0.7,年净收益额为 1500 万元的概率为 0.3。

假定 A,B 两个投资方案的建设投资均发生在期初,年净收益额均发生在各年的年末,寿命

期均为 10 年,基准折现率为 10%。年金现值系数(P/A,10%,10)=6.145。

【问题】

1.方案投资额与年净收益额四种组合情况的概率分别为多少?

2.A,B 两方案净现值的期望值为多少?

3.计算该项目的风险概率。

试题二

【背景资料】

为响应国家号召,达到节水利水的目的,某企业拟兴建一水利工程,关于该工程项目的相关

资料和数据如下所示:

(1)项目工程费用为 2000 万元,工程建设其他费用为 500 万元(其中无形资产费用占 200

万元),基本预备费费率为 8%,预计未来 3 年的年均投资价格上涨率为 5%。

(2)项目建设前期的年限为 1 年,建设期为 2 年,生产运营期为 8 年。

(3)项目建设第 1 年完成了静态投资的 30%,第 2 年完成了静态投资的 70%,且项目生产

运营期第 1 年投入流动资金 240 万元。项目的建设投资、流动资金均由资本金投入。

(4)除了无形资产费用,项目建设投资全部形成固定资产(其中可抵扣固定资产进项税额

100 万元),无形资产按生产运营期平均摊销,固定资产使用年限为 8 年,残值率为 5%,采

用直线法折旧。

(5)项目正常年份的产品设计生产能力为 10000 件/年,正常年份年总成本费用为 950 万元,

其中项目单位产品的可变成本为 550 元(含可抵扣进项税额 50 元),其余为固定成本。项

目产品预计售价为不含税销售价为 1400 元/件。增值税税率为 9%,增值税附加税税率为 12%,

企业适用的所得税税率为 25%。

(6)项目生产运营期第 1 年的生产能力为正常年份设计生产能力的 70%,第 2 年及以后各

年的生产能力达到设计生产能力的 100%。

【问题】

1.请计算出项目建设期第 1 年价差预备费第 2 年价差预备费和项目建设投资。(计算结果保

留两位小数)

2.请分别计算出项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本及经

营成本。(计算结果保留两位小数)

3.请计算出项目生产运营期正常年份的所得税和项目资本金净利润率。(计算结果保留两位

小数)

试题三

【背景资料】

某引水工程,初步设计阶段,其中土方开挖Ⅲ类土(可全部利用)2 万 m3,堤防土方回填 17万 m3,土料场临时征地 100 亩,概算工程量阶段系数 1.05。

1.施工组织设计为:

(1)土方开挖采用 1m3挖掘机,74kW 推土机推运 60m;

(2)土料场覆盖层清除 30cm,采用 74kW 推土机推运 60m;

(3)土料开采采用 1m3挖掘机挖装,8t 自卸汽车运 3km 上堤填筑;

(4)土料碾压:凸块振动碾压实.干密度大于 16.67kN/m3。

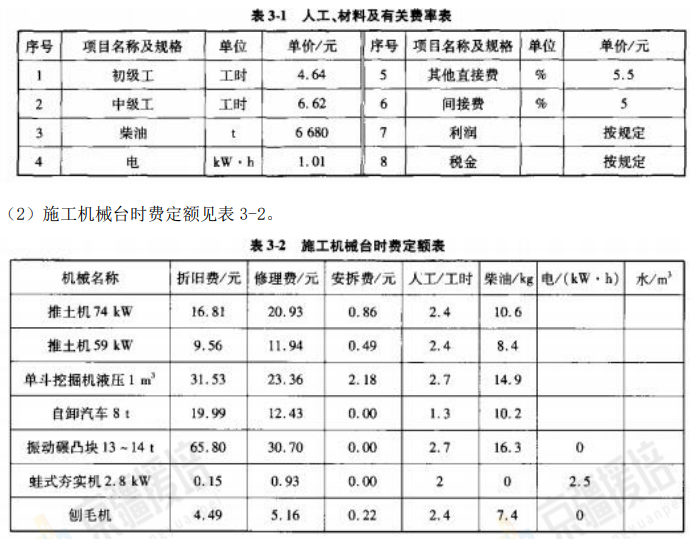

2.定额消耗及人工、材料及有关费率资料如下:

(1)人工、材料及有关费率见表 3-1。

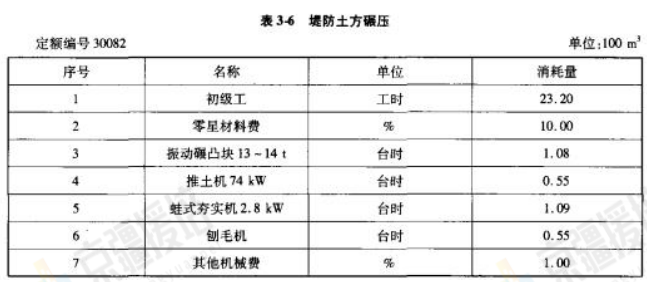

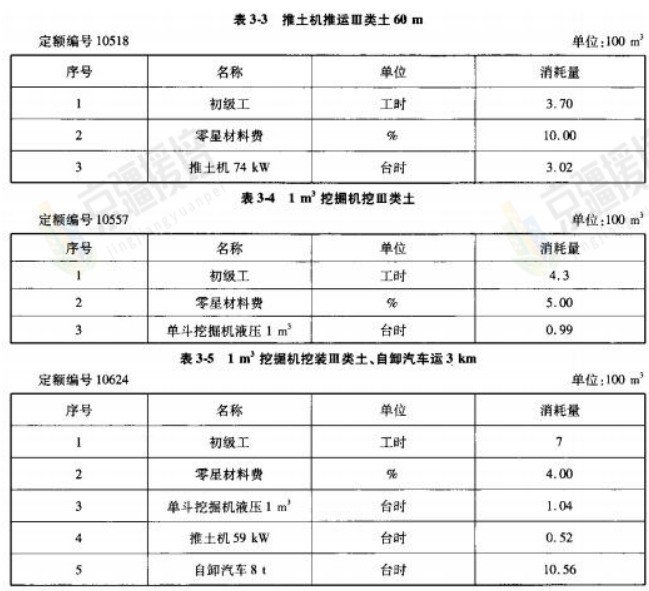

(3)人工材料、机械台时消耗见表 3-3 至表 3-6。

(3)土方开挖工程量清单项目编码为 500101002×××。土方回填工程量清单项目编码为 500103001×××。

【问题】

1.计算机械台时费基价。

2.计算:该项目土方开挖单价;该项目土方压实单价;该项目土料开采单价;该项目土方工程概算投资。

3.编制土方工程招标清单。

试题四

【背景资料】

某水电站按单价合同进行招标,该项目标底为 6000 万元,额定工期 24 个月。共有 A,B,C,

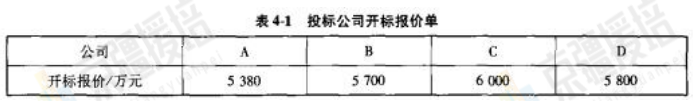

D 四家申请投标的施工企业通过了资格预审,其开标报价如表 4-1 所示。

其中,B,D 两家公司在标书中提出以下条件:

(1)B 公司则在标书中对业主提出了延期支付的优惠条件,即在竣工 6 个月后开始第一次

支付,以后每隔 3 个月支付一次工程款分 3 次付清,使业主可获月贴现率为 1%的优惠。其

他公司要求在竣工验收时一次付清。

(2)D 公司在标书中提出,施工工期可比业主规定的额定工期提前 3 个月,这样可能给业

主带来每个月 100 万元的超前收益。

【问题】

1.通常情况下,评标方法有哪几种?分别适用于什么项目?

2.若该项目采用经评审的最低投标价法进行评标,请对上述投标单位的报价按其投标文件的

承诺进行调整,确定其评标价。

3.你认为应该将该工程以多少的合同价授予哪家公司承包?为什么?

试题五

【背景资料】

为大力推进生态恢复,某市 2019 计划完成水利建设投资 40 亿元以上,确保全市年 20.06亿 m3用水总量
并完成渭河滩区治理等 9 大市级重点水利工程年度建设任务。其中该水利修复项目某标段土坝工程量为 17 万 m3,土料开采运输上坝。已知:

(1)土料场覆盖层清除(Ⅱ类土)2.0 万 m3,采用 88kW 推土机推运 30m,清除单价(假设直接费)为 2.50 元/m3;

(2)土料开采用 2m3挖掘机装Ⅲ类土,12t 自卸汽车运 6.0km 上坝;

(3)土料压实:74kW 推土机推平,8-12t 羊足碾压实,设计干密度 1.70kN/m3;

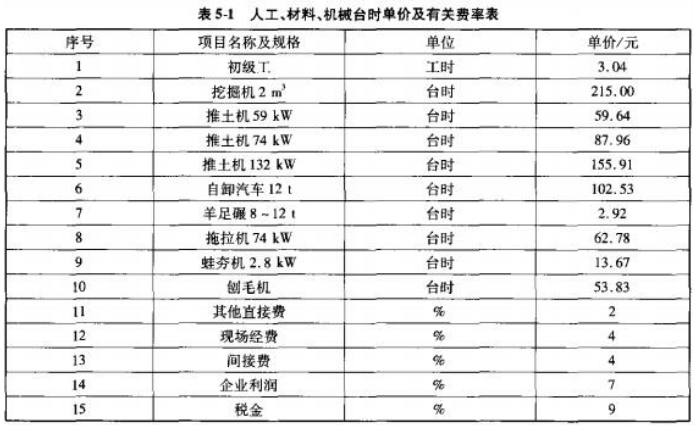

(4)人工、材料、机械台时单价及有关费率见表 5-1。

【问题】

计算该工程坝体填筑概算单价,并填写表 5-2 和表 5-3。

试题六

【背景资料】

某工程 2020 年 1 月正式开工,进场后施工单位按照合同要求编制了主体工程混凝土的施工

进度时标网络图(如图 6-1 所示)。

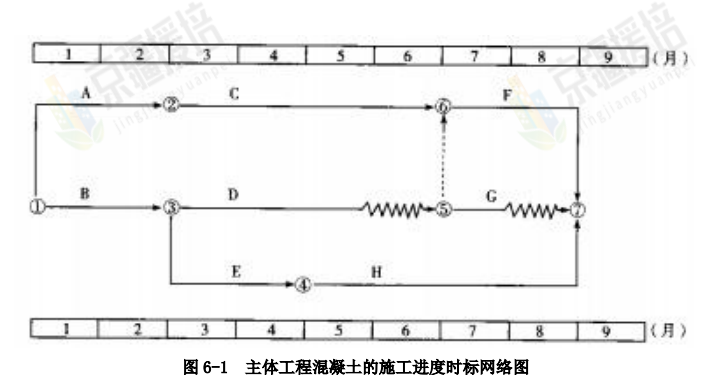

图 6-1 主体工程混凝土的施工进度时标网络图

该项目的各项工作均按最早开始时间安排且各工作每月所完成的工程量相等。各工作的计划

工程量和实际工程量如表 6-1 所示。

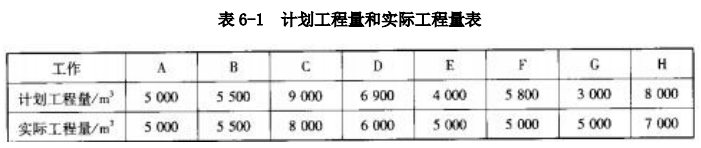

表 6-1 计划工程量和实际工程量表

混凝土合同价为 1000 元/m3,由于材料价格上涨,实际结算价为 1200 元/m3。

施工期间,由于建设单位原因使工作 G 的实际开始时间比计划开始时间推迟 1 个月,而且由

于 G 工程量的增加使其工作的持续时间延长了 1 个月。

【问题】

1.常用的偏差分析方法有哪几种,并简述其特点。

2.请按施工进度计划计算混凝土工程的每月已完工程计划投资和已完工程实际投资,以及累

计已完工程计划投资和已完工程实际投资,填入表 6-2 中。

表 6-2 投资数据表 单位:万元

3.列式计算 8 月末投资偏差和进度偏差。

2024 年一级造价工程师《建设工程案例分析(水利工程)》考前模拟卷

参考答案

试题一

【答案】

1.各种组合下的概率为:

(1)投资额为 9000 万元与年净收益为 1200 万元组合的概率为:0.55×0.7=0.385。

(2)投资额为 9000 万元与年净收益为 1500 万元组合的概率为:0.55×0.3=0.165。

(3)投资额为 7000 万元与年净收益为 1200 万元组合的概率为:0.45×0.7=0.315。

(4)投资额为 7000 万元与年净收益为 1500 万元组合的概率为:0.45×0.3=0.135。

2.各种组合下的净现值为:

(1)投资额为 9000 万元与年净收益为 1200 万元组合的净现值为:NPV1=-9000+1200×6.145=-1626(万元);

(2)投资额为 9000 万元与年净收益为 1500 万元组合的净现值为:NPV2=-9000+1500×6.145=217.5(万元);

(3)投资额为 7000 万元与年净收益为 1200 万元组合的净现值为:NPV3=-7000+1200×6.145=374(万元);

(4)投资额为 7000 万元与年净收益为 1500 万元组合的净现值为:NPV4=-7000+1500×6.145=2217.5(万元)。

A 方案净现值的期望值为:E(NPVA)=-1626×0.385+217.5×0.165=-590(万元);

B 方案净现值的期望值为:E(NPVB)=374×0.315+2217.5×0.135=417(万元)。

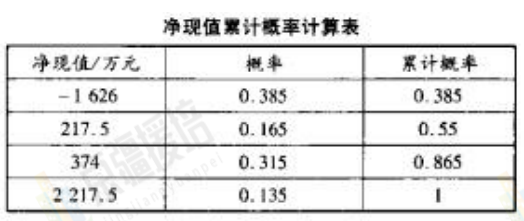

3.净现值累计概率计算见下表。

根据上表可以看出,净现值小于零的概率为 0.385,即项目的风险概率为 38.5%。

试题二

【答案】

1.基本预备费=(2000+500)×8%=200(万元);

静态投资额=2000+500+200=2700(万元);

预备费=200+61.50+245.18=506.68(万元);

项目建设投资=2000+500+506.68=3006.68(万元)。

2.年固定资产折旧=(3006.68-200-100)×(1-5%)/8=321.42(万元)。

正常年份的年可变成本=10000×550/10000=550(万元)。

固定成本=950-550=400(万元)。

经营成本=总成本-年固定资产折旧-摊销,其中,摊销=200/8=25(万元);

所以,经营成本=950-321.42-25=603.58(万元)。

3.增值税=(1400×9%-50)×10000=76(万元);

所得税=利润总额×所得税税率,其中,利润总额=营业收入-总成本费用-增值税税金及附加

=1400×10000×(1+9%)/10000-950-76-76×12%=490.88(万元)(含税计算);或利润总

额-1400-(950-50)-76×12%=490.88(万元)(不含税计算)。

正常年份的所得税=490.88×25%=12.72(万元)。

净利润=利润总额-所得税=490.88-122.72=368.16(万元)。

资本金净利润率=净利润/项目资本金=368.16/(3006.68+240)×100%=11.34%。

试题三

【答案】

1.机械台时费基价的计算:

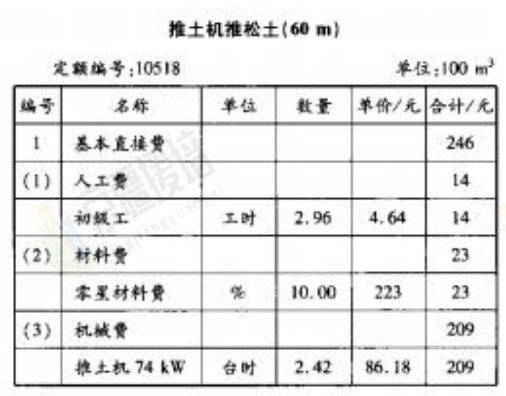

(1)推土机 74kW 台时费基价=16.81+20.93+0.86+2.4×6.62+10.6×2.99=86.18(元);

(2)推土机 59kW 台时费基价=9.56+11.94+0.49+2.4×6.62+8.4×2.99=62.99(元);

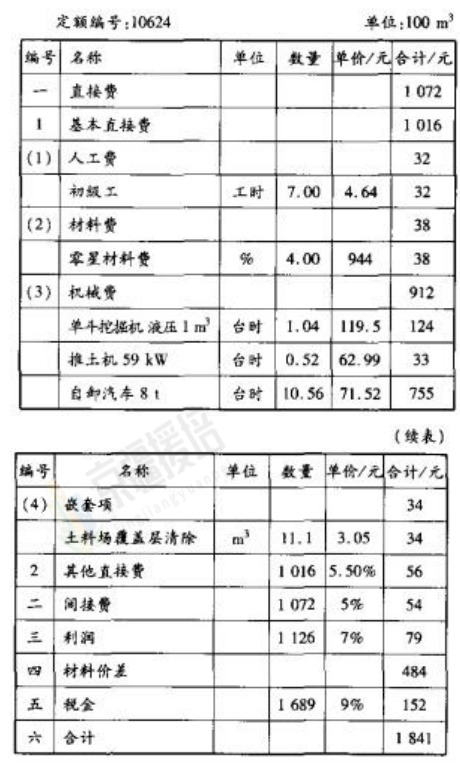

(3)单斗挖掘机液压 1m3基价=31.53+23.36+2.18+2.7×6.62+14.9×2.99=119.50(元);

(4)自卸汽车 8t 基价=19.99+12.43+1.3×6.62+10.2×2.99=71.52(元);

(5)振动碾凸块 13-14t 基价=65.80+30.70+2.7×6.62+16.3×2.99=163.11(元);

(6)蛙式夯实机 2.8kw 基价=0.15+0.93+2×6.62+2.5×1.01=16.85(元);

(7)刨毛机基价=4.49+5.16+0.22+2.4×6.62+7.4×2.99=47.88(元)。

2.(1)土方开挖单价:

土方开挖单价(1m3挖掘机挖皿类土推土机 60m)

注:材料价差=0.99×14.9×(6.68-2.99)+2.42×10.6×(6.68-2.99)=149(元)。

综上:该项目土方开挖单价为 6.68 元/m3。

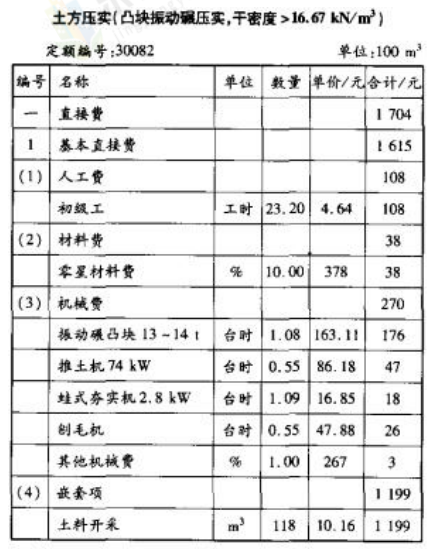

(2)土方压实单价:

土方压实(凸块振动碾压实,干密度>16.67kN/m3)

注;材料价差=1.08×16.3×(6.68-2.99)+0.55×10.6×(6.68-2.99)+0.55×7.4×(6.68-2.9)=101(元)。

综上:该项目土方压实单价为 6.47 元/m3。

(3)土料开采单价:

注:1.经土方平衡,项目共需土料 170000-20000×0.85=153000m3(压实方),折合自然方

180000m3,土料场覆盖层清除面积 100 亩,清除厚度 0.3m,则清除方量 2000m3,则

每 100m3 土料开采需折合土料场覆盖层清除 20000/180000×100=11.1(m3)。

2.材料价差=1.04×14.9×(6.68-2.99)+0.52×8.4×(6.68-2.99)+10.56×10.2×

(6.68-2.99)+3.02×10.6×(6.68-2.99)/100×11.1=484(元)。

综上:该项目土料开采单价为 18.41 元/m3

(4)土方回填(土料场土方碾压)单价:

注:材料价差=1.08×16.3×(6.68-2.99)+0.55×10.6×(6.68-2.99)+0.55×7.4×

(6.68-2.99)+1.04×14.9×(6.68-2.99)+0.52×8.4×(6.68-299)+10.56×10.2×

(6.68-2.99)+3.02×10.6×(6.68-2.99)/100×11.1×1.18=588(元)。

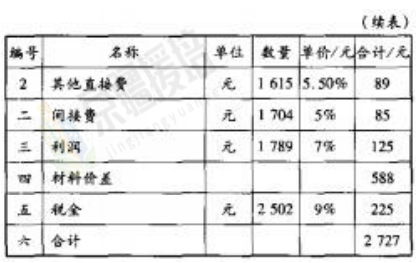

该项目土方工程概算投资见下表:

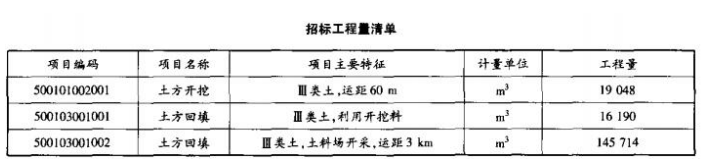

3.工程招标清单如下:

土方开挖工程量:20000/1.05=19048(m3);

土方回填(利用)工程量:17001.05=16190(m3);

土方回填(借土)工程量:153000/1.05=145714(m3)。

试题四

【答案】

1.通常情况下,评标方法有两种,即经评审的最低投标价法和综合评估法。

(1)经评审的最低投标价法一般适用于采用通用技术施工,项目的性能标准为规范中的一

般水平,或者招标单位对施工没有特殊要求的招标项目。

(2)综合评估法适用于较复杂工程项目的评标,适用于投资额大、工期长、技术复杂、涉

及专业面广的工程。

2.若该项目采用经评审的最低投标价法进行评标时各投标单位的评标价如下:

(1)A 公司评标价为 5380 万元。

(2)B 公司按照承诺,对其投标价折现为:1900×(1+1%)-+1900×(1+1%)-9+1900×(1+1%)

-12=1789.89+1737.25+1686.15=5213.29(万元)。

(3)C 公司评标价为 6000 万元。

(4)D 公司按照承诺,工期提前后超前收益:100×3=300 万元,则评标价为:5800-300=5500(万元)。

3.根据以上计算结果,应选择评标价最低的 B 公司为中标公司,并应以 5700 万元为合同价。

因为业主与中标人签订合同时应以投标价为准。

试题五

【答案】

该工程坝体填筑概算单价的计算如下:

(1)计算覆盖层清除摊销费。

则:覆盖层清除摊销费=覆盖层清除量×2.50+214000=0.23(元/m3 自然方)。

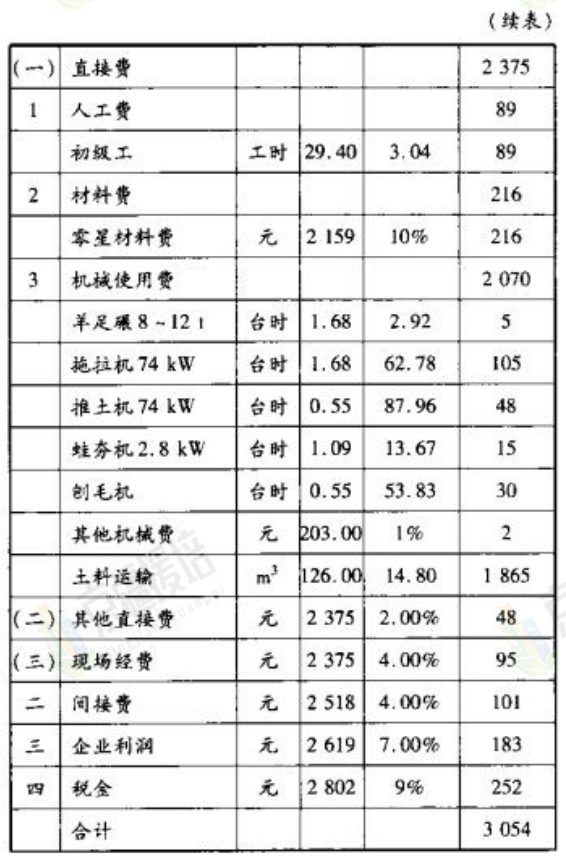

(2)计算土料开采运输单价。

试题六

【答案】

1.常用的偏差分析方法有横道图法、时标网络图法、表格法和曲线法,

(1)横道图法的优点是简单直观,便于了解项目的投资概况,但这种方法的信息量较少,主要反映累计偏差和局部偏差。

(2)时标网络图法具有简单、直观的特点,主要反映累计偏差和局部偏差。

(3)表格法适用性较强、信息量大,可以反映各种偏差变量和指标,对全面深入了解项目投资的实际情况非常有益。

(4)曲线法具有形象直观的优点,但不能直接用于定量分析。

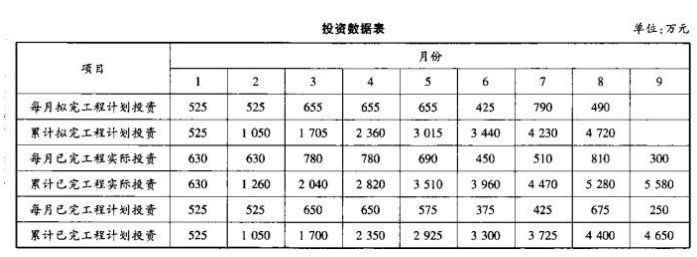

2.投资数据的计算结果见下表。

3.8 月末进度偏差=已完工程计划投资-拟完工程计划投资=4400-4720=-320(万元),进度滞后 320 万元。

8 月末投资偏差=已完工程计划投资-已完工程实际投资=4400-5280=-880(万元),投资超支 880 万元。

课程推荐:

       2024年一级造价工程师考试辅导VIP班网络课程招生简章

       2024年一级造价工程师考试辅导基础无忧班网络课程简章

       2024年一级造价工程师考试辅导单科突破班网络课程简章

登录京疆援培网校一级造价工程师课程频道试听课程:点击开始在线试听

手机扫码登录一级造价工程课程频道试听课程

2024年度一级造价工程师考试辅导网络课程快速报名通道:点击在线试学报名

手机扫码试学课程选课报名
