2024年注册安全工程师考试《建筑施工安全》易错易考300题-第五章 土石方及基坑工程安全技术的试题

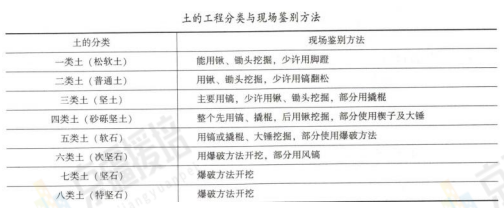

第五章 土石方及基坑工程安全技术

一、单选题

1.土按其不同粒组的相对含量可划分为三类。当砾粒组质量大于总质量的 50%的粗粒土称为砾类土,砾类土属于( )。

A.巨粒土

B.粗粒土

C.砂粒土

D.细粒土

2.在土石方工程中,根据土的开挖难易程度,将土分为松软土、普通土、坚土、砂砾坚土、

软石、次坚石、坚石、特坚石,前四类为一般土,后四类为岩石。在现场能用锹、锄头挖掘,

少许用脚蹬的土类属于( )。

A.一类土(松软土)

B.二类土(普通土)

C.三类土(坚土)

D.四类土(砂砾坚土)

3.土石方开挖宜根据支护形式分为无围护结构的放坡开挖、有围护结构无内支撑的基坑开挖

及有围护结构有内支撑的基坑开挖等方式。下列有关开挖方式的说法中,正确的是( )。

A.深基坑工程中面积较大的基坑宜采用放坡挖土、逆作法挖土

B.有内支撑结构的深基坑土石方开挖,可以分为明挖法和暗挖法

C.多道内支撑基坑开挖遵循“分层支撑、分层开挖、限时支撑、先挖后撑”的原则,且分层厚度须满足设计工况要求

D.分层支撑和开挖的基坑上部可采用大型施工机械开挖,下部宜采用小型施工机械和人工挖土,在内支撑以下挖土时,每层开挖深度不得大于 20m

4.采用复合土钉支护的基坑开挖施工,基坑开挖应与土钉施工分层交替进行,应缩短无支护

暴露时间。采用分层分段方法进行土方开挖,每层土方开挖的底标高应低于相应土钉位置,

且距离不宜大于 200 mm,每层分段长度不应大于( )。

A.10m

B.20m

C.30m

D.40m

5.岛式土方开挖时,中部岛状土体的高度不宜大于 6m。中部岛状土体高度大于规定值时,

应采用二级放坡形式,每级边坡坡度不宜大于 1:1.5,总边坡坡度不应大于 1:2.0。应采用二

级放坡形式的中部岛状土体高度大于( )。

A.2m

B.4m

C.5m

D.6m

6.盆式土方开挖时盆边土体的高度不宜大于 6m,盆边上口宽度不宜小于 8m。盆边土体的高度

大于规定值时,应采用二级放坡形式,坡间放坡平台宽度不应小于 3 m。应采用二级放坡形

式的盆边土体高度大于( )。

A.1m

B.2m

C.3m

D.4m

7.采用放坡开挖的基坑,应验算基坑边坡的稳定性,边坡坡度应根据土层性质、开挖深度确

定,各级边坡坡度不宜大于( )。

A.1:1.05

B.1:1.20

C.1:1.25

D.1:1.50

8.下列关于施工安全作业的要求中,正确的是( )。

A.在挖土机工作范围内,不允许进行其他作业

B.除基坑支护设计要求允许外,基坑边 10m 范围内不得堆土、堆料、放置机具

C.多台机械开挖,挖土机间距应大于 1 m

D.逆作法挖土应由下而上,先挖坡脚,逐层进行

9.某基坑开挖工程,为提高作业效率,采用运输车辆直接进入基坑方式进行作业,则供车辆

行驶的坡道坡度不宜大于( )。

A. 1:6

B. 1:7

C. 1:10

D. 1:12

10.下列关于土石方开挖的安全防护措施的说法中,错误的是( )。

A.开挖深度超过 3 m 的基坑周边必须安装防护栏杆,防护栏杆高度不应低于 1m

B.基坑内的专用梯道应设扶手栏杆,专用梯道宽度不应小于 1m

C.同一垂直作业面需要同时作业时,上下层之间应采取隔离防护措施

D.采用井点降水时,井口设置防护盖板或围栏,警示标志应明显

11.当出现基坑坍塌或人身伤亡事故时,应急响应必须由建设单位或工程总承包单位组织实施。当基坑变形超过报警值时应( )。

A.及时进行疏导、排泄,截断水源

B.立即停止基坑开挖,回填反压、基坑侧壁卸载,必要时及时疏散人员

C.立即关闭危险管道阀门,防止发生火灾、爆炸等安全事故

D.调整分层、分段土方开挖施工方案,加大预留土墩,坑内堆沙袋、回填土、增设锚杆、支撑等

12.下列关于土石方爆破的规定中,正确的是( )。

A.爆破作业人员应取得有关部门颁发的资格证书,持证上岗。作业现场指导施工的技术人员

应经企业培训合格后上岗

B.爆破工程均应编制爆破设计书,除 A、B、C 级外,对安全影响较大的 D 级爆破工程必须进

行专家论证

C.爆破器材临时储存时爆破器材库房必须经过当地建设管理部门的许可

D.在爆破作业区内有两个及以上爆破施工单位同时实施爆破作业时,必须由建设单位负责统

一协调指挥

13.大规模深孔爆破应预先进行网路模拟实验。下列关于深孔爆破的要求中,说法错误的是( )。

A.深孔爆破应采用台阶爆破法,台阶高度宜为 8~15m

B.深孔爆破宜采用电爆网路或导爆管网路起爆

C.当发生装药卡堵时,可用钻杆捣捅药包

D.起爆后,应至少 15 min 后方可进入爆破区检查

14.采用爆破方式进行的土石方作业,爆破作业后为避免出现危险必须由相关人员组成检查

小组进行检查,则 B 级爆破工程的检查小组构成人员不包括( )。

A.项目技术负责人

B.起爆组长

C.有经验的爆破员

D.安全员

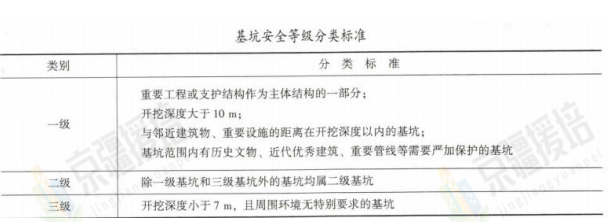

15.基坑的安全等级分为 3 个级别,开挖深度为 8 m 且周围环境无特别要求的基坑属于( )。

A.特级

B.一级

C.二级

D.三级

16.下列不属于危险性较大的基坑工程的是( )。

A.开挖深度未超过 3m 的基坑(槽)的土方开挖工程

B.开挖深度未超过 3m,但地质条件和周边环境复杂的基坑(槽)支护、降水工程

C.开挖深度超过 3m(含)的基坑(槽)的土方开挖工程

D.开挖深度超过 5m(含)的基坑(槽)的土方开挖、支护、降水工程

17.下列属于浅基坑的支护方法的是( )。

A.锚拉支撑

B.排桩支护

C.逆作拱墙

D.水泥土桩墙

18.深基坑土方开挖,当施工现场不具备放坡条件,放坡无法保证施工安全,通过放坡及加

设临时支撑已经不能满足施工需要时,一般采用支护结构进行临时支挡,以保证基坑的土壁

稳定。下列关于支护结构选型适用条件的说法中,正确的是( )。

A.当基坑侧壁安全等级为三级,采取降水或止水帷幕的基坑可采用排桩支护

B.淤泥和淤泥质土场地宜采用逆作拱墙作为基坑支护

C.地下连续墙只适用于基坑侧壁安全等级为一级、二级的基坑

D.水泥土桩墙宜用于基坑侧壁安全等级为一级、二级、三级的基坑

19.支护的作业应按支护结构设计规定的施工顺序和开挖深度分层开挖。下列关于支护作业

的要求中,说法错误的是( )。

A.当支护结构构件强度接近开挖阶段设计强度时,方可向下开挖

B.对土钉墙,应在土钉、喷射混凝土面层的养护时间大于 2 天后,方可开挖下层土方

C.开挖至锚杆、土钉施工作业面时,开挖面与锚杆、土钉的高差不宜大于 500mm

D.采用锚杆或支撑的支护结构,在未达到设计规定的拆除条件时,严禁拆除锚杆或支撑

20.支护结构或基坑周边环境出现下列规定的报警情况或其他险情时,应立即停止开挖,并

应根据危险产生的原因和进一步可能发展的破坏形式,采取控制或加固措施。下列不属于报

警情况的是( )。

A.开挖面出现隆起现象

B.支护结构构件的内力接近其设计值

C.基坑周边建筑物、道路、地面出现裂缝,或其沉降、倾斜达到相关规范的变形允许值

D.基坑出现局部坍塌

21.土方开挖应按支护结构设计规定的施工顺序和开挖深度分层开挖,在支护结构强度未达

到相应的作业要求前严禁继续土方开挖作业。下列关于支护作业要求的说法中,错误的是( )

A.对土钉墙,应在土钉、喷射混凝土面层的养护时间大于 2 天后,方可开挖下层土方

B.开挖至锚杆、土钉施工作业面时,开挖面与锚杆、土钉的高差宜大于 500 mm

C.支护结构位移速率增长且不收敛,应立即停止开挖并采取相应控制或加固措施

D.对采用预应力锚杆的支护结构,应在施加预加力后,方可开挖下层土方

22.为了避免基坑出现坍塌的事故,基坑开挖和支护结构使用期内应当采取相应的措施对基

坑进行维护。下列关于基坑维护措施的说法中,错误的是( )。

A.雨期施工时,应在坑顶、坑底采取有效的截排水措施

B.基坑周边的施工用水应有排放系统,不得渗入土体内

C.主体地下结构施工时,结构外墙与基坑侧壁之间不得回填

D.开挖至坑底后,应及时进行混凝土垫层和主体地下结构施工

23.当基坑支护结构监测数据出现异常情况时,必须及时进行危险报警,并对基坑支护结构

和周边环境中的保护对象采取应急措施。下列情况中不属于应当采取应急措施的是( )。

A.监测数据达到检测报警值的累计值

B.基坑出现渗漏

C.基坑支护结构的支撑或锚杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象

D.周边管线出现裂缝、泄漏等

24.下列关于基坑内的降水技术要求的说法中,错误的是( )。

A.降水后基坑内的水位应低于坑底 0.5m

B.当基坑侧壁出现渗水时,应采取有效疏排措施

C.采用管井时,井口宜高于地面 200 mm 以上,并且应防止物体坠入井内

D.对坑底渗出的地下水,必须采用明沟排水

25.当坑底以下存在连续分布、埋深较浅的隔水层时,应采用落底式帷幕。截水帷幕在平面

布置上应沿基坑周边闭合。下列关于高压喷射注浆截水帷幕施工的要求中,错误的是( )。

A.采用排桩咬合的高压喷射注浆截水帷幕时,应先进行排桩施工,后进行高压喷射注浆施工

B.高压喷射注浆的施工作业顺序应采用隔孔分序方式,相邻孔喷射注浆的间隔时间不宜小于12 h

C.喷射注浆时,应由下而上均匀喷射,停止喷射的位置宜高于帷幕设计顶面标高 1m

D.当喷射注浆因故障中途停喷后,继续注浆时应与停喷前的注浆体搭接,其搭接长度不应小于 500mm

26.基坑截水应根据工程地质条件、水文地质条件及施工条件选用合适截水措施。当基坑采

用高压喷射注浆截水帷幕时,下列关于其施工过程中技术要求的说法中,正确的是( )。

A.采用与排桩咬合的高压喷射注浆截水帷幕时,应先进行高压喷射注浆施工,后进行排桩施工

B.当喷射注浆因故中途停喷后,继续注浆时应与停喷前的注浆体搭接,其搭接长度不应小于500 mm

C.相邻孔喷射注浆的间隔时间不宜小于 12 h

D.喷射注浆时,应由下而上均匀喷射,停止喷射的位置宜高于帷幕设计顶面标高 50 cm

27.基坑发生坍塌前主要迹象不包括( )。

A.周围地面出现细微裂缝

B.支撑系统发出挤压等异常响声

C.相当数量的锚杆螺母松动,甚至有槽钢松脱现象

D.支护系统出现局部失稳

28.为了保证主体地下结构施工和基坑周边环境的安全,对基坑采用的临时性支挡、加固、

保护和地下水控制的措施称为基坑支护。下列关于基坑支护的说法中,错误的是( )。

A.基坑支护的设计使用期限不应小于 2 年

B.基坑工程按破坏后果的严重程度分为三个安全等级

C.基坑支护在支护结构选型时应考虑经济指标、环保性能

D.基坑应当能保证主体地下结构的施工空间


答案与解析

1.【答案】B

【解析】粗粒土:粗粒组质量大于总质量的 50%的土称为粗粒土。当砾粒组质量大于总质量

的 50%的粗粒土称为砾类土;当砾粒组质量小于或等于总质量的 50%的粗粒土称砂类土。

2.【答案】A

【解析】


3.【答案】B

【解析】土石方开挖方式:

(1)深基坑工程的挖土方案,主要有放坡挖土、岛式挖土、盆式挖土、逆作法挖土。面积

较大的基坑宜采用中心岛式、盆式挖土。

(2)有内支撑结构的深基坑土石方开挖,可以分为明挖法和暗挖法(盖挖法)。

(3)多道内支撑基坑开挖遵循“分层支撑、分层开挖、限时支撑、先撑后挖”的原则,且

分层厚度须满足设计工况要求。

(4)分层支撑和开挖的基坑上部可采用大型施工机械开挖,下部宜采用小型施工机械和人

工挖土,在内支撑以下挖土时,每层开挖深度不得大于 2m,施工机械不得损坏和挤

压工程桩及降水井

4.【答案】C

【解析】应采用分层方法进行土方开挖,每层土方开挖的底标高应低于相应土钉位置,且距

离不宜大于 200 mm,每层分段长度不应大于 30 m。

5.【答案】B

【解析】高度大于 4m 时,应采用二级放坡形式,坡间放坡平台宽度不应小于 4m,每级边坡

坡度不宜大于 1:1.5,总边坡坡度不应大于 1:2.0。高度不大于 4m 时,可采取单级放坡形式,

坡度不宜大于 1:1.5。

6.【答案】D

【解析】盆边土体的高度不宜大于 6m,盆边上口宽度不宜小于 8 m;盆边土体的高度大于 4 m

时,应采用二级放坡形式,坡间放坡平台宽度不应小于 3 m。

7.【答案】D

【解析】采用放坡开挖的基坑,应验算基坑边坡的稳定性,边坡坡度应根据土层性质、开挖

深度确定,各级边坡坡度不宜大于 1:1.5,淤泥质土层中不宜大于 1:2.0;多级放坡开挖的基

坑,坡间放坡平台宽度不宜小于 3.0m。

8.【答案】A

【解析】基坑周边、放坡平台的施工荷载应按照设计要求进行控制;基坑开挖的土方不应在

临近建筑及基坑周边影响范围内堆放,并应及时外运。除基坑支护设计要求允许外,基坑边

1m 范围内不得堆土、堆料、放置机具。

基坑开挖时,两人操作间距应大于 2.5m。多台机械开挖,挖土机间距应大于 10m。

在挖土机工作范围内,不允许进行其他作业。挖土应由上而下,逐层进行,严禁先挖坡脚

或逆坡挖土。

9.【答案】B

【解析】挖土机械、运输车辆等直接进入基坑进行施工作业时,应采取保证坡道稳定的措施,

坡道坡度不宜大于 1:7,坡道的宽度应满足车辆行驶的安全要求。

10.【答案】A

【解析】开挖深度超过 2 m 的基坑周边必须安装防护栏杆,防护栏杆高度不应低于 1.2m,安

装牢固,材料应有足够的强度。

11.【答案】D

【解析】基坑变形超过报警值时应调整分层、分段土方开挖施工方案,加大预留土墩,坑内

堆沙袋、回填土、增设锚杆、支撑等。

12.【答案】D

【解析】(1)土石方爆破工程应由具有相应爆破资质和安全生产许可证的企业承担。爆破

作业人员应取得有关部门颁发的资格证书,持证上岗。作业现场应由具有相应资格的技术人

员指导施工。

(2)A 级、B 级、C 级和对安全影响较大的 D 级爆破工程均应编制爆破设计书,并对爆破工

程进行专家论证。

(3)爆破器材临时储存时爆破器材库房必须经过当地公安管理部门的许可。

(4)在爆破作业区内有两个及以上爆破施工单位同时实施爆破作业时,必须由建设单位负

责统一协调指挥。

(5)爆破警戒范围经由设计确定。在危险区边界应设有明显标志,并设置警戒人员。

(6)爆破现场严禁烟火和使用手机。

13.【答案】C

【解析】装药和填塞过程中,应保护好起爆网路;当发生装药卡堵时,不得用钻杆捣捅药包。

14.【答案】A

【解析】B 级及复杂环境的爆破工程,爆后检查工作应由现场技术负责人、起爆组长和有经

验的爆破员、安全员组成检查小组实施。其他爆破工程的爆后检查工作由安全员、爆破员共

同实施。爆破后的检查内容有:确认有无盲炮;露天爆破爆堆是否稳定,有无危坡、危石;

爆破警戒区内公用设施及重点保护建(构)筑物安全情况。

15.【答案】C

【解析】


16.【答案】A

【解析】危险性较大的分部分项工程(基坑):①开挖深度超过 3 m(含)的基坑(槽)的土方开

挖、支护、降水工程;②开挖深度虽未超过 3 m 但地质条件、周边环境和地下管线复杂,或

影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。

超过一定规模的危险性较大的分部分项工程(基坑):开挖深度超过 5m(含)的基坑(槽)的土

方开挖、支护、降水工程。

17.【答案】A

【解析】浅基坑的支护方法包括:锚拉支撑、斜柱支撑、型钢桩横挡板支撑、短桩横隔板支

撑、临时挡土墙支撑、挡土灌注桩支护、叠袋式挡墙支护。

深基坑的支护方法包括:排桩支护、地下连续墙、水泥土桩墙、逆作拱墙。

18.【答案】A

【解析】支护结构的造型及其适用条件:

(1)排桩支护适用条件:基坑侧壁安全等级为一级、二级、三级;适用于可采取降水或止

水帷幕的基坑。

(2)地下连续墙适用条件:基坑侧壁安全等级为一级、二级、三级;适用于周边环境条件

复杂的深基坑。

(3)水泥土桩墙适用条件:基坑侧壁安全等级宜为二级、三级;水泥土桩施工范围内地基

土承载力宜≤150kPa;基坑深度宜≤6m。

(4)逆作拱墙适用条件:基坑侧壁安全等级宜为二级、三级;淤泥和淤泥质土场地不宜采

用;拱墙轴线的矢跨比宜≥1/8;基坑深度宜≤12m;地下水位高于基坑底面时,应采取降水

或截水措施。

19.【答案】A

【解析】当支护结构构件强度达到开挖阶段设计强度时,方可向下开挖。

20.【答案】B

【解析】报警情况包括:

(1)支护结构位移达到设计规定的位移限值,且有继续增长的趋势。

(2)支护结构位移速率增长且不收敛。

(3)支护结构构件的内力超过其设计值。

(4)基坑周边建筑物、道路、地面的沉降达到设计规定的沉降限值,且有继续增长的趋势;

基坑周边建筑物、道路、地面出现裂缝,或其沉降、倾斜达到相关规范的变形允许值。

(5)支护结构构件出现影响整体结构安全性的损坏。

(6)基坑出现局部坍塌。

(7)开挖面出现隆起现象。

(8)基坑出现流土、管涌现象。

21.【答案】B

【解析】支护的作业要求:

(1)当支护结构构件强度达到开挖阶段的设计强度时,方可向下开挖;对采用预应力锚杆

的支护结构,应在施加预加力后,方可开挖下层;对土钉墙,应在土钉、喷射混凝土面层的

养护时间大于 2 天后,方可开挖下层土方。

(2)开挖至锚杆、土钉施工作业面时,开挖面与锚杆、土钉的高差不宜大于 500 mm。

(3)支护结构位移达到设计规定的位移限值,且有继续增长的趋势时,应立即停止开挖,

并应根据危险产生的原因和进一步可能发展的破坏形式,采取控制或加固措施。

22.【答案】C

【解析】基坑开挖和支护结构使用期内,应按下列要求对基坑进行维护:

(1)雨期施工时,应在坑顶、坑底采取有效的截排水措施;排水沟、集水井应采取防渗措施。

(2)基坑周边地面宜作硬化或防渗处理。

(3)基坑周边的施工用水应有排放系统,不得渗入土体内。

(4)当坑体渗水、积水或有渗流时,应及时进行疏导、排泄、截断水源。

(5)开挖至坑底后,应及时进行混凝土垫层和主体地下结构施工。

(6)主体地下结构施工时,结构外墙与基坑侧壁之间应及时回填。

23.【答案】B

【解析】当出现下列情况之一时,必须进行危险报警,并对基坑支护结构和周边环境中的保

护对象采取应急措施:

(1)监测数据达到检测报警值的累计值。

(2)基坑出现流砂、管涌、隆起、陷落或较严重的渗漏等。

(3)基坑支护结构的支撑或锚杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象。

(4)周边建筑的结构部分、周边地面出现较严重的突发裂缝或危害结构的变形裂缝。

(5)周边管线变形突然明显增长或出现裂缝、泄漏等。

(6)根据当地工程经验判断,出现其他必须进行危险报警的情况。

24.【答案】D

【解析】对坑底汇水、基坑周边地表汇水及降水井抽出的地下水,可采用明沟排水;对坑底

渗出的地下水,可采用盲沟排水。

25.【答案】B

【解析】高压喷射注浆的施工作业顺序应采用隔孔分序方式,相邻孔喷射注浆的间隔时间不

宜小于 24 h。喷射注浆时,当孔口的返浆量大于注浆量的 20%时,可采用提高喷射压力、增

加提升速度等措施。

26.【答案】B

【解析】高压喷射注浆截水帷幕施工时应符合下列要求:

(1)采用与排桩咬合的高压喷射注浆截水帷幕时,应先进行排桩施工,后进行高压喷射注

浆施工。

(2)高压喷射注浆的施工作业顺序应采用隔孔分序方式,相邻孔喷射注浆的间隔时间不宜

小于 24 h。

(3)喷射注浆时,应由下而上均匀喷射,停止喷射的位置宜高于帷幕设计顶面标高 1m。

(4)可采用复喷工艺增大固结体半径、提高固结体强度。

(5)喷射注浆时,当孔口的返浆量大于注浆量的 20%,可采用提高喷射压力、增加提升速

度等措施。

(6)当因浆液渗漏而出现孔口不返浆的情况时,应将注浆管停置在不返浆处持续喷射注浆,

并宜同时采用从孔口填入中粗砂、注浆液掺入速凝剂等措施,直至出现孔口返浆。

(7)喷射注浆后,当浆液析水、液面下降时,应进行补浆。

(8)当喷射注浆因故中途停喷后,继续注浆时应与停喷前的注浆体搭接,其搭接长度不应

小于 500 mm。

(9)当注浆孔邻近既有建筑物时,宜采用速凝浆液进行喷射注浆。

27.【答案】A

【解析】基坑发生坍塌前主要迹象:

(1)周围地面出现裂缝,并不断扩展。

(2)支撑系统发出挤压等异常响声。

(3)环梁或排桩、挡墙的水平位移较大,并持续发展。

(4)支护系统出现局部失稳。

(5)大量水土不断涌入基坑。

(6)相当数量的锚杆螺母松动,甚至有槽钢松脱现象。

28.【答案】A

【解析】(1)基坑支护设计应规定其设计使用期限。基坑支护的设计使用期限不应小于一

年。

(2)基坑工程按破坏后果的严重程度分为三个安全等级。

(3)基坑支护应满足下列功能要求:保证基坑周边建(构)筑物、地下管线、道路的安全和

正常使用;保证主体地下结构的施工空间。

(4)基坑支护在支护结构选型时,应综合考虑下列因素:基坑深度、土的性状及地下水条

件、基坑周边环境对基坑变形的承受能力及支护结构一旦失效可能产生的后果、主体地下结

构及其基础形式、基坑平面尺寸及形状、支护结构施工工艺的可行性、施工场地条件及施工

季节、经济指标、环保性能和施工工期。


课程推荐:

       2024年安全工程师考试辅导VIP班网络课程招生简章

       2024年安全工程师考试辅导拔高冲刺班网络课程简章

       2024年安全工程师考试辅导巧练刷题班网络课程简章

       2024年安全工程师考试辅导基础无忧班网络课程简章

       2024年安全工程师考试辅导启航精讲全科班课程简章

       2024年安全工程师考试辅导单科突破班网络课程简章


登录京疆援培网校安全工程师课程频道试听课程:点击登录课程频道试听课程

手机扫码登录中级安全工程师考试频道


2024年安全工程师考试辅导网络课程快速报名通道:点击在线试学报名

手机扫码试学报名
