2024年一级建造师考试《公路工程实务》易错易考300题-第10章试题
发布时间:2024-07-18     作者:     分享到:

2024年一级建造师考试《公路工程管理与实务》易错易考300题-第10章试题


       京疆援培一级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度考试各科目要点习题进行了梳理,小编在这里跟考生们分享2024年度一级建造师考试《公路工程管理与实务》易错易考300题的内容,以供考生备考学习之用。一级建造师《公路工程管理与实务》第 10 章 施工进度管理 易错易考题的试题内容如下:


2024年一级建造师考试《公路工程管理与实务》易错易考300题

第 10 章 施工进度管理

一、单选题

1.属于公路工程常用的流水空间参数是()。

A.施工过程数

B.工作面

C.流水节拍

D.技术间歇

2.下列公路工程进度计划的主要形式中,以累计完成的工程量的百分数为纵轴的是()。

A.网络图

B.垂直图

C.斜率图

D.“s”曲线

3.()是以时间为横轴,以累计完成的工程费用的百分数为纵轴。

A.横道图

B.“S”曲线

C.垂直图

D.斜率图

4.公路工程中,常常将“S”曲线与()合并于同一图表中,称之公路工程进度表。

A.横道图

B.垂直图

C.斜率图

D.网络图

5.一般路面各结构层施工的速度不同,从而持续时间往往不相同。组织路面流水施工时,不

属于各结构层的施工速度和持续时间要考虑的影响每个施工段的因素的是()。

A.沥青拌合机的能力

B.摊铺速度

C.混合料的出厂温度

D.开放交通的温度

6.在工程进度管理曲线中,用“S”形曲线比较法分析,当实际支付线低于计划线时,表明()。

A.进度提前

B.成本节约

C.进度延误

D.成本超支

7.在对进度计划进行工期和时间安排的合理性审查时,应重点审查()。

A.施工总工期的安排应符合合同工期

B.主要骨干人员及施工队伍的进场日期已经落实

C.各项施工方案和施工方法应与施工经验和技术水平相适应

D.所需主要材料和设备的运送日期已有保证

8.在中标通知书发出后合同规定的时间内,承包人应向()书面提交一份详细和格式符合要求的工程总体进度计划。

A.监理工程师

B.业主

C.质量监督站

D.上级公司

9.“前锋线比较法”主要适用于()的进度计划检查。

A.时标网络图

B.“S”型曲缝

C.横道图

D.“香蕉”型曲线

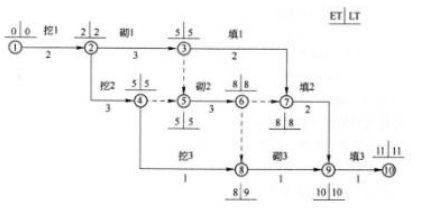

10.某公路桥梁工程结构物的流水施工的进度计划双代号网络图和节点时间参数如下图。


该网络计划的关键线路是()条。

A.1

B.2

C.3

D.4

二、多选题

11.对“S”曲线描述正确的是()。

A.是工程进度的表达

B.是对质量的统计分析

C.曲线本身的斜率也反映进度推进的快慢

D.以时间为横轴

E.以累计完成的工程费用的百分比为纵轴

12.路面各结构层的持续时间的考虑因素有()。

A.水泥稳定碎石的延迟时间

B.沥青拌合能力

C.沥青混合料的温度要求

D.无机稳定类材料的养护时间

E.最大工作面的要求

三、案例题

13.某公司中标修建城市新建主干道,全长为 2.5km,双向四车道。其结构从下至上为:20cm厚石灰稳定碎石底基层,38cm 厚水泥稳定碎石基层,8cm 厚粗粒式沥青混合料底面层,6cm厚中粒式沥青混合料中面层,4cm 厚细粒式沥青混合料表面层。

项目部编制的施工机械计划表列有:挖掘机、铲运机、压路机、洒水车、平地机、自卸汽车。

施工方案中:石灰稳定碎石底基层直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压;沥青混合料摊铺时应对温度随时检查;用轮胎压路机初压,碾压速度控制在 1.5~2.0km/h。

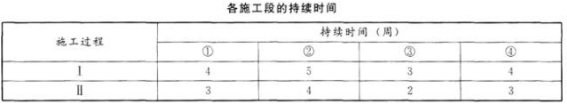

施工现场设立了公示牌,内容包括工程概况牌、安全生产文明施工牌、安全纪律牌。项目部将 20cm 厚石灰稳定碎石底基层、38cm 厚水泥稳定碎石基层、8cm 厚粗粒式沥青混合料底面层、6cm 厚中粒式沥青混合料中面层、4cm 厚细粒式沥青混合料表面层等五个施工过程分别用Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并将Ⅰ、Ⅱ两项划分成四个施工段①、②、③、④。Ⅰ、Ⅱ两项在各施工段上持续时间如下表所示。而Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为 1周。

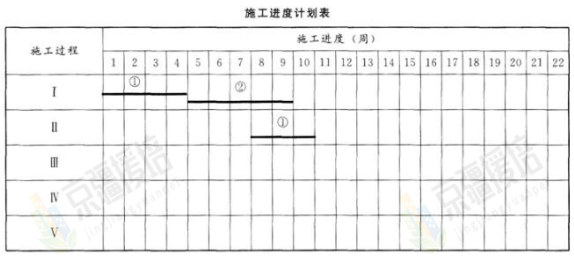

项目部按各施工段持续时间连续、均衡作业,不平行,搭接施工的原则安排了施工进度计划表(见下表)。


【问题】

1.补充施工机械计划表中缺少的主要机械种类。

2.指出并改正底基层碾压错误,并阐述沥青混合料的初压设备。

3.沥青混合料碾压温度的确定因素有哪些?

4.公示牌还需补充设置哪些?

5.完善横道图,并计算工期。


答案及解析

一、单选题

1.【答案】B

【解析】公路工程常用的流水参数:

1.工艺参数:施工过程数 n(工序个数),流水强度 V。

2.空间参数:工作面 A、施工段 m、施工层。

3.时间参数:流水节拍 t、流水步距 K、技术间歇 Z、组织间歇、搭接时间。

2.【答案】C

【解析】斜率图是以时间(月份)为横轴,以累计完成的工程量的百分数为纵轴,将分项工程的施工进度相应地用不同斜率表示的图表化曲(折)线。

垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。

“s”曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线。故选项C 符合题意。

3.【答案】B

【解析】“s”曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线。

4.【答案】A

【解析】本题考查的是公路工程进度计划的编制特点。

在公路工程中,常常将“S”曲线和横道图合并于同一张图表中,称之为“公路工程进度表”,既能反映各分部(项)工程的进度,又能反映工程总体的进度。

5.【答案】D

【解析】各结构层的施工速度和持续时间。要考虑影响每个施工段的因素,水泥稳定碎石的延迟时间、沥青拌合能力、温度要求、摊铺速度、养护时间、最小工作面的要求等。

6.【答案】C

【解析】实际线的点在计划线的上方说明实际进度提前,提前值为高差对应的水平时间值,表明工程进度快;否则在下方说明实际进度延误,延误值为高差对应的水平时间值,表明工程进度慢。

7.【答案】A

【解析】对进度计划进行工期和时间安排的合理性审查:

(1)施工总工期的安排应符合合同工期。

(2)各施工阶段或单位工程(包括分部、分项工程)的施工顺序和时间安排与材料和设备的进场计划相协调。

(3)易受冰冻、低温、炎热、雨季等气候影响的工程应安排在适宜的时间,并应采取有效的预防和保护措施。

(4)对动员、清场、假日及天气影响的时间,应充分考虑并留有余地。

选项 BD 属于施工准备的可靠性审查,选项 C 属于计划目标与施工能力的适应性审查。

8.【答案】A

【解析】在中标通知书发出后合同规定的时间内,承包人应向监理工程师书面提交以下文件:一份详细和格式符合要求的工程总体进度计划及必要的各项关键工程的进度计划;一份有关全部支付的现金流动估算;一份有关施工方案和施工方法的总说明(即通过施工组织设计提出)。

9.【答案】A

【解析】本题考查的是公路工程进度控制管理。

前锋线比较法是通过绘制某检查时刻到工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。

10.【答案】B

【解析】关键线路两条分别是①②③⑤⑥⑦⑨⑩,①②④⑤⑥⑦⑨⑩。而③⑦填 1 不是关键工序,所以不是 3 条。

二、多选题

11.【答案】ACDE

【解析】此题考查公路工程进度计划的主要形式。

“S”曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线。一般在

图上标注有一条计划曲线和实际支付曲线,实际线高于计划线则实际进度快于计划,否则就

慢;曲线本身的斜率也反映进度推进的快慢。有时,为反映实际进度另增加一条实际完成线

(支付滞后于完成)。在公路工程中,常常将“S”曲线和横道图合并于同一张图表中,称

之为“公路工程进度表”,既能反映各分部(项)工程的进度,又能反映工程总体的进度。

12.【答案】ABCD

【解析】各结构层的施工速度和持续时间。要考虑影响每个施工段的因素,水泥稳定碎石的

延迟时间、沥青拌合能力、温度要求、摊铺速度、养护时间、最小工作面的要求等。

三、案例题

13.【答案】1.施工机械种类计划表中缺少的主要机械还应补充:装载机、推土机、小型夯

实机械、摊铺机、透层沥青洒布车、轮胎压路机。

2.(1)直线段由两侧向中心碾压。

(2)设超高的该由内侧向外侧碾压。

初压选用钢轮压路机。

3.沥青混合料碾压温度是依据沥青种类、压路机种类、气温、厚度确定的。

4.现场还应设立的公示牌有:管理人员名单及监督电话牌、消防安全牌、安全生产无重大事

故牌;以及施工现场总平面图等。

5.工期为 22 周,横道图如下:



【课程推荐】

     2024年一级建造师考试辅导VIP班网络课程简章

     2024年一级建造师考试辅导拔高冲刺班网络课程简章

     2024年一级建造师考试辅导巧练刷题班网络课程简章

     2024年一级建造师考试辅导基础无忧班网络课程简章

     2024年一级建造师考试辅导启航精讲全科班课程简章

     2024年一级建造师考试辅导单科突破班网络课程简章


登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听

手机扫码登录一级建造师课程频道试听



2024年度一级建造师考试辅导网络课程快速报名通道:点击在线试学选课报名

手机扫码试学报名
