2024年一级建造师考试《公路工程管理与实务》易错易考300题-第4章案例题


       京疆援培一级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度考试各科目要点习题进行了梳理,小编在这里跟考生们分享2024年度一级建造师考试《公路工程管理与实务》易错易考300题的内容,以供考生备考学习之用。一级建造师《公路工程管理与实务》第 4 章 隧道工程 易错易考题的案例题试题内容如下:


2024年一级建造师考试《公路工程管理与实务》易错易考300题

第 4 章 隧道工程

三、案例题

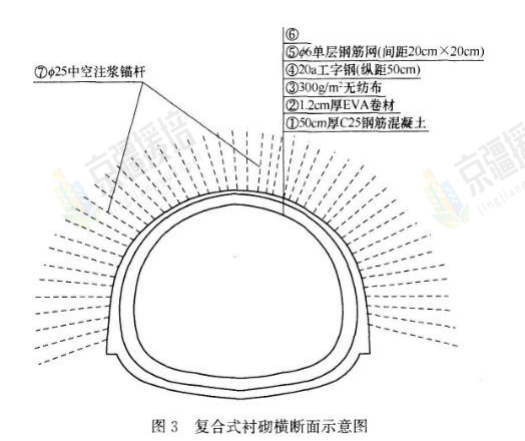

25.某隧道为上、下行双线四车道隧道,其中左线长 858m.右线长 862m,隧道最大埋深 98m,净空宽度 9.64m,净空高度 6.88m,设计车速为 100km/h,其中 YK9+928~YK10+004 段为Ⅴ级围岩,采用环形开挖面核心土法施工,开挖进尺为 3m。该段隧道复合式衬砌横断面示意图如图 3 所示,采用啧锚网联合支护形式,结合超前小导管作为超前支护措施,二次衬砌采用灌注混凝土,初期支护与二次衬砌之间铺设防水层。


在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。施工单位根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,在总体风险评估基础上,对 YK9+928~YK10+004 段开展了专项风险评估,确定风险等级为Ⅳ级,撰写了风险评估报告,报告内容包括:评估依据、工程概况……

【问题】

1.指出环形开挖面核心土施工中的错误之处,并改正。

2.如图 3,写出结构层⑥的名称,并写出初期支护、防水层、二次衬砌分别由哪几部分组成?

(只需写出相应的编号)

3.为充分发挥喷锚网联合支护效应,资料中系统锚杆应与哪些支护彼此牢固连接?(只需写出相应的编号)

4.资料中边墙灌注施工错误,写出正确的做法。

5.补全资料中风险评估报告内容的缺项。

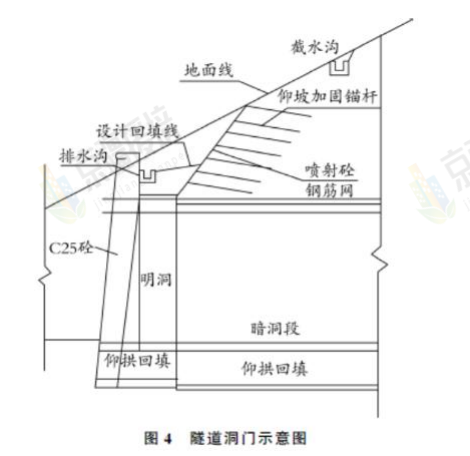

26.某高速公路双向六车道分离式隧道,左洞长 825m,起讫桩号为 ZK16+435~ZK17+260,右洞长 840m,起讫桩号为 YK16+440~YK17+280。隧道进出口均为Ⅴ级围岩,洞身包含Ⅱ、Ⅲ和Ⅳ级围岩。由于地形和地质条件限制,隧道采用出口向进口单向掘进的施工方案。隧道出口段浅埋且以软弱破碎地层为主,属不良地质。隧道出口端设计为端墙式洞门,洞门设计如图 4 所示。


施工过程中发生了如下事件:

事件一:为降低地表水对隧道施工的影响,洞口排水系统的技术要求如下:

①仰坡坡顶的截水沟应结合永久排水系统在洞口开挖前修建;

②洞顶截水沟不应与路基边沟顺接组成排水系统;

③洞门排水沟应与洞门结构同时完成;

④洞口截水、排水设施不应在融雪期之前完成;

⑤截水沟迎水面不得低于原地面,回填应密实且不易被水掏空。

事件二:为保障进洞施工安全,采用超前管棚支护辅助施工措施,其施工流程包括①钻孔;

②管棚钢管内注浆;③浇筑导向墙(包括安设导向管);④插入钢筋笼;⑤打设管棚钢管。

事件三:隧道洞口段施工时,明洞衬砌施作应遵循以下技术要求:

①明洞衬砌内模板应采用衬砌模板台车,并应设置外模和固定支架;

②明洞衬砌拱圈混凝土混合料坍落度宜控制在 150mm 以下;

③混凝土入模温度应控制在 5℃~32℃范围内;

④明洞混凝土强度达到 80%后方可拆除内模。

事件四:施工单位编制了隧道施工组织设计和标后预算,标后预算中的自有机械费用由不变费用和可变费用组成。项目计划工期为 2 年 10 个月,实际工期比计划工期节省了 4 个月。

施工时投入了 2 台挖掘机、4 台装载机和 2 套二衬台车等自有机械设备,其中每台装载机的原价为 42 万元,年折旧率为 12%。

【问题】

1.逐条判断事件一中洞口排水系统的技术要求是否正确。若不正确,写出正确的做法。

2.写出事件二中正确的超前管棚支护施工流程(用编号表示,如①②……)。

3.综合安全、质量、进度和经济等因素,写出隧道出口段适宜的两种开挖方法,并说明理由。

4.逐条判断事件三中明洞衬砌施工遵循的技术要求是否正确。若不正确,写出正确做法。

5.计算事件四中所有装载机在该项目实际发生的折旧费,并写出自有机械不变费用中折旧费之外包含的其他三项费用名称。


参考答案及解析

三、案例题

25.【答案】
1.环形开挖面核心土施工中的错误之处及改正。

错误之处:采用环形开挖面核心土法施工,开挖进尺为 3m。

改正:隧道软弱围岩施工应遵循“短进尺、弱爆破、早喷锚、勤量测、紧封闭”的原则,稳

步前进,若遇有不良地质情况,必须进行超前地质预报,提前采取预防措施。开挖进尺应为

0.5~1.0m,确保施工安全。

2.根据图 3,结构层⑥的名称:喷射混凝土。

初期支护、防水层、二次衬砌的组成部分如下:

初期支护:④⑤⑥⑦;防水层:②③;二次衬砌:①。

3.为充分发挥喷锚网联合支护效应,资料中系统锚杆应与④⑤支护彼此牢固连接。

4.资料中边墙灌注施工错误及正确的做法。

施工错误:先浇筑一边,再浇筑另一边。

正确的做法:灌注边墙混凝土时,要求两侧混凝土保持分层对称地均匀上升,以免两侧边墙

模板受力不均匀而倾斜或移位。

5.资料中风险评估报告内容还应包括:评估方法、评估步骤、评估内容、评估结论、对策建

议等。

26.【答案】
1.①正确。

②错误。改正:洞顶截水沟应与路基边沟顺接组成排水系统。

③正确。

④错误。改正:洞口截水、排水设施应该在融雪期之前完成。

⑤错误。改正:截水沟迎水面不得高于原地面。

2.③①⑤④②。

3.中隔壁法(CD)、交叉中隔壁法(CRD)。

理由:本隧道为双向六车道分离式隧道,单洞为三车道。隧道出口段围岩级别为Ⅴ级,并且

属于浅埋,围岩以软弱破碎地层为主,属不良地质。中隔壁法、交叉中隔壁法适用于围岩较

差、跨度大、浅埋、地表沉降需要控制的场合。

4.①正确。

②错误。改正:明洞衬砌拱圈混凝土混合料坍落度宜控制在 120mm 以下。

③正确。

④错误。改正:明洞混凝土强度达到 75%后可以拆除内模。

5.(1)装载机实际使用时间:2+(10-4)/12=2.5 年

实际发生的折旧费:4×42×2.5×12%=50.4 万元。

(2)其他三项不变费用为:检修费、维护费、安拆辅助费。


【课程推荐】

     2024年一级建造师考试辅导VIP班网络课程简章

     2024年一级建造师考试辅导拔高冲刺班网络课程简章

     2024年一级建造师考试辅导巧练刷题班网络课程简章

     2024年一级建造师考试辅导基础无忧班网络课程简章

     2024年一级建造师考试辅导启航精讲全科班课程简章

     2024年一级建造师考试辅导单科突破班网络课程简章


登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听

手机扫码登录一级建造师课程频道试听



2024年度一级建造师考试辅导网络课程快速报名通道:点击在线试学选课报名

手机扫码试学报名
