第 3 章 桥梁工程

三、案例题

41.某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径 120m,主桥墩柱高度为 16m至 25m,各梁段高度为 2.7m 至 5.6m。主桥 0 号、1 号梁段采用搭设托架浇筑施工,其余梁段采用菱形桁架式挂篮按“T”形对称悬臂浇筑。

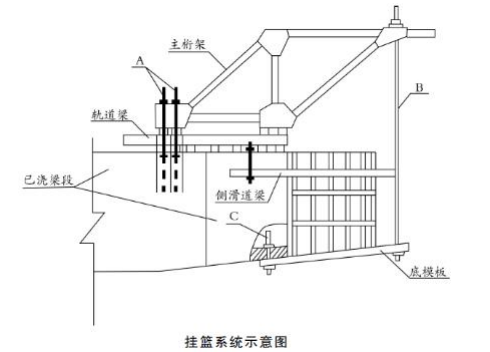

事件一:施工单位在另一同类桥梁(最大梁段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形桁架式挂篮,单侧挂篮结构及各组成部件如图 2 所示,经技术人员验算校核,该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。


事件二:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装底板、腹板钢筋及底板预应力管道→④→⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→⑪封锚及预应力管道压浆→⑫挂篮前移就位。

事件三:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前进行了安全技术交底。

【问题】

1.写出图 2 挂篮系统中 A、B、C 各部件的名称。按平衡方式划分,该挂篮属于哪一种类型?

2.在事件一中,挂篮还应完成哪些主要程序后方可投入施工?

3.写出事件一中挂篮为满足使用与安全要求还应具备的主要性能。

4.写出事件二中工序④、⑧、⑩的名称。

5.在事件三中应设置何种形式的人行登高梯道?从事挂篮悬臂浇筑的施工作业人员应采取哪些主要的高处作业个人安全防护措施?


42.某施工单位承接了高速公路施工,K8+126 处有一座主跨为 9×30m 预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,地质条件为硬土。基础采用人工挖孔桩施工工艺,上部结构采用预制吊装,梁体采用后张法施工。在人工挖孔桩施工中发生如下事件:

事件 1:依据导线总水准点测量控制网资料和施工设计图上的桩位平面布置图,测定桩位方格控制网和高程基准点,确定好桩位中心,以桩位中心为圆心,以桩身半径画出上部圆周,并撒石灰线作为桩孔开挖尺寸线,桩位线定好后,作好护桩,监理复查认定不合格。

事件 2:开挖桩孔应从上到下逐层开挖,先挖中间部分的土方,然后向周边扩挖,有效控制桩孔的截面尺寸,当挖到第一节完毕时,模板预留 0.3m 以上高出原地面,每节的开挖高度应根据土质和设计而定,一般以 0.9~1.2m 为宜。第一节开挖完毕后,支护壁模板,护壁模板支好后应立即浇筑护壁混凝土,护壁材料采用 C20 混凝土,护壁厚度为 10cm,人工浇筑,人工捣实,护壁混凝土应根据气候条件,一般情况下浇灌完毕须经 24h 后可拆模。挖孔桩示意图如下图所示。


事件 3:预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度)进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。

事件 4:施工单位在第 2 片梁的张拉过程中,出现钢绞线的断丝现象,据检测,断丝数量超过设计规定的允许数量。

【问题】

1.指出事件 1 中的错误并改正。

2.事件 2 中模板预留 0.3m 以上高出原地面的原因是什么?

3.写出挖孔桩示意图中 A 和 B 的名称。

4.写出事件 3 中双控指的是什么?

5.事件 4 中施工单位应该如何处理?


参考答案及解析

三、案例题

41.【答案】
1.挂篮系统中 A:锚固装置;B:前吊装置;C:后吊装置。按平衡方式划分,

该挂篮属于自锚式。

2.挂篮组拼后,应全面检查安装质量,并对挂篮进行试压,以消除结构的非弹性变形。

3.挂篮还应具备的主要性能有:稳定性、锚固方便可靠、重量不大于设计规定。

4.工序④:浇筑底板混凝土及养护;工序⑧:检查并清洁预应力管道;工序⑩张拉预应力钢束。

5.应设置之字形安全通道或扶梯,并设有扶手栏杆。应为高处作业人员配备的安全防护措施

有:安全帽、紧口工作服、安全带、防滑鞋。

【提示】此案例以桥梁施工为背景,考查挂篮施工技术。重点掌握挂篮的结构与悬臂浇筑法

施工要点。高处作业安全管理措施属于通用知识点,需要熟练应用。


42.【答案】
1.错误之处:以桩位中心为圆心,以桩身半径画出上部圆周,并撒石灰线作为

桩孔开挖尺寸线。

改正:以桩位中心为圆心,以桩身半径加护壁厚度为半径作为桩孔开挖尺寸线。

2.原因是防止地表水流入孔内。

3.A 是护壁,B 是模板。

4.采用双控,即以张拉力控制为主,以钢束的实际伸长量进行校核。

5.施工单位应对断丝钢束卸荷、退锚、换钢束,重新张拉至设计应力值。


【课程推荐】

     2024年一级建造师考试辅导VIP班网络课程简章

     2024年一级建造师考试辅导拔高冲刺班网络课程简章

     2024年一级建造师考试辅导巧练刷题班网络课程简章

     2024年一级建造师考试辅导基础无忧班网络课程简章

     2024年一级建造师考试辅导启航精讲全科班课程简章

     2024年一级建造师考试辅导单科突破班网络课程简章


登录京疆援培网校一级建造师课程频道试听课程:点击开始在线试听

手机扫码登录一级建造师课程频道试听



2024年度一级建造师考试辅导网络课程快速报名通道:点击在线试学选课报名

手机扫码试学报名
