2024年一级建造师考试《市政公用工程管理与实务》易错易考300题-第3章案例题
京疆援培一级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度考试各科目要点习题进行了梳理,小编在这里跟考生们分享2024年度一级建造师考试《市政公用工程管理与实务》易错易考300题的内容,以供考生备考学习之用。一级建造师《市政公用工程管理与实务》第 3 章 城市隧道工程与城市轨道交通工程 易错易考题的案例分析题试题内容如下:
2024年一级建造师考试《市政公用工程管理与实务》易错易考300题
第 3 章 城市隧道工程与城市轨道交通工程
三、案例分析题
70.【背景资料】某地铁隧道采用盾构法施工,隧道穿越土层,覆土厚度 8~14m,采用土压平衡盾构施工。
项目部根据现场情况确定了盾构法施工的基本施工步骤,具体如下:
(1)依靠盾构千斤顶推力将盾构从始发工作井的墙壁开孔处推出;
(2)盾构进入接收工作井并被吊移,如施工需要,也可穿越工作井再向前推进;
(3)在盾构法隧道的始发端和接收端各建一个工作井;
(4)盾构在始发工作井内安装就位;
(5)盾构在地层中沿着设计轴线推进,在推进的同时不断出土和安装衬砌管片;
(6)及时向衬砌背后的空隙注浆,防止地层变形过大和固定衬砌环位置。
项目部根据洞口土体情况,确认要采取加固措施。盾构管片安装作业中,采取的是同步注浆的方式。
项目部针对此工程开展了严格的施工成本管理,并落实到具体措施中。
问题:
1.题干中盾构法施工步骤是否正确?如不正确,请根据编号重新排列。
2.洞口土体加固的主要目的和方法有哪些?
3.本工程采用同步注浆施工,一般对注浆材料的性能有何要求?(列出 4 点即可)
4.施工成本管理的基本流程和措施有哪些?
71.【背景资料】某施工单位承建一城市市区新建地铁隧道工程,起讫桩号 K6+100~K7+200,隧道直径 4.8m,隧道顶部覆土深 12m,地下水位在地表下 5.6m。设计采用喷锚暗挖法施工,开挖循环进尺 2m,隧道开挖及衬砌结构如图 5-1 所示。施工现场有早强剂、缓凝剂、速凝剂、微膨胀剂四种外加剂可供选用。

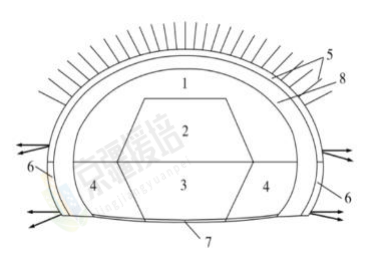

图 5-1 隧道开挖及衬砌结构

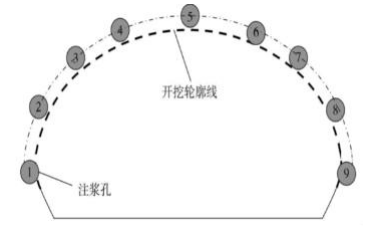

图 5-2 小导管注浆孔位布置图
施工过程发生如下事件:
事件一:为防止开挖掌子面坍塌,施工单位采用小导管注浆加固技术,注浆孔位如图 5-2所示。
事件二:项目部制订了隧道施工方案,其中列明了施工顺序。
事件三:喷射混凝土采用早强混凝土作为基材,喷射施工前,项目部通过关键试验确定了喷射混凝土中外加剂的掺量并验证了两项时间控制指标。混凝土自上向下喷射,采取分层喷射法施工,后层喷射在前层混凝土初凝前进行。
事件四:初期支护施工完成,项目部组织相关人员通过监测判定初期支护变形基本稳定,随后开展了防水隔离层和二次衬砌的施工。
事件五:隧道施工至 K6+970~K6+980 段时发生了塌方事故,造成了作业台车上 3 名工人当场死亡另有 3 人重伤,项目经理接报后立即组织人员封闭了事故现场,在事故现场内进行了清理,组织了事故调查,查清事故原因后便恢复了施工。
【问题】
1.根据图 5-1 写出本工程隧道开挖方法的名称,并写出图 5-1 中 5、6、7、8 的名称。
2.小导管搭接长度有何要求?写出事件一中小导管长度有何要求,并给出图 5-2 中的注浆顺序(用序号①~⑨及头“→”作答;当同时施工时,请将相应序号并列排列,例如①②→③)。
3.事件二中,写出隧道施工顺序(用图 5-1 中的序号 1~8 及头“→”作答)
4.喷射混凝土及二次衬砌混凝土应分别掺加哪种外加剂?
5.写出“关键试验”和“两项时间控制指标”各自的名称,并改正喷射混凝土施工的错误之处。
6.事件五中的事故属于何级事故?指出并改正事故发生后项目部的错误做法。
参考答案与解析
70.【答案】
1.盾构法施工步骤不正确。正确步骤为(3)→(4)→(1)→(5)→(6)→(2)。
2.洞口土体加固的主要目的:
(1)拆除工作井洞口围护结构,保证土体稳定,以便盾构可以进入土层开始掘进和盾构进
入接收工作井。
(2)由于拆除洞口围护结构后,在坑外水土压力作用下,会导致洞口土体失稳和地下水涌
入工作井,且盾构在始发掘进的一段距离内或到达接收洞口前的一段距离内难以建立起土压
或泥水压以平衡开挖面的土压和水压。因此,拆除洞口围护结构前必须对洞口土体进行加固。
(3)拆除洞口围护结构及盾构掘进通过加固区域时,防止地层变形对施工影响范围内的地
面建筑物及地下管线与构筑物等造成破坏。洞口土体加固的方法有深层搅拌法、高压旋喷注
浆法和冻结法、化学注浆法、砂浆回填法。
3.注浆材料的强度、流动性、可填充性、凝结时间、收缩率和环保等应满足施工要求。
4.施工成本管理的基本流程:成本预测→成本计划→成本控制→成本核算→成本分析→成本
考核。施工成本管理措施:
(1)加强成本管理观念;
(2)加强定额和预算管理;
(3)完善原始记录和统计工作;
(4)建立健全责任制度;
(5)建立考核和激励机制。
71.【答案】
1.环形开挖预留核心土法。5:上台阶初期支护 6:下台阶初期支护 7:仰拱 8:二次衬砌
2.小导管搭接长度不应小于 1m。
小导管长度应大于循环进尺 2 倍,宜为 3-5 米。
施工顺序:①⑨→③⑦→⑤→②⑧→④⑥
3.施工顺序:1→5→2→3→4→6→7→8
4.喷射混凝土掺加速凝剂,二次衬砌混凝土掺加微膨胀剂。
5.关键试验:凝结时间试验。
两项控制指标:初凝时间不大于 5min,终凝时间不应大于 10min。
错误之处一:混凝土自上向下喷射。改正:混凝土自下向上喷射。
错误之处二:后层喷射在前层混凝土初凝前进行。改正;后层喷射在前层混凝土终凝后进行。
6.较大事故。
错误之处一:对事故现场进行清理。
改正:应保护事故现场。
错误之处二:项目经理组织了事故调查。
改正:应由事故发生地的市级人民政府组织事故调查。
错误之处三:查清事故原因后恢复了施工。
改正:还应处理责任人员、教育从业人员、落实整改和防范措施。
