2024年度一级建造师考试《建设工程项目管理》易错易考300题-第4章单选题
京疆援培一级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度考试各科目要点习题进行了梳理,小编在这里跟考生们分享2024年度一级建造师考试《建设工程项目管理》易错易考300题的内容,以供考生备考学习之用。一级建造师《建设工程项目管理》第 4 章 建设工程进度管理 易错易考题中的单选题内容如下:
一级建造师《建设工程项目管理》易错易考300题
第 4 章 建设工程进度管理
一、单选题
1.在施工单位自身因素影响中,以下选项不会导致施工进度延误的是( )。
A.施工方案不当
B.指挥协调不力
C.合同签订时条款表述明确
D.施工设备选型失当
2.建设工程施工进度计划系统中,用来确定各单位工程及全工地性工程的施工期限及开竣工日期,进而确定各类资源、设备、设施数量及能源、交通需求量的进度计划是( )。
A.施工总进度计划
B.单位工程施工进度计划
C.施工准备工作计划
D.分部分项工程进度计划
3.在施工进度管理过程中,如果遭遇建设资金不到位导致不能及时支付工程款,这属于()影响因素。
A.施工单位自身因素
B.建设单位原因
C.社会环境因素
D.自然条件影响
4.某分部工程有两个施工过程,各分为 4 个施工段组织流水施工,流水节拍分别为 3、4、3、3 和 2、5、4、3 天,流水步距和流水施工工期分别为()天。
A.3 和 16
B.3 和 17
C.5 和 18
D.5 和 19
5.在有足够工作面和资源的前提下,施工工期最短的施工组织方式是( )。
A.依次施工
B.搭接施工
C.平行施工
D.流水施工
6.下列流水施工参数中,属于空间参数的是( )。
A.流水节奏
B.施工过程
C.流水步距
D.施工段
7.某固定节拍流水施工,其中施工过程 n=3,施工段 m=4,流水节拍 t=2,其中施工过程Ⅰ和施工过程Ⅱ之间组织间歇一天,该流水施工总工期为()天。
A.10
B.11
C.12
D.13
8.下列属于依次施工方式特点的是( )。
A.充分地利用工作面进行施工,工期短
B.如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量
C.施工现场的组织管理比较复杂
D.单位时间内投入的劳动力、施工机具、材料等资源较多,有利于资源供应的组织
9.下列选项中,属于流水施工的垂直图表示法优点的是( )。
A.比横道图更广泛用于工程实践中
B.时间和空间状况形象直观
C.施工过程及其先后顺序表达不够清楚
D.斜向进度线的斜率不能直观地表示出各施工过程的进展速度
10.关于网络计划的说法,正确的是( )。
A.网络计划中允许存在循环回路
B.由关键工作组成的线路称为非关键线路
C.一个网络计划可能有多条关键线路
D.关键线路上也可能存在非关键工作
11.在某双代号网络计划中,工作 A 的最早开始时间为第 10 天,其持续时间为 6 天,该工作有两项紧后工作,它们的最早开始时间分别为第 26 天和第 31 天,最迟开始时间分别为第27 天和第 34 天,则工作 A 的总时差和自由时差()天。
A.均为 11
B.分别为 10 和 9
C.均为 10
D.分别为 11 和 10
12.假设工作 C 的紧前工作仅有 A 和 B,它们的最早开始时间分别为 6 天和 7 天,持续时间分别为 4 天和 5 天,则工作 C 的最早开始时间为()天。
A.10
B.11
C.12
D.13
13.已知下列双代号网络图,其中工作 J 的最早完成时间为()天。
A.4
B.6
C.9
D.11
14.关于网络计划中工作自由时差的说法,正确的是( )。
A.不会影响紧后工作,也不会影响总工期
B.不会影响紧后工作,但会影响总工期
C.会影响紧后工作,但不会影响总工期
D.会影响紧后工作,也会影响总工期
15.已知某工程双代号网络图如下,按照计划安排 F 工作的最早开始时间为( )。
A.第 10 天
B.第 12 天
C.第 14 天
D.第 17 天
16.某单代号网络计划如下图所示(时间单位:天),工作 5 的最迟完成时间是()天。
A.7
B.8
C.9
D.10
17.某工程双代号时标网络计划如下图所示,其中工作 C 的总时差和自由时差分别为()周。
A.1 和 0
B.2 和 1
C.3 和 2
D.4 和 1
18.单代号网络计划如下图所示(时间单位:天)工作 C 的最迟开始时间是( )。
A.0
B.10
C.3
D.4
19.某分部工程双代号网络图如下图所示,图中的错误是( )。
A.存在循环回路
B.节点编号有误
C.存在多个起点节点
D.存在多个终点节点
20.某分部工程双代号网络计划如下图所示,其中工作 F 的总时差和自由时差分别为( )。
A.均为 1
B.2 和 1
C.均为 2
D.3 和 2
21.某工程网络计划中,工作 F 的最早开始时间为第 11 天,持续时间为 5 天;工作 F 有三项紧后工作,他们的最早开始时间分别为第 20 天、第 22 天和第 23 天,最迟开始时间分别为第 21 天、第 24 天和第 27 天。工作 F 的总时差和自由时差分别为()天。
A.5,4
B.5,5
C.4,4
D.11,7
22.某双代号网络计划中(以天为单位),工作 K 的最早开始时间为 6,工作持续时间为 4;工作 M 的最迟完成时间为 22,工作持续时间为 10;工作 N 的最迟完成时间为 20,工作持续时间为 5。已知工作 K 只有 M、N 两项紧后工作,工作 K 的总时差为()天。
A.2
B.3
C.5
D.6
23.某分部工程双代号网络图计划如下图所示,其中工作 F 的总时差和自由时差( )。
A.均为 0
B.均为 1
C.分别为 2 和 0
D.分别为 1 和 0
24.某分部工程双代号网络图如下图所示,图中错误是( )。
A.存在循环回路
B.节点编号有误
C.存在多个起点节点
D.存在多个终点节点
25.在某工程双代号网络计划中,工作 M 的最早开始时间为第 15 天,其持续时间为 7 天。该工作有两项紧后工作,它们的最早开始时间分别为第 27 天和第 30 天,最迟开始时间分别为第 28 天和第 33 天,则工作 M 的总时差和自由时差()天。
A.均为 5
B.分别为 6 和 5
C.均为 6
D.分别为 11 和 6
26.工程网络计划中,某工作自由时差为 3 天,总时差为 7 天。进度检查时发现该工作持续时间延长了 5 天,则该工作实际进度( )。
A.将使总工期延长 5 天,但不影响其后续工作的正常进行
B.不影响总工期,但将其紧后工作的最早开始时间推迟 2 天
C.既不影响总丁期,也不影响其后续工作的正常进行
D.将其后续工作的开始时间推迟 2 天,并使总工期延长 1 天
27.为压缩某些工作的持续时间,可以采取的进度控制措施中,属于组织措施的是( )。
A.实施强有力的组织调度
B.提高奖金数额
C.增加劳动力和施工机械数量
D.采用更先进的施工机械
28.关于总时差为 TF 与自由时差为 FF,下列各项的关系式中一定成立的是( )。
A.TF=FF
B.TF>FF
C.TF<FF
D.TF≥FF
29.下列单代号网络图的总工期为( )。
A.22
B.32
C.42
D.52
30.某分部工程双代号网络图如下图所示,则工作 D 的总时差和自由时差依次为( )。
A.1 天和 1 天
B.1 天和 2 天
C.2 天和 1 天
D.2 天和 2 天
31.在实际进度与计划进度比较方法中,关于 S 曲线比较法的说法,正确的是( )。
A.工程累计完成任务量曲线类似“S”形状是因为单位时间投入的资源量在开始和结束时多
B.若工程实际进展点落在 S 曲线右侧,则表明此时进度超前
C.采用 S 曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、实际累计完成任务量及其偏差情况
D.S 曲线能表达工程实际进展等情况.但不可以预测后期工程
32.关于建设工程项目施工进度计划系统构成的说法,正确的是( )。
A.施工进度计划系统是所有项目参与方的共同编制形成的
B.施工进度计划系统可按项目的组成分别编制形成
C.施工计划系统应包括项目的投资分解计划
D.施工总进度计划由年度、季度等施工计划构成
33.下列影响建设工程施工进度的因素中,属于协作部门及社会环境影响的是( )。
A.资金不到位
B.物资时间不满足施工需求
C.市容整顿的限制
D.水文气象条件
34.在工程建设过程中,影响实际进度的业主因素是( )。
A.材料供应时间不能满足需要
B.不能及时提供施工场地条件
C.不明的水文气象条件
D.计划安排不周密,组织协调不力
35.某分部工程有 4 个施工过程,各分为 3 个施工段组织加快的成倍节拍流水施工。各施工过程在各施工段上的流水节拍分别为 6 天、4 天、6 天、4 天,则专业工作队数应为()个。
A.3
B.4
C.6
D.10
参考答案及解析
1.【答案】C
【解析】工程施工进度影响因素。
选项 ABD 都会影响施工进度。选项 C 中提到的条款表述明确,相反会有利于减少因合同问题
造成的施工进度延误,因此这不会导致施工进度延误。
2.【答案】A
【解析】本题考查的是工程进度计划系统。
施工总进度计划目的在于确定各单位工程及全工地性工程的施工期限及开竣工日期,进而确
定施工现场劳动力、材料、成品、半成品、施工机械的需求数量和调配情况,以及现场临时
设施的数量、水电供应量和能源、交通需求量。
3.【答案】B
【解析】工程施工进度影响因素。
根据教材内容,建设资金不到位属于建设单位原因,因此选项 B 正确。其他选项与题干描述
的情景不符。
4.【答案】D
【解析】本题考查的是流水施工基本方式。
算相邻施工过程的步距:K1,2=max(3,5,3,2,-14)=5 天;流水工期=步距之和+最后
专业队在各施工段上持续时间之和+间歇-搭接=5+(2+5+4+3)=19 天。
5.【答案】C
【解析】本题考查的是流水施工特点。
平行施工的特点之一是:能够充分利用工作面进行施工,工期短。
6.【答案】D
【解析】本题考查的是流水施工参数。
空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包
括工作面和施工段。
7.【答案】D
【解析】本题考查的是流水施工基本方式。
T=(m+n-1)t+间歇=(4+3-1)×2+1=13 天。
8.【答案】B
【解析】本题考查的是流水施工特点。
AC 属于平行施工的特点。D 正确表达应该是:单位时间内投入的劳动力、施工机具、材料等
资源较少,有利于资源供应的组织。
9.【答案】B
【解析】本题考查的是流水施工表达方式。
A 错,横道图应用更广泛。C 错,施工过程及其先后顺序表达清楚。D 错,斜向进度线的斜
率能直观地表示出各施工过程的进展速度。
10.【答案】C
【解析】选项 A 错误,网络图中严禁出现从一个节点出发,顺箭头方向又回到原出发点的循
环回路。
选项 B 错误,关键线路上的工作称为关键工作
选项 C 正确,工程网络计划中的关键线路可能不止一条。
选项 D 错误,关键线路上的工作称为关键工作。
11.【答案】D
【解析】首先计算工作 A 的最迟完成时间=其紧后工作最迟开始时间的最小值=min(27,34)
=27 天;计算工作 A 的总时差=工作 A 的最迟完成时间-工作 A 的最早完成时间=27-(10+6)
=11 天;计算工作 A 的自由时差=min(工作 A 的紧后工作最早开始时间-工作 A 的最早完成
时间)=min(10,15)=10 天,故选 D。
12.【答案】C
【解析】因为 A、B 两项工作的最早完成时间分别为 6+4=10 天、7+5=12 天,则工作 C 的最
早开始时间取 10 天和 12 天的最大值,故为 12 天。故选项 C 正确。
13.【答案】C
【解析】工作最早开始时间等于各紧前工作的最早完成时间的最大值,题目中 J 工作有 2
项紧前工作 E 和 F,它们最早完成时间的分别为 4 天和 5 天,则 J 工作最早开始时间等于 5
天。J 工作最早完成时间等于最早开始时间加上其持续时间 5+4=9 天,故选项 C 正确。
14.【答案】A
【解析】工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用
的机动时间。
从总时差和自由时差的定义可知,对于同一项工作而言,自由时差不会超过总时差。当工作
的总时差为零时,其自由时差必然为零。
15.【答案】B
【解析】F 工作开始前,需要先完成工作 A、工作 D 和工作 C。完成工作 A、工作 D 的总时间
为 10 天(8+2 天);完成工作 A、工作 C 的总时间为 12 天(8+4 天)。两者取大,为 12 天。
因此,F 工作最早开始时间为 12 天,选项 B 正确。
16.【答案】C
【解析】关键线路为①→④→⑦→⑧→⑨,总工期 12 天。
工作 5 的最迟完成时间为工作 6 和工作 8 最迟开始时间的最小值。
min【12-1-2,12-1-1】=9 天。
17.【答案】A
【解析】自由时差就是该工作箭线中波形线的水平投影长度。工作 C 箭线中无波形线,故自
由时差为 0。
总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值,
路线 3→7→8 的总时差是 4,路线 3→4→5→7→8 的总时差是 3,路线 3→4→5→8 的总时差
是 4,路线 3→4→5→6→8 的总时差是 1,总时差=Min{4+0,3+0,4+0,1+0}=1。
18.【答案】B
【解析】关键路线时间 6+3+6+8=23 天,终点时间最迟开始时间 23-8=15,C 工作最迟开始
15-5=10
19.【答案】C
【解析】网络图应只有一个起点节点和一个终点节点(任务中部分工作需要分期完成的网络
计划除外)。除网络图的起点节点和终点节点外,不允许出现没有外向箭线的节点和没有内
向箭线的节点。
该网络图中存在两个起点,分别是①和⑥。
20.【答案】C
【解析】本工作的关键路线为 A→D→H→J 或者 B→E→H→J 或 A→D→I→J,总工期为 21,F
的自由时差=10-8=2(I 工作的最早开始时间是 10)。F 的总时差=21-5-6-3-5=2 天。
21.【答案】:A
【解析】
本题考核的是双代号网络计划时间参数计算。工作 F 的最早结束时间=11+5=16 天,工作 F
的最迟结束时间=min{21,24,27}=21 天,工作 F 的总时差=21-16=5 天。工作 F 的自由时差
=min{20,22,23}-16=4 天。
22.【答案】A
【解析】本题考核的是双代号网络总时差的计算。工作 M 的最迟开始时间为 22-10=12 天,
工作 N 的最迟开始时间为 20-5=15 天,工作 K 的最迟完成时间为 min{12,15}=12,所以,
工作 K 的总时差为 TFK=LFK—DK—ESK=12-4-6=2 天。
23.【答案】D
【解析】本题考核的是双代号网络计划中时间参数的计算。工作 F 的总时差=11-(2+2+3+3)
=1D;自由时差就是该工作箭线中波形线的水平投影长度,即为 0。
24.【答案】C
【解析】本题考查的是双代号网络计划。
双代号网络计划中只有一个起点节点和终点节点。1 和 6 两个节点都是开始节点。
25.【答案】B
【解析】本题考查的是双代号网络计划时间参数的计算。
工作 M 的最早完成时间为 15+7=22,最迟完成时间为 min{28,33}=28,所以其总时差为
28-22=6;其自由时差为 min{27,30}-22=5。
26.【答案】B
【解析】工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用
的机动时间。工作持续时间延长 5 天,影响紧后工作最早开始时间 5-3=2 天。
工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。工作持续时间延
长 5 天,总时差为 7,不影响总工期。
27.【答案】C
【解析】为压缩某些工作的持续时间,通常需要采取以下措施来达到目的:
(1)组织措施。如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加班或多
班制施工方式;增加劳动力和施工机械数量等。
(2)技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施
工方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工
机械等。
(3)经济措施。如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应经济补
偿等。
(4)其他配套措施。如:改善外部配合条件;改善施工作业环境;实施强有力的组织调度
等。
28.【答案】D
【解析】本题考查的是双代号网络计划时间参数计算。
该工作的总时差=该工作的最迟完成时间-该工作的最早完成时间;该工作的自由时差=紧
后工作的最早开始时间-该工作的最早完成时间。可见,总时差大于或等于自由时差。
29.【答案】C
【解析】本题考查的是单代号网络计划时间参数的计算。
从起点开始,计算每个工作的最早开始时间和最早完成时间,最后项工作的最早完成时间就
是总工期。关键路线为 A-B-C-F-I。计算得总工期为 42 天。
30.【答案】:D
【解析】本题考查的是双代号网络计划时间参数的计算。
关键线路为:A-C-F-G。计算得 D 的最早开始时间和最迟开始时间分别为 8、10,最早完成
时间为 10。F 的最早开始时间为 12。D 的总时差=D 的最迟开始时间-D 的最早开始时间=10-8=2
天。D 的自由时差=F 的最早开始时间-D 的最早完成时间=12-10=2 天。
31.【答案】C

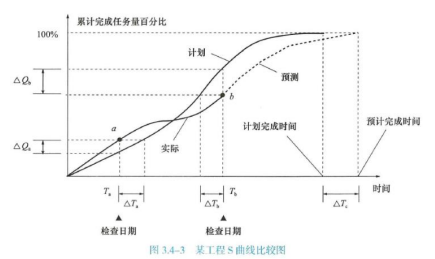

【解析】选项 A,从整个工程实际进展全过程看,单位时间投入的资源量通常是在开始和结束时较少,中间阶段较多。
选项 B,若工程实际进展点落在计划 S 曲线右侧,表明此时实际进度拖后。
选项 C,采用 S 曲线比较法,可在同一坐标系中表示整个工程在不同时点计划累计任务量、
实际累计完成任务量及其偏差情况。
选项 D,若后期工程仍按原计划速度进行,则可作出后期工程计划 S 曲线如图 3.4-3 中虚线
所示,从而可依此预计工期拖延。
32.【答案】B
【解析】选项 A,为确保施工项目按期交付使用,施工单位需要编制施工进度计划,并控制
施工进度计划的实施。
选项 B、C,施工进度计划系统:按项目组成编制的施工进度计划、按进展时间编制的施工
进度计划。
选项 D,施工进度计划系统按进展时间编制的施工进度计划:为了有效地控制工程施工进度,
施工单位应编制年度施工计划、季度施工计划和月(旬)作业计划,将施工进度计划逐层细
化,形成一个旬保月、月保季、季保年的计划体系。
33.【答案】C
【解析】影响建设工程施工进度的因素中,属于协作部门及社会环境影响的包括:有关协作
部门协作配合不够或支持力度不够;其他单位邻近工程的施工干扰;节假日交通、市容整顿
限制;临时停水、停电、断路以及在国外因法律及制度变化,经济制裁,战争、骚乱、罢工、
企业倒闭,汇率浮动和通货膨胀等。选项 A 属于建设单位的影响,选项 B 属于材料、设备供
应单位原因,选项 D 属于自然条件的影响。选项 C 正确。
34.【答案】B
【解析】建设单位原因。如建设单位使用要求改变而进行设计变更;应提供的施工场地条件
不能及时提供或所提供的场地不能满足正常施工需要;建设资金不到位,不能及时向施工单
位支付工程款等。
选项 A 属于材料、设备供应单位原因,选项 C 属于自然条件影响,选项 D 属于组织管理因素。
35.【答案】D
【解析】流水步距等于流水节拍的最大公约数,即:K=(6,4,6,4)=2;
则:b1=t1/K=6/2=3,b2=t2/K=4/2=2,b3=t3/K=6/2=3,b4=t4/K=4/2=2。于是,参
与该工程流水施工的专业工作队总数为 3+2+3+2=10(个)。
