一、单项选择题(共 80 题,每题 1 分。每题的备选项中,只有 1 个最符合题意)

1.下列属于项目经济分析的参数和指标是()。

A.社会折现率

B.财务净现值

C.投资收益率

D.市场基准收益率

2.某工程有 3 个施工过程,划分为 4 个施工段组织加快的成倍节拍流水施工,各施工过程流水节拍分别是 6 天、6 天和 9 天,则该工程的流水步距和专业工作队总数分别是()。

A.3 和 7

B.3 和 6

C.2 和 7

D.2 和 6

3.物资供应计划完成后,申请订货计划的编制依是()。

A.材料供应政策法令

B.市场供应信息

C.储备计划和货源资料

D.加工能力及分布

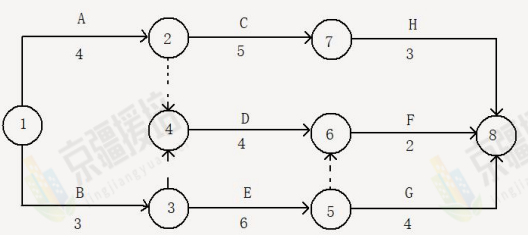

4.某城市公路项目,静态投资总概算 20000 万元,动态投资总概算 21000 万元,根据相关办法规定,本项目资本金最低出资额为()万元。

A.4000

B.4200

C.5000

D.5250

5.工程网络计划中,某工作实际进度拖后超过总时差,则该工作实际进度偏差对后续工作及总工期的影响是()。

A.影响后续工作,也影响总工期

B.不影响后续工作,也不影响总工期,

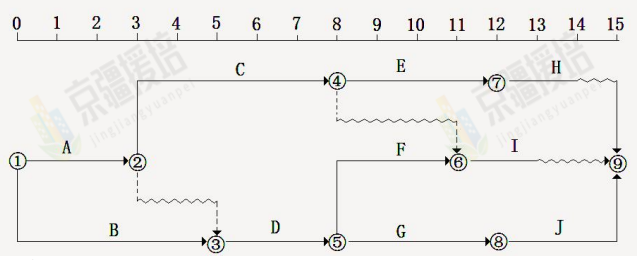

C.影响后续工作,但不影响总工期

D.不影响后续工作,但影响总工期

6.关于钢筋连接的一般项目,下列说法正确的是()。

A.纵向受力钢筋的连接方式应符合设计要求

B.应按规定抽取钢筋机械连接接头、焊接接头试件作力学性能检验,其质量应符合有关规程的规定

C.钢筋安装中钢筋弯起点位置偏差不超过 10mm

D.接头末端至钢筋弯起点的距离不应小于钢筋直径的 10 倍

7.工程施工合同履行中,监理工程师有可能批准施工单位的工期索赔是()。

A.设计变更造成施工进度拖后

B.劳动力安排不当造成施工进度拖后

C.施工机械故障造成施工进度拖后

D.施工质量检查不合格造成施工进度拖后

8.混凝土灌注桩宜采用()检验桩身完整性。

A.高应变法

B.低应变法

C.钻芯法

D.回弹法

9.工作 M 有四项紧后工作,紧后工作最早开始时间分别为 10,13,9,12,工作 M 最早开始时间为 3,工作的持续时间为 4,则工作 M 可利用的最小机动时间为()天。

A.2

B.3

C.4

D.5

10.某工程有 3 个施工过程,分 4 个施工段组织固定节拍流水施工,流水节拍为 4 天,该工程存在提前插入的时间为 1 天,2 天的工艺间歇时间,则流水施工工期为()天。

A.25

B.26

C.27

D.28

11.关于组织非节奏流水施工,说法正确的是()。

A.其各个施工段上的流水节拍均相等

B.专业工作队数大于施工过程数

C.相邻施工过程的流水步距不尽相等

D.在各个施工段上的流水节拍均相等

12.监理工程师编制的施工进度控制工作细则应包含的内容是()。

A.工程延期审批工作程序

B.与进度控制有关的工作流程

C.工期延误处置措施

D.工程材料设备检验计划

13.监理工程师审查施工进度计划时发现有重大问题的,应进行的工作是()。

A.口头通知施工单位确定整改方案

B.及时向建设单位汇报

C.及时组织消除存在的问题

D.建立避免出现类似重大问题的相关制度

14.编制施工总进度计划时,需要进行的工作是()。

A.按工艺确定分项工程之间的逻辑关系

B.按组织确定分部工程之间的逻辑关系

C.确定各单位工程的施工期限

D.确定各分项工程的施工期限

15.现有甲、乙、丙、丁四个投资方案,寿命周期相同,基准收益率 8%,甲乙丙丁收益率分是 7.8%、8%、9%、9.5%,内部收益率优先()和()对比。

A.甲和乙

B.乙和丙

C.丙和丁

D.丁和甲

16.薄型钢结构防火涂料涂层厚度为()。

A.≤3mm

B.3mm<x≤7mm

C.5mm

D.5mm≤x≤7mm

17.某工程双代号时标网络计划如下图,工作 C 的最早开始时间和总时差分别是()。

A.3 和 2

B.3 和 1

C.2 和 2

D.2 和 1

18.工程网络计划资源优化的目标是()。

A.工期固定条件下寻求资源均衡

B.工期固定条件下寻求资源需求最小

C.资源供应充足条件下寻求最短工期

D.寻求资源需求最小时的工期安排

19.建设工程进度调整系统过程中,需要进行的工作是()。

A.建立进度数据采集系统

B.收集实际进度数据

C.分析进度偏差产生的原因

D.实际进度与计划进度的对比分析

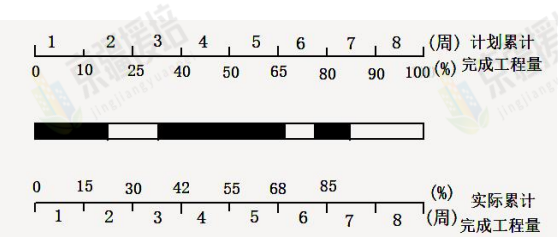

20.某工程横道计划如下图所示,图中表明的正确信息是()。

A.第 2 周中断施工,进度拖后

B.第 3 周中断施工,进度拖后

C.第 5 周连续施工,进度超前

D.第 6 周连续施工,进度超前

21.为有效控制工程设计进度,需要工程设计单位进行的工作是()。

A.编制设计出图计划

B.编制设计任务书

C.编制设计进度控制工作细则

D.编制设计工作量清单

22.关于工程网络计划中关键工作的说法,正确的是()。

A.非关键线路上无关键工作

B.关键工作的持续时间最长

C.计划工期等于计算工期时,关键工作无机动时间

D.计划工期大于计算工期时,关键工作自由时差大于零

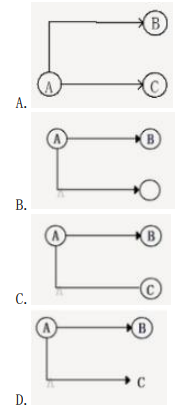

23.下列双代号网络工作路线图示中,绘图正确的是()。

24.在工程网络计划中,关于计划工期的说法,正确的是()。

A.当有要求工期时,计划工期不大于要求工期

B.当未规定要求工期时,计划工期可小于计算工期

C.根据网络计划确定计划工期时,计划工期须等于计算工期

D.根据网络计划确定计划工期时,可不考虑要求工期

25.某工程网络计划如下图所示,工作 D 的最迟开始时间和总时差分别是()。

A.6 和 2

B.6 和 4

C.7 和 2

D.7 和 3

26.工程单代号网络计划中,工作总时差是指()。

A.本工作与其紧后工作之间的时间间隔

B.本工作与其紧后工作之间时间间隔的最小值

C.本工作与其紧后工作之间时间间隔加该紧后工作总时差之和的最小值

D.本工作与其紧后工作之间时间间隔加该紧后工作总时差之和的最大值

27.影响工程进度的因素中,出现复杂的工程地质条件属于()影响因素。

A.业主方

B.施工技术

C.勘察设计

D.自然环境

28.建设工程进度控制计划体系中,施工准备工作计划是()计划系统的组成内容。

A.建设单位

B.监理单位

C.设计单位

D.施工单位

29.应用网络计划技术编制建设工程进度计划时,依据时间定额并考虑工作面及合理的劳动组织可计算的时间参数是()。

A.工作持续时间

B.工作最早完成时间

C.节点最早时间

D.要求工期

30.工程项目组织依次施工的特点是()。

A.能充分利用工作面进行施工,工期较短

B.能由一个工作队完成全部工作任务,有利于专业化作业

C.单位时间内利用的施工机具少,有利于调配施工机具

D.专业工作队连续施工,有利于最大限度地搭接施工

31.流水施工参数中,流水步距的含义是()。

A.相邻两个施工过程相继开始施工的最小间隔时间

B.相邻两个施工段相继开始施工的最小间隔时间

C.相邻两个施工过程之间因组织安排需要增加的间隔等待时间

D.相邻两个施工段之间因工艺安排需要增加的间隔等待时间

32.在工程建设领域对建筑工人工资支付负总责的单位是()。

A.建设单位

B.总包单位

C.分包单位

D.监理单位

33.某土方工程,合同工程量为 4 万 m3,合同综合单价为 92 元/m3,合同约定,当实际工程量增加 15%以上时,超出 15%以上部分的工程量综合单价应予调低,由于设计变更,该工程实际完成工程量 5 万 m3,监理人和承包人依据合同约定协商后确定的土方工程变更单价为89.5 元/m3,则该工程实际结算价款为()万元。

A.447.5

B.457.5

C.459.0

D.460.0

34.钻孔桩桩长的计量一般采用的方法是()。

A.断面法

B.图纸法

C.估价法

D.分解计量法

35.因发包人提供图纸有误,导致项目费用增加和工期延误时,监理人处理承包人索赔的正确做法是()。

A.批复增加的费用,不批复延误的工期和利润补偿

B.批复延误的工期,不批复增加的费用和利润补偿

C.批复增加的费用和延误的工期,不批复利润补偿

D.批复增加的费用、延误的工期和利润补偿

36.根据《关于完善建设工程价款结算有关办法的通知》(财建[2022]183 号),政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的()。

A.70%

B.80%

C.85%

D.90%

37.某项目年初向银行借款 1000 万元,年利率 3%,按年复利计息,从借款年当年末起连续 3年末等额还本付息,则每年末应偿还的金额为()万元

A.343

B.344

C.353

D.364

38.某项目预计年经营成本为 3000 万元,年外购原材料、燃料或服务费用为 2000 万元,年预付各类原材料、燃料或服务费为 1200 万元,年应收账款周转次数 4 次,则该项目应收账款估算金额为()。

A.450

B.500

C.750

D.800

39.某分项工程具有四项功能,各功能区功能价值和现实成本如下表。对该分项公工程开展价值工程活动时,应优先作为改进对象的是()。

A.F1

B.F2

C.F3

D.F4

40.单项工程施工图预算造价的计算表达式是()。

A.∑单位建筑工程费用+∑单位安装工程费用

B.∑单位建筑工程费用+∑单位设备及安装工程费用

C.∑单位建筑工程费用+∑工程建设其他费用

D.∑单位建筑工程费用+∑项目措施费用

41.某招标工程,发包人拟将其中的专业工程甲依法单独发包,但施工过程中由承包人统一提供协调和配合服务,则承包人投标报价时应将该服务费用列入()。

A.总承包服务费

B.计日工费

C.专业工程暂估价

D.措施项目费

42.某综合办公楼项目,建筑分部分项工程费为 4500 万元,安装分部分项工程费为 2500 万元,装饰装修分部分项工程费为 3000 万元。人工费占分部分项工程费的 30%;措施项目费以分部分项工程费为计算基础,措施项目费费率为 5%;其他项目费合计 1200 万元;规费以人工费为计费基础,规费费率为 15%;增值税税率为 9%。以上费用均不含增值税进项税额,则该项目的建筑安装工程费为()。

A.11700.0

B.12150.0

C.13203.0

D.13243.5

43.某进口设备,装运港船上交货价(FOB)为 70 万美元,到岸价(CIF)为 78 万美元,关税税率为 10%,增值税税率为 13%,美元汇率为:1 美元=6.9 元人民币,则该进口设备的增值税为人民币()万元。

A.62.7900

B.69.9660

C.76.2450

D.76.9626

44.某新建项目,建设期 2 年,计划向银行借款 9000 万元,第 1 年借款 5000 万元,第 2 年借款 4000 万元,年利率为 5%,则该项目估算的建设期利息为()万元。

A.250.00

B.356.25

C.481.25

D.712.50

45.边际资金成本可以作为()。

A.比较项目各种融资方式优劣

B.比较选择各个追加筹资方案

C.确定项目最佳资本结构

D.分析和计算个别资金成本高低

46.在项目可行性研究阶段,建设方案研究和比选应包括的内容是()。

A.工艺技术和主要设备方案

B.项目监理工作方案

C.项目施工组织设计

D.危大工程施工应急预案

47.在搅拌运输车运输过程中,混凝土坍落度损失过大时,可采取的措施是()。

A.在运输车罐内适量加水快速搅拌

B.在运输车罐内加入高效减水剂

C.在运输车罐内适量加入与原配合比相同成分的减水剂

D.在原混凝土强度等级的基础上降一级使用

48.设备制造质量控制中,通过设置设备质量控制点实现设备制造过程质量控制的工作方式是()。

A.驻厂监造

B.巡回监控

C.定点监控

D.定时监控

49.某项目的设备及工器具购置费 6000 万元,建筑安装工程费 5000 万元,工程建设其他费3600 万元,基本预备费 450 万元。涨价预备费 610 万元,建设期利息 650 万元、流动资金900 万元,则该项目的动态投资部分为()万元。

A.2160

B.1260

C.1060

D.610

50.纳税人所在地在县城、镇的,城市维护建设投资税率为()。

A.1%

B.3%

C.5%

D.7%

51.施工合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购、施工中可能发生的工程变更、合同约定调整因素出现时的工程价款调整等费用应列入()。

A.暂列金额

B.总承包服务费

C.计日工

D.措施项目费

52.关于建筑工程施工质量验收层次划分的说法,正确的是()。

A.隐蔽工程是分部工程的组成部分

B.检验批由分项工程组成

C.分部工程是按专业性质和工程部位划分的

D.检验批质量验收项目均为主控项目

53.用于检查结构件混凝土强度的同条件养护试块,取样地点和方式正确的是()。

A.邮寄厂随机抽取

B.搅拌运输车进入工地时随机抽取

C.浇筑地点随机抽取

D.工地试验室制备取样

54.单位工程竣工验收由()组织相关单位进行。

A.建设单位项目负责人

B.总监理工程师

C.设计单位项目负责人

D.施工单位项目负责人

55.城市轨道交通建设工程自()合格之日可投入不载客试运行。

A.单位工程验收

B.竣工验收

C.项目工程验收

D.竣工预验收

56.某结构梁的混凝土强度设计等级为 C30,其试块强度为 35MPa,实体取芯强度评定为 26MPa。则该结构混凝土验收合格的条件是()。

A.经项目监理机构确认,试块强度符合验收要求。

B.经建设单位组织专家论证,确定符合验收要求。

C.经监理单位计算复核,满足设计要求

D.经原设计单位验算,满足结构安全和使用功能

57.关于工序验收的说法,正确的是()。

A.每道工序完成后,需经建设单位检查合格方可进行下道工序施工

B.每道工序完成后,施工单位应当报项目监理机构进行验收

C.监理单位提出检查要求的工序,应经项目监理机构检查认可方可进行下道工序施工

D.只要分项工程的最后一道工序需要项目监理机构参加验收

58.施工组织设计由施工单位项目部组织编制完成后,由()审核并加盖单位公章后报项目监理机构审查。

A.项目监理

B.项目部技术负责人

C.施工单位技术负责人

D.施工单位法定代表人

59.下列施工控制测量成果检查工作中,属于专业监理工程师职责的是()。

A.查验测量设备的检定证书

B.查验模板的平整度

C.检查边坡位移测量报告

D.检查承台施工后的轴线偏差

60.检查施工质量管理人员是否到位,特种作业人员是否持证上岗,属于项目监理机构()的工作内容。

A.验收

B.巡视

C.旁站

D.平行检验

61.关于后浇带施工要求的说法,正确的是()。

A.后浇带两侧混凝土浇筑 60 天后即可浇筑后浇带混凝土

B.后浇带处的模板及支撑应与相邻模板及支撑同时安装

C.所有后浇带处都应设置止水带

D.后浇带处混凝土应采取减少混凝土收缩的措施

62.某工序质量控制图中,质量点全部落在控制界限内,但出现()时,应判定为工序质量异常。

A.四点链

B.五点链

C.六点链

D.七点链

63.经试验测得一组 3 块 200mm×200mm×200mm 混凝土试件的立方体抗压强度分别为42.5MPa、45.8MPa 和 52.8MPa,则该组混凝土试件抗压强度是()MPa。

A.45.8

B.47.0

C.48.1

D.49.4

64.采用立方体试块抗压强度试验方法检测砌筑砂浆强度时,试块强度验收应符合的规定是()。

A.同一验收批试块强度平均值与设计强度等级值的比值≥1.10

B.同一验收批试块强度最小一组平均值与设计强度等级值的比值≥1.10

C.同一验收批试块强度平均值与设计强度等级值的比值≥1.05

D.同一验收批试块强度最小一组平均值与设计强度等级值的比值≥1.05

65.砌体结构实体检测中,属于砌体结构强度检测的内容是()。

A.混凝土构造柱强度检测

B.砌筑砂浆强度检测

C.楼板混凝土强度检测

D.预制构件承载力试验

66.下列专业工程中,通常需要进行方案设计的是()。

A.公路工程

B.能源工程

C.市政道路工程

D.建筑与人防工程

67.工程监理企业质量管理体系文件中,阐述企业内部质量管理纲领性文件的是()。

A.质量手册

B.程序文件

C.作业文件

D.质量记录

68.《卓越绩效评价准则》的实质是一种()评价。

A.标准化导向

B.符合性

C.合格性

D.成熟度

69.关于全数检测和抽样检测的说法,正确的是()。

A.只有全数检验在时间上不允许时,才采用抽样检验

B.只有全数检验在经济上不允许时,才采用抽样检验

C.能够进行全数检验的,就不要采用抽样检验

D.破坏性检验,不能采用全数检验

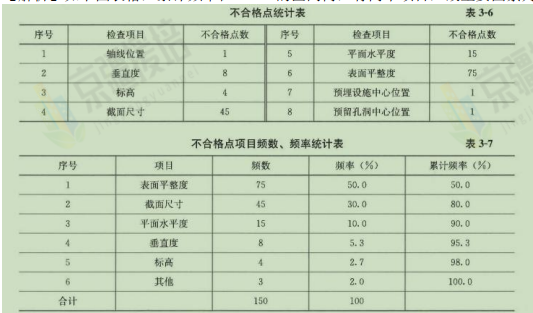

70.某工程质量检查项目及其不合格点数统计如下表,根据排列图法,影响该工程质量的主要因素有()个。

A.1

B.2

C.3

D.4

71.采用直方图法分析工程质量状况时,将两种不同工艺方法产生的数据混在一起,可能绘制出()直方图。

A.孤岛型

B.双峰型

C.折齿型

D.绝壁型

72.加强过程和中间产品的质量检查与控制,体现了质量管理中的()原则。

A.持续改进

B.预防为主

C.以人为核心

D.以合同为依据

73.施工单位向建设单位提交工程竣工验收报告时,应向建设单位出具的文件是()。

A.质量保修书

B.工程质量评估报告

C.工程竣工图

D.工程竣工结算文件

74.关于建设单位行为的说法,正确的是()。

A.将单位工程分解成若干标段,平行发包给不同施工单位

B.向施工单位支付相应费用后可任意压缩工期

C.将施工合同范围内的工程另行发包给承诺工期短的施工单位

D.对于涉及建筑主体结构变动的装修工程,要求设计方案完成前不得施工

75.关于工程质量检测报告的确认和归档的说法,正确的是()。

A.经建单位或工程监理单位确认后,由检测单位归档

B.经建设单位或工程监理单位确认后,由施工单位归档

C.经质量监督机构或建设单位确认后,由工程监理单位归档

D.经质量监督机构或建设单位确认后,由施工单位归档

76.ISO 质量管理体系中,过程方法管理原则的基本内容是()。

A.应用 PDCA 循环

B.组织全员参与

C.坚持持续改进

D.注重关系管理

77.工程建设与使用中,保证人身和环境免受危害,是建设工程质量特性中的()要求。

A.适用性

B.耐久性

C.安全性

D.可靠性

(暂缺 3 题)

2023年监理工程师考试《建设工程目标控制(土建)》真题参考答案

一、单项选择题

1.【答案】A

【解析】经济费用和效益分析常用指标有:

(1)经济净现值(ENPV)。

(2)经济内部收益率(EIRR)。

(3)经济效益费用比(RBC)。

社会折现率属于计算参数,A 正确。

2.【答案】A

【解析】本题考查的是成倍节拍流水施工。各施工过程流水节拍分别是 6 天、6 天和 9 天,

最大公约数为 3,因此流水步距为 3 天,专业工作队数=6/3+6/3+9/3=7。

3.【答案】A

【解析】本题考查的是物资供应进度控制的工作内容。申请订货计划是指向上级要求分配材

料的计划和分配指标下达后组织订货的计划。它的编制依据是有关材料供应政策法令、预测

任务、概算定额、分配指标、材料规格比例和供应计划。

4.【答案】B

【解析】本题考查的是资本金制度。作为计算资本金基数的总投资,是指投资项目的固定资

产投资与铺底流动资金之和,具体核定时以经批准的动态概算为依据。21000×20%=4200(万

元)。

5.【答案】A

【解析】本题考查的是分析进度偏差对后续工作及总工期的影响。如果工作的进度偏差大于

该工作的总时差,则此进度偏差必将影响其后续工作和总工期,必须采取相应的调整措施;

如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。

6.【答案】D

【解析】钢筋连接的一般项目为:钢筋的接头宜设置在受力较小处;同一纵向受力钢筋不宜

设置两个或两个以上接头;接头末端至钢筋弯起点的距离不应小于钢筋直径的 10 倍。

7.【答案】A

【解析】A 正确,设计变更是非施工单位原因。BCD 错误,为施工单位自身原因。

8.【答案】C

【解析】本题有争议。混凝土灌注桩桩身完整性可用低应变法、钻芯法、声波透射法检验桩

身完整性。

9.【答案】A

【解析】min{9,10,13,13}-(3+4)=2

10.【答案】A

【解析】本题考查的是固定节拍流水施工。流水施工工期=(3+4-1)×4+2-1=25 天。

11.【答案】C

【解析】非节奏流水施工具有以下特点:

(1)各施工过程在各施工段的流水节拍不全相等﹔

(2)相邻施工过程的流水步距不尽相等;

(3)专业工作队数等于施工过程数;

(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间

12.【答案】B

【解析】施工进度控制工作细则是在建设工程监理规划的指导下,由项目监理机构进度控制

部门的监理工程师负责编制的更具有实施性和操作性的监理业务文件。其主要内容包括:

(1)施工进度控制目标分解图;

(2)施工进度控制的主要工作内容和深度;

(3)进度控制人员的职责分工;

(4)与进度控制有关各项工作的时间安排及工作流程;

(5)进度控制的方法(包括进度检查周期、数据采集方式、进度报表格式、统计分析方法等);

(6)进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等);

(7)施工进度控制目标实现的风险分析;

(8)尚待解决的有关问题。

13.【答案】B

【解析】如果监理工程师在审查施工进度计划的过程中发现问题,应及时向承包单位提出书

面修改意见(也称整改通知书),并协助承包单位修改。其中重大问题应及时向业主汇报。

14.【答案】C

【解析】施工总进度计划是根据施工部署中施工方案和工程项目的开展程序,对全工地所有

单位工程做出时间上的安排。其目的在于确定各单位工程及全工地性工程的施工期限及开竣

工日期,进而确定施工现场劳动力、材料、成品、半成品、施工机械的需要数量和调配情况,

以及现场临时设施的数量、水电供应量和能源、交通需求量。因此,科学、合理地编制施工

总进度计划,是保证整个建设工程按期交付使用,充分发挥投资效益,降低建设工程成本的

重要条件。

15.【答案】C

【解析】基准收益率 8%,优先与收益率大于 8%的丙(9%)、丁(9.5%)对比。

16.【答案】B

【解析】薄涂型、厚涂型防火涂料的涂层厚度符合设计要求。超薄型钢结构防火涂料涂层厚

度≤3mm,薄型钢结构防火涂料涂层厚度>3mm,≤7mm,厚型钢结构防火涂料涂层厚度<7mm,

≤45mm;厚涂型防火涂料的涂层厚度,80%及以上面积应符合有关耐火极限的设计要求,且

最薄处厚度不应低于设计要求的 85%。

17.【答案】B

【解析】工作 C 的最早开始时间可以直接由图可得,为 3 天;工作 C 的总时差=min{1,3+2}=1天

18.【答案】A

【解析】在通常情况下,网络计划的资源优化分为两种,即“资源有限,工期最短”的优化

和“工期固定,资源均衡”的优化。前者是通过调整计划安排,在满足资源限制条件下,使

工期延长最少的过程;而后者是通过调整计划安排,在工期保持不变的条件下,使资源需用

量尽可能均衡的过程。

19.【答案】C

【解析】进度调整的系统过程:

(1)分析进度偏差产生的原因

(2)分析进度偏差对后续工作和总工期的影响

(3)确定后续工作和总工期的限制条件

(4)采取措施调整进度计划

20.【答案】B

【解析】选项 A 错误,第 2 周中断施工,进度正常;选项 C 错误,第 5 周连续施工,进度拖

后;选项 D 错误,第 6 周中断施工,进度超前。

21.【答案】A

【解析】建设工程设计阶段进度控制的主要任务是出图控制,也就是通过采取有效措施使工

程设计者如期完成初步设计、技术设计、施工图设计等各阶段的设计工作并提交相应的设计

图纸及说明。为此,监理工程师要审核设计单位的进度计划和各专业的进度计划,并在设计

实施过程中跟踪检查这些计划的执行情况,定期将实际进度与计划进度进行比较,进而纠正

或修订进度计划。若发现进度拖后,监理工程师应督促设计单位采取有效措施加快进度。

22.【答案】C

【解析】工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。无机动

时间说明总时差为 0。

23.【答案】A

【解析】B 无节点编号,错误。C 出现无箭头连线,错误。D 节点编号表示方式错误。

24.【答案】A

【解析】计划工期。计划工期是指根据要求工期和计算工期所确定的作为实施目标的工期。

1)当已规定了要求工期时,计划工期不应超过要求工期;

2)当未规定要求工期时,可令 计划工期等于计算工期。

25.【答案】D

【解析】工作 D 的总时差为 3,最迟开始时间=4+3=7

26.【答案】C

【解析】其他工作的总时差应等于本工作与其各紧后工作之间的时间间隔加该紧后工作的总

时差所得之和的最小值。

27.【答案】D

【解析】自然环境因素。如复杂的工程地质条件;不明的水文气象条件;地下埋藏文物的保

护、处理;洪水、地震、台风等不可抗力等。

28.【答案】D

【解析】施工单位的进度计划包括:施工准备工作计划、施工总进度计划、单位工程施工进

度计划及分部分项工程进度计划。

29.【答案】A

【解析】工作持续时间是指完成该工作所花费的时间。其计算方法有多种,既可以凭以往的

经验进行估算,也可以通过试验推算。当有定额可用时,还可利用时间定额或产量定额并考

虑工作面及合理的劳动组织进行计算。

30.【答案】C

【解析】依次施工方式具有以下特点:

(1)没有充分地利用工作面进行施工,工期长;

(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具

等资源无法均衡使用;

(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产

率和工程质量;

(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;

(5)施工现场的组织、管理比较简单。

31.【答案】A

【解析】流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工

的最小间隔时间。

32.【答案】B

【解析】农民工工资的支付。工程建设领域总包单位对农民工工资支付负总责,推行分包单

位农民工工资委托总包单位代发制度。

33.【答案】C

【解析】40000×1.15×92+(50000-40000×1.15)×89.5=459 万元。

34.【答案】B

【解析】在工程量清单中,许多项目都采取按照设计图纸所示的尺寸进行计量。如混凝土构

筑物的体积,钻孔桩的桩长等。

35.【答案】C

正确率:0% 错误选项的占比:A.00.00%、B.00.00%、D.100.00%

【解析】发包人提供资料错误导致承包人的返工或造成工程损失,承包人可索赔工期和费用。

36.【答案】B

【解析】提高建设工程进度款支付比例。政府机关、事业单位、国有企业建设工程进度款支

付应不低于已完成工程价款的 80%。

37.【答案】C

【解析】A=Pi(1+i)n/((1+i)n-1)=1000x3%(1+3%)3/((1+3%)3-1)=353.53

38.【答案】C

【解析】应收账款=年经营成本/应收账款周转次数=3000/4=750 万元。

39.【答案】A

【解析】以功能目标成本为基准,通过与功能现实成本的比较,求出两者的差值(改善期望

值),然后选择改善期望值大的功能作为价值工程活动的重点对象:

F1:150-130=20

F2:180-170=10

F3:140-155=-15

F4:200-215=15

显然选择 F1 作为改进对象。

40.【答案】B

【解析】单项工程施工图预算=∑单位建筑工程费用+∑单位设备及安装工程费用

41.【答案】A

【解析】总承包服务费是为了解决招标人在法律、法规允许的条件下进行专业工程发包以及

自行采购供应材料、设备时,要求总承包人对发包的专业工程提供协调和配合服务(如分包

人使用总包人的脚手架、水电接驳等);对供应的材料、设备提供收、发和保管服务以及对

施工现场进行统一管理;对竣工资料进行统一汇总整理等发生并向总承包人支付的费用。

42.【答案】D

【解析】分部分项费:4500+2500+3000=10000 万元

措施项目费:10000×5%=500 万元

其他项目费:1200 万元

规费:10000×30%×15%=450 万元

税金:(10000+500+1200+450)×9%=1093.5 万元

合计:10000+500+1200+450+1093.5=13243.5 万元

43.【答案】D

【解析】增值税:(78×6.9)×(1+10%)×13%=76.9626 万元

44.【答案】C

【解析】第一年:5000×1/2×5%=125 万元

第二年:(5000+125+4000×1/2)×5%=356.25 万元

合计:125+356.25=481.25 万元

45.【答案】B

【解析】资金成本是比较筹资方式、选择筹资方案的依据。资金成本有个别资金成本、综合

资金成本、边际资金成本等形式,它们在不同情况下具有各自的作用。

个别资金成本的高低可作为比较各种融资方式优劣的一个依据。

综合资金成本的高低就是比较各个筹资方案,做出最佳资本结构决策的基本依据。

边际资金成本就成为比较选择各个追加筹资方案的重要依据。

46.【答案】A

【解析】建设方案研究和比选应包括的内容包括:

(1)产品方案与建设规模。

(2)工艺技术和主要设备方案。

(3)厂(场)址选择。

(4)主要原材料、辅助材料、燃料供应。

(5)总图运输和土建方案。

(6)公用工程。

(7)节能、节水措施。

(8)环境保护治理措施方案。

(9)安全、职业卫生措施和消防设施方案。

(10)项目的组织机构与人力资源配置等。

(11)对政府投资项目还应包括招标方案和代建制方案等。

47.【答案】C

【解析】采用混凝土搅拌运输车运输混凝土进入工地后对坍落度检查,对因道路堵塞或其他

意外情况造成坍落度损失过大,不能满足施工要求时严禁加水,可在运输车罐内加入适量的

与原配合比相同成分的减水剂。减水剂掺入后搅拌运输车应快速进行搅拌,搅拌的时间应由

试验确定。

48.【答案】C

【解析】定点监控:大部分设备可以采取定点监控的方式。定点监控通过对影响设备制造质

量的诸多因素设置质量控制点,以做好预控及技术复核,从而实现设备制造过程中的质量控

制。

49.【答案】B

【解析】固定资产投资可分为静态投资部分和动态投资部分。静态投资部分由建筑安装工程

费、设备及工器具购置费、工程建设其他费和基本预备费构成。动态投资部分,是指在建设

期内,因建设期利息和国家新批准的税费、汇率、利率变动以及建设期价格变动引起的固定

资产投资增加额,包括涨价预备费和建设期利息。

610+650=1260 万元

50.【答案】C

【解析】城市维护建设税是指为了加强城市的维护建设,扩大和稳定城市维护建设资金的来

源,规定凡缴纳增值税、消费税的单位和个人,都应当依照规定缴纳城市维护建设税。城市

维护建设税税率如下:纳税人所在地在市区的,税率为 7%;纳税人所在地在县城、镇的,

税率为 5%;纳税人所在地不在市区、县城或者镇的,税率为 1%。

51.【答案】A

【解析】暂列金额指建设单位在工程量清单中暂定并包括在工程合同价款中的一笔款项。用

于施工合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能

发生的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认

等的费用。

52.【答案】C

【解析】选项 A 错误,分项工程是分部程的组成部分。

选项 B 错误,检验批是分项工程的组成部分。

选项 D 错误,检验批验收包括资料检查、主控项目和一般项目的质量检验。

53.【答案】C

【解析】选定同条件养护试件结构部位,检查结构构件混凝强度试件取样,检查施工记录及

试件强度试验报告。用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。

54.【答案】A

【解析】单位工程竣工验收由建设单位项目负责人组织监理、施工、设计、勘察等单位项目

负责人等。

55.【答案】C

【解析】城市轨道交通建设工程自项目工程验收合格之日起可投入不载客试运行,试运行时

间不应少于三个月。

56.【答案】D

【解析】经有资质的检测机构检测鉴定达不到设计要求,但经原设计单位核算认可能够满足

安全和使用功能的检验批,可予以验收。

57.【答案】C

【解析】在施工过程中,项目监理机构应督促施工单位加强内部质量管理,严格质量控制。

施工作业过程均应按规定工艺和技术要求进行。在每道工序完成后,施工单位应进行自检,

只有上一道工序被确认质量合格后,方能准许下道工序施工。各专业工种之间的相关工序应

进行交接检验,并应记录。对于项目监理机构提出检查要求的重要工序,应经专业监理工程

师检查认可,才能进行下道工序施工。

58.【答案】C

【解析】施工单位编制的施工组织设计经施工单位技术负责人审核签认后,与施工组织设计

报审表一并报送项目监理机构。

59.【答案】A

【解析】专业监理工程师应检查、复核施工单位报送的施工控制测量成果及保护措施,签署

意见:并应对施工单位在施工过程中报送的施工放线成果进行查验。施工控制测量成果及保

护措施的检查、复核,包括:

①施工单位测量人员的资格证书及测量设备检定证书;

②施工平面控制网、高程控制网和临时水准点的测量成果及控制桩的保护措施。

60.【答案】B

【解析】项目监理机构应安排监理人员对工程施工质量进行巡视。巡视应包括下列主要内容:

(1)施工单位是否按工程设计文件、工程建设标准和批准的施工组织设计、(专项)施工

方案施工。

(2)使用的工程材料、构配件和设备是否合格。

(3)施工现场管理人员,特别是施工质量管理人员是否到位。

(4)特种作业人员是否持证上岗。

61.【答案】D

【解析】A 错误;后浇带的混凝土按设计和规范要求的时间进行浇筑。浇筑时间,应事先在

施工方案中确定。

B 错误;楼板后浇带的模板支撑体系按规定单独设置。

C 错误;有防水要求的大体积底板与侧墙相连接的施工缝,应采取钢板止水带处理措施。

62.【答案】D

【解析】链。是指质量点连续出现在中心线一侧的现象。出现五点链,应注意生产过程发展

状况。出现六点链,应开始调查原因。出现七点链,应判定工序异常,需采取处理措施。

63.【答案】C

【解析】(52.8-45.8)÷45.8=15.3%>15%,(45.8-42.5)÷45.8=7.2%<15%。故取中间

值 45.8。混凝土强度等级<C60 时,用非标准试件测得的强度值均应乘以尺寸换算系数,其

值对200mm×200mm×200mm的试件为1.05,所以该组混凝土试件抗压强度是45.8x1.05=48.1。

64.【答案】A

【解析】1、同一验收批砂浆试块强度平均值应大于或等于设计强度等级值的 1.10 倍;

2、同一验收批砂浆试块抗压强度的最小一组平均值应大于或等于设计强度等级值的 85%。

65.【答案】B

【解析】砌体结构的强度检测可分为砌筑块材强度、砌筑砂浆强度、砌体强度等项目,各项

目的检测方法操作应遵守相关检测技术标准。

66.【答案】D

【解析】建筑与人防专业建设项目,一般分为方案设计、初步设计和施工图设计三个阶段。

67.【答案】A

【解析】质量手册。质量手册是监理单位内部质量管理的纲领性文件和行动准则,应阐明监

理单位的质量方针和质量目标,并描述其质量管理体系的文件,它对质量管理体系做出了系

统、具体而又纲领性的阐述。

68.【答案】D

【解析】“卓越绩效”模式是成熟度评价,采用目标驱动和绩效激励,对过程绩效与结果绩

效进行诊断,通过对过程绩效的评价,可以了解企业处于成熟度的哪个阶段。

69.【答案】D

【解析】虽然只有采用全数检验,才有可能得到 100%的合格品,但由于下列原因,还必须

采用抽样检验:(1)破坏性检验,不能采取全数检验方式。

70.【答案】B

【解析】如下图表格,累计频率在 0~80%的区间内,有两个项目,故主要因素为 2,选 B。

71.【答案】B

【解析】双峰型,是由于用两种不同方法或两台设备或两组工人进行生产,然后把两方面数

据混在一起整理产生的。

72.【答案】B

【解析】坚持预防为主的原则:要重点做好质量的事前控制和事中控制,以预防为主,加强

过程和中间产品的质量检查和控制。

73.【答案】A

【解析】建设工程承包单位在向建设单位提交工程竣工验收报告时,应当向建设单位出具质

量保修书。

74.【答案】D

【解析】A 肢解发包,C 非法转包;建设单位不得将一个单位工程的施工分解成若干部分发

包给不同的施工总承包或专业承包单位;不得将施工合同范围内的单位工程或分部分项程又

行发包;不得违反合同约定,通过各种形式要求承包单位选择指定的分包单位。

B 选项,任意压缩工期,建设工程发包时,不得迫使承包方以低成本的价格竞标,不得任意

压缩合理工期。

75.【答案】B

【解析】检测报告经检测人员签字、检测机构法定代表人或者其授权的签字人签署,并加盖

检测机构公章或者检测专用章后方可生效。检测报告经建设单位或者工程监理单位确认后,

由施工单位归档。

76.【答案】A

【解析】过程方法的基本内容包括:(1)应用 PDCA 循环;

(2)过程策划;

(3)明确管理的职责和权限;

(4)配备过程所需资源;

(5)重点管理能改进组织关键活动的各种因素;

(6)评估过程风险以及对顾客、供方和其他相关方可能产生的影响和后果。

77.【答案】C

【解析】安全性,是指工程建成后在使用过程中保证结构安全、保证人身和环境免受危害的

程度。建设工程产品的结构安全度、抗震、耐火及防火能力,人民防空的抗辐射、抗核污染、

抗冲击波等能力是否能达到特定的要求,都是安全性的重要标志。
