2024年度二级建造师考试《水利水电工程管理与实务》典型案例汇编——水利水电工程项目管理实务
京疆援培二级建造师考试培训教研组在分析2024年新版考试大纲和考试教材的基础上对本年度专业实务科目考试要点进行了梳理,小编在这里跟考生们分享2024年度二级建造师考试《水利水电工程管理与实务》科目典型案例汇编,以供广大考生备考学习之用。二级建造师《水利水电工程管理与实务》典型案例水利水电工程项目管理实务部分内容如下:
二级建造师《水利水电工程管理与实务》案例汇编
水利水电工程项目管理实务
【案例 1】某山区河道新建混凝土重力坝工程,设计坝高 28m。工程主要施工项目内容包括岩石开挖、基础固结灌浆、帐幕灌浆、坝体混凝土浇筑。合同约定该工程主要施工项目内容应在 2022 年 8 月完成。工程实施过程中发生如下事件:
事件 1:施工单位把坝体某坝段混凝士分为 I、II、III 层浇筑施工,固结灌浆在 I 层混凝土浇筑完成后进行。混凝土重力坝结构及施工方案示意图如图 2-1 所示。

重力坝结构及施工方案示意图
事件 2:施工单位编制的某坝段施工进度计划如图 2-2 所示(每月按 30 天计,持续时间包含必要的间歇时间)。监理工程师审查后指出图 2-2 中项次 4、5、6 的项目开始时间安排不合理,并要求改正。

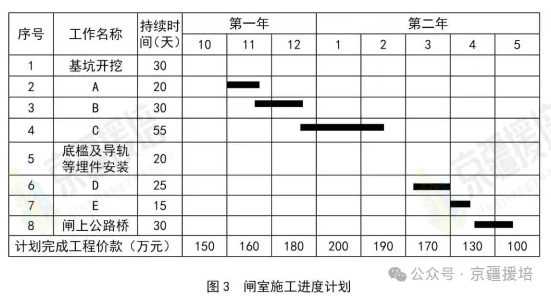

图 2-2 某坝段施工速度计划
【问题】
1.指出图 2-1 中①、②、③对应的工程部位或施工项目名称。指出图 2-2 中施工进度计划的表达方法名称,除该表达方法外,施工进度计划还有哪些表达方法?
2.根推事件 2,分别说明图 2-2 中项次为 4、5、6 的项目合理开始时间。
【案例 2】某中型进水闸工程,共 9 孔,每孔净宽 10m.闸底板前趾底部布置—道混凝土防渗墙;下游防冲槽处自然地面高程 16.8m,地下水水位 16.0m,建基面高程 11.0m。工程施工过程中发生如下事件:
事件 1:工程工期 22 个月,全年施工,上有采用黏土围堰,围堰的设计洪水标准为 5 年一遇,上游水位 20.4m,波浪爬 1.1m,安全超高 0.5m.事件 2:项目法人质量安全检查中发现施工现场存在以下问题:
(1)下游防冲槽基坑内有一眼降水管井过滤层破坏;
(2)施工临时用电未按规定设置安全接地保护装置;
(3)上游黏土围堰未进行安全监测、监控;
(4)项目部安全管理制度不健全。
事件 3:翼墙混凝土浇筑过程中,因固定模板的对拉螺杆断裂造成模板“炸模”倾倒,施工单位及时清理后重新施工,事故造成直接经济损失 22 万元,延误工期 14 天。事故调查分析处理程序如图 2 所示,图中“原因分析”、“事故调查”、“制定处理方案”三个工作环节未标注。图 2 事故调查分析处理程序
【问题】
1.根据《水利水电工程等级划分及洪水标准》(SL252),确定该水闸工程主要建筑物及上游围堰的建筑物级别,确定事件 1 中上游围堰顶高程。
2.简述闸基混凝土防渗墙质量检查的主要内容。
3.根据《水利水电工程施工安全管理导则》(SL721),本工程需要编制专项施工方案的危险性较大的单项工程有哪些?其中需要组织专家进行审查论证的单项工程有哪些?
4.根据《水利工程生产安全重大事故隐患判定标准(试行)》,事件 2 检查发现的安全问题中,可直接判定为重大事故隐患的有哪些?重大事故隐患除直接判定法外还有哪种方法?
5.根据《水利工程质量事故处理暂行规定》,判定事件 3 发生的质量事故类别,指出图 2中 A、B、C 分别代表的工作环节内容。
【案例 3】某小型水库除险加固工程的主要建设内容包括,土坝坝体加高培厚、新建坝体防渗系统、左岸和右岸输水涵进口拆除重建。依据《水利水电工程标准招标文件》编制招标文件。发包人与承包人签订施工合同约定:
(1)合同工期为 210 天,在一个非汛期完成;
(2)签订合同价 A 为 680 万元;
(3)工程预付款为签约合同价的 10%,开工前一次性支付,按 R=C-F1S(F2-F1)S(其中 F2=80%,F1=20%)扣回;
(4)提交履约保证金,不扣留质量保证金。当地汛期为 6-9 月份,左岸和右岸输水涵在非汛期互为导流;土石土方填筑按均衡施工安排,当其完成工作量达到 70%时开始实施土坝护坡;防渗系统应在 2021 年 4 月 10 日(含)前完成,混凝土防渗墙和坝基帷幕灌浆可搭接施工,承包人编制的施工进度计划如表 3 所示(每月按 30 天计)。
表 3 水库除险加固工程施工进度计划
工程施工过程中发生如下事件:
事件 1:工程实施到第 3 个月时,本工程的项目经理调动到企业任另职,此时承包人向监理人提交了更换项目经理的申请。拟新任本工程项目经理人选当时正在某河湖整治工程任项目经理,因建设资金为落实导致该河道整治工程施工暂停已有 135 天,河道整治工程的建设单位同意项目经理调走。
事件 2:由于发包人未按期提供图纸,导致混凝土防渗墙推迟 10 天开始,承包人按监理人的指示采取赶工措施保证周期按期完成,截至 2021 作 2 月份,累计已完成合同额 442 万元;
3 月份完成合同额 87 万元,混凝土防渗墙的赶工费用为 5 万元,且无工程交更及根据合同应增加成减少金额。承包人按合同约定向监理人提交了 2021 年 3 月份的进度付款申请单及相应的支持性证明。
【问题】
1 根据背景资料,分别指出表 3 中土坝护坡的开始时间,坝基帷幕灌浆的最迟开始时间,左岸输水涵围堰折除的结束时间,右岸输水涵进口施工的开始时间
2.指出并改正事件 1 中承包人更换项目经理做法的不妥之处,
3.根据《注册建造师执业管理办法(试行)》,事件 1 中拟新任本工程项目经理的人选是否违反建造师执业的相关规定?说明理由。
4.计算事件 2 中 2021 年 3 月份的工程预付款的扣回金额,除没有产生费用的内容外,承包人提交的 2021 年 3 月份进度付款中清单内容还有哪些?相应的金额分别为多少万元?(计算结果保的小数点后 1 位)。
【案例 4】某中型水闸土建工程,依据《水利水电工程标准施工招标文件》编制招标文件。
施工单位甲中标并与发包人签订了施工合同。
招投标及合同执行过程中发生如下事件:
事件 1:招标文件要求项目经理应具备的资格条件包括:具有二级及以上水利水电工程注册建造师证书,在"信用中国"及各有关部门网站中经查询没有因行贿、严重违法失信被限制投标或从业等惩戒行为。
事件 2:招标文件在省公共资源交易中心平台发布后,潜在投标人乙对招标文件有异议,并在规定时限内提出异议函。异议函内容如下:
异议函
×××省公共资源交易中心,
我方在收到招标文件后,对以下两项内容提出异议:
(1)招标文件中关于工期描述前后不一致。投标人须知前附表中为 10 个月,而在技术条款中为 12 个月,请予以澄清。
(2)招标文件评分标准中对投标人信用等级为 AAA (信用很好)的加 3 分,此项规定不合理。
水利市场主体信用等级不应作为评标要素纳入评标办法。应取消该加分项。
投标人:×××集团公司
2020 年 8 月 8 日
事件 3:招标人在收到评标报告的第 2 天公示中标候选人,投标人丙对评标结果有异议,并及时向招标人提出。
事件 4:合同工程完工后,施工单位在合同工程完工证书颁发后 28 天内,向监理人提交了包括应支付的完工付款金额在内的完工付款申请单。
【问题】
1.除事件 1 所述内容外,项目经理资格条件还应包括哪些?
2.指出事件 2 中异议函的不妥之处,并说明理由。根据《水利部关于印发水利建设市场主体信用评价管理办法的通知》,水利建设市场主体信用等级除了 AAA(信用很好)外,还包括哪些?
3.事件 3 中,投标人对评标结果有异议,应当在何时提出?招标人在收到异议后,应如何处理?如对招标人的处理结果不满意,投标人应如何处理?
4.事件 4 中,完工付款申请单中除应支付的完工付款金额外,还应包括哪些内容?
【案例 5】某小型排涝枢纽工程由排涝泵站、自排闸、堤防和穿堤涵洞等建筑物组成。发包人依据《水利水电工程标准施工招标文件》(2009 年版)编制施工招标文件。
发包人与承包人签订的施工合同约定:
(1)合同工期为 195 天,在一个非汛期完成;
(2)“堤防填筑”子目经监理人确认的工程量超过合同工程量 15%时,超过部分的单价调整系数为 0.95。

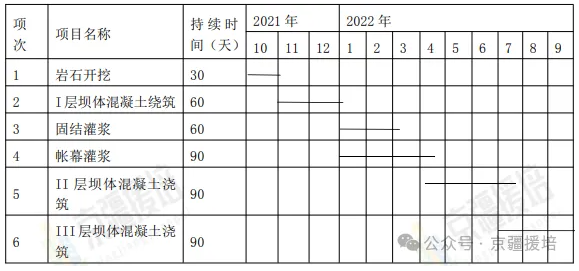

由承包人编制并经监理人审核的施工进度计划如图 2 所示(每月按 30 天计)。
图 2 施工进度计划
当地讯期为 6~9 月份,监理人签发的开工通知说明开工日期为 2019 年 10 月 26 日,承包人按施工进度计划如期开工,开始施工准备工作。
工程施工过程中发生如下事件:
事件 1:受疫情影响,2020 年 2 月 1 日至 3 月 1 日暂停施工期间,承包人按监理人要求照管在建工程。疫情缓解后,监理人向承包人发出复工指令,并要求采取赶工措施保证工程按期完成,承包人提交了赶工报告和修订后的施工进度计划等。提出了增加在建工程照管费用10 万元和赶工费用 50 万元的要求。
事件 2:“堤防填筑”子目的合同单价为 23.00 元/m³,合同工程量为 1.3 万 m³。按施工图纸计算工程量为 1.543 万 m³。承包人实际完成工程量为 1.58 万 m³。
事件 3:承包人接受完工付款证书后,发现还有 15 万元工程款未结算,向发包人提出支付申请。工程质量保修期间,按发包人要求,承包人完成了新增环境美化工程,工程费用为 8万元。
【问题】
1.指出图 2 的关键线路(用节点代号表示)和合同完工日期;“自排闸混凝土”工作和“堤防填筑及护坡”工作的总时差分别为多少?
2.事件 1 中,缩短哪几项工作的持续时间对赶工最为有效?判断承包人提出增加费用的要求是否合理,并说明理由。
3.事件 2 中,“堤防填筑”子目应结算的工程量为多少?说明理由,计算该子目应结算的工程款。
4.事件 3 中,发包人应支付的金额多少?说明理由。
【案例 6】某水闸除险加固工程内容包括土建施工,更换启闭机、闸门及机电设备。施工表(不含设备采购)通过电子招标交易平台交易,招标文件依据《水利水电工程标准施工招标文件》(2009 年版)编制,工程量清单采取《水利工程工程量清单计价规范》(GB 50501-2007)模式,最高投标限价 1700 万元。经过招标,施工单位甲中标并与发包人签订了施工合同,招投标及合同履行过程中发生如下事件:
事件 1:代理公司编制的招标文件要求:
(1)投标人应在电子招投标交易平台注册登记。为数据接口统一的需要,投标人应购买并使用该平台配套的投标报价专用软件编制投标报价;
(2)投标报价不得高于最高投标限价,并不得低于最高投标限价的 80%;
(3)投标人的子公司不得与投标人一同参加本项目投标
(4)投标人可以现金或银行保函方式提交投标保证金;
(5)投标人获本工程所在省颁发的省级工程奖项的,评标赋 2 分,否则不得分。
某投标人认为上述规定存在不合理之处,在规定时间以书面形式向行政监督部门投诉。
事件 2:合同约定:在完工结算时,工程质量保证金按照《住房城乡建设部财政部关于印发<建设工程质量保证金管理办法>的通知》(建质[2017]138 号)规定的最高比例一次性扣留。
完工结算时,施工单位甲按规定节点时间提交了完工申请单。监理人审核后,形成了完工结算汇总表,发包人予以认可,并在规定节点时间内将应支付款项支付完毕。

表 4 某水闸除险加固工程施工标完工结算汇总表
【问题】
1.指出事件 1 招标文件要求中的不合理之处,说明理由。投标人采取投诉这种方式是否妥当?为什么?
2.指出事件 2 表 4 中 A,B,C,D 分别代表的工程项目或费用或名称。
3.计算本合同应扣留的工程质量保证金金额(单位:元,保留小数点后两位)。
4.分别指出事件 2 中施工单位甲提交完工付款申请单和发包人支付应支付款的节点时间要求。

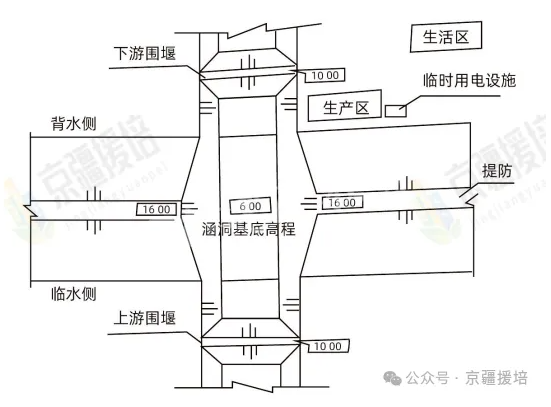

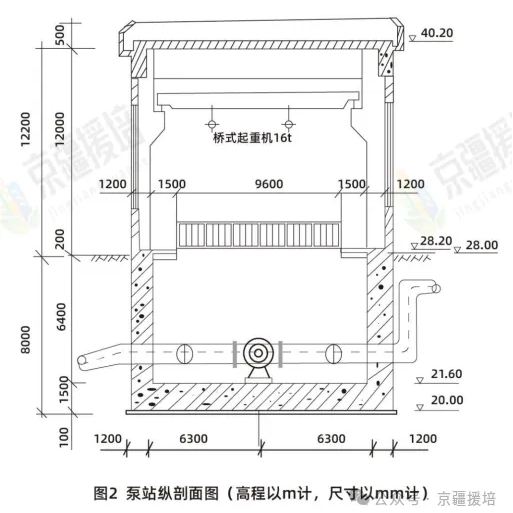

【案例 7】某施工单位承担江北取水口加压泵站工程施工,该泵站设计流量 5.0m³/s,站内安装 4 台卧式双吸离心泵和 1 台最大起重量为 16t 的常规桥式起重机,泵站纵剖面如图 2所示。泵站墩墙、排架及屋面混凝土模板及脚手架均采用落地式钢管支撑体系。施工场区地面高程为 28.00m,施工期地下水位为 25.10m,施工单位采用管井法降水,保证基坑地下水位在建基面以下;泵站基坑采用放坡式开挖,开挖边坡 1:2。施工过程中发生如下事件:
事件 1:工程施工前,施工单位组织专家论证会,对超过一定规模的危险性较大的单项工程专项施工方案进行审查论证,专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员 2 名和 2 名高校专业技术人员。会后施工单位根据审查论证报告修改完善专项施工方案,经项目法人技术负责人审核签字后组织实施。
事件 2:在进行屋面施工时,泵室四周土方已回填至 28.00m 高程。某天夜间在进行屋面混凝土浇筑施工时,1 名工人不慎从脚手架顶部坠地死亡,发生高处坠落事故。
【问题】
1.根据《水利部生产安全事故应急预案(试行)》,生产安全事故共分为哪几级?事件 2 中的生产安全事故属于哪一级?
【案例 8】某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》(2009 年版)编制施工招标文件。发包人与承包人签订的施工合同约定:合同工期 8 个月,签约合同价为1280 万元。
监理人向承包人发出的开工通知中载明的开工时间为第一年 10 月 1 日。闸室施工内容包括基坑开挖、闸底板垫层混凝土、闸墩混凝土、闸底板混凝土、闸门安装及调试,门槽二期混凝土、底槛及导轨等埋件安装、闸上公路桥等项工作,承包人编制经监理人批准的闸室施工进度计划图 3(每月按 30 天计,不考虑工作之间的搭接)。
施工过程中发生如下事件:
事件 1:承包人收到发包人提供的测量基准点等相关资料后,开展了施工测量,并将施工控制网资料提交监理人审批。
事件 2:经监理人确认的截至第一年 12 月底、第二年 3 月底累计完成合同工程价款分别为475 万元和 1060 万元。
事件 3:水闸工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并提供相关证明材料。
【问题】
1.指出图 3 中 A、B、C、D、E 分别代表的工作名称;分别指出基坑开挖和底槛及导轨等埋件安装两项工作的计划开始时间和完成时间。
2.事件 1 中,除测量基准点外,发包人还应提供哪些基准资料?承包人应在收到发包人提供的基准资料后多少天内向监理人提交施工控制资料?
3.分别写出事件 2 中,截至第一年 12 月底,第二年 3 月底的施工进度进展情况(用“实际比计划超前或拖后××万元”表述)
4.事件 3 中,承包人向监理人提交的完工付款申请单的主要内容有哪些?
【案例 9】某水利工程施工招标文件依据《水利水电工程标准施工招标文件》(2009 年版)和《水利工程工程量清单计价规范》(GB50501-2007)编制。合同约定:合同工期 20 个月,以已标价工程量清单中土方工程所含子目为单元,对柴油进行调差,调差子目完工后,若其施工期间工程所在造价信息(月刊)载明的柴油价格平均值超过中标价中柴油价格的 5%时,超出 5%以上部分予以调差。招标及合同管理过程中发生如下事件:
事件 1:招标人 A 编制的招标报价表由主表和辅表组成,其中主表由投标总价、工程项目总价表,零星工作项目清单计价表等组成,编标人员建议零星工作项目清单计价表中的单价适当报高价。
事件 2:在投标截止时间前投标人 B 提交了调价函(一正二副),将投标总价由 3000 万元下调至 2900 万元,其他不变。调价函按照招标文件要求签字、盖章、密封、装订、标识后,递交至投标文件接收地点。
事件 3:合同谈判时,合同双方围绕项目经理是否应该履行下述职责进行商讨;①组织提交开工报审表;②组织编制围堰工程专项施工方案,并现场监督实施;③组织开展二级安全教育培训;④组织填写质量缺陷备案表;⑤签发工程质量保修书;⑥组织编制竣工财务决算;⑦组织提交完工付款申请单
事件 4:中标价中,土方开挖工程柴油消耗定额为 0.14Kg/m³,柴油价格 3 元/Kg,土方开挖工程施工期 4 个月,合同工程量 100000m³,实际开挖工程量 110000m³,按施工图纸计算的工程量为 108000m³施工期间工程所在地造价信息(月刊)载明的 4 个月柴油价格分别为 3.0元/Kg、3.2 元/Kg、3.5 元/kg、3.1 元/Kg。
【问题】
1.事件 1 中,除已列出的表格外,投标报价主表还应包括哪些表格?编标人员的建议是否合理?说明理由。
2.事件 2 中,投标人 B 提交的调价函有哪些不妥?说明理由。
3.事件 3 商讨的职责中,哪些属于项目经理职责范围?
4.事件 4 中,土方开挖子目应当按哪个工程量进行计量?说明理由。分析计算该子目承包人应得的调差金额(单位:元,保留小数点后两位)。
【案例 10】某水利水电工程项目采取公开招标方式招标,招标人依据《水利水电工程标准施工招标文件》(2009 年版)编制招标文件,招标文件明确:承包人应具有相应资质和业绩要求、具有 AA 及以上的信用等级;投标有效期为 60 天;投标保证金为 50 万元整。
该项目招标投标及实施过程中发生如下事件:
事件 1:A 投标人在规定的时间内,就招标文件设定信用等级作为资格审查条件,向招标人提出书面异议。
事件 2:该项目因故需要暂停评标,招标人以书面形式通知所有投标人延长投标有效期至 90天。B 投标人同意延长投标有效期,但同时要求局部修改其投标文件否则拒绝延长。
事件 3:C 投标人提交全部投标文件后发现报价有重大失误,在投标截止时间前,向招标人递交了书面文件,要求撤回投标文件,放弃本次投标。
事件 4:投标人 D 中标并与发包人签订施工总承包合同。根据合同约定,总承包人 D 把土方工程分包给具有相应资质的分包人 E,并与之签订分包合同,且口头通知发包人。分包人 E 按照规定设立项目管理机构,其中,项目负责人、质量管理人员等均为本单位人员。
事件 5:监理工程师检查时发现局部土方填筑压实度不满足设计要求,立即向分包人 E 下达了书面整改通知。分包人 E 整改后向监理机构提交了回复单。
【问题】
1.针对事件 1,招标人应当如何处理?
2.针对事件 2,B 投标人提出修改其投标文件的要求是否妥当?说明理由,招标人应如何处理该事件?
3.事件 3 中,招标人应如何处理 C 投标人撤回投标文件的要求?
4.指出并改正事件4中不妥之处,分包人E设立的项目管理机构中,还有哪些人员必须是本单位人员?
5.指出并改正事件 5 中不妥之处。
【案例 11】某施工单位承担新庄穿堤涵洞拆除重建工程施工,该涵洞建筑物级别为 2 级,工程建设内容包括:拆除老涵洞、重建新涵洞等。老涵洞采用凿除法拆除;基坑采用挖明沟和集水井方式进行排水。施工平面布置示意图如图 3 所示。
为加强施工管理,规范施工项目负责人执业行为,根据《水利水电工程注册建造师施工管理签章文件目录》,施工单位梳理出需由该施工项目负责人(注册建造师)签署的施工管理文件清单,其中,质量管理类文件包括施工技术方案报审表等。
根据《水利水电工程施工安全管理导则》(SL721-2015),施工单位在施工前,针对本工程提出了需编制专项施工方案的单项工程清单。各专项施工方案以施工技术方案报审表形式报送, 专项施工方案包括工程概况等内容。对于需组织专家进行审查论证的专项施工方案,在根据专家审查论证报告修改完善并履行相应审核签字手续后组织实施。
【问题】
1.根据《水利水电工程注册建造师施工管理签章文件目录》,除施工技术方案报审表外,需由项目负责人(注册建造师)签署的质量管理类文件,还应包括哪些?
2.根据《水利水电工程施工安全管理导则》(SL721-2015),结合背景资料,本工程中需编制专项施工方案的单项工程有哪些?其中需组织专家进行审查论证的有哪些?说明需组织专家审查论证的理由。
3.根据《水利水电工程施工安全管理导则》(SL721-2015),除工程概况外,专项施工方案中还应包括哪些方面的内容?根据专家审查论证报告修改完善后的专项施工方案,在实施前应履行哪些审核签字手续?
【案例 12】发包人与承包人依据《水利水电工程标准施工招标文件》(2009 年版)签订了河道整治工程施工合同。合同约定:(1)签约合同价为 860 万元,合同工期为 11 个月,2016 年12 月 1 日开工;(2)质量保证金为签约合同价的 3%,质量保证金在合同工程完工验收和缺陷责任期满后分两次退还,每次退还 50%;(3)缺陷责任期为一年;(4)逾期完工违约金为签约合同价的 3.5‰/天。
施工过程中发生如下事件:
事件 1:发包人根据合同约定按时向承包人提供了施工场地范围图和施工场地有关资料。
事件 2:项目经理因故要短期离开施工现场,事前履行了相关手续。在项目经理离开期间,施工项目部向监理人提交了单元工程质量报验单。该报验单仅盖有施工项目部印章。
事件 3:2017 年 11 月 20 日签发的合同工程完工证书中注明合同工程完工验收时间(实际完工日期)为 2017 年 11 月 8 日。
事件 4:在缺陷责任期内,为修补工程缺陷,经发包人同意,承包人动用了质量保证金 6 万元整。
监理人确认在缺陷责任期满后项目达到质量标准,缺陷责任期按期终止。
【问题】
1.事件 1 中发包人提供的施工场地范围图应明确哪些主要内容?施工场地有关资料包括哪些?
2.针对事件 2,说明项目经理离开现场前要履行什么手续?施工项目部报送的单元工程质量报验单还应履行何种签章手续?
3.针对事件 3,计算逾期完工违约金(单位:万元,保留小数点后两位)。
4.针对事件 3 和事件 4,提出质量保证金退还的时间并计算金额(单位:万元,保留小数点后两位)。
