1.水准测量中设D为后视点,E为前视点;D点的高程是51.237m。若后视读数为1.217m,前视读数为1.365m,则E点的高程是()m。
A.50.020
B.51.089
C.51.385
D.49.872
2.对施工控制网为方格形式的建筑场地,最方便的平面点位放线测量方法是()。
A.直角坐标法
B.极坐标法
C.角度前方交会法
D.距离交会法
3.在建筑工程测量中,常用精度有J2和J6,并对水平角和竖直角进行测量的一种仪器是()。
A.水准仪
B.电磁波测距仪
C.全站仪
D.经纬仪
4.工程测量用水准仪的主要功能是()。
A.直接测量待测点的高程
B.测量两个方向的水平夹角
C.测量两点间的高差
D.直接测量竖向角
5.可以直接用来测量角度和距离的施工测量仪器是()。
A.全站仪
B.水准仪
C.经纬仪
D.激光铅直仪
二、多项选择题
1.关于采用轴线法布设建筑物方格网的说法,正确的有()。
A.长轴线的定位点不得少于3个
B.点位偏离直线应在90°±5”以内
C.短轴线应根据长轴线定向
D.其直角偏差应在90°±10”以内
E.水平角观测的测角中误差不应大于2.5”
三、案例分析题
案例(一)
【背景资料】地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位。施工单位立即要求测量单位及时采取相应的监测措施,并根据观测数据制订了后续防控对策。
【问题】
变形测量发现异常情况后,第三方测量单位应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有哪些异常情况也应立即报告委托方?
案例(二)
【背景资料】某工程项目地下2层,地上16层,地基基础设计为甲级。基坑底面尺寸为80m×100m, 一级基坑。施工总承包单位委托了第三方对基坑及其支护结构变形、周围建筑物、基坑回弹等进行重点监测。监测单位把基坑围护墙和基坑边坡顶部变形观测点沿基坑周边布置,且在周边中部、阳角处、受力变形较大处每边各布置了3个监测点。

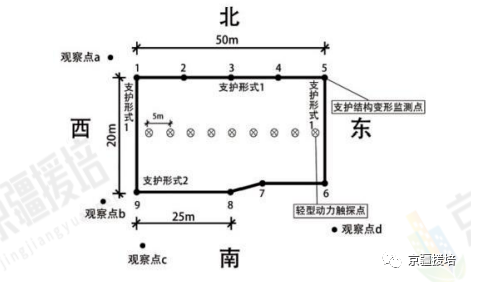

【问题】
指出基坑监测中的不妥之处,并给出正确做法。
案例(三)
【背景资料】主体结构一层封顶后,施工单位开始对建筑物进行沉降观测,因建设单位资金紧张项目停工10个月。施工单位仅在恢复施工时进行了一次沉降观测,监理单位认为不妥责令施工单位整改。
【问题】
指出该项目沉降观测中的不妥之处,并给出正确做法。
案例(四)
【背景资料】某施工单位承建一高档住宅楼工程。钢筋混凝土剪力墙结构,地下2层,地上26层,建筑面积36000m²。施工单位项目部根据该工程特点,编制了“施工期变形测量专项方案”,明确了建筑测量精度等级为一等,规定了两类变形测量基准点设置均不少于4个。
【问题】
建筑变形测量精度分几个等级?变形测量基准点分那两类?其基准点设置要求有哪些?
答案与解析
一、单项选择题
1.【答案】B
【解析】前视点读数+前视点高程=后视点读数+后视点高程,所以E点高程=51.237+1.217-1.365=51.089(m)。
2.【答案】A
【解析】当建筑场地的施工控制网为方格网或轴线形式时,采用直角坐标法放线最为方便。
3.【答案】D
【解析】经纬仪由照准部、水平度盘和基座三部分组成,是对水平角和坚直角进行测量的一种仪器。经纬仪有DJ07、DJ1、DJ2、DJ6等几种不同精度的仪器,通常在书写时省略字母“D”。J07,J1和J2型经纬仪属于精密经纬仪,J6型经纬仪属于普通经纬仪。在建筑工程中,常用的还是J2和J6型光学经纬仪。
4.【答案】C
【解析】水准仪的主要功能是测量两点间的高差,它不能直接测量待定点的高程,但可由控制点的已知高程来推算测点的高程;另外,利用视距测量原理,它还可以测量两点间的水平距离,但精度不高。
5.【答案】A
【解析】全站仪又称全站型电子速测仪,是一种可以同时进行角度测量和距离测量的仪器,由电子测距仪、电子经纬仪和电子记录装置三部分组成。
二、多项选择题
1.【答案】ACE
【解析】本题目考查的建筑方格网点的布设知识点。当采用轴线法时,长轴线的定位点不得少于3个,点位偏离直线应在180°±5”以内,短轴线应根据长轴线定向,其直角偏差应在90°±5”以内。水平角观测的测角中误差不应大于2.5”。故正确选项为A、C、E。
三、 案例分析题
案例(一)
(1)必须立即实施安全预案,同时应提高观测频率或增加观测内容。
(2)应立即报告委托方的异常情况还有:①变形量出现异常;②变形速率出现异常;③周边(开挖面)出现塌陷(滑坡);④建筑本身出现异常;⑤周边建筑出现异常;⑥由于地震(暴雨、冻融)自然灾害引起的异常情况。
案例(二)
不妥1:施工总承包单位委托第三方对基坑进行监测。
正确做法1:应由建设方委托具备相应资质的第三方进行监测。
不妥2:监测单位沿着周边中部、阳角处、受力变形较大处每边各布置了3个监测点。
正确做法2:监测单位应沿着周边中部、阳角处、邻近被保护对象的部位设监测点,监测点的间距不应大于20m(该基坑底面尺寸为80m×100m), 且每边不少于3个监测点。则80m边至少设5个点,100m边至少设6个点。
案例(三)
不妥1:主体结构一层封顶后,施工单位开始对建筑物进行沉降观测。
正确做法1:建筑物沉降观测应在基础完工后和地下室砌完后开始观测。
不妥2:施工单位仅在恢复施工时进行了一次沉降观测。
正确做法2:暂停施工的,停工时及重新开工时,各观测一次,停工期间每2~3个月观测一次。
案例(四)
(1)5个等级;特等、一等、二等、三等、四等
(2)沉降基准点和位移基准点
(3)1)沉降观测基准点,在特等、一等沉降观测时,不应少于4个;其他等级沉降观测时不应少于3个;基准之间应形成闭合环。
2)位移观测基准点,对水平位移观测、基坑监测和边坡监测,在特等、一等观测时,不应少于4个;其他等级观测时不应少于3个。
土石方工程施工
一、单项选择题
1.根据土方开挖的难易程度不同,可将土石分为八类。下列属于一类土的是()。
A.砂土
B.粉质黏土
C.压实的填土
D.潮湿的黄土
2.在进行土方平衡调配时,需要重点考虑的性能参数是()。
A.天然含水量
B.天然密度
C.密实度
D.可松性
3.针对渗透系数较大的土层,适宜采用的降水技术是()降水。
A.真空井点
B.轻型井点
C.喷射井点
D.管井井点
4.关于岩土工程性能的说法,正确的是()。
A.内摩擦角不是土体的抗剪强度指标
B.土体的抗剪强度指标包含有内摩擦力和内聚力
C.在土方填筑时,常以土的天然密度控制土的夯实标准
D.土的天然含水量对土体边坡稳定没有影响
5.不宜用于填土土质的降水方法是()。
A.轻型井点
B.喷射井点
C.电渗井点
D.降水管井
6.关于土方回填施工工艺的说法,错误的是()。
A.土料应尽量采用同类土
B.应从场地最低处开始回填
C.应在相对两侧对称回填
D.虚铺厚度根据含水量确定
7.开挖较大、较浅的基坑,临近有建筑物,不允许背面地基有下沉、位移时,应采用的浅基坑支护方式是() 。
A.锚拉支撑
B.短桩横隔板支撑
C.挡土灌注桩
D.地下连续墙
8.关于土钉墙的说法,不正确的是()。
A.适用条件:基坑侧壁安全等级为二级、三级
B.上一层土钉完成注浆48h 后,才可开挖下层土方
C.土钉墙的坡比宜大于1:0.2
D.喷射混凝土的骨料最大粒径不应大于15mm。作业应分段分片依次进行,同一分段内应自下而上
9.关于咬合桩围护墙的说法,不正确的是()。
A.Ⅱ序桩施工时利用成孔机械切割I序桩身
B.适用条件:基坑侧壁安全等级为一级、二级、三级,可同时用于截水
C.采用软切割工艺的桩,I序桩终凝前应完成Ⅱ序桩的施工
D.分段施工时,应在施工段的端头设置一个用砂灌注的I序桩
10.关于型钢水泥土搅拌墙的说法,不正确的是()。
A.可采用跳打方式、单侧挤压方式、先行钻孔套打方式等施工顺序
B.适用条件:基坑侧壁安全等级为一级、二级、三级,深度不宜大于12m
C.型钢拔出后留下的空隙应及时注浆填充
D.基坑开挖后应检验水泥土搅拌桩的桩身强度
二、多项选择题
1.非真空的降水管井适用于渗透系数大于1×10-5cm/s的()土层。
A.上层滞水
B.含水丰富的潜水
C.承压水
D.含水量不大的潜水
E.裂隙水
2.关于灌注桩排桩支护的说法,正确的有()。
A.适用条件:基坑侧壁安全等级为一级、二级、三级
B.各种形式的排桩都适用于深基坑支护
C.灌注桩排桩应采取间隔成桩的施工顺序
D.灌注桩顶应充分泛浆,高度不应小于500mm
E.水下灌注混凝土时混凝土强度应比设计桩身强度提高一个强度等级进行配制
3.对于增强体复合地基,应现场检查()。
A.桩头
B.桩位
C.桩间土情况
D.复合地基施工质量检测报告
E.湿陷性
4.轻型动力触探进行基槽检验时,应检查的内容包括()。
A.地基持力层的强度和均匀性
B.浅埋软弱下卧层或浅埋突出硬层
C.浅埋的会影响地基承载力或地基稳定性的古井、墓穴和空洞等
D.坑底土质的扰动情况及扰动的范围和程度
E.膨胀土隔水
三、案例分析题
案例(一)
【背景资料】监理工程师在检查土方回填施工时发现:回填土料混有建筑垃圾;土料铺填厚度大于400mm;采用振动压实机压实2遍成活;每天将回填2-3层的环刀法取的土样统一送检测单位检测压实系数。对此作出整改要求。
【问题】
指出土方回填施工中的不妥之处?并写出正确做法。
案例(二)
【背景资料】施工单位制定的主要施工方案有:排桩+内支撑式基坑支护结构;裙房用落地式双排扣件式钢管脚 手架,主楼布置外附墙式塔吊,核心筒爬模施工,结构施工用胶合板模板。
【问题】
排桩支护结构方式还有哪些?
案例(三)
【背景资料】事件一:监理工程师在审查《复合土钉墙边坡支护方案》时,对方案中制定的采用钢筋网喷射混凝 土面层、混凝土终凝时间不超过4小时等构造做法及要求提出了整改完善的要求。
【问题】
事件一中,基坑土钉墙护坡其面层的构造还应包括哪些技术要求?
案例(四)
【背景资料】基坑支护设计形式为地下连续墙,混凝土设计强度等级为C35, 墙厚800mm, 钢结构支撑。导墙混 凝土设计强度等级为C20,厚度为300mm, 高度为1.5m, 导墙顶面与场地自然标高在同一平面,导墙内净宽为800mm。每一单元槽长度为6m。单元槽成槽完成后,吊放钢筋笼和混凝土浇筑导管(2根导管间距为2m),且钢筋笼吊放就位6小时后浇筑水下混凝土。地下连续墙混凝土强度达到C30时进行墙底注浆,注浆压力达到设计值时终止注浆。
【问题】
指出地下连续墙施工过程中的不妥之处,并给出正确做法。
案例(五)
【背景资料】基坑挖至设计标高位置(留置了100mm厚的保护土层)后,施工单位会同勘察、设计、建设、监理等单位共同进行验槽。设计要求采用轻型动力触探进行基槽检验。技术人员在基坑示意图上标注了轻型动力触探检测点位置,要求检验深度1.2m。
【问题】
针对轻型动力触探点布置及检验深度的错误,写出正确做法。
答案与解析
一、单项选择题
1.【答案】A
【解析】根据土方开挖的难易程度不同,可将土石分为八类,以便选择施工方法和确定劳动量,为计算劳动力、机具及工程费用提供依据。其中,一类土为松软土,主要包括砂土、粉土、冲积砂土层、疏松的种植土、淤泥(泥炭)等,坚实系数为0.5~0.6,采用锹、锄头挖掘,少许用脚蹬。
2.【答案】D
【解析】土的可松性是挖填土方时,计算土方机械生产率、回填土方量、运输机具数量、进行场地平整规划竖向设计、土方平衡调配的重要参数。
3.【答案】D
【解析】
4.【答案】B
【解析】土抗剪强度:是指土体抵抗剪切破坏的极限强度,包括内摩擦力和内聚力。
5.【答案】D
【解析】只有降水管井不宜用于填土,但又适合于碎石土和黄土。
6.【答案】D
【解析】每层虚铺厚度应根据夯实机械确定。
7.【答案】C
【解析】挡土灌注桩适用于开挖较大、较浅(小于5m)基坑,邻近有建筑物,不允许背面地基有下沉、位移时采用。
8.【答案】C
【解析】土钉墙、预应力锚杆复合土钉墙的坡比(墙面垂直高度与水平宽度的比值)不宜大于1:0.2。
9.【答案】D
【解析】分段施工时,应在施工段的端头设置一个用砂灌注的Ⅱ序桩,用于围护桩的闭合处理。
10.【答案】D
【解析】基坑开挖前应检验水泥土搅拌桩的桩身强度,宜采用浆液试块强度试验的方法确定,也可以采用钻取桩芯强度试验的方法确定。
二、多项选择题
1.【答案】BCE
【解析】真空降水管井设备较为简单,排水量大,降水较深,较轻型井点具有更大的降水效果,水泵设在地面,易于维护,适用于渗透系数大于1×10-6cm/s的含上层滞水或潜水土层,降水深度(地面以下)大于6m。非真空的降水管井适用于渗透系数大于1×10-5cm/s的含水丰富的潜水、承压水和裂隙水土层,降水深度(地面以下)大于6m。
2.【答案】ACDE
【解析】除悬臂式支护适用于浅基坑外,其它几种支护方式都适用于深基坑。
3.【答案】ABCD
【解析】对于增强体复合地基,应现场检查桩头、桩位、桩间土情况和复合地基施工质量检测报告。
4.【答案】ABC
【解析】轻型动力触探进行基槽检验时,应检查下列内容:(1)地基持力层的强度和均匀性;(2)浅埋软弱下卧层或浅埋突出硬层;(3)浅埋的会影响地基承载力或地基稳定性的古井、墓穴和空洞等。
三、 案例分析题
案例 (一)
不妥1:混有建筑垃圾;正确做法:应清除垃圾、杂物;
不妥2:分层厚度400mm; 正确做法:振动压实机每层虚铺厚度为250-350mm;
不妥3:压实遍数2遍;正确做法:每层压实3-4遍;
不妥4:2-3层土样统一送检;正确做法:每层取样送检。
案例(二)
排桩支护结构方式还有悬臂式支护结构、锚拉式支护结构、内撑-锚拉混合式支护结构。
案例(三)
土钉墙面层构造还应包括下列技术要求:
(1)面层混凝土的强度等级不应低于C20;
(2)面层的厚度不宜小于80mm;
(3)钢筋直径宜为6mm~10mm;
(4)钢筋的间距宜为150mm~250mm;
(5)坡面上下段钢筋网搭接长度应大于300mm;
(6)应配置钢筋网和通长的加强钢筋。
案例(四)
不妥1:导墙顶面与场地自然标高在同一平面。
正确做法1:导墙顶面应高于地面100mm。
不妥2:导墙内净宽为800mm。
正确做法2:导墙内净距应比地下连续墙设计厚度加宽40mm, 应为840mm。
不妥3:混凝土浇筑导管间距为2m。
正确做法3:导管距槽段端部不应大于1.5m (本项目槽段长度为6m)。
不妥4:钢筋笼吊放就位6小时后浇筑水下混凝土。
正确做法4:钢筋笼吊放就位后应及时浇筑混凝土,间隔不宜大于4h。
不妥5:地下连续墙混凝土强度达到C30时进行墙底注浆。
正确做法5:地下连续墙混凝土强度达到设计强度后方可进行墙底注浆。
不妥6:注浆压力达到设计值时终止注浆。
正确做法6:注浆总量达到设计要求或注浆量达到80%以上且注浆压力达到2MPa 时方可终止注浆。
案例(五)
正确做法1:轻型动力触探点的排列方式应为梅花型(基坑宽度>2m);
正确做法2:检验间距应控制在1.0~1.5m;
正确做法3:检验深度应为2.1m。
地基与基础工程施工
一、单项选择题
1.端承桩和摩擦桩清孔后孔底的沉渣厚度分别不应大于()mm和()mm。
A.50,70
B.50,80
C.60,100
D.50,100
2.强夯和强夯置换施工前,应在施工现场有代表性的场地上选取一个或几个试验区,进行试夯或试验性 施工。每个实验区面积不宜小于()。
A.20m×20m
B.25m×25m
C.30m×30m
D.40m×40m
3.为设计提供依据的试验桩检测,主要确定()。
A.单桩承载力
B.桩身混凝土强度
C.桩身完整性
D.单桩极限承载力
4.在大体积混凝土养护的温控过程中,其降温速率一般不宜大于()。
A.1℃/d
B.1.5℃/d
C.2℃/d
D.2.5℃/d
5.关于条形基础浇筑的说法,不正确的是()。
A.宜分段分层(300~500mm)连续浇筑混凝土
B.一般不留施工缝
C.各段层间应相互衔接,每段间浇筑长度控制在3~5m
D.做到逐段逐层呈阶梯形向前推进
二、多项选择题
1.关于砌体基础施工技术的说法,正确的是()。
A.防潮层宜设置在室外散水顶面以上和室内地面以下的砌体内
B.地基为新近填土时宜增设混凝土基础圈梁,可不配筋
C.多孔砖砌体水平、竖向灰缝宽度可为10mm,正负偏差2mm
D.卫生间的空心小砌块墙下应灌实一皮砖,或设置高200mm混凝土带
E.底层室内地面以上300mm线以下砌块砌体,应用C20混凝土灌实砌体孔洞
2.关于常用地基处理方法的说法,正确的是()。
A.换填地基适用于浅层软弱土层或不均匀土层的地基处理,一般宜为0.5~3m
B.强夯置换适用于高饱和度的粉土与软塑~流塑的黏性土等地基上对变形要求不严格的工程,一般有效加固深度3~10m
C.强夯置换夯锤底面形式宜采用圆形,夯锤底静接地压力值宜大于80kPa
D.灰土桩复合地基可处理地基的厚度宜为3~15m。当以消除土层的湿陷性为目的时,可选用灰土挤密桩;以提高地基承载力或增强水稳性时,宜选用土挤密桩
E.注浆加固适用于地基的局部加固处理
三、案例分析题
案例(一)
【背景资料】基础桩设计桩径φ800mm、长度35m~42m, 混凝土强度等级C30, 共计900根。施工单位编制的桩基施工方案中列明:采用泥浆护壁成孔、导管法水下灌注C30混凝土;灌注时桩顶混凝土面超过设计标高500mm
【问题】
指出桩基施工方案中的错误之处,并分别写出相应的正确做法。
案例(二)
【背景资料】某工程项目位于市中心,地下2层,地上16层,基础东西长90m, 南北长36m。基础设计为桩基础,为降低施工噪声,采用静力压桩。桩基础施工时,遵循先浅后深、先短后长的原则沿着南北方向从中间向四周进行,并以终压力控制为主,桩顶标高为辅。当稳压压桩力不小于设计终压力时,稳压3~5s停止压桩。
【问题】
指出该项目静力压桩过程中的不妥之处,并给出正确做法。
案例(三)
【背景资料】某综合楼工程,地下三层,地上二十层,总建筑面积68000m²。灌注桩筏板基础,桩基为端承型泥浆护壁钻孔灌注桩,现浇钢筋混凝土框架-剪力墙结构。基础桩设计桩径φ800mm、长度35m~42m,混 凝土强度等级C30, 共计900根。施工单位编制的桩基施工方案中列明:在钻孔达到设计深度进行第一次清孔后,沉放钢筋笼和导管,并进行第二次清孔,沉渣厚度为80mm; 采用泥浆护壁成孔、导管法水下灌注C30混凝土;灌注时桩顶混凝土面超过设计标高500mm; 桩底注浆时,注浆压力达到设计值,终止注浆。监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。
【问题】
针对桩基施工方案中的错误之处,分别写出相应的正确做法。
案例(四)
【背景资料】某综合楼工程,地下三层,地上二十层,总建筑面积68000m²。灌注桩筏板基础,桩基为端承型泥浆 护壁钻孔灌注桩,现浇钢筋混凝土框架-剪力墙结构。当混凝土强度达到设计强度50%时,采用低应变法进行了桩身完整性检测,休止时间满足要求后进行了桩基承载力检测。受检桩为局部地基条件出现异常的桩和设计方认为重要的桩。
【问题】
指出桩基检测中的不妥之处,并给出正确做法。桩身完整性的检测方法有哪些?桩基检测时,受检桩的选择条件还有哪些?
答案与解析
一、单项选择题
1.【答案】D
【解析】清孔可采用正循环清孔、泵吸反循环清孔、气举反循环清孔等方法。清孔后孔底沉渣厚度要求:端承型桩应不大于50mm,摩擦型桩应不大于100mm,抗拔、抗水平荷载桩应不大于200mm。
2.【答案】A
【解析】每个实验区面积不宜小于20m×20m。
3.【答案】D
【解析】施工前,为设计提供依据的试验桩检测,主要确定单桩极限承载力。
4.【答案】C
【解析】混凝土的降温速率不宜大于2℃/d。
5.【答案】C
【解析】各段层间应相互衔接,每段间浇筑长度控制在2~3m。
二、多项选择题
1.【答案】ACD
【解析】砌体基础施工技术要求有:防潮层宜设置在室外散水顶面以上和室内地面以下的砌体内,故A选项正确;地基有软弱黏性土、液化土、新近填土或严重不均匀土层时,宜增设基础圈梁,当设计无要求时,其截面高度不应小于180mm,配筋不应少于4φ12,故B选项错误;多孔砖砌体水平灰缝和竖向灰缝宽度可为10mm,但不应小于8mm,也不应大于12mm,故C选项正确;卫生间等有防水要求的空心小砌块墙下应灌实一皮砖,或设置高200mm的混凝土带,故D选项正确;底层室内地面以下或防潮层以下的空心小砌块砌体,应用C20混凝土灌实砌体的孔洞,故E选项错误。
2.【答案】ABCE
【解析】当以消除土层的湿陷性为目的时,可选用土挤密桩;以提高地基承载力或增强水稳性时,宜选用灰土挤密桩。D错误
三、案例分析题
案例(一)
(1)错误一 :水下灌注C30混凝土;
正确做法:灌注C35混凝土(或水下混凝土应提高等级)。
(2)错误二:桩顶混凝土面超过设计标高500mm;
正确做法:超灌高度应高于设计桩顶标高1.0m。
案例(二)
不妥1:桩基施工时,遵循先浅后深、先短后长的原则。
正确做法1:静力压桩时应遵循先深后浅、先大后小、先长后短、避免密集的原则。
不妥2:沿着南北方向从中间向四周进行。
正确做法2:沿着东西方向从中间向两端对称进行。
不妥3:并以终压力控制为主,桩顶标高为辅。
正确做法3:静压桩以标高为主,压力为辅。摩擦桩应按桩顶标高控制;端承摩擦桩,应以桩顶标高控制为主,终压力控制为辅;端承桩应以终压力控制为主,桩顶标高控制为辅。
不妥4:当稳压压桩力不小于设计终压力时,稳压3~5s停止压桩。
正确做法4:稳压压桩力不应小于终压力,稳压时间宜为5~10s。
案例(三)
正确做法1:清孔后孔底沉渣厚度要求:端承型桩应不大于50mm。
正确做法2:灌注C35 混凝土(或水下混凝土应提高等级)。
正确做法3:水下混凝土超灌高度应高于设计桩顶标高1m以上。
正确做法4:注浆终止条件应控制注浆量与注浆压力两个因素,以前者为主。满足下列条件之一即可终止注浆:(1)注浆总量达到设计要求;(2)注浆量不低于80%,且压力大于设计值。
案例(四)
(1)不妥之处及正确做法有:
不妥:当混凝土强度达到设计强度50%时采用低应变法进行了桩身完整性检测。
正确做法:采用低应变法、声波透射法检测时,受检桩混凝土强度不应低于设计强度70%且不应低于15MPa。
(2)桩身完整性的检测方法有:钻芯法、低应变法、高应变法、声波透射法。
(3)桩基检测时,受检桩的选择条件还有:施工质量有疑问的桩;承载力验收时选择部分Ⅲ类桩;施工工艺不同的桩;宜按规定均匀和随机选择。
主体结构工程施工
一、单项选择题
1.常用模板中,优点是整体性好、抗震性强、无拼缝等,缺点是模板重量大,移动安装需起重机械吊运的模板是()。
A.木模板
B.组合钢模板
C.钢框木胶合板模板
D.大模板
2.在抗震设防烈度为8度及以上地区,留斜槎时普通砖水平投影长度不应小于高度的(),多孔砖砌体的斜槎长高比不应小于()。
A.2/3,1/3
B.1/2,1/3
C.2/3,1/2
D.1/3,1/2
3.拆除跨度为7m的现浇钢筋混凝土梁的底模及支架时,其混凝土强度至少是混凝土设计抗压强度标准值的() 。
A.50%
B.75%
C.85%
D.100%
4.受力钢筋代换应征得()同意。
A.监理单位
B.施工单位
C.设计单位
D.勘察单位
5.下列预应力损失中,属于长期损失的是()。
A.孔道摩擦损失
B.弹性压缩损失
C.锚固损失
D.预应力筋应力松弛损失
6.混凝土材料进场复试中,对有氯离子含量要求时,首先需要检验氯化物含量的是()。
A.粉煤灰
B.外加剂
C.碎石
D.河砂
7.框架结构的主梁、次梁与板交叉处,其上部钢筋从上往下的顺序是()。
A.板、主梁、次梁
B.板、次梁、主梁
C.次梁、板、主梁
D.主梁、次梁、板
8.某跨度8m的混凝土楼板,设计强度等级C30, 模板采用快拆支架体系,支架立杆间距2m, 拆模时混凝土的最低强度是()MPa。
A.15
B.22.5
C.25.5
D.30
9.关于钢筋加工的说法,正确的是()。
A.不得采用冷拉调直
B.不得采用喷砂除锈
C.不得反复弯折
D.不得采用手动液压切断下料
10.跨度为8m,混凝土设计强度等级为C40的钢筋混凝土简支梁,混凝土强度最少达到()N/mm²时才能拆除底模。
A.28
B.30
C.32
D.34
11.关于有抗震设防砌体结构房屋构造柱的说法,正确的是()。
A.每一马牙槎沿高度方向的尺寸不超过500mmm
B.构造柱与墙连接处应砌成马牙槎,沿墙高每500设2Φ6钢筋(一砖墙),每边伸入墙内不应少于1m
C.马牙槎从柱脚开始先进后退
D.先砌筑两边的墙,再绑扎钢筋,最后浇筑混凝土
12.钢筋配料时,弯起钢筋(不含搭接)的下料长度是()。
A.直段长度+弯钩增加长度
B.直段长度+斜段长度+弯钩增加长度
C.直段长度+斜段长度-弯曲调整值+弯钩增加长度
D.直段长度+斜段长度+弯曲调整值+弯钩增加长度
13.对已浇筑完毕的混凝土采用自然养护,应在混凝土()开始。
A.初凝前
B.终凝前
C.终凝后
D.强度达到2N/mm²以后
14.关于砌体结构施工的说法,正确的是()。
A.在干热条件砌筑时,应选用较小稠度值的砂浆
B.机械搅拌砂浆时,搅拌时间自开始投料时算起
C.砖柱不得采用包心砌法砌筑
D.先砌砖墙,后绑构造柱钢筋,最后浇筑混凝土
15.下列不属于高强度螺栓连接处的摩擦面处理方法的是()。
A.喷砂法
B.碱洗法
C.砂轮打磨法
D.钢丝刷人工除锈法
二、多项选择题
1.下列各选项中,属钢结构连接方法的有()。
A.焊接连接
B.高强度螺栓连接
C.机械连接
D.绑扎连接
E.铆接
2.无粘结预应力施工包含的工序有()。
A.预应力筋下料
B.预留孔道
C.预应力筋张拉
D.孔道灌浆
E.锚头处理
3.某悬挑长度为1.2m,混凝土强度为C30的现浇阳台板,可拆除底模的混凝土强度有()。
A.15N/mm²
B.21N/mm²
C.22.5N/mm²
D.30N/mm²
E.35N/mm²
4.下列施工工序中,属于“钢筋加工”工作内容的有()。
A.机械连接
B.下料切断
C.搭接绑扎
D.弯曲成型
E.拉伸调直
5.关于后张法预应力张拉的说法,正确的有()。
A.宜按均匀、对称的原则张拉
B.预应力楼盖宜先张拉楼板、次梁,后张拉主梁的预应力筋
C.对于平卧重叠构件,宜先上后下逐层张拉
D.预应力筋的张拉以预应力筋张拉伸长值为主,以控制张拉力值作校核
E.当设计无具体要求时,混凝土强度不低于设计的混凝土立方体抗压强度标准值的75%
6.砌筑砂浆的说法,正确的有()。
A.砂浆应采用机械搅拌
B.水泥粉煤灰砂浆搅拌时间不得小于3min
C.留置砂浆试块为边长7.07cm的正方体
D.同盘砂浆应留置两组试件
E.六个试件为一组
7.“三一”砌筑法的具体含义是指()。
A.一个人
B.一铲灰
C.一块砖
D.一挤揉
E.一勾缝
8.关于填充墙砌体工程的说法,正确的有()。
A.砌筑填充墙时,蒸压加气混凝土砌块的产品龄期不应小于28d
B.轻骨料混凝土小型空心砌块砌筑前不应对其浇(喷)水湿润
C.蒸压加气混凝土砌块不应与其他块体混砌,不同强度等级的同类块体也不得混砌
D.加气混凝土墙上不得留设脚手眼
E.蒸压加气混凝土砌块搭砌长度不应小于砌块长度的1/3
9.关于梁和板同时浇筑混凝土时施工技术的说法,正确的有()。
A.有主次梁的楼板宜顺着次梁方向浇筑
B.单向板宜沿着板的长边方向浇筑
C.高度0.6m的拱不可单独浇筑混凝土
D.高度大于1m时的梁可单独浇筑混凝土
E.单向板宜沿着板的短边方向浇筑
10.下列连接节点中,适用于网架结构的有()。
A.拉铆节点
B.螺栓球节点
C.板节点
D.焊接空心球节点
E.相贯节点
三、案例分析题
案例(一)
【背景资料】某工程钢筋混凝土基础底板,长度120m, 宽度100m, 厚度2.0m。混凝土设计强度等级P6C35,设计无后浇带。施工单位选用商品混凝土浇筑,P6C35混凝土设计配合比为:1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量400kg/m³。粉煤灰掺量20%(等量替换水泥),实测中砂含水率4%、碎石含水率1.2%。
【问题】
计算每立方米 P6C35混凝土设计配合比的水泥、中砂、碎石、水的用量是多少?计算每立方米P6C35混凝土施工配合比的水泥、中砂、碎石、水、粉煤灰的用量是多少? (单位:kg, 小数点后保留2位)
案例(二)
【背景资料】“后浇带专项方案”中确定:模板独立支设;剔除模板用钢丝网;因设计无要求,基础底板后浇带10d后封闭等
【问题】
指出“后浇带专项方案”中的不妥之处?写出后浇带混凝土施工的主要技术措施。
案例(三)
【背景资料】某单体工程会议室主梁跨度为10.5m,截面尺寸(bxh)为450mm×900mm。施工单位按规定编制了模板工程专项方案。
【问题】
该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?
答案与解析
一、单项选择题
1.【答案】D
【解析】大模板:它由板面结构、支撑系统、操作平台和附件等组成,是现浇墙、壁结构施工的一种工具式模板。其特点是以建筑物的开间、进深和层高为大模板尺寸,由于面板为钢板组成,其优点是模板整体性好、抗震性强、无拼缝等;缺点是模板重量大,移动安装需起重机械吊运。
2.【答案】C
【解析】砖墙的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。在抗震设防烈度为8度及以上地区,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,普通砖砌体斜槎水平投影长度不应小于高度的2/3,多孔砖砌体的斜槎长高比不应小于1/2。斜槎高度不得超过一步脚手架的高度。
3.【答案】B
【解析】构件跨度≤8m 的梁、拱、壳达到设计的混凝土立方体抗压强度标准值的百分率为≥75%。
4.【答案】C
【解析】钢筋的代换,应征得设计单位的同意,并办理相应手续。
5.【答案】D
【解析】张拉以后长期损失包括预应力筋应力松弛损失和混凝土收缩徐变损失等。张拉阶段瞬间损失包括孔道摩擦损失、锚固损失、弹性压缩损失等,选项A、B、C属于瞬间损失。
6.【答案】B
【解析】为了防止外加剂对混凝土中钢筋锈蚀产生不良影响,应控制外加剂中氯离子含量满足国家标准要求。
7.【答案】B
【解析】板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。
8.【答案】A
【解析】拆模时的混凝土强度按构件跨度为2m确定。板≤2m时底模及支架拆除时的混凝土强度最低要求为50%,30MPa×50%=15MPa。
9.【答案】C
【解析】钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉调直;钢筋除锈:一是在钢筋冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈和手工除锈等;钢筋下料切断可采用钢筋切断机或手动液压切断器进行。钢筋弯折应一次完成,不得反复弯折。
10.【答案】B
【解析】梁跨度小于等于8m时,底膜及支架拆除时的混凝土强度要求应达到设计的混凝土立方体抗压强度标准值的75%及以上。
11.【答案】B
【解析】设有钢筋混凝土构造柱的抗震多层砖房,应先绑扎钢筋,而后砌砖墙,最后浇筑混凝土。墙与柱应沿高度方向每500mm设2Φ6钢筋(一砖墙),每边伸入墙内不应少于1m;构造柱应与圈梁连接;砖墙应砌成马牙槎,每一马牙槎沿高度方向的尺寸不超过300mm,马牙槎从每层柱脚开始,应先退后进。该层构造柱混凝土浇筑完之后,才能进行上一层的施工。
12.【答案】C
【解析】弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度
13.【答案】B
【解析】对已浇筑完毕的混凝土,应在混凝土终凝前(通常为混凝土浇筑完毕后8~12h内),开始进行自然养护。
14.【答案】C
【解析】当砌筑材料为粗糙多孔且吸水较大的块料或在干热条件下砌筑时,应选用较大稠度值的砂浆,A错误;反之,应选用较小稠度值的砂浆。砂浆应采用机械搅拌,搅拌时间自投料完算起,B错误;砖柱不得采用包心砌法,C正确;设有钢筋混凝土构造柱的抗震多层砖房,应先绑扎钢筋,而后砌砖墙,最后浇筑混凝土,D错误。
15.【答案】B
【解析】高强度螺栓连接处的摩擦面的处理方法通常有喷砂(丸)法、酸洗法、砂轮打磨法和钢丝刷人工除锈法等。
二、 多项选择题
1.【答案】ABE
【解析】钢结构的连接方法有焊接、普通螺栓连接、高强度螺栓连接和铆接。
2.【答案】ACE
【解析】在无粘结预应力施工中,主要工作是无粘结预应力筋的铺设、张拉和锚固区的处理。
3.【答案】DE
【解析】悬臂构件底膜及支架拆除时的混凝土强度要求应达到设计的混凝土立方体抗压强度标准值的100%。C30即表示混凝土立方体抗压强度标准值30MPa≤fcu,k<35MPa。
4.【答案】BDE
【解析】钢筋加工包括调直、除锈、下料切断、接长、弯曲成型等。
5.【答案】ABCE
【解析】预应力筋的张拉以控制张拉力值为主,以预应力筋张拉伸长值作校核。
6.【答案】ABC
【解析】砂浆应采用机械搅拌,搅拌时间自投料完算起,应为:1)水泥砂浆和水泥混合砂浆,不得少于2min;2)水泥粉煤灰砂浆和掺用外加剂的砂浆,不得少于3min。由边长为7.07cm 的正方体试件,经过28d标准养护,测得一组三块的抗压强度值来评定。砂浆试块应在卸料过程中的中间部位随机取样,现场制作,同盘砂浆只应制作一组试块。
7.【答案】BCD
【解析】“三一砌砖法”即一铲灰、 一块砖、一挤揉。
8.【答案】ACDE
【解析】采用普通砌筑砂浆砌筑填充墙时,烧结空心砖、吸水率较大的轻骨料混凝土小型空心砌块应提前1~2d浇(喷)水湿润。
9.【答案】ABD
【解析】梁和板宜同时浇筑混凝土,有主次梁的楼板宜顺着次梁方向浇筑,单向板宜沿着板的长边方向浇筑;拱和高度大于1m时的梁等结构,可单独浇筑混凝土。
10.【答案】BCDE
【解析】网架结构具有空间受力、重量轻、刚度大、抗震性能好、外形美观等优点。有三角锥、三棱体、正方体、截头四角锥等基本单元和焊接空心球节点、螺栓球节点、板节点、毂节点、相贯节点等节点形式,可组合成三边形、四边形、六边形、圆形等平板型或微曲面型结构。
三、案例分析题
案例 (一)
(1)设计配合比:
水泥:400.00kg/m³ 中砂:400×1.7=680.00kg/m³ 碎石:400×2.8=1120.00kg/m³ 水:400×0.46=184.00kg/m³
(2)施工配合比:
水泥:400×(1-20%)=320.00kg/m³ 粉煤灰:400×20%=80.00kg/m³ 中砂:680×(1+4%)=707.20kg/m³ 碎石:1120×1+1.2%)=1133.44kg/m³ 水:184-680×4%-1120×1.2%=143.36kg/m³
案例(二)
(1)(1)不妥1:模板独立支设(模板及支架独立支设);
不妥2:剔除模板用钢丝网(应保留);
不妥3:基础底板后浇带10d后封闭等(至少14d)。
(2)后浇带施工正确的做法是:
1)清理杂物和松动石子;
2)充分湿润冲洗干净;
3)浇筑前,先刷一道水泥浆;
4)采用微膨胀混凝土;
5)强度比原结构提高一级;
6)保持至少14d的湿润养护。
案例(三)
(1)最小起拱高度=10500×(1/1000)=10.5(mm)。
(2)浇筑高度为900mm。
防水工程施工
一、单项选择题
1.地下工程防水等级分为()。
A.二级
B.三级
C.四级
D.五级
2.室外墙卷材防水层施工做法中,正确的是()。
A.卷材防水层铺设在外墙的迎水面上
B.卷材防水层铺设在外墙的背水面上
C.外墙外侧卷材采用空铺法
D.辅贴双层卷材时,两层卷材相互垂直
3.砂浆施工时,其环境温度最低限值为()。
A.0℃
B.5℃
C.10℃
D.15℃
4.改性沥青防水卷材的说法,错误的是()。
A.SBS 卷材尤其适用于较低气温环境的建筑防水
B.APP卷材尤其适用于较高气温环境的建筑防水
C.采用冷粘法铺贴时,施工环境温度不应低于0℃
D.采用热熔法铺贴时,施工环境温度不应低于-10℃
5.地下工程水泥砂浆防水层的养护时间至少应为()。
A.7d
B.14d
C.21d
D.28d
二、多项选择题
1.关于地下防水工程防水卷材施工的说法,正确的有()。
A.基础底板混凝土垫层上铺卷材应采用满粘法
B.地下室外墙外防外贴卷材应采用点粘法
C.基层阴阳角处应做成圆弧或折角后再铺贴
D.铺贴双层卷材时,上下两层卷材应垂直铺贴
E.铺贴双层卷材时,上下两层卷材接缝应错开
2.屋面卷材防水施工要求的说法,正确的有()。
A.先施工细部,再施工大面
B.平行屋脊搭接缝应顺流水方向
C.大坡面铺贴应采用满粘法
D.上下两层卷材垂直铺贴
E.上下两层卷材长边搭接缝错开
三、案例分析题
案例(一)
【背景资料】防水层选用2mm 厚的改性沥青防水卷材,铺贴顺序和方向按照平行于屋脊、上下层不得相互垂直等 要求,采用热粘法施工。
【问题】
屋面卷材防水铺贴顺序和方向要求还有哪些?
答案与解析
一、单项选择题
1.【答案】C
【解析】地下工程防水等级分为四级。
2.【答案】A
【解析】卷材防水层应铺设在混凝土结构的迎水面上,A正确;结构底板垫层混凝土部位的卷材可采用空铺法或点粘法施工,侧墙采用外防外贴法的卷材及顶板部位的卷材应采用满粘法施工,C错误;铺贴立面卷材防水层时,应采取防止卷材下滑的措施。铺贴双层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3~1/2幅宽,且两层卷材不得相互垂直铺贴,D错误。
3.【答案】B
【解析】防水砂浆施工环境温度不应低于5℃。终凝后应及时进行养护,养护温度不宜低于5℃, 养护时间不应小于14d。
4.【答案】C
【解析】冷粘法、自粘法施工的环境气温不宜低于5℃。
5.【答案】B
【解析】地下工程水泥砂浆防水层终凝后,应及时进行养护,养护温度不宜低于5℃,并应保持砂浆表面湿润,养护时间不得少于14d。
二、多项选择题
1.【答案】CE
【解析】结构底板垫层混凝土部位的卷材可采用空铺法或点粘法施工,侧墙采用外防外贴法的卷材及顶板部位的卷材应采用满粘法施工,因此A、B选项错误。铺贴双层卷材时,上下两层卷材不得相互垂直铺贴。
2.【答案】ABCE
【解析】卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴。
三、案例分析题
案例(一)
铺贴顺序和方向要求还有:卷材防水施工时,先细部处理,再由最低标高向上铺贴
装饰装修工程施工
一、单项选择题
1.设防烈度7度地区,采用满粘法施工的外墙饰面砖粘贴工程高度不应大于()。
A.24m
B.50m
C.54m
D.100m
2.板材内隔墙施工工艺顺序中,正确的是()。
A.基层处理→放线→安装卡件→安装隔墙板→板缝处理
B.放线→基层处理→安装卡件→安装隔墙板→板缝处理
C.基层处理→放线→安装隔墙板→安装卡件→板缝处理
D.放线→基层处理→安装隔墙板→安装卡件→板缝处理
3.暗龙骨吊顶工序的排序中,正确的是()。
①安装主龙骨②安装副龙骨③安装水电管线④安装压条⑤安装罩面板
A.①③②④⑤
B.①②③④⑤
C.③①②⑤④
D.③②①④⑤
4.正常情况下,玻璃幕墙上悬开启窗最大的开启角度是()。
A.30°
B.40°
C.50°
D.60°
5.幕墙与各楼板外沿间的缝隙,应用不燃材料封堵,其厚度不应小于()。
A.200mm
B.100mm
C.300mm
D.400mm
二、多项选择题
1.建筑幕墙防火、防雷构造技术要求的说法,正确的有()。
A.防火层承托应采用厚度不小于1.5mm铝板
B.防火密封胶应有法定检测机构的防火检验报告
C.同一幕墙玻璃单元不应跨越两个防火分区
D.在有镀膜层的构件上进行防雷连接不应破坏镀膜层
E.幕墙的金属框架应与主体结构的防雷体系可靠连接
2.工程中,后置埋件的验收要点有()。
A.锚板和锚栓的材质
B.锚板的位移
C.后置埋件的规格
D.锚栓埋置深度
E.化学锚栓的锚固胶
三、案例分析题
案例(一)
【背景资料】施工中,施工单位对幕墙与各楼层楼板间的缝隙防火隔离处理进行了检查;对幕墙的气密性、水密性、 耐风压性能及层间变形性能等有关安全和功能检测项目进行了见证取样或抽样检验。
【问题】
事件中,建筑幕墙与各楼层楼板间的缝隙隔离的主要防火构造做法是什么?
答案与解析
一、单项选择题
1.【答案】D
【解析】饰面砖粘贴工程一般适用于内墙饰面砖粘贴工程和高度不大于100m、抗震设防烈度不大于8度、采用满粘法施工的外墙饰面砖粘贴工程。
2.【答案】A
【解析】本题考查的是板材隔墙施工工艺,属于常规考点。板材隔墙施工工艺流程:基层处理→放线→配板、修补→支设临时方木→配置胶粘剂→安装U形卡件或L形卡件(有抗震设计要求时)→安装隔墙板→安装门窗框→设备、电气管线安装→板缝处理。
3.【答案】C
【解析】暗龙骨吊顶施工的流程:放线→弹龙骨分档线→安装水电管线→安装主龙骨→安装副龙骨→安装罩面板→安装压条。
4.【答案】A
【解析】幕墙开启窗的开启角度不宜大于30°,开启距离不宜大于300mm。
5.【答案】B
【解析】幕墙与各楼板外沿间的缝隙,应用不燃材料封堵,其厚度不应小于100mm。
二、多项选择题
1.【答案】BCE
【解析】防火层应采用厚度不小于1.5mm的镀锌钢板承托,不得采用铝板。在有镀膜层的构件上进行防雷连接,应除去其镀膜层。
2.【答案】ACDE
【解析】对后置埋件的验收要点:(1)后置埋件的品种、规格是否符合设计要求;(2)锚板和锚栓的材质、锚栓埋置深度及拉拔力等是否符合设计要求;(3)化学锚栓的锚固胶是否符合设计和规范要求。
三、 案例分析题
案例(一)
