2020年一级建造师考试《公路工程管理与实务》真题及参考答案
发布时间:2023-06-15     作者:     分享到:

2020年一级建造师《公路工程管理与实务》真题及参考答案


2020 年一级建造师《公路工程管理与实务》真题

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.软土地区路堤施工期间,坡脚水平位移速率 24h 应不大于( )mm。

A.2

B.5

C.7

D.10

2.路堑施工时,其路基地面排水设施包括边沟、截水沟、排水沟、急流槽、跌水等,一般应先施工的排水

设施是( )。

A.截水沟

B.边沟

C.排水沟

D.跌水与急流槽

3.关于蒸发池设置的说法,错误的是( )。

A.池底宜设置 0.5%横坡

B.底面与侧面应采取防渗措施

C.蒸发池应紧邻路基设置

D.四周应采用隔离栅进行围护

4.二级以及二级以上公路级配碎石底基层施工,推荐采用的拌合工艺及摊铺工艺分别是( )。

A.人工路拌,摊铺机摊铺

B.集中厂拌,摊铺机摊铺

C.人工路拌,推土机摊铺

D.集中厂拌,推土机摊铺

5.按矿料级配分类,OGFC 路面结构属于( )。

A.开级配沥青混合料

B.半开级配沥青混合料

C.密级配沥青混合料

D.间断级配沥青混合料

6.热拌沥青混凝土路面施工工艺包括:①路缘石安装试验段施工③喷透层油④混合料压实⑤沥青混合料摊

铺⑥路面成型监测,其施工顺序是( )。

A.②→③→①→⑥→③→④

B.①→③→②→⑤→④→⑥

C.②→①→③→⑤→④→⑥

D.①→②→③→⑥→⑤→④

7.自高处直接向模板内倾卸混凝土时,为防止混凝土离析,其自由倾落高度不宜超过( )m。

A.2

B.3

C.4

D.7

8.对于后张法施工 32mm 预应力钢筋切割后的外露长度不应小于( )。

A.86

B.87

C.15

D.48

9.关于悬索桥施工猫道的说法,错误的是( )。

A.线性宜与主缆空载时线性平行

B.架设过程中须监测塔的偏移量和承重索的重度

C.承重索可采用钢丝绳或者钢绞线

D.隧道上不宜设置抗风揽

10.关于隧道洞门工程施工的说法,错误的是( )。

A.基础应设于稳固的地基上,并将杂物、泥水、虚渣等清除

B.洞口墙砌筑与回填应二侧对称进行

C.洞口边缘、仰坡、严禁采用大爆破

D.洞口的排水沟应在洞门工程完成后再施工

11.关于隧道开挖光面爆破要求的说法错误的是( )。

A.开挖轮廓成型规则,岩面平整

B.岩面上保存 50%以上孔痕,且无明显爆破裂缝

C.爆破后围岩壁无危石

D.粒径适中、有利于洞渣运输

12.下列不属于防撞筒的作用的是( )。

A.警示

B.缓冲

C.诱导视线

D.指示

13.在中性点直接接地的低压配电系统中,宜采用( )系统。

A.AG

B.PE

C.TN

D.PL

14.关于施工段落的划分,错误的是( )。

A.各段落之间工程量基本平衡

B.尽可能化整为零

C.避免造成段落之间的施工干扰

D.保持构造物的完整性

15.适用于时标网络进度计划检查的是( )。

A.前锋线比较法

B.公路工程进度表

C.“香蕉”形曲线比较法

D.横道图比较法

16.不能测定土的最佳含水量的试验方法是( )。

A.轻型、重型击实实验

B.核子密度湿度仪

C.表面振动击实仪法

D.振动台法

17.施工安全风险评估工作包括①制定评估计划,②开展风险分析确定风险等级④选择评估方法⑥进行风险

估测,⑥编制评估报告。最优的评估步骤是( )。

A.①②④③⑤⑤

B.①③②④⑤⑥

C.①②④⑤③⑤

D.①④②⑤③⑥

18.关于支架现浇法施工风险控制措施的说法,错误的是( )。

A.支架法施工前,应进行专项安全设计,并制定安装、拆除程序和安全技术措施

B.支架立柱底部应铺设垫板或混凝土垫块扩散压力

C.满堂支架应设置的纵向剪刀撑,应由底至按间距不大于 2m 网格

D.支架地基处应用排上措施,严禁被水浸泡

19.工程项目的“计划成本偏差”等于( )。

A.施工图预算成本责任目标成本

B.施工预算成本投标计划成本

C.施工预算成本责任目标成本

D.施工预算成本投标计划成本

20.根据公路工程施工分包管理办法,分包人业绩证明由( )出具。

A.承包人与发包人共同

B.发包人与监理共同

C.发包人

D.承包人

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.路堤实验路段施工总结的内容包括( )。

A.过程工艺控制

B.安全保证措施

C.环保措施

D.质量控制标准

E.对初步设计文件的修改建议

22.抗滑桩桩孔施工中,应监测( )。

A.地下水位

B.地表水流量

C.桩身变形

D.土石比例

E.滑坡体位移和变形

23.路面垫层结构的作用包括( )。

A.粘结

B.排水

C.隔水

D.防污

E.防冻

24.现场冷再生中关键技术包括( )。

A.添加的胶粘剂与旧混合料的均匀拌合技术

B.旧沥青混合料的环保弃置技术

C.沥青混合料的铣刨、破碎技术

D.胶粘剂配比性能

E.旧沥青混合料的经济运输技术

25.支架及拱架卸落顺序正确的( )。

A.满布式拱架卸落时,可从拱脚向拱顶依次循环卸落

B.拱式拱架可在两支座处同时均匀卸落

C.连续梁宜从支座向跨中依次循环卸落

D.简支梁宜从跨中向支座依次循环卸落

E.拱桥卸架时,若桥增允许承受单孔集荷载,可单孔卸落

26.关于桥梁挖孔桩基础施工,正确的有( )。

A.施工现场应配备气体浓度检测仪器

B.孔深超过 15m 的桩孔作业人员续作业不得超过 2h

C.孔深 15m 时作业人员可利用卷扬机上下桩孔

D.进入桩孔前应先通风 10min 以上

E.岩溶和采空区不宜采用挖孔桩施工

27.隧道发生衬砌裂缝的原因主要有( )。

A.围岩压力不均

B.衬砌背后局部空洞

C.衬砌厚度严重不足

D.蜂窝麻面

E.模板表面凹凸不平

28.ETC 入口车道的配备设备有( )。

A.车道控制器

B.车载单元

C.RSU(路侧单元 LCZ)

D.自动栏杆

E.车辆检测器

29.关于分包合同管理正确的有( )。

A.发包人对分包合同的管理主要表现为对分包工程的批准

B.监理工程师与承包人和分包人均有监理与被监理的关系

C.承包人对分包人具有全面管理责任

D.特殊情况下发包人可以向分包人直接付款

E.分包人可以按责任划分向承包人和监理工程师提出索赔要求

30.根据《公路工程建设项目概算预算编制办法》,属于施工场地建设费的有( )。

A.场区平整、场地硬化

B.场区范围内临时用水支管修建费

C.红线范围内进出场临时便道修建费

D.工地实验室所发生的属于固定资产的试验设备租赁费

E.施工扬尘污染防治措施费

三、案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

【背景资料】

某施工单位承建一分离式双向六车道高速公路山岭隧道工程,其起讫桩号为 K19+720~K21+450,全长1730m。隧道两端洞口 100m 范围内为偏压浅埋段,其围岩级别为 V 级。隧道洞口开挖断面宽度为 13.5m,左右洞口中心线间距为 50m。隧道左右洞地质情况相同。隧道最大埋深为 80m,隧道纵断面示意图如图 1 所示该隧道设计支护结构为复合式衬砌(即初期支护+混凝土二次衬砌)。


开工前,有关单位根据围岩特性对该隧道各段围岩的级别进行了核实,并计算了各级围岩段占全隧长的百分比。

在隧道施工过程中进行了安全质量检查,发现施工单位存在如下错误做法:

①初期支护施工过程中,喷射混凝土采用干喷工艺;

②对于隧道底部超挖部分采用洞渣回填;

③仰拱和底板混凝土强度达到设计强度 75%,允许车辆通行;

④二次衬砌距Ⅳ级围岩掌子面的距离为 100m

【问题】

1.该隧道是否属于小净距隧道,并说明理由

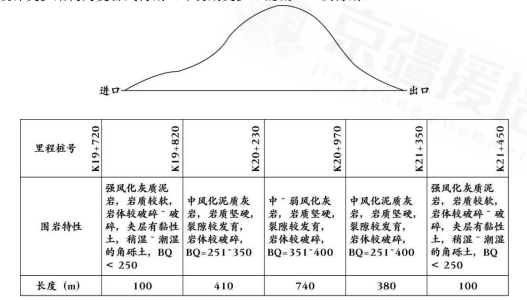

2.写出图 1 中 BQ 的中文名称,判断 K20+230~K20+970 段,K20+970~K21+350 段围岩级别,计算Ⅳ级围岩总长与全隧长度的百分比(小数点后保留一位)。

3.逐条修改安全质量检查过程中发现的错误做法。

4.施工单位的错误做法中,哪两条属于重大安全事故隐患(用编号表示)。从单位和项目两个层次分别写出重大安全事故隐患排查治理第一责任人

案例(二)

【背景资料】

某桥上部为 3×25m 预应力钢筋混凝土连续箱梁,下部为圆柱式墩,桩基础,桥面宽度为 8.5m,桥面纵坡3.5%,双向横坡 1.5%,桥梁高度 24m。地基土层从上到下依次为杂填土、砂岩。施工过程中发生了如下事件:

事件一:项目经理部决定采用盘扣式支架搭设满堂支架浇筑连续箱梁,支架搭设高度 24m,宽度 9m。并按规定设置纵、横、平面斜杆,经支架设计验算确定了布置间距并委托第三方验算。专项施工方案编制完成后,经项目总工程师签字并加盖项目经理部公章,报总监理工程师签字盖章后即组织施工。

事件二:项目经理部按照专项施工方案完成地基处理、支架搭设、模板、钢筋和预应力管道安装,经监理工程师现场对模板、钢筋和预应力管道检查验收后,浇筑箱梁底板和腹板混凝土。

事件三:箱梁混凝土分两次浇筑,第一次浇筑底板和腹板,第二次浇筑顶板。第一次浇筑混凝土时,纵向由高处向低处浇筑,横向对称浇筑,气温最高达 32°C,经过 30 小时完成混凝土浇筑待第一次浇筑混凝土完成,开始洒水养护时发现,先浇筑部分混凝土顶面出现裂缝。

事件四:本桥箱梁为 40 混凝土,低松弛钢绞线,夹片式锚具施工单位在张拉压浆过程中采取了如下做法:

①预应力张拉程序为:0con(持荷 5min 锚固)

②在水泥浆中加入铝粉膨胀剂;

③压浆自高处向低处进行。

【问题】

1.事件一中,支架工程是否属于超过一定规模的危大工程?专项施工方案实施前还应完善哪些手续?

2.事件一中,支架搭设高宽比是否满足相关规定?如果不满足,说明理由和应采取的处理措施。

3.事件二中,浇筑混凝土之前遗漏了哪些验收程序和工序?

4 说明事件三中混凝土产生裂缝的主要原因

5.逐条判断事件四中施工单位的做法是否正确?若不正确写出正确做法。

案例(三)

【背景资料】

某施工单位承建某高速公路 K11+320~K30+180 段改扩建工程,由双向四车道扩建为双向六车道,施工过程中发生了如下事件:

事件一:K13+826~K14+635 段为填方路段,边坡高度最低为 20.6m,最高为 24.8m。路床填筑时,每层最大压实厚度宜不大于(A)mm,顶面最后一层压实厚度应不小于(B)mm

事件二:本工程填方量大,借方困难,部分填料含水量较大,需掺灰处理,经反复试验,掺灰土的 CBR 值在 6%~7%之间。

事件三:本工程 K22+300~K23+100 为高填路堤,其新拓宽部分局部路段穿越软土地基,设计采取了粉喷桩对软基进行处理

事件四:K25+550~K30+180 段有若干鱼塘,水深低于 2m,塘底淤泥厚度最大不超过 0.8m,软土层厚度大于 4m,小于 8m 施工单位拟采取抛石挤淤或袋装砂井处理软基。

事件五:扩建路面工程与原设计路面结构层一致,通车后不久,巡查发现某软基填方区间新旧路面结合部有一条长约 80m、宽约 1.5mm 的纵向裂缝。业主召集路基、路面等技术专家对纵向裂缝进行论证及原因分析。专家会议结论是该 80m 路段路面材料及工艺控制均无缺陷,沥青路面扩建与旧路面结合部质量良好,裂缝产生与路面施工无关。裂缝产生的主要原因是由路基施工引起的。

【问题】

1.事件一中,本段填土路基是否属于高路堤?说明理由。分别写出 A、B 的数值。

2.事件二中,掺灰土能否作为上路床填料?说明理由

3.事件三中,粉喷桩处理软基的主要目的有哪些?

4.事件四中,两种软基处理方案哪种较合理?说明理由。

5.写出事件五中裂缝产生的两条主要原因。

案例(四)

【背景资料】

南方平原地区某一快速通道公路位于滨海区域,气候多雨,公路起讫桩号为 K0+000~K30+000,线形平顺,双向六车道,无中央分隔带。行车道总宽度为 B,每个车道宽度为 3.75m。该公路为旧路改建,设计标高为公路中线位置。该工程采用柔性路面面层,基层采用半刚性基层,路面结构设计示意图如图 4-1 所示。

为加强路面横向排水,路面横坡采用改进的三次抛物线型路拱,平均路拱横坡 i=2%,路拱大样示意图及其计算公式如图 4-2 所示:


图 4-2 抛物线型路拱大样示意图


其中:B-行车道总宽度(m);

h-行车道路拱的竖向高度,h=B×i/2(m);

x-距离行车道中心的横向距离(m)

Y-对应 X 值的纵坐标(m)

施工过程中发生了如下事件:

事件一:施工单位按公路施工标准化的要求,修建了沥青混合料拌合站,配置了 1 台拌合机、3 个沥青罐、冷热集料仓各 5 个。按施工标准化要求设置了下列标识标牌:拌合站简介牌、混合料配合比牌、材料标识牌、操作规程牌、消防保卫牌、安全警告警示牌拌合站简介牌应标识的主要内容有:供应主要构造物情况及质量保证体系。拌合站采用封闭式管理,四周设置围墙及排水沟,入口处设置彩门及值班室。


事件二:施工单位依托母体试验室组建了工地试验室。母体试验室具有交通运输部公路水运工程试验检测机构等级证书中的综合级资质证书,为加强工地试验室外委管理,要求外委试验的检测机构应具备相应的资质和条件,工地试验室应将其有关证书复印件存档备案,施工单位还制定了如下管理要求:
①工地试验室超出母体检测机构授权范围的试验检测项目和参数,必须进行外委,外委试验应向监理单位报备;

②外委试验取样、送样过程应进行见证,工地试验室应对外委试验结果进行确认;

③工程建设项目的同一合同段中的施工、监理单位和检测机构应该将外委试验委托给同一家检测机构

【问题】

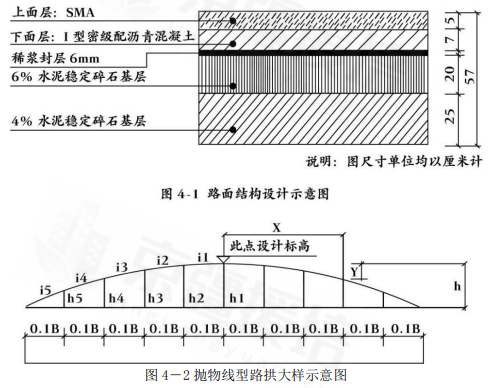

1.写出图 4-1 中上面层结构的中文名称,图 4-1 中下面层沥青混凝土的级配有何特点?该层压实后,其剩余空隙率要求满足什么范围?

2.计算图 4-2 中的 h3(单位:m 小数点后保留 4 位)

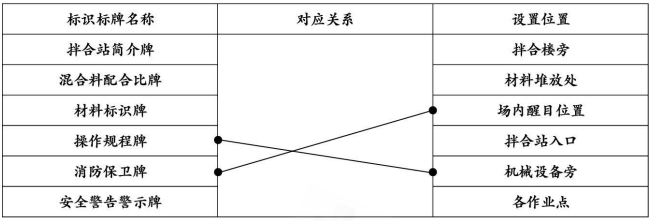

3.事件一中,拌合站简介牌还应标识的内容有哪些?复制下列表格到答题卡上,并按表中示例,用直线将“标识标牌名称”与最佳的“设置位置”一一对应连接起来。


4.逐条判断事件二中的管理要求是否正确?若不正确写出正确要求。

5.写出事件二中外委试验的检测机构应具备的资质和条件。

案例(五)

【背景资料】

某施工单位承接了某高速公路合同段的施工任务,该合同段起讫桩号为 K9+060-K14+270.公路沿线经过大量水田,水系发育,有大量软土地基,其中在 K11+350 附近软土厚度为 4.5~8.0m,设计采用水粉体搅拌桩进行处理,水泥掺量 14%,柱径为 50cm,柱间距为 150cm,呈正三角形布置。桩顶地基设砂砾垫层,厚度为 30cm,另有一座中心柱号为 K13+050 的大桥,其桥台后填土较高、荷载较大,需按规范要求进行台背回填。项目开工前,施工单位编制了实施性施工组织设计,确定了主要分部分项工程的施工方法、施工机械配备等,制定了进度计划,并经监理工程师批准,双代号网络计划如图 5 所示


施工过程中发生了如下事件:

事件一:水泥粉体搅拌桩施工前,施工单位进行了成桩试验,确定了满足设计喷入量要求的水泥粉体搅拌桩施工工艺参数,包括钻进速度、搅拌速度等施工过程中,施工单位严格按规范要求进行质量检验,实测项目主要包括垂直度、承载力、桩长、桩径、桩距等检验发现有部分柱体出现下沉,下沉量在 1.2~2.0m之间不等,施工单位按规范要求采取措施对桩体下沉进行了处理。

事件二:施工组织设计中,桥台台背回填的技术方案部分内容如下:①台背填料选用砂石料或二灰土;②自台身起,顺路线方向,填土的长度在顶面处不小于桥台的高度:③锥坡填土与台填土同时进行;④采用小型机械进行压实,压实度不小于 94%;⑤台背回填在结构物强度达到设计强度 65%以上时进行。

事件三:合同履行过程中,先后出现了以下几个可能影响工期的情形:①因设计变更,工作(B)的工程量由 50000m 增加至 60000m;②工作(D)结束后,业主指令在工作(G)之前增加一项工程,完成该新增工程需要 30 天;因业主供应的某主要材料检验不合格,导致工作(I)开始时间推迟 40 天。施工单位按合同约定分别就以上 3 个情形向业主提出工期索赔。

【问题】

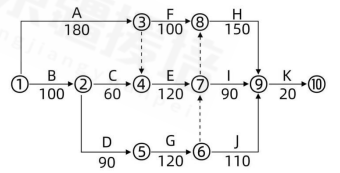

1.计算网络计划的工期,指出关键线路。

2.事件一中,施工单位在成桩试验中还应确定哪些工艺参数?补充质量检验实测项目。

3.写出事件一中桩体下沉应采取的处理措施。

4.逐条判断事件二中施工单位的技术方案是否正确?若不正确写出正确技术方案。

5.事件三中的每种情形下可索赔工期分别多少天?总工期索赔为多少天?



2020 年一级建造师《公路工程管理与实务》参考答案

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.B

【解析】施工期间,路堤中心线地面沉降速率 24h 应不大于 10-15mm,坡脚水平位移速率 24h 应不大于 5mm。应结合沉降和位移观测结果综合分析地基稳定性。填筑速率应以水平位移控制为主,超过标准应立即停止填筑。

2.A

【解析】截水沟应先行施工,与其他排水设施衔接时应平顺,纵坡宜不小于 0.3%

3.C

【解析】蒸发池的施工应符合下列规定:

1.蒸发池与路基之间的距离应满足路基稳定要求。

2.底面与侧面应采取防渗措施。

3.池底宜设 0.5%的横坡,入口处应与排水沟平顺连接。

4.蒸发池应远离村镇等人口密集区,四周应采用隔离栅进行围护,高度应不低于 1.8m,并设置警示牌。

4.B

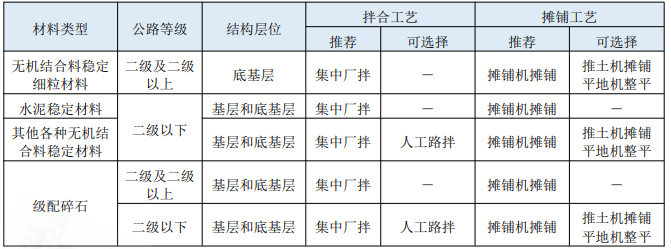

【解析】见施工工艺选择表。二级以及二级以上的底基层宜采用集中厂拌,摊铺机摊铺


5.A

【解析】开级配沥青混合料:矿料级配主要由粗集料组成,细集料和填料较少,采用高黏度沥青结合料粘结形成,压实后空隙率大于 15%的开式沥青混合料。代表类型有排水式沥青磨耗层混合料,以 OGFC 表示;另有排水式沥青稳定碎石基层,以 ATPCZB 表示。

6.B

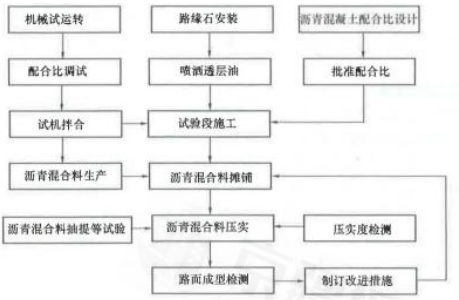

【解析】施工工艺图


7.A

【解析】自高处向模板内倾卸混凝土时,为防止混凝土离析,应符合下列规定:

(1)从高处直接倾卸时,其自由倾落高度不宜超过 2m,以不发生离析为度。

(2)当倾落高度超过 2m 时,应通过串筒、溜管或振动溜管等设施下落;倾落高度超过 10m 时,应设置减速装置

8.D

【解析】切割后预应力筋的外露长度不应小于 30mm,且不应小于 1.5 倍预应力筋直径。锚具应采用封端混凝土保护,当需长期外露时,应采取防止锈蚀的措施。

9.D

【解析】猫道是供主缆架设、紧缆、索夹安装、吊索安装以及主缆防护用的空中作业脚手架。猫道的线形宜与主缆空载时的线形平行。猫道的主要承重结构为猫道承重索,一般按三跨分离式设置,边跨的两端分别锚于锚碇与索塔的锚固位置上,中跨两端分别锚于两索塔的锚固位置上。其上有横梁、面层、横向通道、扶手绳、栏杆立柱、安全网等。为了抗风稳定,一般设有抗风缆、抗风吊杆等抗风构件

10.D

【解析】隧道洞门应在隧道开挖的初期完成,并应符合下列规定:

(1)基础必须置于稳固的地基上,虚渣、杂物、风化软层和水泥必须清除干净。

(2)洞门端墙的砌筑与回填应两侧对称进行,不得对衬砌产生偏压。

(3)端墙施工应保证其位置准确和墙面坡度满足设计要求。

(4)洞门衬砌完成后,其上方仰坡脚受破坏时,应及时处理。

(5)洞门的排水设施应与洞门工程配合施工,同步完成。

(6)洞门的排水沟砌筑在填土上时,填土必须夯实。

11.D

【解析】光面爆破是指爆破后断面轮廓整齐,超挖和欠挖符合规定要求的爆破,其主要标准是:

①开挖轮廓成型规则,岩面平整;

②岩面上保存 50%以上孔痕,且无明显的爆破裂缝;

③爆破后围岩壁上无危石。

12.D

【解析】防撞筒的主要作用是起到警示和减缓冲击作用,吸收能量,减轻事故车辆及人员的损伤程度,同时也有诱导视线的作用。

13.C

【解析】在中性点直接接地的低压配电系统中,宜采用 TN 系统;如用电设备较少且分散的,采用 TN 系统确有困难,且土壤电阻率较低时可采用 TT 系统。

14.B

【解析】施工段落的划分应符合以下原则:

1.为便于各段落的组织管理及相互协调,段落的划分不能过小,应适合采用现代化的施工方法和施工工艺,即采用目前市场上拥有的效率高、能保证施工质量的施工机械,保证正常的流水作业和必要的工序间隔,从而保证施工质量;也不能过大,过大起不到方便管理的作用;段落的大小应根据单位本身的技术能力、管理水平、机械设备状况结合现场情况综合考虑。

2.各段落之间工程量基本平衡,投入的劳力、材料、施工设备及技术力量基本一致,都能够在一个合理的(或最短的)工期内完成工程。

3.避免造成段落之间的施工干扰,如施工交通、施工场地、临时用地干扰等,即各段落之间应有独立的施工道路及临时用地,土石方填、挖数量基本平衡,避免或减少跨段落调配,以避免造成段落之间相互污染或损坏修建的工程及影响工效等。

4.工程性质相同的地段(如石方、软土段)或施工复杂难度较大而施工技术相同的地段尽可能避免化整为零,以免既影响效率,也影响质量。

5.保持构造物的完整性,除了特大桥之外,尽可能不肢解完整的工程构造物。例如某特大桥的施工,由于跨越长江,结合结构特点及周边环境因素,将项目分解成了北引桥工段、北主桥工段、南主桥工段和南引桥工段四个工段进行施工。

15.A

【解析】前锋线比较法是通过绘制某检查时刻工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。

16.B

【解析】土的最佳含水量是土基达到最大密度所对应的含水量。根据不同的土的性质,测定最佳含水量的试验方法通常有:①轻型、重型击实试验;②振动台法;③表面振动击实仪法。

17.D

【解析】风险评估工作包括:制定评估计划、选择评估方法、开展风险分析、进行风险估测、确定风险等级、提出措施建议、编制评估报告等方面。

18.C

【解析】支架现浇法施工风险控制措施:支架法施工前,应根据结构特点、混凝土施工工艺和现行的有关要求对支架进行施工专项安全设计,并制定安装、拆除程序及安全技术措施。支架立柱应置于平整、坚实的地基上,立柱底部应铺设垫板或混凝土垫块扩散压力;支架地基处应有排水措施,严禁被水浸泡。满堂红支架的四边和中间每隔四排立杆应设置一道纵向剪刀撑,由底至顶连续设置,松动、变形、沉降应及时加固。

19.C

【解析】将各项施工预算成本与相应项的责任目标成本进行比较,计算其计划成本偏差。现场计划成本偏差是指现场施工预算成本与责任目标成本之差,即:计划成本偏差=施工预算成本-责任目标成本计划成本偏差反映现场施工成本在计划阶段的预控情况,也称施工成本计划预控偏差。正值表示计划预控不到位,不满足该项责任目标成本的要求。

20.A

【解析】分包人有权与承包人共同享有分包工程业绩。分包人业绩证明由承包人与发包人共同出具。

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.ABCD

【解析】路堤试验路段施工总结宜包括下列内容:

(1)填料试验、检测报告等。

(2)压实工艺主要参数:机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围等。

(3)过程工艺控制方法。

(4)质量控制标准。

(5)施工组织方案及工艺的优化。

(6)原始记录、过程记录。

(7)对施工图的修改建议等。

(8)安全保障措施。

(9)环保措施。

22.AE

【解析】施工过程中,应对地下水位、滑坡体的变形和位移进行监测

23.BCDE

【解析】垫层是设置在底基层与土基之间的结构层,起排水、隔水、防冻、防污等作用。

24.ACD

【解析】现场冷再生中关键技术是添加的胶粘剂(如乳化沥青、泡沫沥青、水泥)与旧混合料的均匀拌合技术,其余如旧沥青混合料的铣刨、破碎技术,胶粘剂配比性能也很关键。

25.BDE

【解析】卸落支架和拱架应按拟定的卸落程序进行,分几个循环卸完,卸落量开始宜小,以后逐渐增大。

在纵向应对称均衡卸落,在横向应同时一起卸落。在拟定卸落程序时应注意以下几点:

(1)在卸落前应在卸架设备上画好每次卸落量的标记。

(2)满布式拱架卸落时,可从拱顶向拱脚依次循环卸落;拱式拱架可在两支座处同时均匀卸落

(3)简支梁、连续梁宜从跨中向支座依次循环卸落;悬臂梁应先卸挂梁及悬臂的支架,再卸无铰跨内的支架。

(4)多孔拱桥卸架时,若桥墩允许承受单孔施工荷载,可单孔卸落,否则应多孔同时卸落,或各连续孔分阶段卸落。

(5)卸落拱架时,应设专人用仪器观测拱圈挠度和墩台变化情况,并详细记录。另设专人观察是否有裂缝现象。

26.ABE

【解析】挖孔桩施工现场应配备气体浓度检测仪器,进入桩孔前应先通风 15min 以上,并经检查确认孔内空气符合现行《环境空气质量标准》GB3095 规定的三级标准浓度限值人工挖孔作业时,应持续通风,现场应至少备用 1 套通风设备。孔内空气污染物超过现行国家标准《环境空气质量标准》GB3095 规定的三级标准浓度限值,且无通风措施时,不得采用人工挖孔施工。

27.ABC

【解析】造成隧道衬砌裂缝原因分析:隧道发生衬砌裂缝的原因主要有围岩压力不均、衬砌背后局部空洞、衬砌厚度严重不足、混凝土收缩、不均匀沉降及施工管理等。

28.ACDE

【解析】ETC 车道分为入口车道和出口车道。入口车道和出口车道配置的设备基本一致,主要由车道控制器、RSU(路侧单元)、自动栏杆、报警设备、信息显示屏、雨棚信号灯、车道信号灯、车辆检测器及车道摄像机等组成。

29.AC

【解析】分包合同是承包人将施工合同内对发包人承担义务的部分工作交给分包人实施,双方约定相互之间的权利、义务的合同。分包工程既是施工合同的一部分,又是分包合同的标的,涉及两个合同,所以分包合同的管理比施工合同管理复杂。发包人与分包人没有合同关系,但发包人作为工程项目的投资方和施工合同的当事人,对分包合同的管理主要表现为对分包工程的批准。监理工程师只与承包人有监理与被监理的关系,对分包人在现场施工不承担协调管理义务。只是依据施工合同对分包工作内容及分包人的资质进行审查,行使确认权或否定权;对分包人使用的材料、施工工艺、工程质量和进度进行监督。监理工程师就分包工程施工发布的任何指示均应发给承包人。

30.AB

【解析】施工场地建设费:按照工地建设标准化要求进行承包人驻地、工地实验室建设、办公、生活居住房屋和生产用房屋等费用;场区平整、场地硬化、排水、绿化、标志、污水处理设施、围墙隔离设施等费用,以及以上范围内各种临时工作便道、人行便道,工地临时用水、用电的水管支管和电线支线,临时构筑物、其他小型临时设施等的搭设或租赁、维修、拆除及清理的费用。但不包括红线范围内贯通便道、进出场的临时便道、保通便道。工地实验室所发生的属于固定资产的试验设备和仪器等折旧、维修或租赁费

用以及施工扬尘污染防治措施费和文明施工、职工健康生活的费用。

三、案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

1.属于小净距隧道。

理由:根据规范要求,V 级围岩隧道的中间岩墙厚度小于开挖断面宽度的 3.5 倍时,属于小净距隧道。13.5(单隧道开挖断面宽度)×3.5=47.25m,50(两条隧道中心点距离)-(6.75+6.75)(隧道开挖断面半径)=36.5,36.5<47.25,因此是小净距隧道。

2.BQ:岩体基本质量指标

K20+230~K20+970 围岩级别为Ⅲ级。

K20+970~K21+350 围岩级别为Ⅳ级

Ⅳ级占总长百分比:(380+410)/1730×100%=45.7%

3.①初期支护施工过程中,喷射混凝土应采用湿喷法或潮喷法。

②超挖部分应采用与衬砌相同强度等级混凝土浇筑

③仰拱和底板混凝土强度达到设计强度 100%后方可允许车辆通行。

④二次衬砌距Ⅳ级围岩掌子面的距离为不得大于 90m

4.①、④属于重大安全事故隐患。

单位重大安全事故隐患排查治理第一责任人:施工单位法定代表人(或施工单位主要负责人)。

项目重大安全事故隐患排查治理第一责任人:项目负责人(或项目经理)。

案例(二)

1.支架工程属于超过一定规模的危大工程。

专项施工方案实施前还应完善的手续:(1)专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章。(2)施工单位应当组织召开专家论证会对专项施工方案进行论证。(3)专项施工方案实施前,编制人员或者项目技术负责人应当向施工现场管理人员进行方案交底。施工现场管理人员应当向作业人员进行安全技术交底,并由双方和项目专职安全生产管理人员共同签字确认。

2.不满足

理由:支架的高宽比宜小于或等于 2,该工程支架高宽比为 24/9=2.7>2,因此不满足要求。

2)处理措施:扩大下部架体尺寸,对支架底部增加支撑、设置抗风缆等措施,增加其稳定性。

3.遗漏的验收程序和工序:

(1)地基处理后应组织验收,确保地基承载力满足设计要求

(2)支架

搭设后应进行预压,消除地基沉降和支架非弹性变形,获得支架弹性变形数据,为设置预拱度提供依据。

4.混凝土产生裂缝的主要原因:(1)浇筑顺序错误,

梁体混凝土在顺桥向(纵向)宜从低处向高处分层浇筑。

(2)浇筑时间选择错误,气温最高达 32℃,宜在一天中气温最低且温度场均匀稳定的时段浇筑。

(3)浇筑时间过长,“经过 30 小时浇筑完成”,应在下层混凝土初凝前覆盖上层混凝土,气温高于 25℃,C40 混凝土的运输、浇筑及间歇的全部允许时间不得超过 150min。

5.①不正确(1 分),应为 0→初应力→σcon(持荷 5min 锚固)

②不正确(1 分),膨胀剂宜采用钙矾石系或复合型膨胀剂,不得采用铝粉膨胀剂

③不正确(1 分),应由低处向高处压浆

案例(三)

1.属于高路堤

理由:边坡高度大于 20m 的就是高路堤,本段最低 20.6m,最高 24.8m 均大于 20m。

A 的数值为 300,B 的数值为 100

2.掺灰土不能作为上路床填料。

理由:掺灰土的 CBR 值在 6%~7%之间,不满足高速公路上路床填料 CBR 值需≥8%的要求。

3.粉喷桩处理软基的主要目的是确保路基稳定、减少路基工后沉降。

4.采用袋装砂井合理。

理由:软土层大于 3m,抛石挤淤不适用,袋装砂井可以处理深度大于 3m 的软土地基。

5.裂缝产生的两条主要原因:(1)新旧路堤结合处未按照相关规范要求挖台阶。

(2)由于软土的特性,加高填方路堤的荷载,增加了路堤的沉降速率,导致路堤沉降,产生反射裂缝。

案例(四)

1.(1)上面层结构的中文名称沥青玛蹄脂碎石路面。

(2)下面层沥青混凝土的级配特点是:各种粒径的颗粒级配连续。

(3)压实后的剩余空隙率为 3%~6%。

2.B=3.75×6=22.5m,X=0.2×225=4.5m,h=22.5×2%/2=0.225m

Y=(4h/b3)x3+hx/b=0.0522m:h3=h-y=0.225-0.0522=0.1728m

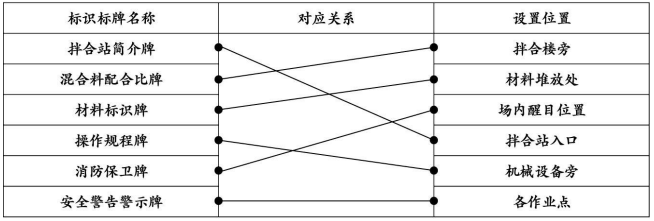

3.拌合站简介牌还应标识的内容有拌合的数量(2 分)(连线各 1 分,4 分)

4.①不正确。(1 分)

正确要求:超出母体检测机构授权范围的试验检测项目和参数应进行外委,外委试验应向项目建设单位报备。

②正确。

③不正确。

正确要求:工程建设项目的同一合同段中的施工、监理单位和检测机构不得将外委试验委托给同一家检测

机构。

5.接收外委试验的检测机构应取得《公路水运工程试验检测机构等级证书》(含相应参数),通过计量认证(含相应参数)且上年度信用等级为 B 级及以上。

案例(五)

1.(1)工期 480 天

(2)关键线路:B→D→G→H→K(或①→②→⑤→⑥→⑦→⑧→⑩)

2.(1)工艺参数:喷粉压力、瞬时喷粉量、累计喷粉量、提升速度。

(2)检验项目:桩体强度、单桩喷粉量

3.下沉量较大,措施:重新制桩;接桩;回填灰土并夯实。

4.①正确。

②不正确。改正:台背填土顺路线方向长度,应自台身起,顶面不小于桥台高度加 2m

③正确。

④不正确。改正:台背与墙背 1.0m 范围内回填宜采用小型夯实机具压实,压实度不小于 96%。

⑤不正确。改正:台背回填在结构物强度达到设计强度 75%以上进行。

5.(1)可索赔 20 天;

(60000-50000)/(50000/100)=20 天,设计变更属于非施工单位责任,且工作 B 为关键工作);

(2)可索赔 30 天;(增加工作处于关键线路上,业主原因);

(3)不可索赔工期;(工作 I 为非关键工作,且该工作自由时差为 60 天,推迟 40 天既不影响紧后工作也不影响总工期);

(4)综上所述,索赔工期为 20+30=50 天,索赔后工期为 480+50=530 天


课程简章方案

    京疆援培网校一级建造师考试辅导网络课程携手资深专家名师团队精心打造,针对不同阶段不同需求的考生设计了多种课程教学方案,考生可根据自身学习需求选择适合自己的课程,课程方案具体如下:

    2023年一级建造师考试辅导VIP班网络课程简章

    2023年一级建造师考试拔高冲刺班网络课程简章

    2023年一级建造师考试巧练刷题班网络课程简章

    2023年一级建造师考试基础无忧班网络课程简章

    2023年一级建造师考试启航精讲全科班网络课程简章

    2023年一级建造师考试单科突破班网络课程简章
