2017 年一级建造师《公路工程管理与实务》真题

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.单层横向全宽挖掘法适用于挖掘( )的土质路堑。

A.浅且短

B.深且短

C.长且一侧堑壁较薄

D.深且长

2.骨架植物防护类型不包括( )。

A.浆砌片石骨架植草

B.水泥混凝土空心块石护坡

C.窗孔式护面墙

D.锚杆混凝土框架植草

3.GPS-RTK 技术用于道路中线施工放样时,应先计算出线路上里程桩的( )。

A.方位标

B.坐标

C.距离

D.象限角

4.下列路面结构层中,属于柔性基层的是( )。

A.水泥稳定碎石基层

B.贯入式沥青碎石基层

C.二灰碎石基层

D.石灰稳定土基层

5.按矿料级配分类,属于开级配沥青混合料的是( )。

A.SMA

B.AM

C.AC-16

D.OGFC

6.培土路肩的施工流程正确的是( )。

A.备料→平整→静压→推平→切边→平整→碾压

B.备料→平整→静压→推平→碾压→切边→平整

C.备料→推平→平整→静压→切边→平整→碾压

D.备料→推平→静压→平整→碾压→平整→切边

7.卸落浆砌石拱桥的拱架,须待砂浆强度达到设计强度标准值的( )。

A.70%

B.75%

C.80%

D.85%

8.关于泵送混凝土的说法,错误的是( )。

A.不宜使用火山灰质硅酸盐水泥

B.粗集料宜采用连续级配

C.应掺入泵送剂或减水剂

D.不得掺入粉煤灰或其他活性矿物掺合料

9.斜拉桥索塔裸塔施工不宜采用的方法是( )。

A.满堂支架法

B.爬模法

C.滑模法

D.翻模法

10.下列隧道施工通风方式中错误的是( )。

A.风管式通风

B.巷道式通风

C.通道式通风

D.风墙式通风

11.公路工程进度计划的主要形式中,既能反应各分部(项)工程的进度,又能反应工程总体进度的是( )。

A.时标网络图

B.“S”曲线和横道图结合的公路工程进度表

C.单代号搭接网络图

D.“S”曲线

12.下列高速公路环保工程质量检验实测项目中,不属于中央分隔带绿化实测项目的是( )。

A.降噪效果

B.土层厚度

C.苗木成活率

D.草坪覆盖率

13.关于人工挖孔桩安全控制要求的说法,错误的是( )。

A.同排桩应采用跳槽开挖方法

B.土层或破碎岩石中挖孔桩应采用的混凝土护壁

C.孔内爆破宜采用深眼松动爆破

D.孔口处应设置护圈,且护圈应高出地面 0.3m

14.关于高处作业安全技术要求的说法,错误的是( )。

A.高处作业场所临边应设置安全防护栏杆

B.安全带应高挂低用,并应扣牢在牢固的物体上

C.钢直梯高度大于 2m 应设护宠

D.防护栏杆应能承受 500N 的可变荷载

15.根据《公路工程标准施工招标文件》(2009 版),工程量清单计日工明细表中所列工程数量为( )。

A.招标方估计的工程量

B.招标设计图纸所列工程量

C.投标方估计的工程量

D.实际完成工程量

16.关于分包合同管理关系的说法,错误的是( )。

A.发包人与分包人没有合同联系

B.监理人对分包人的现场施工不承担协调和管理义务

C.监理人就分包工程施工发布的指示均应发给承包人和分包人

D.承包人对分包工程的实施具有全面管理责任

17.关于特大桥、隧道、拌合站和预制场等进出口便道 200m 范围宜采用的路面的说法,正确的是( )。

A.预制场进出口宜采用泥结碎石路面

B.隧道洞口宜采用洞渣铺筑的路面

C.特大桥进出便道路面宜采用不小于 20m 厚 C20 混凝土路面

D.拌合站进出口宜采用级配碎石路面

18.下列施工机械中,属于隧道施工专用设备的是( )。

A.轴流风机

B.装载机

C.凿岩台机

D.混凝土喷射机

19.下列大型临时工程中。需编制专项施工方案且需专家论证,审查的是( )。

A.水深 8m 围堰工程

B.便桥

C.临时码头

D.猫道

20.关于隧道交通工程及沿线设施规定的说法,正确的是( )。

A.长度 80m 高速公路隧道应设置照明设施

B.隧道通风设施应按统筹规划、总体设计、一次实施的原则设置

C.特长隧道必须配置报警设施

D.一级公路的长隧道可不配置监控设施

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.粉煤灰路堤的组成包括( )。

A.路堤主体部分

B.封顶层

C.透水层

D.隔离层

E.排水系统

22.导致路基行车带压实不足,甚至局部出现“弹簧”现象的主要原因有( )。

A.压路机质量偏小

B.填料含水量过大

C.透水性差的土壤包裹于透水性好的土壤

D.填土松铺厚度过大

E.压路机碾压速度过慢

23.能有效防治水泥稳定土基层裂缝的措施有( )。

A.采用塑性指数较高的土

B.控制压实含水量,根据土的性质采用最佳含水量

C.在保证水泥稳定土强度的前提下,尽可能增加水泥用量

D.一次成型,尽可能采用快凝水泥

E.加强对水泥稳定土的养护,避免水分挥发过大

24.关于地下连续墙的说法,正确的有( )。

A.墙体刚度大

B.不能承受竖向荷载

C.不可作为永久性结构

D.可作为施工过程中的防护结构

E.施工中需采用膨润土泥浆护壁

25.关于悬索桥锚碇的说法,错误的有( )。

A.承担主塔的重力及下压力

B.主要承担来自主缆的拉力

C.是悬索桥的主要承载构件

D.隧道式锚碇将其承担的荷载传递给基岩

E.重力式锚碇主要借助基岩摩擦力抵抗主缆拉力

26.隧道穿越下列地段时,容易发生坍方的有( )。

A.洞口浅埋段

B.断层破碎带

C.两种岩性接触带

D.高地应力硬岩段

E.有害气体地段

27.关于公路配电工程中钢管敷设的说法,正确的有( )。

A.镀锌钢管和薄壁钢管应采用螺纹连接或套管紧定螺钉连接

B.明配钢管或暗挖被锌钢管与盒(箱)连接应采用锁紧螺母或护套帽固定

C.直埋于地下时应采用厚壁钢管

D.薄壁钢管应采用焊接连接

E.潮湿场所应采用薄壁钢管

28.下列斜拉桥混凝土索塔质量检验实测项目中,属于关键项目的有( )。

A.混凝土强度

B.塔柱底偏位

C.倾斜度

D.锚固点高程

E.孔道位置

29.根据《公路工程标准施工招标文件件》(2009 版),一般不单独计量支付的项目有( )。

A.桥梁橡胶支座

B.模板

C.脚手架

D.水泥混凝土拌和站安拆

E.定位钢筋

30.招投标中,应作为废标处理的情况有( )。

A.投标文件未加盖投标人公章

B.投标文件字迹潦草,无法辨认

C.投标人对同标段提交两份以上内容不同的投标文件,但书面声明了其中一份有效

D.投标人承诺的施工期超过招标文件规定的期限

E.投标人未按招标文件要求提交投标保证金

三、案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

【背景资料】

某公路工程采用工程量清单方式招标,甲公司中标并与发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图 1 所示),监理工程师批准了该计划。

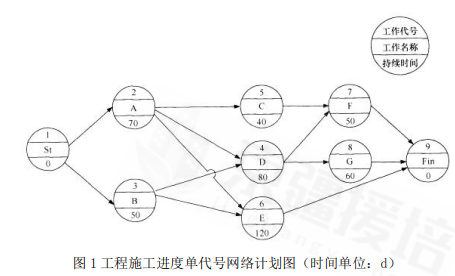

图 1 工程施工进度单代号网络计划图(时间单位:d)

合同约定当工程量增加超出清单工程量 25%时,双方可以协商调整超出 25%部分的单价,甲公司部分工程量清单报价见表 1。

施工中发生如下事件:

事件 1:由于设计变更,路基挖土方实际完成工程量为 90000m

3,双方协商调整单价为 14 元/m3。边沟人工清淤挖运 20m 实际完成工程量 82m3。

事件 2:A、B 工作开工 5d 后开始下雨,因季节性下雨导致停工 4d,后变为 50 年一遇特大暴雨,导致停工6d。承包商提出工程延期 10d 与窝工补偿 2 万元。

事件 3:由于设计变更,导致 C 工作推迟开工 60d。

事件 4:D 工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修复完工后,业主重新委托第三方检验。由于 D 工作返工,影响了 G 工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。

【问题】

1.事件 1 中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)

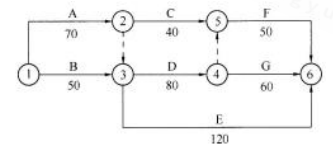

2.将工程施工进度单代号网络计划转换为双代号网络图。

3.事件 2 中,承包商可以获得的工期和窝工补偿各为多少?事件 3 中,承包商可以索赔的工期为多少?

4.事件 4 中,业主可以向承包商提出索赔的费用有哪些?

案例(二)

【背景资料】

某施工单位承建了西北某二级公路,总工期 2 年,起讫桩号为 KO+000~K4+213,该地区全年平均气温16.2℃,每年 1~2 月份昼夜平均温度在 5℃以下的连续天数约 55d。施工单位编制了实施性施工组织设计,路基计划施工工期 1 年,桥梁计划施工工期 1.5 年,路面及其他工程计划施工工期 0.5 年。

施工单位进行了路基土石方计算与调配,路基土石方数量计算与调配见表 2。

注:①该路段挖方土满足路基填料相关要求,土方的天然密实方与压实方的换算系数取 1.1t。土方调运采用自卸汽车运输,土方运输损耗系数为 0.03。

②弃土采用自卸汽车运输,土方的天然密实方与压实方的换算系数取 1.05,弃方不计土方运输损耗。

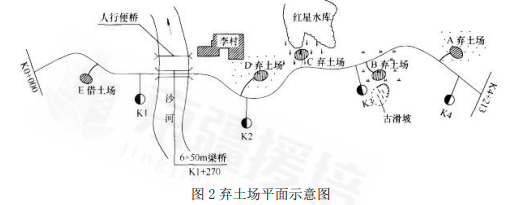

施工单位拟定了 A、B、C、D 四个弃土场,弃土场平面示意图如图 2 所示,施工单位会同有关单位到现场查看后决定放弃 B、C 弃土场,采用 A、D 两个弃土场。弃土按设计要求碾压密实,压实度要求达到 90%。经测算,A 弃土场可弃土方 15000m3(压实方),D 弃土场可弃土方 20000m3(压实方)。

图 2 弃土场平面示意图

针对当地气候条件,施工组织设计中包含的 1~2 月份路基施工措施有:

(1)填筑路堤,应按横断面全宽平填,当天填的土必须当天完成碾压。

(2)当路堤项面施工至距上路床底面 1m 时,应碾压密实后停止填筑。

(3)填挖方交界处,不应在 1~2 月份施工。

(4)弃土堆的高度一般不应大于 3m,弃土堆坡脚到路堑边坡顶的距离一般不得小于 3m。

问题:

1.说明放弃 B、C 弃土场的理由。

2.填写出表 2 中虚框中的数据。(复制表中虚框内的表格作答,计算结果保留整数)

3.按费用经济原则,计算 A、D 两个弃土场的弃土数量。(弃方数量按天然密实方计,单位:m3,计算结果保留整数)

4.逐条判断 1~2 月份施工措施是否正确?并改正错误。

案例(三)

【背景资料】

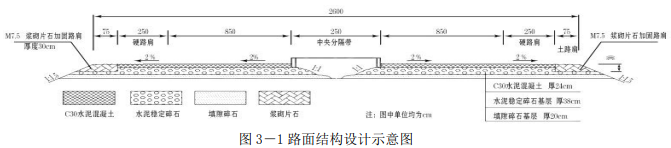

某施工单位在北方平原地区承建了一段长 22km 的双向四车道高速公路的路基、路面工程,该工程路面结构设计示意图如图 3-1 所示。

图 3-1 路面结构设计示意图

施工中发生如下事件:

事件一:施工单位进场后采用活动板房自建驻地项目部,驻地生活用房建设时充分考虑以人为本的理念:驻地办公用房面积考虑了下列各个部(或室)的要求:项目经理室、书记办公室。项目副经理办公室、各职能部门办公室(质检部、合同部、技术部、财务部、安全部等)、综合办公室、医务室、保安室、档案资料室、打印复印室。

事件二:施工单位在基层施工前,进行了各项标准试验,包括标准击实试验、B 试验验、混合料的配合比试验、结构强度试验等,其中路面基层无机结合料稳定材料配合比设计流程图如图 3-2 所示。

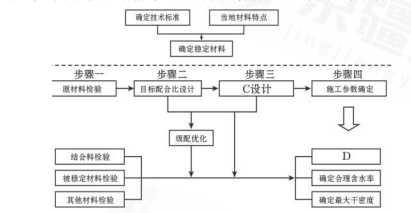

图 3-2 无机结合料稳定材料配合比设计流程图

事件三:施工单位进行无机结合料稳定材料的配合比设计后,将试验报告及试验材料提交监理工程师中心试验室审查批准。监理工程师审查试验报告后,即肯定并签认了施工单位的标准试验参数。

事件四:施工单位为加强对工地试验室的管理,制定了《试验、检测记录管理办法》及相关试验管理制度,现部分摘录如下:

(1)工地试验室对试验、检测的原始记录和报告应印成一定格式的表格,原始记录和报告要实事求是,字迹清楚,数据可靠,结论明确。同时应有试验、计算、复核、负责人签字及试验日期,并加盖项目公章。

(2)工程试验、检测记录应使用签字笔填写,内容应填写完整,没有填写的地方应划“—”不能留空。

(3)原始记录如果需要更改,作废数据应采用涂改液涂改,并将正确数据填在上方,同时加盖更改人印章。

【问题】

1.写出图 3-1 中 A 的名称及图 3-2 中检测参数 3 可采用的试验方法。

2.补充事件一中驻地办公用房面积考虑时缺少的部(或室)。

3.写出事件二中 B 试验的名称以及图 3-2 步骤三种 C 设计、步骤四中 D 参数的名称。

4.判断事件三中监理工程师做法是否正确,如果正确,说明理由;如果错误,改正错误之处。

5.逐条判断事件四中《试验、检测记录管理办法》摘录内容是否正确,并改正错误。

案例(四)

【背景资料】

某高速公路隧道右洞,起讫桩号为 YK52+626~YK52+875,工程所在地常年多雨,地质情况为粉质黏土,中-强风化板岩为主,节理裂隙发育,围岩级别为 V 级。该隧道 YK52+62~YK52+740 段原设计为暗洞,长 114m,其余为明洞,长 135m,明洞开挖采用的临时边坡坡率为 10.3,开挖深度为 12~15m,YK52+740~YK52+845 明洞段左侧山坡高且较陡,为顺层边坡,岩层产状为 N130°W∠45°。隧道顶地表附近有少量民房。

隧道施工发生如下事件:

事件一:隧道施工开工前,施工单位向监理单位提供了施工安全风险评估报告,在 YK52+875~YK52+845段明洞开挖施工过程中,临时边坡发生了滑塌。经有关单位现场研究,决定将后续 YK52+845~YK52+740段设计方案调整为盖挖法,YK52+785 的盖挖法横断面设计示意图如图 4-1 所示,盖挖法施工流程图如图4-2 所示. 事件二:在采用盖挖法施工前,监理单位要求再次提供隧道施工安全风险评估报告,施工单位已提供过为由,予以拒绝。

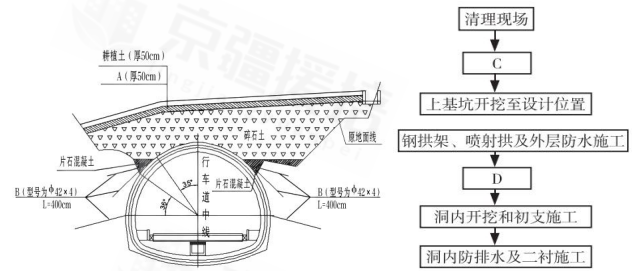

图 4-1 盖挖法横断面设计示意图(YK52+785)图 4-2 盖挖法施工流程图

事件三:施工单位对盖挖法方案相对于明挖法方案的部分施工费用进行了核实对比,如表 4 所示。其中,挖石方费用增加了 55.17 万元,砂浆锚杆费用减少了 42.53 万元,φ42 锁脚锚杆费用增加了 25.11 万元。

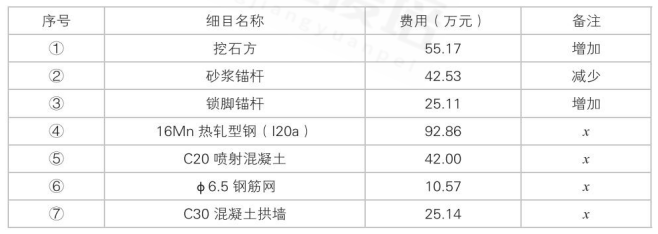

表 4 挖盖法相对于明挖法的费用变化值表

【问题】

1.结合地质信息,判断本项目是否需要编制专项施工方案,是否需专家论证及审查,并分别说明理由。

2.结合本项目说明盖挖法相较于明挖法的优点。

3.写出图 4-1 中填筑层 A 的材质名称、设施 B 的名称,以及 A 和 B 的作用。

4.写出图 4-2 中工序 C 和工序 D 的名称。

5.事件二中,施工单位的做法是否正确?说说理由。

6.分别指出表 4 中④-⑦项备注中的“x”是增加还是减少,以及差异费用的合计值。(单位:万元,计算结果保留 2 位小数)。

案例(五)

【背景资料】

某特大桥主桥为连续刚构桥,桥跨布置为(75+6×20+75)m,桥址区地层从上往下一次为洪积土、第四系河流相的粘土、亚粘土及亚砂土、砂卵石土、软岩。主桥均采用钻孔灌注桩基础,每墩位 8 根桩,对称布置。其中 1#、9#墩桩径均为Φ1.5m,其余各墩桩径为Φ1.8m,所有桩长均为 72m。

施工中发生如下事件:

事件一:该桥位处主河槽宽度为 270m,4#~6#桥墩位于主河槽内,主桥下部结构施工在枯水季节完成,最大水深 4.5m。考虑到季节水位与工期安排,主墩搭设栈桥和钻孔平台施工,栈桥为贝雷桥,分别位于河东岸和河西岸,自岸边无水区分别架设至主河槽各墩施工平台,栈桥设计宽度 6m,跨径均为 12m,钢管桩基础,纵梁采用贝雷衍架、横梁采用工字钢,桥面采用 8mm 原钢板,栈桥设计承载能力为 60t,施工单位配备有运输汽车、装载机、切割机等设备用于栈桥施工。

事件二:主桥共计 16 根Φ1.5m 与 56 根Φ1.8m 钻孔灌注桩,均采用同一型号回旋钻机 24 小时不间断施工,钻机钻进速度均为 1.0m/小时。钢护筒测量定位与打设下沉到位另由专门施工小组负责,钻孔完成后,每根桩的清孔、下放钢筋笼,安放灌注混凝土导管、水下混凝土灌注、钻机移位及钻孔施工安全,考虑两个钻孔方案,方案一每个墩位安排 2 台钻机同时施工;方案二每个墩位只安排 1 台钻机施工。

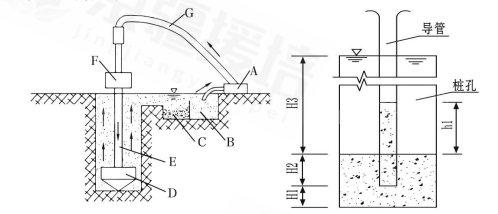

事件三:钻孔施工的钻孔及泥浆循环系统示意图如图 5-1 所示,其中 D 为钻头、E 为钻杆、F 为钻机回转装置,G 为输送管,泥浆循环如图中箭头所示方向。

事件四:3#墩的,1#桩基钻孔及清孔完成后,用测深锤测的孔底至钢护筒顶面距离为 74m。水下混凝土灌注采用直径为 280mm 的钢导管,安放导管时,使导管底口距离孔底 30cm,此时导管总长为 76m,由 1.5m、2m、3m 三种型号的节段连接而成。根据《公路桥涵施工技术规范》要求,必须保证首批混凝土导管埋置深度为 1.0m,如图 5-2 所示,其中 H1 为桩孔底至导管底端距离,H2 为首批混凝土导管埋置深度,H3 为水头(泥浆)顶面至孔内混凝土顶面距离,h1 为导管内混凝土高出孔内泥浆面的距离。

事件五:3#墩的 1#桩持续灌注 3 个小时后,用测深锤测的混凝土顶面至钢护筒顶面距离为 47.4m,此时已拆除 3m 导管 4 节、2m 导管 5 节。

图 5-1 钻孔泥浆循环系统示意图 图 5-2 混凝土灌注示意图

事件六:某桩基施工过程中,施工单位采取了如下做法:

(1)钻孔过程中,采用空心钢制钻杆。

(2)水下混凝土灌注前,对导管进行压气试压试验。

(3)泵送混凝土中掺入泵送剂或减水剂,缓凝剂。

(4)灌注混凝土过程中注意测量混凝土顶面高程,灌注至桩顶设计标高时即停止施工。

(5)用于桩身混凝土强度评定的混凝土试件置于桩位处现场,与工程桩同条件养护。

【问题】

1.事件一种,补充栈桥施工必须配置的主要施工机械设备。结合地质水文情况,本栈桥施工适合采用哪两种架设方法?

2.针对事件二,不考虑各桩基施工工序搭接,分别计算两种方案主桥桩基础施工的总工期,应该选择哪一种方案施工?

3.写出图 5-1 中设备或设施 A、B、C 的名称与该回旋钻机的类型。

4.事件四中,计算 h1 与(单位 m)与首批混凝土数量(单位 m3)(计算结果保留 2 位小数,π取 3.14)

5.计算并说明事件五中导管埋置深度是否符合《公路桥涵施工技术规范》规定?

6.事件六中,逐条判断施工单位的做法是否正确,并改正错误。

2017 年一级建造师《公路工程管理与实务》参考答案

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)

1.A

【解析】考核路堑开挖使用条件,横向针对路堑比较短的。只能在 AB 中选择,单层因此不是很深,是浅而短的选 A 不能选 B。

2.C

【解析】除了 C 均属于骨架防护。C 属于圬工防护。

(1)植物防护:种草、铺草皮、植树。

(2)骨架植物防护:浆砌片石(或混凝土)骨架植草、水泥混凝土空心块护坡、锚杆混凝土框架植草。

(3)圬工防护:喷浆、喷射混凝土、干砌片石护坡、浆砌片(卵)石护坡、浆砌片石护面墙、锚杆钢丝网喷浆或喷射混凝土护坡、封面、捶面。

3.B

【解析】在进行道路中线施工放样之前,首先要计算出线路上里程桩的坐标,然后才能用 GP5-RTK 的放样功能解算放样点的平面位置。

4.B

【解析】ACD 均属于无机结合料基层,属于刚性基层。

5.D

【解析】A 间断级配 B 半开级配。只有 D 是开级配。半开级配沥青混合料:由适当比例的粗集料、细集料及少量填料(或不加填料)与沥青拌和而成,压实后剩余空隙率在 10%以上的半开式改性沥青混合料。代表类型有改性沥青稳定碎石,用 AM 表示。开级配沥青混合料:矿料级配主要由粗集料组成,细集料和填料较少,采用高粘度沥青结合料粘结形成,压实后空隙率大于 15%的开式沥青混合料。代表类型有排水式沥青磨耗层混合料,以 OGFC 表示;另有排水式沥青稳定碎石基层,以 ATPCZB 表示。间断级配沥青混合料:矿料级配组成中缺少 1 个或几个档次而形成的级配间断的沥青混合料。代表类型有沥青玛蹄脂碎石混合料SMA。

6.C

【解析】施工流程为 C 选项。

7.D

【解析】浆砌石拱桥,须待砂浆强度达到设计强度标准值的 85%,如设计另有规定,应按照设计规定执行。

8.D

【解析】当掺用掺合料较多时,除应满足强度要求外,还应进行钢筋锈蚀及混凝土碳化试验。

9.A

【解析】裸塔浇筑主要采用翻模、滑膜、爬模施工方法。

10.C

【解析】A 常见,B 用在长的隧道,D 用在较长隧道。

11.B

【解析】“S”曲线是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化曲线。一般在图上标注有一条计划曲线和实际支付曲线,实际线高于计划线则实际进度快于计划,否则就慢;曲线本身的斜率也反映进度推进的快慢。有时,为反映实际进度另增加一条实际完成线(支付滞后于完成)。在公路工程中,常常将“S”曲线和横道图合并于同一张图表中,称之为“公路工程进度表”,既能反映各分部(项)工程的进度,又能反映工程总体的进度。

12.A

【解析】中央分隔带绿化的实测项目有:苗木规格与数量、种植穴规格、土层厚度、苗木间距、苗木成活率(△)、草坪覆盖率。金属结构声屏障的实测项目有:降噪效果(△)、与路肩边线位置偏移、顶面高程、金属立柱中距、金属立柱竖直度、镀(涂)层厚度、屏体厚度、屏体宽度、高度。

13.C

【解析】孔内爆破作业应专门设计,采用浅眼松动爆破法,并应严格控制炸药用量.炮眼附近孔壁应加强防护或支护。孔深不足 10m,孔口应做覆盖防护。爆破作业的安全管理应按照现行《爆破安全规程》GB6722中的有关规定执行。爆破前,相邻桩孔人员必须撤离。

14.D

【解析】防护栏杆应能承受 1000N 的可变荷载。

15.A

【解析】属于投标阶段估算的工程量。计日工清单是用来处理一些附加的或小型的变更工程计价的,清单中计日工的数量完全是由业主虚拟的,用以避免承包人在投标时计日工的单价报得太离谱,有了计日工清单会使合同管理很方便。

16.C

【解析】监理人仅能就分包工程施工发布的指示发给承包人。

17.C

【解析】便道路面最低标准应采用泥结碎石或级配碎石。在条件允许的情况下,便道路面可采用隧道洞渣或矿渣铺筑。特大桥、隧道洞口、拌和站和预制场等大型作业区进出便道 200m 范围路面宜采用不小于 20cm厚的 C20 混凝土硬化。

18.C

【解析】凿岩台机是隧道及地下工程采用钻爆法施工的一种凿岩设备

19.D

【解析】A 应>10m,BC 需要专项方案不需要专家论证。D 符合题意。

20.C

【解析】A 应>100m,B 是分级的并非一次实施,D 特长隧道、长隧道必须要配置监控设施。

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)

21.ABDE

【解析】粉煤灰路堤一般由路堤主体部分、护坡和封顶层以及隔离层、排水系统等组成,其施工步骤与土质路堤施工方法相类似,仅增加了包边土和设置边坡盲沟等工序。

22.ABCD

【解析】路基施工中压实度不能满足质量标准要求,甚至局部出现“弹簧”现象,主要原因是:(1)压实遍数不合理。(2)压路机质量偏小。(3)填土松铺厚度过大。(4)碾压不均匀,局部有漏压现象。(5)含水量大于最佳含水量,特别是超过最佳含水量两个百分点,造成弹簧现象。(6)没有对上一层表面浮土或松软层进行处治。(7)土场土质种类多,出现异类土壤混填;尤其是透水性差的土壤包裹透水性好的土壤,形成了水囊,造成弹簧现象。(8)填土颗粒过大(C>10cm),颗粒之间空隙过大,或采用不符合要求的填料(天然稠度小于 1.1,液限大于 40,塑性指数大于 18)。

23.BE

【解析】石灰稳定土基层裂缝的主要防治方法(1)改善施工用土的土质,采用塑性指数较低的土或适量掺加粉煤灰。(2)掺加粗粒料,在石灰土中适量掺加砂、碎石、碎砖、煤渣及矿渣等。(3)保证拌和遍数。控制压实含水量,需要根据土的性质采用最佳含水量,避免含水过高或过低。(4)铺筑碎石过渡层,在石灰土基层与路面间铺筑一层碎石过渡层,可有效避免裂缝。(5)分层铺筑时,在石灰土强度形成期,任其产生收缩裂缝后,再铺筑上一层,可有效减少新铺筑层的裂缝。(6)设置伸缩缝,在石灰土层中,每隔 5~10m 设一道缩缝。

24.ADE

【解析】地下连续墙是采用膨润土泥浆护壁,地下挡土墙墙体刚度大,主要承受竖向和侧向荷载,通常既要作为永久性结构的一部分,又要作为地下工程施工过程中的防护结构,因此,设计时应计算在施工期间及使用各个阶段、各种支承条件下的墙体内力。作用在墙体上的荷载,除自重外,主要有水压力、土压力、地震力以及上部荷载,施工荷载等。

25.AE

【解析】锚碇是悬索桥的主要承重构件,主要抵抗来自主缆的拉力,并传递给地基基础,按受力形式的不同可分为重力式锚碇、隧道式锚碇等。重力式锚碇依靠自身巨大的重力抵抗主缆拉力,隧道式锚碇的锚体嵌入地基基岩内,借助基岩抵抗主缆拉力,隧道式锚碇只适合在基岩坚实完整的地区。

26.AB

【解析】(1)隧道穿过断层及其破碎带,或在薄层岩体的小褶曲、断层错动发育地段,一经开挖,潜在应力释放快、围岩容易失稳,小则引起围岩掉块、塌落,大则引起塌方。当通过各种堆积体时,由于结构松散,颗粒间无胶结或胶结差,开挖后引起坍塌。在软弱结构面发育或泥质充填物过多,均易产生较大坍塌。(2)隧道穿越地层覆盖过薄地段,如在沿河傍山、偏压地段、沟谷凹地浅埋和丘陵浅埋地段极易发生塌方。

27.ABC

【解析】(1)潮湿场所和直埋于地下时应采用厚壁钢管,干燥场所应采用薄壁钢管。(2)钢管的内壁、外壁均应做防腐处理。钢管不应有折扁和裂缝,管内应无铁屑及毛刺,切断口应平整,管口应光滑。(3)镀锌钢管和薄壁钢管应采用螺纹连接或套管紧定螺钉连接。(4)明配钢管或暗配镀锌钢管与盒(箱)连接应采用锁紧螺母或护套帽固定,与设备连接时,应敷设到设备的接线盒内,管口与地面的距离宜大于 200mm。(5)镀锌钢管的跨接接地线宜采用专用接地线、卡跨接。

28.ACE

【解析】塔柱的实测项目有:混凝土强度(△)、塔柱底偏位、倾斜度(△)、外轮廓尺寸、壁厚、锚固点高程、孔道位置(△)、预埋件位置。

29.BCDE

【解析】全部必需的模板、脚手架、装备、机具和联结螺栓、垫圈等其他材料,应包括在其他支付项目中,不单独计量。钢筋、钢板或型钢计量时。应按图纸或其他资料标示的尺寸和净长计算。搭接、接头套筒、焊接材料、下脚料和定位架立钢筋等,则不予计算,故 E 选项正确。拌合设备的安装、拆除均包括在相应工程项目中,不另行计量,故 D 选项正确。

30.ABDE

【解析】属于下列情况之一的,应当作为废标处理:(1)投标文件未经法定代表人或者其授权代理人签字,或者未加盖投标人公章;(2)投标文件字迹涤草、模糊,无法辨认;(3)投标人对同一标段提交两份以上内容不同的投标文件,未书面声明其中哪一份有效;(4)投标人在招标文件未要求选择性报价时,对同一个标段,有两个或两个以上的报价;(5)投标人承诺的施工工期超过招标文件规定的期限或者对合同的重要条款有保留;(6)投标人未按招标文件要求提交投标保证金;(7)投标文件不符合招标文件实质性要求的其他情形。

三、案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各 30 分)

案例(一)

1.(1)路基挖方按原单价结算的工程量:60000×(1+25%)=75000m3。

路基挖方按新单价结算的工程量:90000-75000=15000m3。

路基挖方总价:75000×15+15000×14=1335000 元。

(2)边沟人工清淤挖运不予计价。

理由:此项工作出现在 207-1-d 中,按照规定,已经列出的工程量清单,只是没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。

3.事件 2 中,承包商可以获得索赔补偿工期 6d,无法获得窝工补偿(或窝工补偿为零)。

事件 3 中,承包商可以索赔工期 10d。

4.业主可以向承包商索赔:重新检验费和监理加班费。

案例(二)

1.(1)B 弃土场靠近古滑坡,易扰动古滑坡。

(2)C 弃土场位于水库尾端,易对水库造成污染。

(3)弃方量大的路段分别靠近 A、D 弃土场,B、C 弃土场运距较远。

(4)B、C 弃土场地处水田段或旱地段,占用耕地。

3.大桥前后的土石分开调配,大桥前的土石方应在桥前处理。桥后的土石方在桥后处理,在横向调配后进行纵向调配,解决填缺,K3+410~K4+213 挖余量大(21344m

3),且离 A 弃土场近,可将 A 弃土场弃满,

剩余土方弃至 D 弃土场。

纵向调运数量=5000×(1.16+0.03)=5950m3。

挖余总数量=11948+4872+17284+4060=38164m3。

A 弃土场的弃土数量=15000×1.05=15750m3。

D 弃土场的弃土数量=38164-15750-5950=16464m3。

4.(1)正确。

(2)错误。“当路堤顶面施工至距上路床底面 1m 时”改为“当路堤顶面施工至距路床底面 1m 时”。

(3)正确。

(4)正确。

案例(三)

1.A-中央分隔带。参数 3(最大干密度)用重型击实方法或振动压实方法。

2.项目总工程师办公室、各职能部门办公室、试验室、会议室。

3.B-集料的级配试验;C-生产配合比设计;D-结合料剂量。

4.不正确。正确做法:监理工程师中心试验室应在承包人进行标准试验的同时或以后,平行进行复核试验,以肯定、否定或调整承包人标准试验的参数或指标。

5.(1)错误,正确说法:应该加盖试验专用公章。

(2)正确。

(3)错误。正确说法:原始记录如果需要更改,作废数据应划两条水平线;并将正确数据填在上方,同时加盖更改人印章。

案例(四)

1.需要编制专项施工方案,理由:该地质是以粉质粘土、中-强风化板为主,节理裂隙发育,围岩级别为V 级属于不良地质隧道。需要进行专家论证、审查,理由:该隧道围岩级别为 V 级,其连续长度占总隧道长度 10%以上且连续长度超过 100m(该隧道长度为 249m);隧道上部存在需要保护的建筑物地段(隧道顶地表附近有少量民房)。

2.围护结构变形小,能够有效控制周围土体的变形和地表沉降,有利于保护邻近建筑物和构筑物;基坑底部土体稳定,隆起小,施工安全。

3.A 一水泥或者石灰稳定土,起防水、隔离的作用。B 一锁脚锚杆,起加固、防止拱脚收缩和掉拱等作用。

4.C 一周边截、排水设施施工,D 一回填碎石土。

5.不正确。公路桥梁和隧道工程施工安全风险评估应遵循动态管理的原则,当工程设计方案、施工方案、工程地质、水文地质、施工队伍等发生重大变化时,应重新进行风险评估。该设计方案进行了变更,所以施工单位应该重新提交风险评估报告。

6.④16Mn 热轧型钢(I20a)是增加,⑤C20 喷射混凝土是增加的,⑥p6.5 钢筋网是增加,⑦C30 混凝土拱墙是增加。

费用合计:55.17-42.53+25.11+92.86+42.00+10.57+25.14=208.32 万元

案例(五)

1.起重机、电焊机。悬臂推出法、履带吊机架设法。

2.一共 9 个墩,单机作业一根桩钻孔耗时 72÷1=72 小时(3 天),从清空到成桩需要 2 天(48 小时),所以一根桩从桩孔到成桩共需要 5 天。

方案一,每个墩安排 2 台,则总共使用 5 天×8 根÷2 台×3=60 天

方案二,每个墩安排 1 台,则总共使用 5 天×8 根×2=80 天,此时第二次有 3 台闲置。

故选第一种方案。

3.A 一泥浆机,B 一泥浆槽,C 一沉淀池。正循环回转机。

4.H3=74-1-0.3=72.7m。

h1=(72.7×1.2)/2.4=36.35m。

首批混凝土数量Ⅴ=(3.14×1.82×1.3)/4+(3.14×0.282×36.35)/4=5.54m3。

5.导管埋置深度 h=(74-47.4-0.3)-(3×4-2×5)=4.3m。

《公路桥涵施工技术规范》规定中导管埋置深度 2-6m。4.3m 小于 2~6m,故符合规定。

6.(1)正确。

(2)错误。水下混凝土灌注前,对导管进行水密承压试验和接头抗拉试验,严禁压气试压试验。

(3)正确。

(4)错误。灌注的桩顶标高应比设计高出一定高度,一般为 0.5~1.0m,以保证混凝土强度,多余部分接桩前必须凿除,桩头应无松散层。

(5)正确。

课程简章方案

    京疆援培网校一级建造师考试辅导网络课程携手资深专家名师团队精心打造,针对不同阶段不同需求的考生设计了多种课程教学方案,考生可根据自身学习需求选择适合自己的课程,课程方案具体如下:

    2023年一级建造师考试辅导VIP班网络课程简章

    2023年一级建造师考试拔高冲刺班网络课程简章

    2023年一级建造师考试巧练刷题班网络课程简章

    2023年一级建造师考试基础无忧班网络课程简章

    2023年一级建造师考试启航精讲全科班网络课程简章

    2023年一级建造师考试单科突破班网络课程简章
