2023年二级建造师执业资格考试《机电工程管理与实务》真题及答案(1天考3科版一)
京疆援培二级建造师考试培训教研组在2023年度考试结束后整理了《机电工程管理与实务》(1天考3科版,6月4日第一场)真题及答案解析,以供考生考后估分之用。
1.安装现场的过盈等部件的装配,主要采用()。
A.加热伸长法
B.加热装配法
C.液压拉伸法
D.测量伸长法
【答案】B(本答案非官方发布,仅供参考)
【解析】过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法,而在安装现场,主要采用加热装配法。
2.10kV真空断路器交接试验的内容不包括()。
A.介质损耗因数
B.交流耐压试验
C.触头弹跳时间
D.分合闸同期性
【答案】A(本答案非官方发布,仅供参考)
【解析】真空断路器的交接试验内容:测量绝缘电阻,测量每相导电回路电阻,交流耐压试验,测量断路器的分合闸时间,测量断路器的分合闸同期性,测量断路器合闸时触头弹跳时间,测量断路器的分合闸线圈绝缘电阻及直流电阻,测量断路器操动机构试验。
3.关于绝热结构防潮层施工的说法,正确的是()。
A.室外施工宜在阳光暴晒中进行
B.防潮层外侧应用钢带捆扎固定
C.设备筒体的防潮层应连续施工
D.封口处待试运完毕后进行封闭
【答案】D(本答案非官方发布,仅供参考)
【解析】热处理之后进行压力试验,A错。
脆性材料严禁使用气体进行试验,B错。
试验过程发现泄漏时,不得带压处理,C错。
4.下列设备中,属于汽轮机系统设备的是()。
A.凝汽器
B.水冷壁
C.省煤器
D.引风器
【答案】A(本答案非官方发布,仅供参考)
【解析】汽轮发电机系统设备主要包括:汽轮机、发电机、励磁机、凝汽器、除氧器、加热器、给水泵、凝结水泵和真空泵等。
水冷壁、省煤器、引风器均属于锅炉设备。
5.卧式容器安装水平度的测量基准是()。
A.设备基础的中心线
B.设备两侧水平方位线
C.设备基础的上表面
D.设备预埋板的上表面
【答案】B(本答案非官方发布,仅供参考)
【解析】卧式容器:设备两侧水平方位线作为安装标高和水平度测量的基准。
6.关于质量流量计安装的说法,正确的是()。
A.测量气体介质时的箱体管应置于管道下方
B.测量液体介质时的箱体管应置于管道上方
C.在垂直管道中被测流体的流向应自上而下
D.应安装于被测流体完全充满的水平管道上
【答案】D(本答案非官方发布,仅供参考)
【解析】测量气体,箱体管位于管道上方,A错。
测量液体,箱体管位于管道下方,B错。
在垂直管道中的流体流向应自下而上,C错。
7.敞口水箱满水试验的静置观察时间至少是()。
A.12h
B.24h
C.36h
D.48h
【答案】B(本答案非官方发布,仅供参考)
【解析】敞口水箱安装前应做满水试验,静置24h观察,应不渗不漏。
8.关于照明配电箱中每个单相分支回路安装要求的说法,正确的是()。
A.组合灯具电流不宜超过30A
B.每一回路电流不宜超过20A
C.吸顶灯具数量不宜超过30个
D.LED光源数量可以超过60个
【答案】D(本答案非官方发布,仅供参考)
【解析】照明配电箱内每一单相分支回路的电流不宜超过16A,灯具数量不宜超过25个。大型建筑组合灯具每一单相回路电流不宜超过25A,光源数量不宜超过60个(当釆用LED光源时除外)。
组合灯具电流不宜超过25A,A错。
每一回路电流不宜超过16A,B错。
吸顶灯具数量数量不宜超过25个,C错。
9.镀锌钢板风管的部件安装时,应单独设置支吊架的是()。
A.边长630mm的三通
B.消声器
C.边长500mm的弯头
D.送风口
【答案】B(本答案非官方发布,仅供参考)
【解析】边长(直径)大于1250mm的弯头和三通应设置独立的支吊架,AC错。
支、吊架不宜设置在风口、阀门、检查门及自控装置处,D错。
消声器、静压箱安装时,应单独设置支吊架,固定牢固。
10.建筑智能化工程中,给水监控系统应检测的数量是()。
A.5%
B.10%
C.50%
D.100%
【答案】D(本答案非官方发布,仅供参考)
【解析】给水和中水监控系统应全部检测;排水监控系统应抽检50%,且不得少于5套,总数少于5套时应全部检测。
11.下列仓库中,能使用消火栓灭火系统的是()。
A.储存碳化钙的仓库
B.储存锌粉的仓库
C.储存低亚硫酸钠的仓库
D.储存纤维的仓库
【答案】D(本答案非官方发布,仅供参考)
【解析】储存锌粉、碳化钙、低亚硫酸钠等遇水燃烧物品的仓库不得设置室内外消防给水。
12.自动人行道进场验收时,必须有型式试验报告复印件的部件是()。
A.踏板
B.护壁板
C.盖板
D.围裙板
【答案】A(本答案非官方发布,仅供参考)
【解析】自动扶梯设备进场验收:
设备技术资料必须提供梯级或踏板的型式试验报告复印件,对公共交通型自动扶梯、自动人行道应有扶手带(胶带)的断裂强度证书复印件。
13.关于机电工程投标文件编制要求的说法,错误的是()。
A.应考虑企业所在地的资源信息价格
B.应对比竞争对手资源和类似业绩
C.应了解业主资金情况和关注重点
D.应突出企业的技术创新和成本优势
【答案】A(本答案非官方发布,仅供参考)
【解析】对招标的机电工程应认真调研的重点包括:
1)工程所在地的地方法律法规及特殊政策;
2)工程所在地的资源情况,包括劳动力资源、材料设备供应情况(含价格)、当地市场的设备租赁情况(货源及价格)、当地的施工条件等;A错误。
3)工程投资方的资金落实情况以及对工程项目如工期、质量、成本等的关注重点;
4)工程竞争对手的状况,尤其是经验、业绩、技术水平、当地的资源等;
5)招标工程的特点、难点、社会影响力以及参与各方情况;
6)对拟分包的专业承包公司的考察,重点是资质、价格、技术及业绩等;
7)参加现场踏勘与标前会议交底和答疑。
14.分包工程完工后,组织竣工验收的单位是()。
A.建设单位
B.监理单位
C.总包单位
D.分包单位
【答案】B(本答案非官方发布,仅供参考)
【解析】施工单位在自检评定后,填写竣工验收报验单,由总监理工程师组织各专业监理工程师进行竣工预验收,预验收的方法、程序、要求等均与工程竣工验收相同。
15.下列施工协调内容,属于施工单位内部协调的是()。
A.施工图纸设计交底
B.监理要求的施工整改
C.施工机具优化配置
D.业主提供的设备验收
【答案】C(本答案非官方发布,仅供参考)
【解析】内部沟通协调的主要内容中施工生产资源配备的协调包括:(1)人力资源的合理配备,人员岗位分工及相互协作。
(2)设备和材料的有序供应,根据项目总体进度安排,协调相应加工订货周期和到场时间。
(3)施工机具的优化配置,配备满足工程需要的施工机具,科学有效地提高生产效率。
(4)资金的合理分配,资金配备的协调。
16.下列降低项目成本的措施中,属于组织措施的是()。
A.合理的布置施工现场
B.确定合理的工作流程
C.提高施工劳动生产率
D.提升机械设备利用率
【答案】B(本答案非官方发布,仅供参考)
【解析】降低项目成本的组织措施:
(1)首先,组建强有力的工程项目部,配备经验丰富、能力强的项目经理。
(2)项目部应将成本责任分解落实到各个岗位、落实到专人,对成本进行全过程、全员、动态管理,形成一个分工明确、责任到人的成本管理责任体系。
(3)确定合理的工作流程,在科学管理的基础之上,完善各项规章制度,明确各项工作要求,准确、完整地传递相关信息。
17.下列关于联动运行时责任分工的说法,正确的是()。
A.建设单位审批联动试运行方案
B.监理单位负责岗位操作的监护
C.施工单位负责提供试运行资源
D.生产部门负责指挥联动试运行
【答案】A(本答案非官方发布,仅供参考)
【解析】联动试运行责任分工及参加单位
建设单位审批联动试运行方案,A正确。
施工单位负责岗位操作的监护,B错。
建设单位负责提供试运行资源,C错。
建设单位组织指挥,D错。
18.下列关于发包人支付进度款的说法,错误的是()。
A.逾期未签发进度款支付证书,视为承包人的支付申请已被认可
B.逾期未签发进度款支付证书,承包人有权利发出催告付款通知
C.逾期未支付工程款,承包人可催告,但无权要求支付延迟利息
D.逾期未支付工程款,导致赶工费用,应承担承包人的合理利润
【答案】C(本答案非官方发布,仅供参考)
【解析】进度款审核与支付
(1)发包人应在收到承包人进度款支付申请后的14天内,根据计量结果和合同约定对申请内容予以核实,确认后向承包人出具进度款支付证书。
(2)若发包人逾期未签发进度款支付证书,则视为承包人提交的进度款支付申请已被发包人认可,承包人可向发包人发出催告付款的通知,发包人应在收到通知的14天内,按照承包人支付申请的金额向承包人支付进度款。
(3)发包人应在签发进度款支付证书后的14天内,向承包人支付进度款。
(4)发包人未按前款规定支付进度款的,承包人可催告发包人支付,并有权获得延迟支付的利息;发包人在付款期满后的7天内仍未支付的,承包人可在付款期满的第8天起暂停施工。发包人应承担由此增加的费用和延误的工期,向承包人支付合理利润,并承担违约责任。
19.施工单位出具工程质量保修书的时间是()。
A.竣工验收合格时
B.竣工预验收时
C.竣工验收备案时
D.竣工预结算时
【答案】A(本答案非官方发布,仅供参考)
【解析】保修期限
根据《建设工程质量管理条例》的规定,建设工程在正常使用条件下的最低保修期限为:建设工程的保修期自竣工验收合格之日起计算。
20.关于管道压力试验的说法,正确的是()。
A.管道热处理前进行压力试验
B.脆性管道可用气体进行试验
C.试验中发现泄漏可带压处理
D.试验结束拆除临时约束装置
【答案】D(本答案非官方发布,仅供参考)
【解析】热处理之后进行压力试验,A错。
脆性材料严禁使用气体进行试验,B错。
试验过程发现泄漏时,不得带压处理,C错。
21.下列绝缘材料中,属于有机绝缘材料的有()
A.蚕丝
B.硫磺
C.树脂
D.石棉
E.棉纱
【答案】A,C,E(本答案非官方发布,仅供参考)
【解析】(2)有机绝缘材料:有矿物油、虫胶、树脂、橡胶、棉纱、纸、麻、蚕丝和人造丝等,大多用于制造绝缘漆、绕组和导线的被覆绝缘物等。
22.下列石油化工设备中,属于动设备的有()。
A.干燥设备
B.混合设备
C.换热设备
D.反应设备
E.储运设备
【答案】A,B,E(本答案非官方发布,仅供参考)
【解析】动设备包括:压缩机、粉碎设备、混合设备、分离过滤设备、制冷设备、干燥设备、包装设备、输送设备、储存设备、成型设备等。
23.自动跟踪光电接收靶激光水准仪的优点有()
A.方向性好
B.发射角大
C.明亮度高
D.红色可见
E.准直导向
【答案】A,C,D,E(本答案非官方发布,仅供参考)
【解析】除具有普通水准仪的功能外,尚可作准直导向之用。如在水准尺上装自动跟踪光电接收靶,即可进行激光水准测量。
利用激光束方向性好、发射角小、亮度高、红色DE可见等优点,形成--条鲜明的准直线,作为定向定位的依据。
24.下列起重机中,属于臂架型的有()
A.门式起重机
B.塔式起重机
C.铁路起重机
D.桅杆起重机
E.桥式起重机
【答案】B,C,D(本答案非官方发布,仅供参考)
【解析】臂架型起重机共分11个类别,主要有:门座起重机和半门座起重机、塔式起重机、流动式起重机、铁路起重机、桅杆起重机、悬臂起重机等。
25.铝质容器的焊接宜选用()
A.钨极气体保护焊
B.氧乙炔
C.等离子焊
D.焊条手工焊
E.氩弧焊
【答案】A,D,E(本答案非官方发布,仅供参考)
【解析】(2)《压力容器焊接规程》NB/T47015--2011中“5.铝制压力容器焊接规程适用焊接方法范围:气焊、钨极气体保护焊、熔化极气体保护焊、等离子弧焊。所述气体保护焊”均是指氩弧焊。
26.下列计量仪器设备中,应纳入固定资产管理的有()
A.精密分析天平
B.X射线探伤机
C.电信号发生器
D.超声波探伤仪
E.超声波测厚仪
【答案】A,B,D,E(本答案非官方发布,仅供参考)
【解析】精度较高,纳入固定资产管理的计量仪器设备,如:精密分析天平、砥码等,X射线探伤机、超声波探伤仪、超声波测厚仪等,应由具备相应资格的人员合理使用,用完遵照该设备使用说明书规定做好维护、保养工作。
27.下列施工现场的用电行为中,不允许的有()
A.擅自迁移用电设备
B.擅自改变用电类别
C.擅自超过约定容量
D.自备电源擅自并网
E.擅自引入供电电源
【答案】B,C,D(本答案非官方发布,仅供参考)
【解析】用电安全规定。
用户用电不得危害供电、用电安全和扰乱供电、用电秩序。施工单位在施工过程中应遵守用电安全规定,不允许有以下行为:
1.擅自改变用电类别。
2.擅自超过合同约定的容量用电。
3.擅自超过计划分配的用电指标。
4.擅自使用已经在供电企业办理暂停使用手续的电力设备,或者擅自启用已经被供电企业查封的电力设备。
5.擅自迁移、更动或者擅自操作供电企业的用电计量装置、电力负荷控制装置、供电设施以及约定由供电企业调度的用户受电设备。
6.未经供电企业许可,擅自引入、供出电源或者将自备电源擅自并网。
28.钢结构工程分项工程划分可依据的是()。
A.焊接
B.栓接
C.涂装
D.绝热
E.防火
【答案】A,B,C,E(本答案非官方发布,仅供参考)
【解析】分项工程可按施工工艺、钢结构制作、钢结构焊接、钢结构栓接、钢结构涂装或钢结构防火划分。
【考察考点】工业安装工程施工质量验收的项目划分和验收程序P373
29.建筑验收检验批质量验收的合格规定包括()。
A.一般项目的质量抽样检验合格
B.施工质量检查记录真实、完整
C.分项工程的观感质量验收合格
D.主控项目的质量抽样检验合格
E.分部工程的主要功能抽查合格
【答案】A,B,D(本答案非官方发布,仅供参考)
【解析】检验批质量验收合格规定:
(1)主控项目和一般项目的质量经抽样检验合格。
(2)具有完整的施工操作依据、质量检查记录。
【考察考点】建筑安装工程施工质量验收的组织与合格规定P381
30.下列属于压力管道的有()。
A.0.2MPa苯乙烯管道,直径DN50
B.0.6MPa氮气管道,直径DN80
C.0.7MPa仪表管道,直径DN25
D.1.6MPa热蒸汽管道,直径DN200
E.2.5MPa原油管道,直径DN600
【答案】A(本答案非官方发布,仅供参考)
【解析】压力管道:是指利用一定的压力,用于输送气体或者液体的管状设备。其范围规定为最高工作压力大于或者等于0.1MPa(表压),介质为气体、液化气体、蒸汽或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体,且公称直径大于或者等于50mm的管道。公称直径小于150mm,且其最高工作压力小于1.6MPa(表压)的输送无毒、不可燃、无腐蚀性气体的管道和设备本体所属管道除外。
31.根据所给材料回答问题。
A公司承接—机电工程项目,承包内容包括通风空调工程,建筑智能化工程,建筑给排水及供暖和消防工程。其中通风空调和供暖工程分包给B公司施工,工程设备(热泵、风机盘管)管材(钢管、塑料管)传感器、阀门等均由A公司采购。其中热泵、风机盘管设备由建设单位指定生产厂家。
施工中,A公司发现以下问题并进行了整改:

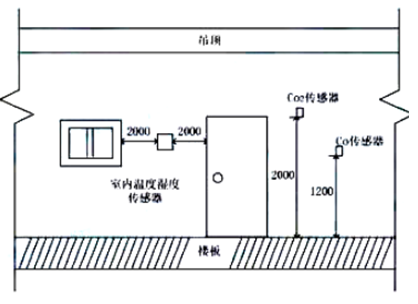

(1)空气传感器安装不符合规范要求,如图1所示。
(2)空调供暖系统的水压试验记录显示钢管在试验压力下稳压5min,压力降不超过0.2Mpa,塑料管在试验压力下稳压1h,压力降不超过0.5Mpa。
竣工验收资料检查时发现施工计量检测登录表内容不完整,登记内容为:计量器具的名称、规格、数量,编号,规定的日期。
工程竣工投入使用2个月后,个别风机盘管噪音过大,经检查是产品质量所致。建设单位要求A公司对所有质量问题风机盘管更换并承担费用,A公司拒绝建设单位的要求。
简答:
1.图1中空气传感器安装应如何整改?写出空气传感器安装位置要求。
2.钢管和塑料管的水压试验检测方法是否正确?说明理由。
3.计量检测登记表还行补充那些内容?
4.A公司拒绝建设单位要求是否合理,风机盘更换费用由谁负责?
【答案】1.暂无,稍后更新。
2.不正确,供暖系统管道水压试验检验方法:钢管及复合管道在系统试验压力下10min内压力降不大于0.02MPa,然后降至工作压力检查,压力应不降,不渗不漏;塑料管道系统在试验压力下稳压1h压力降不超过0.05MPa然后在工作压力1.15倍状态下稳压2h,压力降不超过0.03MPa,连接处不得渗漏。
3.计量检测登记表还行补充那些内容?
解析:检定或校准单位、被检单位(用户)、受检计量器具(器号、型号、准确度)、检定或校准的技术依据、结论或环境条件结果、日期、签发日期、有效日期,以及检定和校准主要标准器和配套设备信息与使用注意事项。
4.A公司拒绝建设单位要求是否合理,风机盘更换费用由谁负责?
解析:不合理,工程设备(风机盘管)均由A公司采购,经检查是产品质量所致,由A公司负责。
【解析】
32.根据所给材料回答问题。
因工厂搬迁建设临时厂房,安装公司承包工程,内容包括整体设备安装,解体设备安装,电气设备安装,管道安装。针对安装中交叉作业频繁,设备安装精细划分,编制专项施工方案。技术负责人要求保证质量和安全,对施工作业形式进行优化后通过审批。

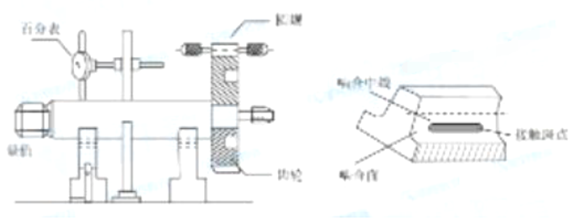

监理对***齿轮检查接触精度,齿轮安装有误差,接触不良。用百分表进行轴承径向测量,记录最大读数和最小之差。安装公司整改,用集中润滑系统润滑,齿轮运转正常。
竣工后,按单位工程进行竣工资料组卷,移交档案,密级保管期限根据临时厂房9年后拆除确定。
简答:
1、说明施工方案的优化目的。施工作业形式有哪些?
2、轴承检查哪些间隙?
3、安装时什么误差会造成齿轮接触斑点?集中润滑系统由哪些部分组成?
4、档案保管期限有哪几种?本工程属于哪种?
【答案】1、暂无,稍后更新。
2、顶间隙,侧间隙,轴向间隙。
3、齿轮啮合间隙过小。
集中润滑通常由润滑站、管路及附件组成润滑系统,通过管道输送定量的有压力的润滑剂到各润滑点。
4、保管期限应根据卷内文件的保存价值在永久保管、长期保管、短期保管三种保管期限。
长期保存。
【解析】
33.根据所给材料回答问题。
某公司项目部承担石油化工项日施工,其中再生塔直轻3.2m、长46.2m、重78.6t。制造厂完成附塔管线和梯平台安装、整体到货。
项目部进场后,编写了专项施工案,拟采用面250t覆带吊为主吊,90t履带吊溜尾,整体吊装。经计算再生搭顶层的梯平台与吊臂最小距离为300mm,吊车站位地基进行压路机压,吊车站位与周围设施的最小距离为600mm。方案编写后报送监理审核,监理认为该方案措施及审批程序不无整。项目部修改并完成相关程序后,专项方案审批通过。
再生塔安装如图4。监理认为垫铁安装存在问题:垫铁间距过大、垫铁6块不符合标准。同时存在其他质量问题,要求整改。
整改后,焊工将地线来在附塔管线法兰上,进行垫铁间点焊时,监理予以制止,还认为焊工应持有《特种设备安全管理和从业人员证》才能作业。
由于作业人员多次出现类似安装质量问题,项目部总工再次对作业人员进行分部分项工程技术交底,重点内容为质量保证指施,项目施工质量验收合格。
问题:
1、塔器吊装方案应进行怎样修改?应补充哪个程序?
2、图4问题应如何整改
3、监理制止焊工的点焊工作和提出焊工持证要求是否正确?
4、分部分项工程技术交底中,应包含哪些质量方面的交底内容?
【答案暂无】
34.根据所给材料回答问题。
菜工程在城市核心区,工期八个月,范围包括建筑给排水,通风与空调,建筑电气和建筑智能化工程,工程采用回定总价合同,合同价3000万元。
合同规定:
1)预付款为合同总价的8%,在工程的第三个月,两个月扣完;
2)工程进度款按月支付80%,且自第一个月起按进度款3%比例扣留质量保修金;
3)工期提前十天以上,一次奖励30万,进场后场地小管道及设备安装采用装配式施工技术。32层冷冻站的一组冷冻模块,如图3所示。
施工五个月,排烟系统镀锌钢板风管制作安装工程量完成了2000m。清单综合单价为600元/m,并对排烟主风管管段进行严密试验,风管允许漏风量计算公式:
低压风管Q150.1056*p0.65
中压风管QM<0.0352*p0.65
高压风管Qhs0.0117*p0.65
工程竣工后,因采用装配式施工技术,高效施工,工期提前了12天,冷冻泵模块儿造成钢消耗增加,施工单位向建设单位提出奖励30万,补偿钢增加费用10万的要求。施工单位按期提交工程竣工结算书。
问题:
1、冷冻管道现场装配常用的连接方式。
2、不考虑其他费用,试计算第5个月排烟系统风管制作安装应支付的进度款。
3、排烟主干风管严密性试验压力如何确定公式选用哪个?写出严密性检验主要部位。
4、施工单位提出工期奖励费和补偿费是否合理?说明理由。
【答案暂无】
