2023年二级建造师执业资格考试《机电工程管理与实务》密押试卷(A)
一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题意,选对每题得 1 分,没选或错选均不得分)。
1.下列关于黑色金属的说法中,不正确的是( )。
A.钢的含碳量一般在 2%以下
B.钢按化学元素可以分为非合金钢、低合金钢和合金钢
C.45 钢表示平均含碳量为 0.45%的优质碳素结构钢
D.碳素结构钢的特性是价格低廉,使用性能优良
2.下列不属于泵的性能参数的是( )。
A.流量 B.出口压力
C.扬程 D.转速
3.采用水准仪和水准尺,只需计算一次水准仪高程,就可以简便地测算几个前视点高程的水准测量方法是( )。
A.高差法 B.仪高法
C.三角高程法 D.解析法
4.下列关于施工现场临时架空导线选择及连接的说法中,不正确的是( )。
A.导线必须采用绝缘导线
B.三相四线制线路的 N 线截面不少于相线截面的 50%
C.三相四线制线路的 PE 线截面与相线截面相同
D.铜线截面不小于 10mm2
5.下列关于管道清洗的说法中,不正确的是( )。
A.水冲洗流速不得低于 1.5m/s,冲洗压力不得超过管道的设计压力
B.蒸汽管道吹扫前,管道系统的绝热工程应已完成
C.油管道应在机械设备系统试运行后进行油冲洗
D.不锈钢油系统管道宜采用蒸汽吹净后进行油清洗
6.锅炉系统安装施工程序中,集箱安装的紧后工作是( )。
A.汽包安装 B.水冷壁安装
C.空气预热器安装 D.省煤器安装
7.下列关于仪表设备保管要求的描述,正确的是( )。
A.精密设备宜存放在相对湿度不大于 85%的保温库内
B.一般电气设备应存放在干燥的封闭库内
C.设备由温度低于-5℃的环境移入保温库时,应在库内放置 12h 后再开箱
D.仪表设备在安装前的保管期限,不应超过 2 年
8.常用的表面处理的方法不包括( )。
A.工具清理 B.机械处理
C.喷射处理 D.电化学处理
9.下列可以不留有膨胀间隙的情况是( )。
A.填料式补偿器
B.当滑动支座高度大于绝热层厚度时
C.相邻管道的绝热结构之间
D.绝热结构与固定构件之间
10.隔热耐火材料是按( )分类的。
A.化学特性 B.耐火度
C.结构性能 D.形状
11.接地干线通常不采用的的材料是( )。
A.镀锌扁钢 B.镀锌圆钢
C.镀锌钢管 D.铜杆
12.通风与空调系统联合试运转程序中,系统风量水量测试与调整的紧后工作是( )。
A.空调自控系统的测试与调整 B.联合试运行
C.数据记录 D.质量检查
13.细水雾灭火系统施工程序中,细水雾喷头安装的紧前工作为( )。
A.储水储气瓶组安装 B.泵组安装
C.管道冲洗、吹扫 D.系统调试
14.下列关于曳引式电梯曳引能力试验的说法中,不正确的是( )。
A.轿厢在行程上部范围空载上行必须可靠地制停
B.行程下部范围载有 125%额定载重量下行必须可靠地制停
C.轿厢载有额定载重量以正常运行速度下行时,切断电动机与制动器供电,电梯必须可靠制动
D.当对重完全压在缓冲器上,且驱动主机按轿厢上行方向连续运转时,空载轿厢严禁向上提升
15.除专用合同条款另有约定外,下列合同履行过程中不属于变更范围的是( )。
A.减少合同中的工作 B.取消转由他人实施的工作(分包)
C.追加额外的工作 D.改变工程的位置和尺寸
16.重大设计变更是指( )的设计变更。
A.对后续工作产生影响 B.增加费用超出施工预算
C.工艺方案变化 D.增加附属工艺设备
17.下列质量控制中,属于事中控制的是( )。
A.施工方案审查 B.技术交底
C.分部工程质量验收 D.单位工程质量评定
18.施工现场 20m 的高处作业属于( )。
A.一级高处作业 B.二级高处作业
C.三级高处作业 D.四级高处作业
19.进度计划协调的环节不包括( )。
A.计划编排 B.组织实施
C.计划检查 D.计划控制
20.螺杆式压缩机空气负荷试运行的说法正确的是( )。
A.启动压缩机负荷试运转不应小于 1h
B.应快速关闭旁通阀,逐级升压
C.升压至额定压力下连续运转的时间不应小于 3h
D.在额定压力下连续运转,并每隔 0.5h 记录一次各项参数
二、多项选择题(共 10 题,每题 2 分,每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)。
21.铝及铝合金在焊接过程中容易产生的缺陷有( )。
A.未熔合 B.未焊透
C.夹渣 D.焊瘤
E.气孔
22.设备联轴器安装应检查的参数包括( )。
A.径向位移 B.轴向倾斜
C.径向倾斜 D.轴向位移
E.端面间隙
23.下列关于钢制常压容器制作的说法中,正确的有( )。
A.法兰的螺栓通孔应与壳体主轴线或铅垂线骑中布置
B.焊接工艺评定报告、焊接工艺规程、施焊记录及焊工的识别标记,应保存 3 年
C.返修次数、部位和返修情况应记入容器的使用维护说明书中
D.局部无损检测不应选择 T 形接头部位
E.试验用压力表的精度等级宜采用 1.0 级
24.危大工程专项施工方案中,验收要求的内容包括( )。
A.验收标准 B.验收程序
C.验收方法 D.验收内容
E.验收人员
25.人力资源动态管理的目的包括( )。
A.保证人员的合理流动 B.保证人员的动态平衡
C.保证人员的日常调度 D.达到人员的优化组合
E.充分调动人员的积极性
26.计量器具划分为 ABC 三类的依据为( )。
A.器具的性能 B.使用地点
C.使用性质 D.使用频度
E.使用对象
27.施工单位在施工过程中不允许有的行为包括( )。
A.擅自改变用电类别
B.擅自降低合同约定的容量用电
C.擅自迁移用电计量装置
D.擅自启动已经被查封的电力设备
E.将自备电源擅自并网
28.特种设备出厂时,应当随附的资料包括( )。
A.设计文件 B.产品质量合格证明
C.安装使用维护保养说明 D.监督检验证明
E.制作厂资质证书
29.工业安装工程单位工程按( )。进行划分
A.区域 B.装置
C.系统 D.车间
E.厂房
30.根据《通风与空调工程施工及验收规范》GB50243-2016 规定,属于主控项目的是( )
A.风管支架预埋件位置 B.风管穿过防火墙体应设置套管
C.风管安装的位置、标高、走向 D.明装风管水平度偏差
E.风管防静电装置
三、实务操作和案例分析题(共4题,每题 4 小问,每问5分;共计 80 分)
31.【背景资料】
某建设单位新建传媒大厦项目,对其中的消防工程公开招标,由于该大厦属于超高层建筑,且其中的变配电房和网络机房消防要求特殊,招标文件对投标单位专业资格提出了详细的要求。有 A、B、C、D、E、F、G 七家施工单位通过资格预审,参加投标。
评标时发现:施工单位 B 的投标报价明显低于其他投标单位报价且未能合理说明理由;施工单位 D 投标报价大写金额小于小写金额;施工单位 F 投标文件提供的检验标准和方法不符合招标文件的要求;施工单位 H 投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。
建设单位接到评标报告 5 天后,确定排名第一的中标候选人施工单位 G 中标,向施工单位 G 发出中标通知并进行 2 天公示,公示期结束后双方按照《建设工程施工合同(示范文本)》签订了施工合同。
施工合同造价为 2900 万元,经安装公司成本管理部门测算,下达给项目部考核成本为 2500 万元。项目部按照内部签订的承包合同要求,结合工程技术特点以及项目部人员、设备等资源状况,按照现行建筑安装工程费用进行分析测算,确定项目的计划成本为 2400 万元。
项目经理根据公司要求,编制了成本控制计划,严格对人员、材料和机械费用进行了控制。因为考虑到实施过程中,实际的机械使用率使用很难达到预算定额的取定水平,再加上预算定额所设定的施工机械原值和折旧率有滞后性,使得施工图预算的机械使用费往往小于实际发生的机械使用费,造成机械使用费超支。项目部采取了控制机械超支的措施,最终使得项目成本降低率达 6%,取得了较好的经济效益。
【问题】
1.判别 BDFH 四家施工单位的投标是否为有效标?说明理由。
2.该项目订立合同过程是否存在问题?说明理由。
3.项目部该如何控制机械费用的超支?本工程项目的实际成本是多少?
4.施工组织设计的内容包括哪些?
32.【背景资料】
A 公司承包了某国企水泥厂的水泥窑余热发电项目汽轮机厂房内的机电安装工作。
机电安装的项目范围包括、汽轮发电机组 1 套、除氧器 1 台、离心泵 2 台、50/5t 桥式起重机安装、以及相应工艺管道系统。根据承包合同,主体设备由建设单位提供。
A 公司将 50/5t 桥式起重的安装工作分包给具有资质的 B 公司。并且对 B 公司的进度计划安排、施工问题的协调、质量安全制度制定、竣工结算编制等,还有重大质量事故和重大工程安全事故的处理进行了协调。
事件 1:汽轮发电机设备的主体设备进场后,项目根据设备的特点和重量,制定了运输吊装方案。发电机定子总重为 76 吨,A 公司拟采用行车改装系统进行吊装就位。
项目部针对发电机定子吊装编制了危大工程的专项吊装方案,项目技术负责人签字后上报监理工程师,被驳回。
事件 2:汽轮机在试运行中因低压缸螺栓松动发生漏气现象。经查,在气缸扣盖时,钳工只对气缸螺栓进行了一次紧固。
事件3:50/5T 桥式起重机安装完成之后,项目部组织人员对起重机进行了静载试运行,试运行的方法是将桥式起重机停在厂房柱子处,无冲击地起升额定载重 1.1 倍的荷载距地面 500mm 处,悬吊停留 3min 后,无失稳现象。
【问题】
1.A 公司对 B 公司的协调内容还包括哪些?
2.监理工程师驳回的原因?写出正确的报审流程以及专家论证的内容有哪些?
3.写出汽缸冷紧的正确做法?
4.请指出静载试运行存在的错误?
33.【背景资料】

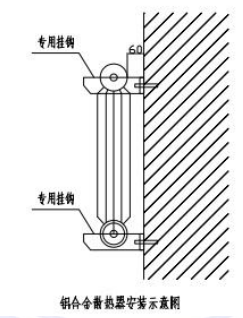

A 公司承接北方某小区的住宅楼和室外工程的机电安装任务,住宅楼楼道内铝合金散热器的安装如图所示。
为尽快完成任务,A 公司将小区热力管网工程分包给业主指定的 B 公司,其管材和阀门由 A 公司采购。B 公司承建的热力管网安装工程于 2011 年 10 月完成后,业主单独验收顺利通过。住宅楼总体工程也于 2012 年 1 月竣工验收合格。
该工程在使用过程中发生如下问题:
2013 年冬季供暖时,发现热力管网阀门漏水严重,业主要求 A 公司对热力管网阀门进行修理,并承担经济费用,但是,A 公司以业主直接验收管网工程为由,拒绝维修。
2015 年冬季供暖时,其中有一栋楼暖气管多处裂纹漏水。经查证该栋楼使用的管材,是 A 公司项目经理通过关系购进的廉价劣质有缝钢管。
【问题】
1.2015 年供暖工程已过保修期限,A 公司是否应对该质量问题负责?说明理由。
2.请说明图中铝合金散热器的安装不符合规范之处。散热器进场的节能见证取样复
试应包括哪些性能参数?
3.散热器安装前的水压试验要求?
4.简述对管网材料进场检验的要求?
34.【背景资料】
某安装公司承包一商场的建筑电气施工。工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照明配电箱)。合同约定设备、材料均由安装公司采购。
安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划。

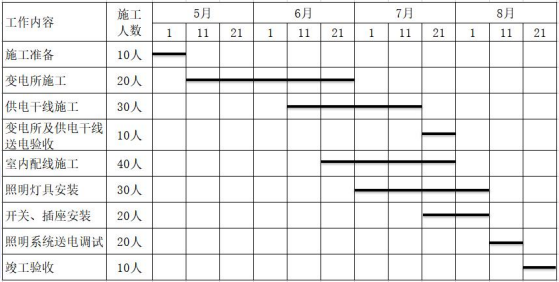

事件 1:堆放在施工现场的插接式母线槽,施工前因保管措施不当,部分母线槽受潮,绝缘测试不合格,需要返回厂家干燥处理,供电干线的施工延迟到 7 月 31 日才完成。项目部在供电干线开工日期不变的情况下,调整施工人数和施工进度计划,变电所及供电干线的送电验收调整到 8 月 1 日开始。
事件2:施工现场临时用电工程安装完毕后,随即向当地供电公司申请供电,供电公司检查了该临时用电工程,并告知施工企业不能送电,因为该工程使用的用电计量装置没有法定检定机构进行检定合格的证明。
事件3:因商业广告需要,在商场某区域增加了 40 套广告灯箱(荧光灯 40W×3),施工人员把 40 套灯箱接到就近的射灯照明 N4 回路上(如下图),在照明通电调试时,N4 回路开关跳闸。施工人员又将额定电流为 16A 开关调换为 32A 开关,被监理检查发现,后经整改才通过验收。
事件4:在分项工程质量验收中,项目部质检员指出非镀锌钢导管的接地跨接存在质量问题(见下图),要求电气班组组织整改,整改后施工质量验收合格。
【问题】
1.事件1中,计划调整后 7 月下旬每天安排有多少施工人员?
2.事件2中,供电公司不予供电的做法是否正确?施工单位该如何整改?
3.针对事件3,写出照明配电箱的安装技术要求,应如何整改?
4.事件4中,指出图中存在的问题?
