2023年二级建造师执业资格考试《建筑工程管理与实务》密押试卷(B)答案解析
一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题意,选对每题得 1 分,没选或错选均不得分)。
1.【答案】C。解析:(1)民用建筑按使用功能又可分为居住建筑和公共建筑两大类,居住建筑包括住宅建筑和宿舍建筑。
(2)单层或多层民用建筑:建筑高度不大于 27.0m 的住宅建筑、建筑高度不大于24.0m 的公共建筑及建筑高度大于 24.0m 的单层公共建筑;高层民用建筑:建筑高度大于 27.0m 的住宅建筑和建筑高度大于 24.0m,且不大于 100.0m 的非单层公共建筑;超高层建筑:建筑高度大于 100m 的民用建筑。
(3)非实行建筑高度控制区内的建筑,其建筑高度:平屋顶应按建筑物主入口场地室外设计地面至建筑女儿墙顶点的高度计算,无女儿墙的建筑物应计算至其屋面檐口。
下列突出物不计入建筑高度内:局部突出屋面的楼梯间、电梯机房、水箱间等辅助用房占屋顶平面面积不超过 1/4 者,突出屋面的通风道、烟囱、通信设施、装饰构件、花架、空调冷却塔等设施、设备。
2.【答案】B。解析:A 选项错误,主要交通用的楼梯的梯段净宽一般按每股人流宽为 0.55m+(0~0.15)m 的人流股数确定,并不应少于两股。
3.【答案】A。解析:A 选项错误,在室内增加隔墙、封闭阳台属于增加了线荷载。BCD 选项正确,在室内增加装饰性的柱子,特别是石柱,悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。
4.【答案】C。解析:选项 A 错误:初凝时间是从水泥加水拌合起至水泥浆开始失去可塑性所需的时间;终凝时间是从水泥加水拌合起至水泥浆完全失去可塑性并开始产生强度所需的时间。
选项 B 错误:国家标准规定,六大常用水泥的初凝时间均不得短于 45min,硅酸盐水泥的终凝时间不得长于 6.5h,其他五类常用水泥的终凝时间不得长于 10h。
选项 C 正确:如果水泥硬化后产生不均匀的体积变化,即所谓体积安定性不良,就会使混凝土构件产生膨胀性裂缝,降低建筑工程质量,甚至引起严重事故。
选项 D 错误:水泥中的碱含量高时,如果配制混凝土的集料具有碱活性,可能产生碱骨料反应,导致混凝土因不均匀膨胀而破坏。
5.【答案】C。解析:A 选项正确,和易性是一项综合的技术性质,包括流动性、黏聚性和保水性三方面的含义。B 选项正确,用坍落度试验来测定混凝土拌合物的坍落度或坍落扩展度,作为流动性指标,坍落度或坍落扩展度愈大表示流动性愈大。C 选项错误,对坍落度值小于 10mm 的干硬性混凝土拌合物,则用维勃稠度试验测定其稠度作为流动性指标,稠度(s)值愈大表示流动性愈小。D 选项正确,混凝土拌合物的黏聚性和保水性主要通过目测结合经验进行评定。
6.【答案】A。解析:BCD 选项正确,缓凝剂主要用于高温季节混凝土、大体积混
凝土、泵送与滑模方法施工以及远距离运输的商品混凝土,不宜用于日最低气温 5℃以下施工的混凝土,也不宜用于有早强要求的混凝土和蒸汽养护的混凝土。A 选项错误,早强剂可加速混凝土硬化和早期强度发展,缩短养护周期,加快施工进度,提高模板周转率。多用于冬期施工或紧急抢修工程。
7.【答案】D。解析:A 选项正确,影响木材物理力学性质和应用的最主要的含水率指标是平衡含水率和纤维饱和点。B 选项正确,木材的变形在各个方向上不同,顺纹方向最小,径向较大,弦向最大。C 选项正确,干缩会使木材翘曲、开裂,接榫松动,拼缝不严。D 选项错误,湿胀可造成表面鼓凸,所以木材在加工或使用前应预先进行干燥,使其含水率达到或接近与环境湿度相适应的平衡含水率。
8.【答案】D。解析:有机防火堵料又称可塑性防火堵料,在使用过程中长期不硬化,可塑性好,容易封堵各种不规则形状的孔洞,能够重复使用。遇火时发泡膨胀,具有优异的防火、水密、气密性能,尤其适合需经常更换或增减电缆、管道的场合。
9.【答案】C。解析:保温材料的保温功能性指标的好坏是由材料导热系数的大小决定的,导热系数越小,保温性能越好。影响保温材料导热系数的因素:
(1)材料的性质。导热系数以金属最大,非金属次之,液体较小,气体更小。
(2)表观密度与孔隙特征。表观密度小的材料,导热系数小。孔隙率相同时,孔隙尺寸越大,导热系数越大。
(3)湿度。材料吸湿受潮后,导热系数就会增大。水的导热系数为 0.5W/(m·K),比空气的导热系数 0.029W/(m·K)大 20 倍。而冰的导热系数是 2.33W/(m·K),其结果使材料的导热系数更大。
(4)温度。材料的导热系数随温度的升高而增大,但温度在 0~50℃时并不显著,只有对处于高温和负温下的材料,才要考虑温度的影响。
(5)热流方向。当热流平行于纤维方向时,保温性能减弱;而热流垂直纤维方向时,保温材料的阻热性能发挥最好。
10.【答案】B。解析:选项 A 错误:水准仪是进行水准测量的主要仪器,主要功能是测量两点间的高差,它不能直接测量待定点的高程。选项 B 正确:激光铅直仪主要用来进行点位的竖向传递,如高层建筑施工中轴线点的竖向投测等。选项 C 错误:经纬仪是一种能进行水平角和竖直角测量的仪器。选项 D 错误:全站仪具有操作方便、快捷、测量功能全等特点,使用全站仪测量时,在测站上安置好仪器后,除照准需人工操作外,其余操作可以自动完成,而且几乎是在同一时间测得平距、高差、点的坐标和高程。
11.【答案】B。解析:A 选项,当填土场地地面陡于 1:5 时,可将斜坡挖成阶梯形,阶高 0.2~0.3m,阶宽大于 1m。然后分层填土,以利接合和防止滑动。B 选项,填方应在相对两侧或周围同时进行回填和夯实。CD 选项,填土应尽量采用同类土填筑,填方的密实度要求和质量指标通常以压实系数表示。
12【. 答案】C。解析:选项 A 错误:设计无要求时,起拱高度宜为跨度的 1/1000~3/1000. 选项 B 错误:拆模之前必须要办理拆模申请手续,在同条件养护试块强度记录达到规定要求时,技术负责人方可批准拆模。选项 C 正确:梁跨度小于等于 8m,当梁的混凝土立方体抗压强度大于等于 75%时,可拆除底模。本题中为 40×75%=30MPa。选项 D错误:当混凝土强度能保证其表面及棱角不受损伤时方可拆除侧模。
13.【答案】C。解析:A 选项错误,采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥配制的混凝土,不应少于 7d。B 选项错误,抗渗混凝土、强度等级 C60 及以上的混凝土,不应少于 14d。C 选项正确,采用缓凝型外加剂、大掺量矿物掺合料配制的混凝土,不应少于 14d。D 选项错误,后浇带混凝土的养护时间不应少于 14d。
14.【答案】C。解析:选项 AD 正确、C 错误:浆料应在制备后 30min 内用完,灌浆作业应采取压浆法从下口灌注,当浆料从上口流出时应及时封堵,持压 30s 后再封堵下口,灌浆后 24h 内不得使构件与灌浆层受到振动、碰撞。选项 B 正确:灌浆施工时环境温度不应低于 5℃;当连接部位温度低于 10℃时,应对连接处采取加热保温措施。
15.【答案】B。解析:A 选项,卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴。B 选项,卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴。C 选项,同一层相邻两幅卷材短边搭接缝错开不应小于 500mm。D 选项,檐沟、天沟卷材施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向。
16.【答案】B。解析:在有镀膜层的构件上进行防雷连接时,应去除其镀膜层。
17.【答案】A。解析:A 选项正确,凡属下列情况之一的动火,均为二级动火:1)在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业。2)小型油箱等容器。3)登高焊、割等用火作业。BCD 选项错误,凡属下列情况之一的动火,均为一级动火:1)禁火区域内。2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。3)各种受压设备。4)危险性较大的登高焊、割作业。5)比较密封的室内、容器内、地下室等场所。6)现场堆有大量可燃和易燃物质的场所。
18.【答案】A。解析:选项 A 正确:施工用电配电系统应设置总配电箱(配电柜)、分配电箱、开关箱,并按照“总一分一开”顺序作分级设置,形成“三级配电”模式;选项 B 错误:照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器;
选项 C 错误:一般场所宜选用额定电压为 220V 的照明器;选项 D 错误:施工现场临时用电设备在 5 台及以上或设备总容量在 50kW 及以上者,应编制用电组织设计。临时用电设备在 5 台以下和设备总容量在 50kW 以下者,应制定安全用电和电气防火措施。
19.【答案】C。解析:本题考核的知识点是砂浆的技术性能。
选项 A 正确:砂浆的组成材料包括胶凝材料、细骨料、掺合料、水和外加剂。
选项 B 正确、选项 C 错误:对于吸水性强的砌体材料和高温干燥的天气,要求砂浆稠度要大些反之,对于密实不吸水的砌体材料和湿冷天气,砂浆稠度可小些。
选项 D 正确:砂浆强度等级是以边长为 70.7mm 的立方体试件,在标准养护条件下,用标准试验方法测得 28d 龄期的抗压强度值(单位为 MPa)确定。立方体试件以 3 个为一组进行评定,以三个试件测值的算术平均值作为该组试件的砂浆立方体试件抗压强度平均值(f2)(精确至 0.1MPa)。
20.【答案】C。解析:选项 A 正确:各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。选项 B 正确:混凝土模板支撑工程:搭设高度 8m 及以上;搭设跨度 18m 及以上,施工总荷载(设计值)15kN/m²及以上;或集中线荷载(设计值)20kN/m及以上。选项 C 错误:搭设高度 50m 及以上落地式钢管脚手架工程。选项 D 正确:分段架体搭设高度 20m 及以上的悬挑式脚手架工程。
二、多项选择题(共 10 题,每题 2 分,每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)。
21.【答案】ABCD。解析:钢化玻璃机械强度高,抗冲击性也很高,弹性比普通玻璃大得多,热稳定性好,在受急冷急热作用时,不易发生炸裂,碎后不易伤人。用于大面积玻璃幕墙时要采取必要技术措施,以避免受风荷载引起振动而自爆。
22.【答案】ADE。解析:本题考核知识点为建设工程文件归档整理的基本规定。
选项 A 正确:建设单位应当收集和整理工程准备阶段形成的文件,并进行立卷归档。
选项 B 错误:建设单位应当在组织工程竣工验收前,提请当地的城建档案管理机构对工程档案进行预验收。
选项 C 错误:建设单位应当对列入城建档案管理机构接收范围的工程,工程竣工验收后 3 个月内,应向当地城建档案管理机构移交一套符合规定的工程档案。
选项 D 正确:勘察、设计、施工、监理等单位应将本单位形成的工程文件立卷后向建设单位移交。
选项 E 正确:建设工程项目由几个单位承包的,各承包单位负责收集、整理立卷其承包项目的工程文件,并应及时向建设单位移交。
23.【答案】ABCD。解析:本题考核知识点为建筑钢材的力学性能。E 选项错误,强屈比愈大,钢材受力超过屈服点工作时的可靠性越大,安全性越高;但强屈比太大,钢材强度利用率偏低,浪费材料。
24.【答案】ABCD。解析:本题考核知识点为施工现场临时用水管理。E 选项错误,如自行设计,消防干管直径应不小于 100mm,消火栓处昼夜要有明显标志,配备足够的水龙带,周围 3m 内不准存放物品。
25.【答案】ABDE。解析:本题考核的是砖砌体工程,不得在下列墙体或部位设置脚手眼:①120mm 厚墙、清水墙、料石墙、独立柱和附墙柱。②过梁上与过梁成 60°角的三角形范围及过梁净跨度 1/2 的高度范围内。③宽度小于 1m 的窗间墙。④门窗洞口两侧石砌体 300mm,其他砌体 200mm 范围内;转角处石砌体 600mm,其他砌体450mm 范围内。⑤梁或梁垫下及其左右 500mm 范围内。⑥设计不允许设置脚手眼的部位。⑦轻质墙体。⑧夹心复合墙外叶墙。
26.【答案】AE。解析:选项 A 正确:高强度螺栓和焊接并用的连接节点,当设计文件无规定时,宜按先螺栓紧固后焊接的施工顺序。选项 B 错误:若螺栓不能自由穿入时,可采用铰刀或锉刀修整螺栓孔,不得采用气割扩孔。选项 C 错误:高强度螺栓长度应以螺栓连接副终拧后外露 2~3 扣丝为标准计算。选项 D 错误:扩孔数量应征得设计同意,修整后或扩孔后的孔径不应超过 1.2 倍螺栓直径。选项 E 正确:同一接头中,高强度螺栓连接副的初拧、复拧、终拧应在 24h 内完成。
27.【答案】ACDE。解析:A 选项,临时消防车道的净宽度和净空高度均不应小于4m。B 选项,灭火器应摆放稳固,其铭牌必须朝外。C 选项,房屋建设过程中,临时消防设施应与在建工程同步设置,与主体结构施工进度差距不应超过 3 层。D 选项,在建工程可利用已具备使用条件的永久性消防设施作为临时消防设施。E 选项,临时消防车道宜为环形,如设置环形车道确有困难,应在消防车道尽端设置尺寸不小于 12m×12m 的回车场。
28.【答案】ACD。解析:ACD 选项正确,隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于 2.5m 等场所的照明,电流电压不应大于 36V;B 选项错误,潮湿和易触及带电体场所的照明,电源电压不得大于 24V;E 选项错误,特别潮湿场所导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于 12V。
29.【答案】ACDE。解析:Ⅰ类民用建筑工程:住宅、居住功能公寓、老年人照料房屋设施、幼儿园、学校教室、学生宿舍等民用建筑工程。Ⅱ类民用建筑工程:办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等候室、餐厅等民用建筑工程。
30.【答案】ABCE。解析:D 选项错误,房屋建筑工程保修期从工程竣工验收合格之日起计算,在正常使用条件下,房屋建筑工程的最低保修期限为:(1)地基基础工程和主体结构工程,为设计文件规定的该工程合理使用年限;(2)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏为 5 年;(3)供热与供冷系统,为 2 个采暖期、供冷期;(4)电气管线、给排水管道、设备安装为 2 年;(5)装修工程为 2年。
三、实务操作和案例分析题(共 4 题,每题 20 分)
31.解析:

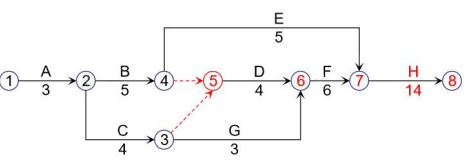

(1)施工单位调整后的施工进度计划网络图如下:
(2)施工总承包单位计划工期不能满足合同工期要求。理由:因为施工总承包单位提交的施工总进度计划的工期为 3+5+4+6+14=32 个月,合同工期为 29 个月,计划工期>合同工期,所以施工总承包单位计划工期不能满足合同工期要求。
(2)为保证工程进度目标,施工总承包单位应重点控制的施工线路是:①→②→④→⑤→⑥→⑦→⑧。
2.(1)监理工程师做法妥当。
理由:专业分包单位与建设单位没有合同关系,分包单位不得与建设单位和监理单位发生工作联系,所以,拒收分包单位报送专项施工方案以及对总承包单位下达停工令是妥当的。
(2)施工总承包单位做法不妥当。
理由:专业分包单位与建设单位没有合同关系,监理单位不得对分包单位下达停工令;而总承包单位与建设单位有合同关系,并且应对分包工程质量和分包单位负有连带责任,所以施工总承包单位拒签停工令的做法是不妥当的。
3.事件 2 中,施工总承包单位可索赔的赶工费为 0 万元。
理由:由于 G 工作的总时差为 2 个月,因设计变更原因导致 G 工作停工 1 个月,没有超过 G 工作 2 个月的总时差,不影响合同工期,总承包单位不需要赶工都能按期完成,所以总承包单位索赔赶工费 0 万元。
4.根据题意可知,事件 3 中,H 工作组织异节奏流水施工时,P、Q 之间步距为 4天,Q、R 之间步距为 1 天,所以,P、Q 之间存在 1 天搭接时间,Q、R 之间存在 1 天间歇时间。
流水施工调整后,H 工作相邻专业队的流水步距为 1 个月。
H 工作的工期=【3+(2+1+3)-1】×1+1-1=8 个月,工期可缩短=11-7=4 个月。

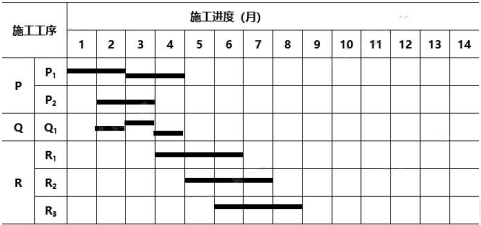

调整后 H 工作的施工横道图,见表。
32.解析:
1.(1)专项施工方案还应包括施工计划、施工工艺技术、验收要求、应急处置措施、计算书及相关施工图纸
(2)施工安全保证措施包括的内容有组织保障措施、技术措施、监测监控措施等施工管理及作业人员配备和分工包括的内容有施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等
(3)施工单位应按专家意见修改,并履行审核和审查手续后方可实施,修改情况应及时告知专家
(4)专家论证的意见结论还有“通过”和“不通过”。
2.(1)施工中应对成孔、钢筋笼制作与安装、水下混凝土灌注等各项质量指标进行检查验收;嵌岩桩应对桩端的岩性和入岩深度进行检验
(2)不妥之处一:分别在提钻后和沉放钢筋笼、下导管前完成了清孔工作。
正确做法:应分别在提钻前、沉放钢筋笼、下导管后完成清孔工作。
不妥之处二:浇筑过程中导管埋深控制在 1m 以上。
正确做法:浇筑中导管埋深宜为 2〜6m。
不妥之处三:灌注桩桩顶标高高于设计标高 0.5m。
正确做法:灌注桩桩顶标高高于设计标高 0.8~1.0m。
3.不正确。
理由:二次埋置的套管,其周围混凝土抗渗等级应比原混凝土提高一级(0.2MPa), 并应掺膨胀剂。二次浇筑的混凝土结合面应清理干净后进行界面处理,混凝土应浇捣密
实。加强防水层应覆盖施工缝,并超出边缘不小于 150mm。
4.不正确。
按照相关规定,对于项目采购的物资,业主的验证不能代替项目对所采购物资的质量责任;而业主采购的物资,项目的验证也不能取代业主对其采购物资的质量责任。所以由施工单位承担全部责任是不正确。
33.解析:
1.①不妥之处有:
1)上杆离地高度为 1m 不妥。
正确做法为,上杆离地高度应为 1.0~1.2m。
2)下杆离地高度为 0.3m 不妥。
正确做法为,下杆离地高度为 0.5〜0.6m。
3)挡脚板高度为 150mm 不妥。
正确做法为,挡脚板的高度不应小于 180mm。
4)栏杆柱间距为 2.2m
正确做法:横杆长度大于 2m 时,必须加设栏杆柱
②不妥之处有:
1)停层平台两侧采用了防护栏杆、密目式安全网进行封闭不妥。
正确做法为,还应设置挡脚板。
2)停层平台口设置了高度为 1.5m 的防护门,防护门向外开启不妥。
正确做法为,停层平台口设置了高度不低于 1.8m 的常闭型防护门,并应设置防外开装置。
3)在施工电梯底笼 2.5m 范围内仅设置了防护栏杆不妥。
正确做法为,应在 2.5m 范围内应搭设坚固的防护棚。
4)在施工电梯井架上悬挂“禁止烟火”安全标语不妥。
正确做法为,严禁利用施工电梯的井架悬挂标语旗帜及其他与电梯无关的物品。
③不妥之处有:
1)外墙上 600mm×800mm 的洞口仅设置了坚实的盖板盖严,盖板要有防止挪动移位的固定措施不妥。
正确做法为,必须设置一层以扣件扣接钢管而成的网格栅,并在其上满铺竹笆或脚
手板,也可采用贯穿于混凝土板内的钢筋构成防护网栅,钢筋网格间距不得大于 20cm。
2)楼地面 1800mm×2000mm 的洞口采用了高度 1.2m 的防护栏杆进行封闭不妥。
正确做法为,四周必须设防护栏杆,洞口下张设安全平网防护。
④不妥之处有:
1)电梯井口施工单位采用了防护栏杆进行防护不妥。
正确做法为,电梯井口必须设置高度不小于 1.5m 的防护门,防护门底端距地面高度不应大于 500mm,并设挡脚板。
2)水平洞口每隔两层采用密目式安全立网进行防护不妥。
正确做法为,电梯井内应每隔两层(且不大于 10m)采用安全平网进行防护,不得采用密目式
安全立网代替安全平网使用。
⑤不妥之处有:
1)移动式操作平台高度为 4.5m,宽度为 2m 不妥。
正确做法为,移动式操作平台的高宽比应不大于 2:1。
2)台面面积为 15m2不妥。
正确做法为,台面面积不应大于 10m2。
3)缓慢带人移动平台不妥。
正确做法为,平台移动时,作业人员必须下到地面,平台上不得站人。
2.建筑施工安全检查评定的等级划分应符合下列规定:
(1)优良:分项检查评分表无零分,汇总表得分值应在 80 分及以上。
(2)合格:分项检查评分表无零分,汇总表得分值应在 80 分以下,70 分及以上。
(3)不合格:①当汇总表得分值不足 70 分时;②或者当有一分项检查评分表为零分时。
3.(1)应检查:机械状况、制动性能、物件绑扎等情况。
(2)将该构件吊离地面约 1000mm 处,进行相关检查不妥。
正确做法为,应将该构件吊离地面约 200〜500mm 高度处进行相关检查。
(3)保证项目有:载荷限制装置、行程限位装置、保护装置、吊钩、滑轮、卷筒与钢丝绳、多塔作业、安拆、验收与使用。
4.(1)不正确。
理由:施工单位负责人接到事故报告后,应当在 1h 内向事故发生地县级以上地方人民政府建设主管部门和有关部门报告。
(2)因抢救人员需要移动事故现场物件的,应当做出标志,绘制现场简图并做出书面记录,妥善保存现场重要痕迹、物证。
(2)事故报告后出现新情况,以及事故发生之日起 30d 内伤亡人数发生变化的,应当及时补报。应该补报人数为 1 人。
34.解析:
1.(1)工程预付款为 3500×15%=525 万元;
(2)质量保修金=3500×3%=105 万元,即累计完成建安工作量 105÷5%=2100.00万元时,质量保修金扣至足额。2 月份累计完成建安工作量 200+300=500.00 万元<2100.00 万元,所以,2 月份所有建安工作量应按约定扣减质量保修金预付款从第 2 个月起分 3 个月平均扣回即第 2 个月需扣预付款:525÷3=175 万元;
所以,第 2 个月工程款为 300×(1-5%)-175=110 万元。
2.(1)A 分项工程工程量增减幅度:
增加幅度>5%,故存在调整。
单价不可调部分工程量:5400×(1+5%)=5670.00m3;
单价可调部分工程量:5800-5670=130.00m3;
调整后的价款为:5670×42+130×(42×0.9)=243054.00 元。
(2)常用的基本分析法还有比较法、差额分析法
常用的综合分析法还有:分部分项成本分析、月(季)度成本分析(3)排序的原则是:先工程量,后价值量;先绝对数,后相对数。
3.①2 万元索赔成立;
理由:隐蔽工程重新检验合格,建设单位应该承担相应的费用;
②3 万元索赔不成立;
理由:隐蔽工程重新检验不合格,施工单位应承担相应的费用增加。
4.(1)选取的监测点数量正确
理由:100m2≤240m2<500m2,应至少选取 3 个检测点,本工程选取了 4 个检测点,满足检测要求
(2)应采用对角线、斜线、梅花状均衡布点,检测点应距内墙面不小于 0.5m、距楼地面高度 0.8〜1.5m。检测点应均匀分布,避开通风道和通风口。
