2022年一级建造师《水利水电工程管理与实务》补考考前模拟卷(一)
一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)
1.碾压混凝土坝的施工工艺程序一般为入仓、平仓、( )。
A.切缝、振动碾压、无振碾压
B.振动碾压、切缝、无振碾压
C.无振碾压、切缝、振动碾压
D.振动碾压、无振碾压、切缝
2.根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]91 号),拟实施代建制的项目应在( )阶段前选定代建单位。
A.施工准备
B.开工建设
C.可行性研究报告
D.主体开工
3.下列属于分包合同问题中项目法人方面的较重合同问题的是( )。
A.签订的劳务合同不规范
B.未按分包合同约定计量规则和时限进行计量。
C.未按要求严格审核分包人有关资质和业绩证明材料
D.对工程分包合同履约情况检查不力
4.固结灌浆段在最大设计压力下,当注入率不大于( )L/min 时,继续灌注 30min,灌浆可以结束。
A.0.4
B.0.5
C.0.6
D.1
5.根据《核子水分一密度仪现场测试规程》SL275—2014,仪器工作时,应在仪器放置地点的( )m 范围设置明显放射性标志和警戒线,无关人员应退至警戒线外。
A.1.0
B.1.5
C.2.0
D.3.0

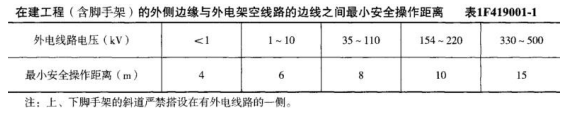

6.在建工程(含脚手架)的外侧边缘与外电架空 220kV 线路的边线之间最小安全操作距离应不小于( )m。
A.6
B.8
C.10
D.1
7.在堤外无滩且易受水冲刷的重要堤段,常采用( )。
A.坡式护岸
B.墙式护岸
C.坝式护岸
D.平顺护岸
8.其他项目清单中的暂列金额一般可为分类分项工程项目和措施项目合价的( )。
A.2%
B.3%
C.5%
D.10%

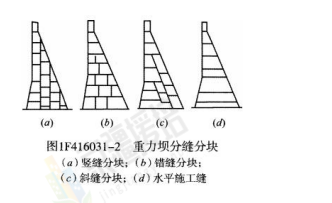

9.下图所示,混凝土重力坝分缝分块属于( )分块。
A.竖缝分块
B.斜缝分块
C.错缝分块
D.通仓分块

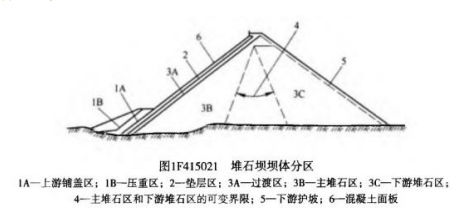

10.面板堆石坝坝体分区从迎水面到背水面依次是( ) 。
A.过渡区、垫层区、主堆石区、次堆石料区
B.垫层区、过渡区、主堆石区、次堆石料区
C.垫层区、过渡区、次堆石料区、主堆石料区
D.过渡区、垫层区、次堆石料区、主堆石料区
11.下列需要到水行政主管部门办理水工程规划同意书的是( )。
A.铺设跨河电缆
B.架设跨河管道
C.修建码头
D.修建水闸
12.根据《水工混凝土施工规范》SL677—2014,水利水电工程施工中,跨度>8m 的混凝土梁、板、拱的承重模板在混凝土达到设计强度的( )后才能拆除。
A.60%
B.70%
C.90%
D.100%
13.当料场土料含水量偏高时,下列措施不可采取的是( )。
A.采取轮换掌子面的办法
B.进行翻晒处理
C.采取防雨措施
D.堆筑“土牛”
14.建基面以上留有一定厚度的基础保护层采取分层开挖,当第二层开挖时,其装药直径不得大于( )mm。
A.40
B.36
C.32
D.28
15.当水工地下洞室的倾角为 25°时,宜采用的开挖方法是( )。
A.自上而下全断面开挖
B.自下而上开挖
C.自下而上先挖导井、再自上而下扩挖
D.分层、分区开挖
16.水利工程质量监督方式以( )为主。
A.稽查
B.设立项目站
C.巡查
D.抽查
17.根据《水利水电建设工程验收规程》SL223-2008 的规定,下列验收属于政府验收的是( )。
A.单位工程
B.分部工程
C.单项合同工程
D.阶段验收
18.下列有关土石围堰堰体防渗材料的选择,说法不正确的是( )。
A.土石围堰堰体防渗材料应根据料源情况、堰基防渗形式、施工条件及环保要求等综合比选确定
B.当挡水水头为 40m 时,宜优先选用土工膜
C.当地土料储量丰富,满足防渗要求,且开采条件较好时,可用做围堰防渗体材料
D.采用铺盖防渗时,堰基覆盖层渗透系数与铺盖土料渗透系数的比值可以为 60
19.碾压混凝土坝的施工,集料分层堆料时,卸料落差应保持在( )m 以内。
A.1
B.2
C.3
D.4
20.根据《水电水利工程爆破施工技术规范》DL/T5135—2013,地下洞室爆破时,爆破人员应在爆破后( )min,并经检查确认洞室内空气合格后,进入工作面进行检查。
A.5
B.10
C.15
D.30
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或者 2 个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)
21.施工导流标准包括划分导流建筑物级别,确定相应的洪水标准,还包括( )。
A.坝体施工期临时度汛洪水标准
B.导流建筑物封堵期洪水标准
C.导流建筑物封堵后坝体度汛洪水标准
D.施工期下游河道防洪标准
E.工程竣工后的第一个汛期度汛标准
22.下列关于爆破器材运输的说法,正确的是( )。
A.禁止用自卸汽车运输爆破器材
B.运输炸药雷管时,车厢、船底应加软垫
C.平坦道路行车间接应不小于 30m
D.水路运输爆破器材,停泊地点距岸上建筑物不得小于 250m
E.汽车运输爆破器材,汽车的排气管宜设在车后下侧
23.根据《水工建筑物地下开挖工程施工技术规范》SL378—2007,特大断面洞室采用先拱后墙法施工时,拱脚开挖应符合的要求有( )。
A.拱脚线的最低点至下部开挖面的距离,不宜小于 1.5m
B.拱脚线的最低点至下部开挖面的距离,不宜小于 2.5m
C.顶拱混凝土衬砌强度不应低于设计强度的 75%
D.拱脚线的最低点至下部开挖面的距离,不宜小于 3.5m
E.拱脚线的最低点至下部开挖面的距离,不宜小于 4.5m
24.单元工程质量达不到《水利水电基本建设工程单元工程质量等级评定标准》时,必须及时处理。下列关于其质量等级确定的说法,正确的是( )。
A.全部返工重做的,其质量也只能评定为合格
B.经加固补强并经鉴定能达到设计要求,其质量只能评为合格
C.经加固补强并经鉴定能达到设计要求,其质量可以评为优良
D.经鉴定达不到设计要求,但建设单位认为能基本满足安全和使用功能要求的,可不加固补强
E.经加固补强后,造成永久性缺陷的,经建设单位认为基本满足设计要求,其质量可按合格处理
25.堤身铺料作业的要求有( )。
A.铺料厚度和土块直径的限制尺寸应通过现场试验确定
B.严禁将砂砾料或其他透水料与黏性土料混杂
C.砂砾料或砾质土卸料时如发生颗粒分离现象,应将其拌合均匀
D.边线超填余量,机械施工宜为 30cm,人工施工宜为 10cm
E.土料或砾质土可采用进占法或后退法卸料,砂砾料宜用进占法卸料
26.根据《水工建筑物地下开挖工程施工技术规范》DL/T5099—2011,开挖面与衬砌面平行作业时的距离,应根据( )确定。
A.最大单段装药量
B.围岩特性
C.混凝土强度的允许质点震动速度
D.开挖作业需要的工作空间
E.衬砌作业需要的工作空间
27.围堰合龙闭气后,基坑初期排水总量包括( )等。
A.基坑积水量
B.施工弃水量
C.可能的降水量
D.堰身含水量
E.围堰渗水量
28.土坝截流施工中,改善龙口水力条件的措施包括( )。
A.定向爆破
B.双截截流
C.三截截流
D.宽截截流
E.平抛垫底
29.下列关于平洞开挖的说法中,正确的是( )。
A.中小断面洞室,宜采用全断面开挖
B.大断面、特大断面宜采用分层、分区开挖
C.开挖循环进尺,在Ⅳ类围岩中一般控制在 1m 以内
D.开挖循环进尺,在Ⅴ类围岩中一般控制在 1m 以内
E.开挖循环进尺,在Ⅳ类围岩中一般控制在 2m 以内
30.根据《水电工程设计概算编制规定》(2013 年版),水电工程的独立费用包括( )。
A.项目建设管理费
B.生产准备费
C.科研勘察设计费
D.临时工程费
E.其他税费
三、实务操作和案例分析题(共 5 题,(一)(二)(三)题各 20 分,(四)(五)题各30 分)
案例(一)

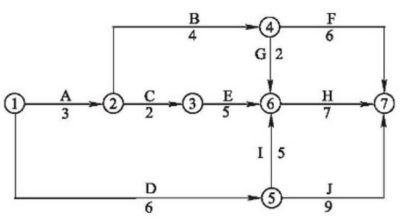

某输水工程经监理工程师批准的网络计划如下图所示(图中工作持续时间以月为单位)。
其中渡槽支撑为桁排架结构,共有 28 根柱子,最大高度为 38m。该工程施工合同工期为 18个月,质量标准要求为优良。施工合同中规定,土方工程单价为 16 元/m
3,土方估算工程量为 22000m3,混凝土工程单价为 320 元/m3,混凝土估算工程量为 1800m3。当土方工程和混凝土工程的工程量任何一项增加超出该项原估算工程的 15%时,该项超出部分结算单价可进行调整,调整系数为 0.9。在施工过程中监理工程师发现刚拆模的钢筋混凝土柱子中有 10 根存在工程质量问题,其中 6 根柱子蜂窝、露筋较严重,4 根柱子蜂窝、麻面轻微,且截面尺寸小于设计要求。截面尺寸小于设计要求的 4 根柱子经设计单位验算,可以满足结构安全和使用功能要求,可不加固补强。
在监理工程师组织质量事故分析会上,承包方提出了如下处理方案:
方案一:6 根柱子加固补强,补强后不改变外形尺寸,不造成永久性缺陷;另 4 根子不加固补强。
方案二:10 根柱子砸掉重做。
方案三:6 根柱子砸掉重做,另 4 根柱子不加固补强。
在工程按计划进度进行到第四个月时,业主、监理工程师与承包方协商同意增加一项工作 K,其持续时间为 2 个月,该工作安排在 C 工作结束后开始(K 是 C 的紧后工作),E 工作开始前结束(K 是 E 的紧前工作)。由于 K 工作的增加,增加了土方工程量 3500m3,增加了混凝
土工程量 200m3。工程竣工后,承包方组织了该单位工程的预验收,在组织正式竣工验收前,业主已经提出提前使用该工程。业主使用中发现房屋屋面漏水,要求承包方修理。
【问题】
(1)承包方要保证主体结构部分工程质量达到优良标准,以上对柱子的工程质量问题的三个处理方案中,哪种方案能够满足要求?为什么?
(2)由于增加了 K 工作,承包方提出了顺延工期 2 个月的要求,该要求是否合理?监理工程师应该签证批准的顺延工期是多少?
(3)由于增加了 K 工作,相应的工程量有所增加,承包方提出对工程量的结算费用为:土方工程:3500×16=56000 元混凝土工程:200×320=64000 元
合计:120000 元
该费用是否合理?监理工程师对这笔费用应签证多少?
(4)在工程未正式验收前,业主提前使用是否可以认为该单位工程已经验收?对出现的质量问题,承包方是否承担保修责任?
案例(二)
某省属重点水利工程项目计划于 2004 年 12 月 28 日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于 2004 年 9 月 8 日向通过资格预审的 A、B、C、D、E 五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间 2004 年 9 月 20 日~9 月 22 日购买了招标文件。
招标文件中规定,2004 年 10 月 18 日下午 4 时是招标文件规定的投标截止时间,2004 年 11月 10 日发出中标通知书。在投标截止时间之前,A、B、D、E 四家企业提交了投标文件,但C 企业于 2004 年 10 月 18 日下午 5 时才送达,原因是中途堵车;2004 年 10 月 21 日下午由当地招投标监督管理办公室主持进行了公开开标。评标委员会成
员共有 7 人,其中当地招投标监督管理办公室 1 人,公证处 1 人,招标人 1 人,技术经济方面专家 4 人。
评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于 2004 年 10 月 28 日提出了评标报告。B、A 企业综合得分分别为第一、二名。由于 B 企业投标报价高于 A 企业,2004 年 11 月 10 日招标人向 A 企业发出了中标通知书,并于 2004 年 12 月 12 日签订了书面合同。
【问题】
(1)业主自行决定采取邀请招标方式的做法是否妥当?说明理由。
(2)C 企业和 E 企业投标文件是否有效?分别说明理由。
(3)指出开标工作的不妥之处,说明理由。
(4)指出评标委员会成员组成的不妥之处,说明理由。
(5)招标人确定 A 企业为中标人是否违规?说明理由。
(6)合同签订的日期是否违规?说明理由。
案例(三)
碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。某拦河大坝采用该项施工技术。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下列几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导流、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
【问题】(1)在①法律法规;②技术标准;③批准的建设文件;④建设工程合同;⑤建设监理合同中,应作为编制施工组织设计文件依据的有哪些?
(2)水利水电工程施工组织设计文件的内容除施工条件、施工交通运输、施工总布置、施工总进度、主要技术供应及附图等方面外,在①施工导流;②料场的选择与开采;③主体工程施工;④机电设备安装;⑤施工工厂设施中,还应包括哪些?
(3)承包商制订的施工工艺包括:①混凝土运输入仓;②平仓机平仓;③振动切缝机切缝;④沿缝无振碾压两遍;⑤振动压实机压实。该施工工艺正确的施工顺序是什么?
(4)在①采用土工织物,减少钢筋用量;②大量掺加粉煤灰,以减少水泥用量;③采用通仓薄层浇筑;④采取温度控制和表面防裂措施中,哪些是碾压混凝土坝施工的主要特点?
(5)在①门、塔机栈桥运输方案;②缆机运输方案;③履带式起重机浇筑方案;④门、塔机无栈桥运输方案;⑤履带式推土机浇筑方案中,可作为混凝土运输方案的有哪些?
(6)该工程采用全段围堰法导流,其导流方式按导流泄水建筑物的类型包括:①明渠导流;②束窄河床导流;③隧洞导流;④涵管导流中的哪几种?
(7)施工导流作业包括:①修建导流泄水建筑物;②封堵导流泄水建筑物;③施工过程中的基坑排水;④河道截流修建围堰。承包商进行施工导流作业的合理程序是什么?
(8)该工程采用抛投块料截流方法进行截流,此截流方法按不同的抛投合龙方法可分为:①平堵;②下闸截流;③立堵;④混合堵中的哪几种?
(9)进行骨料加工厂布置时,在①有利于及时供料,减少弃料;②骨料堆场形式,以便供料;③能充分利用地形,减少基建工程量;④加工厂尽量靠近混凝土系统,以便共用成品堆料等因素中,应考虑的因素有哪些?
案例(四)
某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。
施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。
专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。
土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4 名施工人员被掩埋,其中 3 人死亡,1 人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素。事故中直接经济损失 300 万元,于是专业分包单位要求设计单位赔偿事故损失 300 万元。
【问题】
(1)请指出上述整个事件中有哪些做法不妥?并写出正确的做法。
(2)根据《水利工程建设安全生产管理规定》(水利部令第 26 号),施工单位应对哪些达到一定规模的危险性较大的工程编制专项施工方案?
(3)根据《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202 号),本事故应定为哪种等级的事故?并说明理由。
(4)这起事故的主要责任人是谁?请说明理由。
案例(五)
某施工单位承建一大型混凝土坝工程。原地基土含有大量淤泥,自然湿重度 175~18. 5kN/m3,
不符合施工要求。施工单位采用铲运机结合地基底层人工开挖的方式进行地基土的基坑开挖。
地基开挖至建基面
高程+7.6m。施工单位回填合格垫层料至初始面高程+12.7m 后,进行混凝土坝的施工,如下图所示。施工过程中,发生了如下事件。
事件一:施工单位采用滑升模板进行大坝的混凝土浇筑施工。施工前,施工单位编制了专项施工方案,并通过专家论证。施工过程中,监理单位发现,施工单位对于部分工序并未按专项施工方案实施。
事件二:因混凝土坝体涉及高处作业,施工单位采取了下列安全防护措施。
①对于高处作业使用的脚手架平台,铺设固定脚手板,临空边缘设置高度为 1.1m 的防护栏杆。
②在坝顶、脚手架以及其他危险边沿进行悬空高处作业时,临空面搭设安全网。
③安全网随着建筑物升高而提高,安全网距离工作面的最大高度为 3.5m。安全网搭设外侧比内侧高 0.5m。
④从事高处作业的人员系好安全带,拴安全带用的安全绳长度为 4m。
监理单位检查时,认为上述安全防护措施存在多处错误,要求施工单位整改。
事件三:整个工程完工后,按下列程序进行了竣工验收:项目法人组织进行竣工验收自查→项目法人提交竣工验收申请报告→A→B→进行竣工技术预验收→C→印发竣工验收鉴定书。
【问题】
1.说明铲运机施工的优势。
2.事件一中,监理单位发现施工单位未按专项施工方案施工时,应如何处理?本工程中,除了对滑模工程需要进行专家论证之外,还需要对哪些工程进行专家论证?并说明理由。
3.指出事件二中施工单位采取的高处安全防护措施的错误之处,并写出正确做法。混凝土坝高处作业级别为几级?
4.写出事件三竣工验收程序中 A,B,C 的名称
一级建造师《水利水电工程管理与实务》补考考前模拟卷(一)参考答案
1.【答案】B
【解析】碾压混凝土坝的施工工艺程序是先在初浇层铺砂浆,汽车运输入仓,平仓机平仓,振动压实机压实,振动切缝机切缝,切完缝再沿缝无振碾压两遍。选 B。
2.【答案】A
【解析】拟实施代建制的项目应在可行性研究报告中提出实行代建制管理的方案,经批复后在施工准备前选定代建单位。
3.【答案】C
【解析】较重合同问题项目法人方面主要有:未按要求严格审核分包人有关资质和业绩证明材料。施工单位方面主要有以下:①签订的劳务合同不规范。②未按分包合同约定计量规则和时限进行计量③未按分包合同约定及时、足额支付合同价款。
4.【答案】D
【解析】固结灌浆中,各灌浆段灌浆的结束条件应根据地质条件和工程要求确定。当灌浆段在最大设计压力下,注入率不大于 1L/min 时,继续灌注 30min 后,可结束灌浆。
5.【答案】D
【解析】仪器工作时,应在仪器放置地点的 3m 范围设置明显放射性标志和警戒线,无关人员应退至警戒线外。
6.【答案】C
【解析】
7.【答案】B
【解析】在河道狭窄,堤外无滩且易受水冲刷,受地形条件或已建建筑物限制的重要堤段,
常采用墙式护岸。
8.【答案】C
【解析】暂列金额指招标人为可能发生的合同变更而预留的金额,一般可为分类分项工程项
目和措施项目合价的 5%。
9.【答案】C
【解析】本题的难点区分下图。
10.【答案】B
【解析】坝体部位不同,受力状况不同,对填筑材料的要求也不同,所以应对坝体进行分区。
堆石坝坝体分区从迎水面到背水面依次有垫层区、过渡区、主堆石区、下游堆石区(次堆石料区)等。
11.【答案】D
【解析】桥梁、码头、道路、管道等涉河建筑工程不用办理规划同意书。
12.【答案】D
【解析】钢筋混凝土结构的承重模板,混凝土达到下列强度后(按混凝土设计强度标准值的
百分率计),方可拆除。1)悬臂板、梁:跨度 l≤2m,75%;跨度 l>2m,100%。2)其他梁、板、拱:跨度 l≤2m,50%;2m<跨度 l≤8m,75%;跨度 l>8m,100%。
13.【答案】D
【解析】当料场土料含水量不均匀时.应考虑堆筑“土牛”(大土推),使含水量均匀后再外运。
14.【答案】C
【解析】当第二层开挖时,其装药直径不得大于 32mm。
15.【答案】A
【解析】当水工地下洞室的倾角为 25°时,宜采用的开挖方法是自上而下全断面开挖。
16.【答案】D
【解析】水利工程质量监督实施以抽查为主的监督方式,运用法律和行政手段,做好监督抽查后的处理工作。
17.【答案】D
【解析】政府验收应包括阶段验收、专项验收、竣工验收等。
18.【答案】B
【解析】在挡水水头不超过 35m 时,宜优先选用土工膜,选项 B 中的水头为 40m,超过了 35m,因此选项 B 错误。
19.【答案】B
【解析】减少集料分离,使层内混凝土料均匀,以利充分压实。卸料、平仓、碾压的质量要求与控制措施是:为了减少混凝土分离,卸料落差不应大于 2m,堆料高不大于 1.5m。
20.【答案】C
【解析】地下洞室爆破应在爆破后 15min,并经检查确认洞室内空气合格后,方可准许人员进入工作面。
21.【答案】AC
【解析】导流标准主要包括导流建筑物级别、导流建筑物设计洪水标准、施工期临时度汛洪水标准和导流泄水建筑物封堵后坝体度汛洪水标准等。
22.【答案】ABD
【解析】禁止用翻斗车、自卸汽车、拖车、机动三轮车、人力三轮车、摩托车和自行车等运输爆破器材。运输炸药雷管时,装车高度要低于车厢 10cm。车厢、船底应加软垫。行车间距:平坦道路应大于 50m,上下坡应大于 300m。水路运输爆破器材,停泊地点距岸上建筑物不得小于 250m。汽车运输爆破器材,汽车的排气管宜设在车前下侧,并应设置防火罩装置。
23.【答案】AC
【解析】当特大断面洞室设有拱座,采用先拱后墙法开挖时,应注意保护和加固拱座岩体。
拱脚下部的岩体开挖,应符合下列条件:(1)拱脚下部开挖面至拱脚线最低点的距离不应小于 1.5m。(2)顶拱混凝土衬砌强度不应低于设计强度的 75%。
24.【答案】BD
【解析】单元(工序)工程质量达不到合格标准时,应及时处理。处理后的质量等级按下列规定重新确定:①全部返工重做的,可重新评定质量等级。②经加固补强并经设计和监理单位鉴定能达到设计要求时,其质量评为合格。③处理后的工程部分质量指标仍达不到设计要求时,经设计复核,项目法人及监理单位确认能满足安全和使用功能要求的,可不再进行处理;或经加固补强后,改变了外形尺寸或造成工程永久性缺陷的,经项目法人、监理及设计单位确认能基本满足设计要求的,其质量可定为合格,但应按规定进行质量缺陷备案。
25.【答案】ABCD
【解析】铺料作业的要求:
(1)应按设计要求将土料铺至规定部位,严禁将砂(砾)料或其他透水料与黏性土料混杂,上堤土料中的杂质应予清除。
(2)铺料要求均匀、平整。每层的铺料厚度和土块直径的限制尺寸应通过现场试验确定。
(3)土料或砾质土可采用进占法或后退法卸料,砂砾料宜用后退法卸料;在砂、砾料或砾质土卸料时如发生颗粒分离现象,应将其拌合均匀。
(4)堤边线超填余量,机械施工宜为 30cm,人工施工宜为 10cm。
(5)土料铺填与压实工序应连续进行,以免土料含水量变化过大影响填筑质量。
26.【答案】BCD
【解析】开挖面与衬砌面平行作业时的距离,应根据围岩特性、混凝土强度的允许质点震动速度及开挖作业需要的工作空间确定。若因地质原因需要混凝土衬砌紧跟开挖面时,按混凝土龄期强度的允许质点震动速度确定最大单段装药量。
27.【答案】ACDE
【解析】初期排水总量应按围堪闭气后的基坑积水量、抽水过程中围堪及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能的降水量等组成计算。
28.【答案】BCDE
【解析】土坝截流施工中,龙口水力条件是影响截流的重要因素,改善龙口水力条件的措施包括双戗截流、三戗截流、宽戗截流、平抛垫底。
29.【答案】ABDE
【解析】中小断面洞室,宜采用全断面开挖;大断面、特大断面宜采用分层、分区开挖。开挖循环进尺应根据围岩情况、断面大小和支护能力、监测结果等条件进行控制,在 IV 类围岩中一般控制在 2m 以内,在Ⅴ类围岩中一般控制在 1m 以内。
30.【答案】ABCE
【解析】独立费用包括项目建设管理费、生产准备费、科研勘察设计费、其他税费四项。
案例一【答案】
(1)方案二可满足要求,应选择方案二。因为合同要求质量目标为优良,主体分部工程必须优良。采取方案二,所在分部工程可评为优良,此方案可行。方案一、方案三所在主体分部工程不能评为优良,不能实现合同目标。
(2)承包方提出顺延工期 2 个月不合理。因为增加了 K 工作,工期增加 1 个月,所以监理工程师应签证顺延工期 1 个月。
(3)增加结算费用 120000 元不合理。因为增加了 K 工作,使土方工程增加了 3500m3,已经超过了原估计工程量 22000m
3的 15%,故应进行价格调整,新增土方工程款为:3300×16+200×16×0.9=55680 元。
混凝土工程量增加了 200m3,没有超过原估计工程量 1800m3的 15%,仍按原单价计算,新增混凝土工程款为:200×320=64000 元。
监理工程师应签证的费用为:55680+64000=119680 元。
(4)在工程未正式验收前,业主提前使用不能认为该单位工程已经验收。工程未经验收,业主提前使用,由此发生的质量问题及其他问题,由业主承担责任(重大质量事故除外)。
案例二【答案】
(1)根据《招标投标法》第十一条规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。因此,本案业主自行对省重点水利工程项目决定采取邀请招标的做法是不妥的。
(2)根据《招标投标法》第二十八条规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。本案 C 企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。根据《招标投标法》和《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。本案 E 企业投标文件没有法定代表人签字,项目经理也未获得委托人授权书,无权代表本企业投标签字,尽管有单位公章,仍属存在重大偏差,应作无效标处理。
(3)根据《招标投标法》第三十四条规定,开标应当在投标文件确定的提交投标文件的截止时间公开进行,本案招标文件规定的投标截止时间是 2004 年 10 月 18 日下午 4 时,但迟至 2004 年 10 月 21 日下午才开标,是不妥之处一。根据《招标投标法》第三十五条规定,开标应由招标人主持,本案由属于行政监督部门的当地招投标监督管理办公室主持,是不妥之处二。
(4)根据《招标投标法》和《评标委员会和评标方法暂行规定》,评标委员会由招标人或其委托的招标代理机构熟悉相关业务的代表,以及有关技术、经济等方面的专家,并规定项目主管部门或者行政监督部门的人员不得担任评标委员会委员。一般而言公证处人员不熟悉工程项目相关业务,当地招投标监督管理办公室属于行政监督部门,显然招投标监督管理办公室人员和公证处人员担任评标委员会成员是不妥的。《招标投标法》还规定评标委员会技术、经济等方面的专家不得少于成员总数的 2/3。本例技术、经济等方面的专家比例为 4/7,低于规定的比例要求。
(5)根据《招标投标法》第四十一条规定,中标人应当是综合评分最高或投标价最低的投标人。本案中 B 企业综合评分是第一名应当中标,以 B 企业投标报价高于 A 企业为由,让 A企业中标是违规的。
(6)《招标投标法》第四十六条规定,招标人和中标人应当自中标通知书发出之日起 30天内,按照招标文件和中标人的投标文件订立书面合同,本案 2004 年 11 月 10 日发出中标通知书,迟至 2004 年 12 月 12 日才签订书面合同,两者的时间间隔已超过 30 天,违反了《招标投标法》的相关规定。
案例三【答案】
(1)①②③④。水利水电工程施工组织设计文件的编制应执行国家有关政策,其依据主要包括:有关法律、法规、规章和技术标准;可行性研究报告及审批意见、设计任务书、上级单位对本工程建设的要求或批件;设计/施工合同中与施工组织设计编制相关的条款等。建设监理合同不属于承包商编制施工组织设计的依据。
(2)①②③⑤。水利水电工程施工组织设计文件的内容一般包括:施工条件、施工导流、料场的选择与开采、主体工程施工、施工交通运输、施工工厂设施、施工总布置、施工总进度、主要技术供应及附图 10 个方面。
(3)①②⑤③④。碾压混凝土坝的施工工艺程序是先在初浇层铺砂浆,汽车运输入仓,平仓机平仓,振动压实机压实,振动切缝机切缝,切完缝再沿缝无振碾压两遍。这种施工工艺在我国具有普遍性。
(4)②③④。碾压混凝土坝施工主要特点是:采用干贫混凝土;大量掺加粉煤灰,以减少水泥用量;采用通仓薄层浇筑;同时要采取温度控制和表面防裂措施。
(5)①②③④。大坝等建筑物的混凝土运输浇筑,主要有:门、塔机运输方案,缆机运输方案以及辅助运输浇筑方案。门、塔机运输方案可分为有栈桥和无栈桥方案。常用的辅助运输浇筑方案有:履带式起重机浇筑方案、汽车运输浇筑方案、皮带运输机浇筑方案。
(6)①③④。全段围堰法导流是指在河床内距主体工程轴线(如大坝、水闸等)上下游一定的距离,修筑拦河堰体,一次性截断河道,使河道中的水流经河床外修建的临时泄水道或永久泄水建筑物下泄。全段围堰法导流一般适用于枯水期流量不大,河道狭窄的河流,按其导流泄水建筑物的类型可分为明渠导流、隧洞导流、涵管导流等。在实际工程中也采用明渠隧洞等组合方式导流。
(7)①④③②。施工导流首先要修建导流泄水建筑物,然后进行河道截流修筑围堰,此后进行施工过程中的基坑排水。当主体建筑物修建到一定高程后,再对导流泄水建筑物进行封堵。
(8)①③④。截流的基本方法有抛投块料截流、爆破截流、下闸截流,还有木笼、钢板桩、草土、杩槎堰、水力冲填法截流等方法。抛投块料截流是最常用的截流方法,特别适用于大流量、大落差的河道上的截流。采用抛投块料截流,按不同的抛投合龙方法可分为平堵、立堵、混合堵三种。
(9)①③④。骨料加工厂布置原则包括:应充分利用地形,减少基建工程量;有利于及时供料,减少弃料;成品获得率高,通常要求达到 85%~90%;骨料加工厂宜尽可能靠近混凝土系统,以便共用成品堆料场。骨料堆场形式不属于骨料加工厂布置原则的内容。
案例四【答案】
(1)上述整个事件中存在如下不妥之处:
①施工总承包单位自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工是不妥的,工程分包应报监理单位经建设单位同意后方可进行。
②专业设计单位完成基坑支护设计后,直接将设计文件给了专业分包单位的做法是不妥的,设计文件的交接应经发包人交付给施工总承包单位。
③专业分包单位编制的基坑工程和降水工程专项施工组织方案,经施工总承包单位项目经理签字后即组织施工的做法是不妥的,专业分包单位编制了基坑支护工程和降水工程专项施工组织方案后,应由施工单位技术负责人签字并经总监理工程师审批后方可实施,基坑支护与降水工程、土方和石方开挖工程必须由专职安全生产管理人员进行现场监督。
④专业分包单位由负责质量管理工作的施工人员兼任现场安全生产监督工作的做法是不妥的。从事安全生产监督工作的人员应经专门的安全培训并持证上岗。
⑤总承包单位对总监理工程师因发现基坑四周地表出现裂缝而发出要求停止施工的书面通知不予理睬的做法是不妥的。总承包单位应按监理通知的要求停止施工。
⑥事故发生后专业分包单位直接向有关安全生产监督管理部门上报事故的做法是不妥的,应经过总承包单位。
⑦专业分包单位要求设计单位赔偿事故损失是不妥的,专业分包单位和设计单位之间不存在合同关系,不能直接向设计单位索赔,专业分包单位可通过施工总承包单位向建设单位索赔,建设单位再向勘察设计单位索赔。
(2)施工单位应对下列达到一定规模的危险性较大的工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人签字以及总监理工程师核签后实施,由专职安全生产管理人员进行现场监督:
①基坑支护与降水工程;
②土方和石方开挖工程;
③模板工程;
④起重吊装工程;
⑤脚手架工程;
⑥拆除、爆破工程;
⑦围堰工程;
⑧其他危险性较大的工程。
(3)根据《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202 号),本事故直接经济损失虽未超过 1000 万元,但已造成 3 人死亡,故应定为Ⅲ级事故(或重大质量与安全事故)。
(4)本起事故的主要责任应由施工总承包单位承担。在总监理工程师发出书面通知要求停止施工的情况下,施工总承包单位继续施工,直接导致事故的发生,所以本起事故的主要责任应由施工总承包单位承担。
案例(五)【答案】
1.铲运机施工的优势:集开挖、运输和铺填三种工序于一体,施工简单、费用低、管理方便。
2.(1)事件一中,监理单位发现未按专项施工方案施工时,应责令整改;施工单位拒不整改的,应及时向项目法人报告;如有必要,可直接向有关,主管部门报告。
(2)还需要进行专家论证的工程:地基工程的土方开挖、支护、降水工程。
理由: 开挖地基基坑深度为 12.7-7.6=5.1(m),超过 5 m。根据相关规定,开挖深度超过 5m(含 5m)的基坑土方开挖、支护、降水工程,施工前需进行专家论证。
3.①错误之处一:临空边缘设置高度为 1.1m 的防护栏杆。
正确做法:临空边缘应设置高度不低于 1.2m 的防护栏杆。
②错误之处:安全网距离工作面的最大高度为 3.5m。
正确做法:安全网距离工作面的最大高度不超过 3m。
③错误之处:拴安全带用的安全绳长度为 4m
正确做法:拴安全带用的安全绳长度不宜超过 3m。
(2)混凝土坝顶作业高度=41.8-12.7=29.1(m),其级别为三级高处作业。
4.事件三竣工验收程序中,A 为竣工验收主持单位批复竣工验收申请报告,B 为竣工验收技术鉴定,C 为召开竣工验收会议。
