一、单项选择题(每题 1 分)
1.与混凝土的握裹力大,可作为钢筋混凝土用最主要受力钢筋的是( )。
A.热轧光圆钢筋
B.热轧带肋钢筋
C.热处理钢筋
D.预应力钢丝
2.施工合同交底是指( )。
A.承包人的合同管理人员向其内部项目部管理人员的交底
B.发包人向承包人进行合同交底
C.监理工程师向承包人进行合同交底
D.施工项目经理向施工现场操作人员进行交底
3.单位工程施工阶段的划分一般是( )。
A.地基基础、主体结构、装饰装修
B.地基、基础、主体结构、装饰装修
C.地基基础、主体结构、装饰装修和机电设备安装
D.地基、基础、主体结构、装饰装修和机电设备安装
4.节能工程的分部工程验收应由( )主持。
A.设计单位节能设计人员
B.施工单位项目经理
C.项目总监理工程师
D.施工单位项目技术负责人
5.基坑土方开挖的顺序、方法必须与设计要求相一致.并遵循"开槽支撑,(),严禁超挖的原 则。
A.先撑后挖,整体开挖
B.先撑后挖,分层开挖
C.先挖后撑,整体开挖
D.先挖后撑,分层开挖
6.预制构件吊运过程中,下列吊索与构件水平夹角中.不符合规定的是( )。
A 35°
B 50°
C.65°
D 80°
7.关于施工缝留置位置的说法,正确的是( )。
A.梁和吊车梁牛腿、无梁楼板柱帽的上面
B.柱留置在基础、楼板、梁的顶面
C.有主次梁的楼板,施工缝应留置在次梁跨中 1/2 范围内
D.墙留置在门洞口过梁跨中 1/2 范围内,也可留在纵横墙的交接处
8.防火玻璃按照耐火等级可分为( )个等级。
A.2
B.3
C.4
D.5
9.采用锤击沉桩法施工的摩擦桩,主要以( ) 控制其入土深度。
A.贯入度
B.持力层
C.标高
D.锤击数
10.钢结构制作和安装单位应按规范规定,分别进行高强度螺栓连接摩擦面的( )试验和复验, 其结果应符合设计要求。
A.抗拉力
B.扭矩系数
C.紧固轴力
D.抗滑移系数
11.幕墙的()是为了避免非透明幕墙部位内部结露导致保温材料发生性状改变而采取的构造 措施。
A.隔热层
B.防火层
C.隔汽层
D.防水层
12.关于扣件式钢管作高大模板支架立杆的说法,错误的是( )。
A.立杆上每步设置双向水平杆且与立杆扣接
B.相邻两立柱接头不得在同步内
C.立柱接长最多只允许有一个搭接接头
D.上段的钢管与下段钢管立柱严禁错开固定在水平拉杆上
13.关于钢结构安装的说法正确的是( )。
A.单层钢结构安装时,对于柱子、柱间支撑和吊车一般采用节间综合法吊装
B.单层钢结构安装时,对于屋盖系统安装通常采用单件流水法吊装
C.多层及高层钢结构吊装,其吊装程序-般是:平面从中间或某一对称节间开始,以一个节间 的柱网为一个吊装单元,按钢柱→钢梁→支撑顺序吊装,并向四周扩展
D.同一节柱、同一跨度范围内的钢梁,宜从下向上安装
14.下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是( )。
A.等节奏流水施工
B.异步距异节奏流水施工
C.等步距异节奏流水施工
D.无节奏流水施工
15.在正常使用条件下,保温工程的合理使用年限为( )。
A.5 年
B.25 年
C.50 年
D.70 年
16.结构设计时,结构部件的安全等级不得低于( )。
A.一级
B.二级
C.三级
D.四级
17.采用外防外贴法铺贴卷材防水层时,应( )。
A.先铺平面,后铺立面
B.先铺立面,后铺平面
C.应先铺大面,后铺转角
D.平面和立面同时进行
18.在现场施工中,属于一级动火作业的是( )。
A.小型油箱
B.比较密封的地下室
C.登高电焊
D.无明显危险因素的露天场所
19.下列属于二类危险源的是( )。
A.设备故障
B.炸药
C.有毒的化学物质
D.汽油
20.《建筑内部装修设计防火规范》的强制性条文规定,消防水泵房、排烟机房、固定灭火 系统钢瓶间、配电室、变压器室、通风和空调机房等,其内部所有装修均应采用( )装修材 料。
A.A 级
B.B1 级
C.B2 级
D.B3 级
二、多项选择题
21.厕浴间、厨房聚氨酯防水涂料施工工艺流程中,保护层、饰面层施工前应进行的工序包括 ( )。
A.清理基层
B.细部附加层施工
C.单遍涂刷聚氨酯防水涂料
D.第一次蓄水试验
E.第二次蓄水试验
22.在中华人民共和国境内,下列项目中必须招标的有( )。
A.大型基础设施、公用事业等关系社会公共利益、公众安全的项目
B.全部或者部分使用国有资金投资或者国家融资的项目
C.使用外企贷款的项目
D.采购人依法自行生产的材料
E.抢险、救灾工程
23.承包人提出建设工程施工合同索赔成立的必要条件有( )。
A.并非自己过错而应由发包人承担责任
B.有无造成客观实际损失均可
C.有事件发生的客观证据
D.在规定的时间内按照约定程序提出
E.有工程师的有效签认
24 按幕墙施工方法分类有( )。
A.单元式幕墙
B.构件式幕墙
C.点式幕墙
D.框架式幕墙
E.悬挂式幕墙
25.通常用于调节混凝土凝结时间、硬化性能的混凝土外加剂有( )。
A.缓凝剂
B.早强剂
C.膨胀剂
D.速凝剂
E.引气剂
26.某大型商住楼大体积混凝士基础底板浇筑过程中,为了防止出现裂缝,可采取的措施有 ( )。
A.优先选用低水化热的矿渣水泥拌制混凝土
B.适当提高水灰比,提高水泥用量
C.适当降低混凝士的入模温度,控制混凝士的内外温差
D.预埋冷却水管,进行人工导热
E.及时对混凝土覆盖保温、保湿材料
27.关于钢结构高强度螺栓安装说法,正确的有( )。
A.应从刚度大的部位向不受约束的自由端进行
B.应从不受约束的自由端向刚度大的部位进行
C.应从螺栓群中间开始向四周扩展逐个拧紧
D.应从螺栓群中间开始向中部集中逐个拧紧
E.同一接头中高强度螺栓的初拧、复拧、终拧应在 24 小时内完成
28.按照预制构件的预制部位不同,装配式混凝土建筑可以分为( )。
A.全预制装配式结构
B.部分预制装配式结构
C.预制装配整体式结构
D.半预制装配式结构
E.预制现浇复合结构
29.当下列情况发生时,应调整施工检测试验计划的有( )。
A.设计变更
B.检测单位改变
C.见证人变更
D.施工进度调整
E.材料型号变更
30.下列需要组织专家论证的工程有( )。
A.隧道模板
B.可能影响行人、交通、 电力设施、通信设施或其他建、构筑物安全的拆除工程。 C.用于钢结构安装等满堂支撑体系,承受单点集中荷载 5KN
D.提升高度 120m 附着式升降脚手架工程
E.架体高度 24m 悬挑式脚手架工程
三、案例分析题
【案例一】
某医院门诊楼,位于市中心区域,建筑面积 28326 平方米,地下 1 层,地上 10 层,檐高 33. 7m。框架剪力墙结构,筏板基础,基础埋深 7. 8m,底板厚度 1100mm, 混凝土强度等级 C30, 抗渗等级 P8。室内地面铺设实木地板,工程精装修交工。2020 年 3 月 15 日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。
事件一:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定 位测设。基坑开挖前,施工单位委托具备相应资质的第三方对基坑工程进行现场检测,检测单位编制了检测方案,经建设方、监理方认可后开始施工。
事件二: 2020 年 9 月 30 日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化 热的矿渣水泥,混凝土浇筑于当晚结束,国庆节放假后 10 月 4 日开始进行覆盖并开始浇 水,浇水养护持续 7d.
事件三:监理工程师对门窗工程检查时发现:外窗未进行三性检查,监理工程师对存在的问 题提出整改要求。
事件四:建设单位在审查施工单位提交的工程竣工资料时,发现工程资料有涂改,违规使用 复印件等状况,要求施工单位整改。
【问题】
1.事件一中,建筑物细部点平面位置的测设方法有哪几种?本工程在基坑检测管理工作中有 哪些不妥之处?并说明理由。
2.事件二中,底板混凝土的养护开始与持续时间是否正确?说明理由。
3.事件三中,建筑外墙铝合金窗的三性试验是指什么?
4.针对事件四,分别写出工程竣工验收资料在修改以及使用复印件时的正确做法。
【案例二】
某办公楼工程,地下 2 层,地上 10 层,总建筑面积 27000m2.现浇钢筋混凝土框架结构。建 设单位与施工总承包单位签订了施工总承包合同,双方约定工期为 20 个月,建设单位供应 部分主要材料。

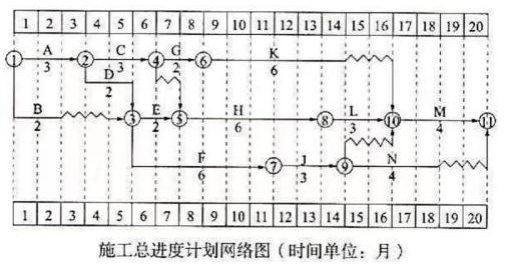

在合同履行过程中。施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图 (如下图所示)。该计划通过了监理工程师的审查和确认。
上图中工作 B(特种混凝土工程)进行 1 个月后,因建设单位原因修改设计导致停工 2 个月。 设计变更后,施工总承包单位及时向监理工程师提出了费用索赔申请(如下表所示)。索赔内 容和数量经监理工程师审查符合实际情况。
在后续施工过程中, 由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作 K 的实际进度在第 11 月底时拖后三个月;部分施工机械由于施工总承包单位原因未能按时进 场,致使工作 H 的实际进度在第 11 月底时拖后一个月:在工作 F 进行过程中,由于施工工艺 不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作 F 的实际进度在 第 11 月底时拖后一个月。施工总承包单位就工作 K、H、F 工期拖后分别提出了工期索赔。
费用索赔申请一览表
工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不 合格.监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结 构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格。由建设单位组织竣工验收。
【问题】
1.根据经监理工程师审批通过的施工总进度计划网络图,施工总承包单位应重点控制哪条线 路(以网络图节点表示)?
2.费用索赔申请-览表中有哪些不妥之处?分别说明理由。
3.针对后续施工过程,分别分析工作 K、H、F 的总时差,并判断其进度偏差对施工总工期的 影响。分别判断施工总承包单位就工作 K、H、F 工期拖后提出的工期索赔是否成立?
4.关于竣工验收,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容? 主要检验哪些部位?
【案例三】
某耐火材料厂新建厂区工程.主体为一重钢结构多层厂房.内含 3 层钢筋混凝土框架结构中 央控制室工程,地下部分为混凝土灌注桩基础,地上部分柱为钢管混凝土,其他构件均为 H 型钢构件.钢构件的连接方式主要为高强螺栓(摩擦)连接。在施工过程中。发生了下列事件: 事件 1:高强度大六角头螺栓连接副终拧完成 1h 后、48h 内进行终拧扭矩检查.检查数量按节 点数抽查 5%。
事件 2:装饰装修施工前,装修单位上报中央控制室的木龙骨纸面石膏板吊顶(不上人)施工 方案,其主要内容如下: (1)采用φ6 的吊杆,长 1.2m; (2) 吊杆用膨胀螺栓固定在楼板上.冲 击电锤成孔; (3) 主龙骨间距 960mm. 吊挂在吊杆上; (4)次龙骨间距 500mm.紧贴主龙骨安 装 ; (5)纸面石膏板的长边沿横向主龙骨铺设。 (6) 纸面石膏板四角先固定在龙骨上。然后 固定四边,最后固定中心,确保牢固。监理认为部分做法不妥,退回施工单位改正后,签字 审批按方案组织施工。
事件 3:在工程竣工验收合格后,施工单位将工程档案送交当地城建档案管理机构,被城建 档案管理机构拒绝接收。
【问题】
1.除摩擦连接外,高强度螺栓连接还有哪些形式?
2.指出事件一中终拧扭矩检查的错误之处,并给出正确做法。
3.指出事件二中纸面石膏板吊顶施工方案中的不妥之处,并给出正确做法。
4.事件三中,关于工程档案的问题,施工单位的做法是否合理?并给出理由。
【案例四】
某开发商投资新建商住两用群体工程,经公开招投标,某施工总承包单位 A 中标。A 单位根 据谈判项目的大小、技术难易程度以及对手的情况、竞争局面、企业自身的经营战略,确定 己方谈判人员的组成,并就合同谈判工作做了充分的准备。在签订合同前的谈判中,双方首 先共同确认了合同的“标的”( 即工程内容和范围),且在合同签约之前,重点考虑了诸多 细节。
合同价款是双方共同约定的条款,是承包方的利益所在,价款数额及付款日期应当明确具体。 质量保证金不得超过工程价款结算总额的 3%,在工程项目竣工前已缴纳履约保证金的,建 设单位不得同时预留工程质量保证金,并按规定退还保证金及银行同期存款利息。
甲乙双方通过协商,确认包括合同协议书、通用合同条款、专用合同条款及其附件、投标函 及其附录、中标通知书、价格清单、承包人建议书等合同文件按照《建设工程施工合同(示 范文本)》 (GF-2017-0201) 规定的优先顺序进行解释。而后因钢筋价格上涨较大,建设单位与施工总承包单位签订了《关于钢筋价格调整的补充协议》,协议价款为 60 万元。
工程总包合同管理工作包括合同订立、合同备案、合同交底、合同履行、合同变更、争议与 诉讼、合同分析与总结。项目经理部在合同管理过程中严格执行了公司对项目部的授权管理, 建立了合同变更管理程序。
施工总承包单位在履行施工总承包合同时,建设单位要求施工总承包单位为某专业分包单位 免费提供塔吊至主体封顶后 6 个月。施工总承包单位以总包合同约定“施工总包单位无偿提 供给专业分包单位使用塔吊为主体封顶后 2 个月内”为由子以拒绝。
本工程的基坑开挖土方量为 4500m3 , 甲、乙双方合同约定 5 月 11 日开工,5 月 20 日完工。
在实际施工中发生如下事件:
(1)因租赁的挖土机大修,晚开工 2 天,造成人员窝工 10 个工日:
(2)基坑开挖后,因遇软土层,接到监理工程师 5 月 15 日停工的指令,进行地质复查,配. 合用工 15 个工日:
(3)5 月 19 日接到监理.工程师于 5 月 20 日复工的指令,同时提出基坑开挖深度加深 2m 的 设计变更通知单, 由此增加土方开挖量900m3;
(4) 5 月 20 日~5 月 22 日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工 10 个工日:
(5) 5 月 23 日用 30 个工日修复冲坏的永久道路,5 月 24 日恢复挖掘工作,最终基坑于 5 月 30 日挖坑完毕。
【问题】
1.合同谈判阶段应做好哪些方面的准备工作?合同签约之前应做好哪些工作?
2.合同价款需明确哪些内容?
3.写出背景资料中 7 个合同文件解释的优先顺序。并说明《关于钢筋价格调整的补充协议》 归属于合同的哪个部分?
4.项目部在执行合同过程中应遵循哪些原则?项目部合同变更管理的程序有哪些?
5.施工总承包单位的做法是否正确,说明理由。
6.乙方对上述哪些事件向甲方索赔成立,哪些事件索赔不成立,并说明原因。
【案例五】
某高校新建一栋留学生公寓,地下一层,地上十五层,建筑面积 13400m, 二层以下为现浇钢筋混凝土结构,混凝土筏板基础,二层以上为装配式混凝土结构,预制墙板钢筋采用套简灌浆连接施工工艺。合同约定油漆由建设单位供应。
项目部在一层结构施工时进行质量检查,发现现场安装完成的木模板内有铅丝及碎木屑,班 组在楼面上直接搭设模板支架,扫地杆离楼面 320mm; 施工班组使用水平输送泵管,采用振 动棒倾斜于混凝土内由远及近、分层浇筑:混凝土浇筑过程中有部分混凝土坍落度不满足要 求,项目技术负责人指示工人加水处理;隐蔽工程验收合格后,项目技术负责人批准,监理 工程师签字后进行下一步。一层结构顶板同条件养护试件强度达到设计要求时,施工单位现场生产经理立即向监理工程师口头申请拆除一层结构顶板模板,监理工程师同意后,现场将 一层结构顶板及支架全部拆除。监理工程师发现后责令停工整改。
监理工程师在检查装配式外墙板安装质量时发现:钢筋套简连接灌浆满足规范要求,留置了 1 组边长为 70. 7mm 的立方体灌浆料标准养护试件,监理工程师对此要求整改。
在做好主体施工后,施工单位开始为防水进行施工。屋面做法为卷材防水,施 I 完后进行闭 水试验,发现女儿墙根部漏水。经查,主要原因是转角处卷材开裂。在施工过程中,发现混 凝土有收缩裂缝,施工总承包单位进行了整改。
在施工过程中油漆成膜存在问题造成施工单位损失,施工单位向建设单位提出索赔,建设单 位认为油漆在进场时已由施工单位进行了质量验证并办理接收手续,其对油漆材料的质量贵 任已经完成,因油漆不合格而返工的损失应由施工单位承担,建设单位拒绝受理索赔。
在工程竣工验收合格并交付使用一年后,屋面出现多处渗漏,建设单位通知施 I 单位立即进行免费维修。施工单位接到维修通知 24 小时后,以通过竣工验收为由不到现场,并拒绝免 费维修。经鉴定,该渗透问题因施工质量缺陷所致。建设单位另行委托其他单位进行维修。
【问题】
1.项目部在一层结构施工例行检查发现有哪些不妥,并写出正确做法。
2.指出装配式外墙板施工中的不妥之处?并写出正确做法。装配式混凝土构件钢筋套筒连接灌浆质量要求有哪些?
3.给出女儿墙转角处漏水质量问题的治理步骤。混凝土收缩裂缝的原因有哪些?
4.项目质量管理应遵循的程序是什么?项目质量计划编制依据?
5.建设单位拒绝施工单位索赔是否正确,并说明理由。
6.有关屋面渗漏问题施工单位做法是否正确?说明理由。建设单位另行委托其他单位修理是 否正确?说明理由。修理费用应如何承担?
2022 年一级建造师《建筑工程管理与实务》考前模拟卷一 (补考) 参考答案及解析
一、单项选择题
1. 【答案】 B
【解析】热轧带肋钢筋与混凝土的握裹力大,共同工作性能更好。
2. 【答案】 A
【解析】施工合同交底是指承包人的合同管理人员向其内部项目部管理人员的交底,而施工 项目经理向施工现场操作人员进行交底属于技术交底。
3. 【答案】 C
【解析】单位工程施工阶段一般划分为地基基础、主体结构、装饰装修和机电设备安装四个 阶段。
4. 【答案】 C
【解析】节能工程的分部工程验收应由总监理工程师(建设单位项目负责人)组织并主持。
5. 【答案】 B
【解析】本题考核的是土方开挖遵循的原则。土方开挖的顺序、方法必须与设计要求相一致, 并遵循"开槽支撑,先撑后挖,分层开挖。严禁超挖的原则。
6. 【答案】 A
【解析】 吊索与构件水平夹角不宜小于 60° 且不应小于 45°。
7. 【答案】 B
【解析】 (1) 根据《混凝土结构工程施工规范》GB 50666- 2011 第 8.6.2 条规定,水平施 工缝的留设位置应符合下列规定:
①柱、墙施工缝可留设在基础、楼层结构顶面,柱施工缝与结构上表面的距离宜为 0-100mm. 墙施工缝与结构上表面的距离宜为 0-300mm;
②柱、墙施工缝也可留设在楼层结构底面,施工缝与结构下表面的距离宜为 0-50mm;当板下 有梁托时,可留设在梁托下 0-20mm;
③高度较大的柱、墙、梁以及厚度较大的基础,可根据施工需要在其中部留设水平施工缝; 当 因施工缝留设改变受力状态而需要调整构件配筋时,应经设计单位确认;
④特殊结构部位留设水平施工缝应经设计单位确认。
(2)根据《混凝土结构工程施工规范》GB50666-2011 第 8.6.3 条规定,竖向施工缝和后浇带 的留设位置应符合下列规定:
①有主次梁的楼板施工缝应留设在次梁跨度中间的 1/3 范围内;
②单向板施工缝应留设在与跨度方向平行的任何位置;
③楼梯梯段施工缝宜设置在梯段板跨度端部 1/3 范围内;
④墙的施工缝宜设置在门洞口过梁跨中 1/3 范围内.也可留设在纵横墙交接处;
⑤后浇带留设位置应符合设计要求;
⑥特殊结构部位留设竖向施工缝应经设计单位确认。
8.【答案】 D
【解析】分为五个等级,分别为: 3h、 2h、 1.5h、 1h. 0.5h。
9. 【答案】 C
【解析】桩的入土深度的控制,对于承受轴向荷载的摩擦桩,以标高为主,贯入度作为参考; 端承桩则以贯入度为主,以标高作为参考。
10. 【答案】 D
【解析】钢结构安装前应进行抗扭型高强度螺栓连接副的预应力复验、高强度大六角头螺栓连接副的扭矩系数复验以及高强度螺栓连接摩擦面的抗滑移系数检验。
11. 【答案】 C
【解析】幕墙的隔汽层是为了避免非透明幕墙部位内部结露导致保温材料发生性状改变而采 取的构造措施。因为冬季比较容易结露,所以一般隔汽层应设置在保温材料靠近室内一侧。 非透明幕墙还有许多需要穿透隔汽层的部件(如连接件等)。对这些穿透隔汽层的节点,应采 取密封措施,以保证隔汽层的完整。
12. 【答案】 C
【解析】立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内, 且对接接头沿竖向错开的距离不宜小于 500mm。严禁将上段的钢管立柱与下段钢管立柱错开 固定在水平拉杆上。
13. 【答案】 C
【解析】单层钢结构安装工程施工时,对于柱子、柱间支撑和吊车梁-般采用单件流水法吊 装, 即一次性将柱子安装并校正后再安装柱间支撑、 吊车梁等,此种方法尤其适合移动较 方便的履带式起重机;当采用汽车式起重机时,考虑到移动不方便,可以 2-3 个轴线为一个 单元进行节间构件安装。对于屋盖系统安装通常采用"节间综合法”吊装,即吊车一次安装 完一个节间的全部屋盖构件后,再安装下一个节间的屋盖构件。同-节柱、同-跨范围内的钢 梁,宜从上向下安装。钢梁安装完后,宜立即安装本节柱范围内的各层楼梯及楼面压型钢板。
14. 【答案】 C
【解析】等步距异节奏流水施工特点:
(1)同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,其 值为倍数关系;
(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;
(3)专业工作队数大于施工过程数,部分或全部施工过程按倍数增加相应专业工作队;
(4)各个专业工作队在施工段上能够连续作业,施工段间没有间隔时间。
15.【答案】 B
【解析】在正常使用条件下,保温工程的合理使用年限为 25 年。最低保修期为 5 年。
16. 【答案】 C
【解析】结构设计时,应根据结构破坏可能产生后果的严重性,采用不同的安全等级。结构 部件的安全等级不得低于三级。结构部件与结构的安全等级不一致或设计工作年限不一致的, 应在设计文件中明确标明。
17. 【答案】 A
【解析】采用外防外贴法铺贴卷材防水层时先铺平面,后铺立面,交接处应交叉搭接。
18. 【答案】 B
【解析】凡属下列情况之一的动火, 均为-级动火:
1)禁火区域内。
2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。
3)各种受压设备。
4)危险性较大的登高焊、割作业。
5)比较密封的室内、容器内、地下室等场所。
6)现场堆有大量可燃和易燃物质的场所。
19. 【答案】 A
【解析】第二类危险源:造成约束、限制能量和危险物质措施失控的各种不安全因素称为第 二类危险源。该类危险源主要体现在设备故障或缺陷、人为失误和管理缺陷等几个方面。
20. 【答案】 A
【解析】消防水泵房、排烟机房、固定灭火系统钢瓶间、配电窒、变压器室、通风和空调机 房等,其内部装修均应采用A 级装修材料。
二、多项选择题
21. 【答案】 ABD
【解析】应多遍涂刷聚氨酯防水涂料。第二次蓄水试验应在保护层、饰面层施工完成后进行。
22. 【答案】 AB
【解析】 C 应为使用国际组织或者外国政府贷款、援助资金的项目,DE 为可以直接发包的 情况。
23. 【答案】 ACD
【解析】没有工程师的有效签认。但有其他证据可以证明可以索赔的情况也可以索赔。
24. 【答案】 AB
【解析】按幕墙施工方法分类有单元式幕墙和构件式幕墙。
25. 【答案】 ABD
【解析】调节混凝土凝结时间、硬化性能的外加剂。包括缓凝剂、早强剂和速凝剂等。
26. 【答案】 ACDE
【解析】 (1) 优先选用低水化热的矿渣水泥,并适当使用缓凝减水剂(2)在保证混凝土设 计强度等级前提下,适当降低水胶比,减少水泥用量。 (3) 在拌合混凝土时,还可掺入适 量的微膨胀剂或膨胀水泥使混凝土得到补偿收缩,减少混凝土的收缩变形。 (4) 降低拌合 水温度(拌合水中加冰屑或用地下水) ;骨料用水冲洗降温,避免暴晒。(5) 降低混凝土的入 模温度,控制混凝土内外的温差( 当设计无要求时,控制在 25° C 以内)。(6) 可在基础内 预埋冷却水管,通入循环水,强制降低混凝土水化热产生的温度。(7) 大体积混凝士可采用 二次抹面工艺,减少表面收缩裂缝。 (8) 及时对混凝土覆盖保温保湿材料。
27. 【答案】 ACE
【解析】高强度大六角头螺栓连接副施拧可采用扭矩法或转角法。同-接头中,高强度螺栓 连接副的初拧、复拧、终拧应在 24h 内完成。高强度螺栓连接副初拧、复拧和终拧原则上 应以接头刚度较大的部位向约束较小的方向、螺栓群中央向四周的顺序进行。
28. 【答案】 AC
【解析】按照预制构件的预制部位不同可以分为全预制装配式混凝土结构体系和预制装配整 体式混凝土结构体系。
29. 【答案】 ADE
【解析】施工检测试验计划中的计划检测试验时间,应根据 I 程施工进度计划确定。当设计 变更,施工工艺改变,施工进度调整,材料和设备的规格、型号或数量变化时,应及时调整 施工检测试验计划。
30. 【答案】 AE
【解析】码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、 易燃易爆事故发生的特殊建、构筑物的拆除工程需要专家论证。用于钢结构安装等满堂支撑 体系,承受单点集中荷载 7KN 需要专家论证。提升高度超过 150m 附着式升降脚手架工程需 要专家论证。
三、案例分析题
【案例一】
【答案】
1. (1) 建筑物细部点平面位置的测设方法有:直角坐标法、极坐标法、角度前方交会法、距 离交会法和方向线交会法。
不妥之处一:基坑开挖前,施工单位委托具备相应资质的第三方对基坑工程进行现场检测。
理由:基坑监测应由建设方委托具有相应资质的第三方实施。
不妥之处二:经建设方、监理方认可后开始施工。
理由:监测单位应编制监测方案,经建设方、设计方、监理方等认可后方可实施。
2. (1)底板混凝士的养护开始时间不正确,应该在终凝后开始养护。 (2) 持续时间不正确, 相关规定,对有抗渗要求的混凝土养护时间不得少于 14d。
3. 窗户的三性:气密性、水密性、抗风压性。
4.工程资料不能随意修改,当需要修改时,应实行划改,并由划改人签署。工程资料的文 字、图表、印章应清晰:工程资料应为原件:当为复印件时,提供单位应在复印件上加盖单 位印章,并应有经办人签字及日期:提供单位应对资料的真实性负责。
【案例二】
【答案】
1.应重点控制的线路:①→②→③→⑤→⑧→⑩→⑪。
2.费用索赔申请一览表中的不妥之处和理由分别如下:
(1)机械设备闲置费补偿计算不妥。
理由:计算机械闲置费不能依据台班费(或只能依据机械的折旧费或租赁费)。 (2)人工窝工费补偿计算不妥。
理由:计算人工窝工费补偿不能依据人工工日单价(或只能依据合同文件明确或约定的人工 窝工费标准计算)。
3. (1)①工作 K 有总时差 2 个月,延误 3 个月.将影响总工期 1 个月。
②工作 H 为关键工作(或总时差为 0),延误 1 个月,将影响总工期 1 个月。
③工作 F 有总时差 2 个月,延误 1 个月,不影响总工期。
(2)工作 H 和工作 F 的工期索赔不成立;工作 K 的工期索赔成立。
4. (1)关于竣工验收,监理工程师要求妥当。 理由:结构实体检验中.
当混凝土强度或钢筋保护层厚度检验结果不满足要求时,应委托具有资质的检测机构按国家 现行有关标准的规定进行检测。
(2)结构实体检测应包括如下内容:
混凝土强度、钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目;必要时可检验其 他项目。
(3)主要检验涉及结构安全的柱、梁等重要部位。
【案例三】
【答案】
1.除摩擦连接外。高强度螺栓的连接形式还有张拉连接和承压连接等。
2.事件一中终拧扭矩检查的错误之处:检查数量按节点数抽查 5%。
正确做法:检查数量按节点数抽查 10%,且不应少于 10个;每个被抽查节点按螺栓数抽查10%, 且不应少于 2 个。
3.纸面石膏板吊顶施工方案中的不妥之处及其正确做法如下:
(1)不妥之处:采用φ6 的吊杆,长 1.2m。
正确做法:长 1.2m 的吊杆应采用φ8 的吊杆。
(2)不妥之处:纸面石膏板的长边沿横向主龙骨铺设。
正确做法:纸面石膏板的长边应沿纵向次龙骨铺设。
(3)不妥之处:纸面石膏板四角先固定在龙骨上。然后固定四边。最后固定中心。
正确做法:纸面石膏板与龙骨固定,应从-块板的中间向板的四边进行固定,不得多点同时作业。
4.施工单位的做法不合理。
理由:不应由施工单位将建设工程档案直接送交当地城建档案管理机构。
正确做法:施工单位将档案向建设单位移交,由建设单位送交城建档案管理机构。
【案例四】
【答案】
1. (1)准备工作应做好以下方面: 1)谈判人员的组成;
2)注重项目相关的资料收集工作;
3)制定谈判策略;
4)过程中需要灵活机动;
5)谈判过程中经常遇到的问题处理。
(2)在合同签约之前,应做好以下工作:
1)保持待签合同与招标文件、投标文件的一致性;
2)尽量采用当地行政部门制定的通用合同示范文本,完整填写合同内容;
3)审核合同的主体;
4)谨慎填写合同细节条款。
2.合同价款需明确是否含税、税款总额、税率、发票类型(增值税专用发票或增值税普通发 票)。
3. (1) 解释的优先顺序如下:协议书、中标通知书、投标函及其附录、专用合同条款及其 附件、通用合同条款、承包人建议书、价格清单。
(2)归属于协议书。
4. (1) 项目部应遵循以下原则:依法履约、诚实信用、全面履行、协调合作、维护权益、 动态管理。
(2)合同变更按下列程序进行: 1)提出合同变更申请。
2)报项目经理审查、批准。必要时,经企业合同管理部门负责人签认,重大的合同变更须 报企业负责人签认。
3)经业主签认,形成书面文件。
4)组织实施。
5.正确。
理由:如果总承包单位的报价中没有包含相关的费用,以及配合范围超过总承包单位与分包 单位的约定范畴时,则收取一定比例的配合费或按实计取。
6.事件 1:索赔不成立。理由:租赁的挖土机大修延迟开工属于承包商的自身责任。
事件 2:索赔成立。理由:施工地质条件变化是一个有经验的承包商所无法合理预见的。 事件 3:索赔成立。理由:这是由设计变更引起的,应由业主承担贵任。
事件 4:工期索赔成立。理由:因不可抗力(罕见的大雨)造成的工期延误,业主应承担责任。 事件 5:索赔成立。理由:恶劣的自然条件或不可抗力引起的工程损坏及修复应由业主承担责 任。
【案例五】
【答案】
1.不妥之一 :现场安装完成的木模板内有铅丝及碎木屑。
正确做法:模板内清理干净方可浇筑混凝土。
不妥之二:班组在楼面上直接搭设模板支架,扫地杆离楼面 320mm。
正确做法:支架 下设垫板,扫地杆离楼面不应大于 200mm。
不妥之三:混凝土浇筑过程中有部分混凝土坍落度不满足要求,项目技术负责人指示工人加 水处理。
正确做法:当坍落度损失较大不能满足施工要求时,可在运输车罐内加入适量的与原配合比 相同成分的减水剂或者与原混凝土水胶比相同的水泥浆。
不妥之四:一层结构顶板同条件养护试件强度达到设计要求时,施工单位现场生产经理立即 向监理工程师口头申请拆除一层结构顶板模板,监理工程师同意后,现场将一层结构顶板及 支架全部拆除。
正确做法:拆模作业之前必须填写拆模申请表,并在同条件养护试块强度纪录达到规定要求 时,技术负责人批准后方能拆模。
2. ( 1)不妥之处:钢筋套简连接灌浆留置了 1 组边长为 70.7mm 的立方体:正确做法:每工作 班留置不少于 1 组,每层不少于 3 组,每组 3 块 40mmX 40mmX 160mm 的长方体试件。
( 2)装配式混凝土构件钢筋套简连接灌浆质量要求:
1)灌浆前应制定钢筋套筒灌浆操作的专项质量保证措施,套筒内表面和钢筋表面应洁净,被 连接钢筋偏离套筒中心线的角度不应超过 7° ,灌浆操作全过程应由监理人员旁站; 2)灌浆料应由经培训合格的专业人员按配置要求计量灌浆材料和水的用量,经搅拌均匀后测 定其流动度满足设计要求后方可灌注;
3)浆料应在制备后 30min 内用完,灌浆作业应采取压浆法从下口灌注,当浆料从上口流出 时应及时封堵,持压 30s后再封堵下口,灌浆后 24h 内不得使构件与灌浆层受到振动、碰撞;
4)灌浆作业应及时做好施工质量检查记录,并按要求每工作班应制作 1 组且每层不应少于 3 组 40mmX40mmX160mm 的长方体试件,标准养护 28d 后进行抗压强度试验;
5)灌浆施工时环境温度不应低于 5C 当连接部位温度低于 10C, 应对连接处采取加热保温措 施。
3. (1)女儿墙转角处卷材防水开裂的治理步骤;1)将转角处开裂的卷材割开: 2) 旧卷材烘烤后分层剥离: 3) 清除旧胶结料: 4)将新卷材分 层压入旧卷材下,并搭接粘贴牢固。5) 再在裂缝表面增加一层卷材,四周粘贴牢固。
( 2 )原因: 1)混凝土原材料质量不合格,如骨料含泥量大等。 2)水泥或掺合料用量超出规 范规定。3)混凝土水胶比、坍落度偏大,和易性差。4) 混凝土浇筑振捣差,养护不及时或养 护差。
4. ( 1 )项目质量管理应遵循的程序: 1)明确项目质量目标; 2)编制项目质量计划;3)实 施项目质量计划; 4) 监督检查项目质量计划的执行情况: 5) 收集、分析、反馈质量信息 并制定预防和改进措施。
( 2 )编制依据:1)工程承包合同、设计图纸及相关文件: 2)企业的质量管理体系文件及其对项目部的管理要求: 3) 国家和地方相关的法律、法规、技术标准、规范及有关施工操作规
程: 4) 项目管理实施规划或施工组织设计、专项施工方案。
5.建设单位拒绝施工单位索赔不正确。
理由:合同约定建设单位负责供应油漆等部分材料,业主采购的物资.项目的验证也不能取代 业主对其采购物资的质量责任,油漆不合格而返工的损失应由建设单位承担。 6. (1)施工单位做法不正确。
理由:屋面防水工程的最低保修期限为 5 年。
( 2)建设单位的做法正确。
理由:施工单位不按工程质量保修书约定保修的,建设单位可以另行委托其他单位维修,由 原施工单位承担相应责任。
( 3 )修理费用由原施工单位承担。
理由:经鉴定,该渗漏问题因施工质量缺陷所致。
